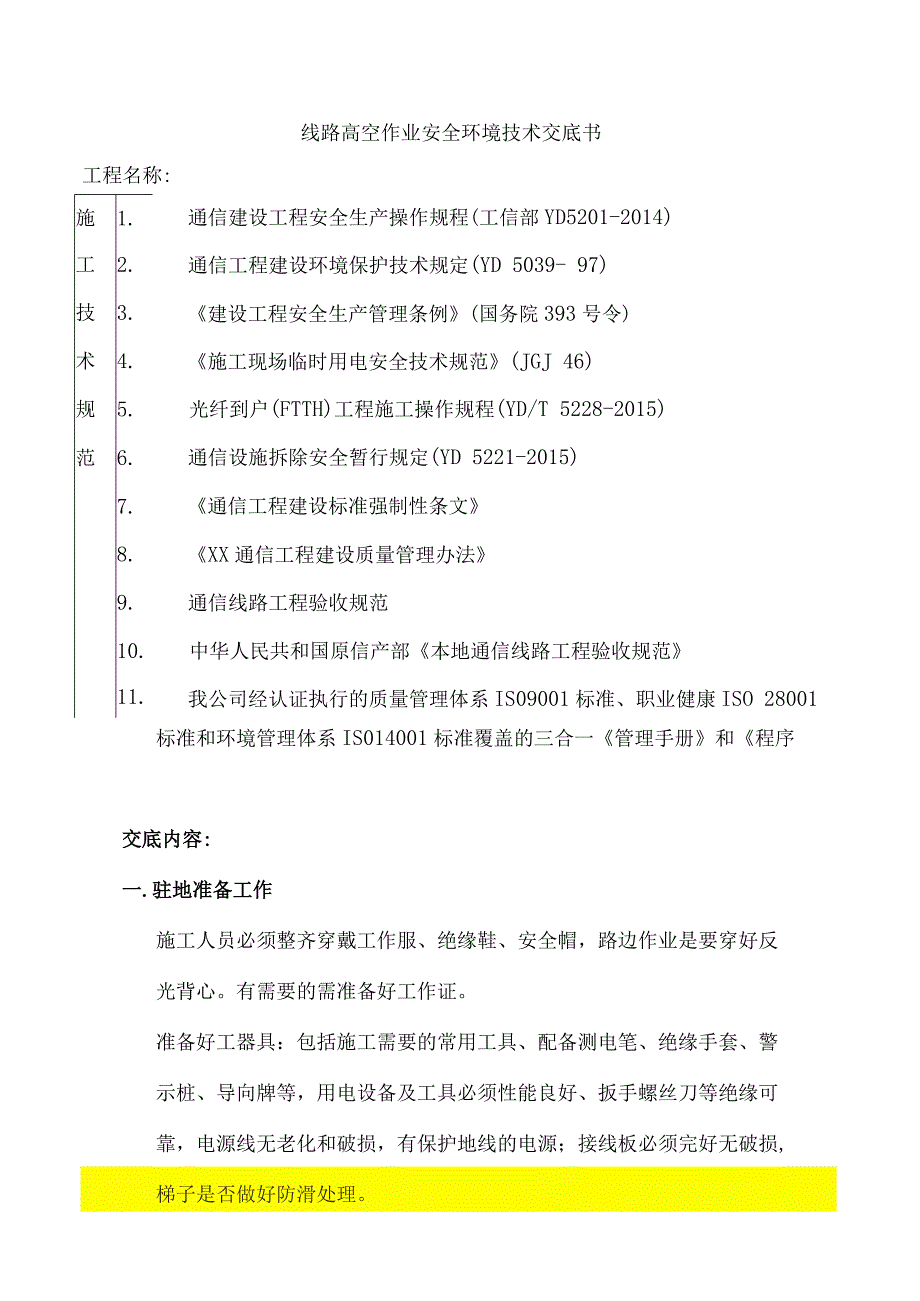

1、线路高空作业安全环境技术交底书工程名称:施1.工2.技3.术4.规5.范6.7.8.9.10.11.通信建设工程安全生产操作规程(工信部YD5201-2014)通信工程建设环境保护技术规定(YD 5039- 97)建设工程安全生产管理条例(国务院393号令)施工现场临时用电安全技术规范(JGJ 46)光纤到户(FTTH)工程施工操作规程(YD/T 5228-2015)通信设施拆除安全暂行规定(YD 5221-2015)通信工程建设标准强制性条文XX通信工程建设质量管理办法通信线路工程验收规范中华人民共和国原信产部本地通信线路工程验收规范我公司经认证执行的质量管理体系IS09001标准、职业健康

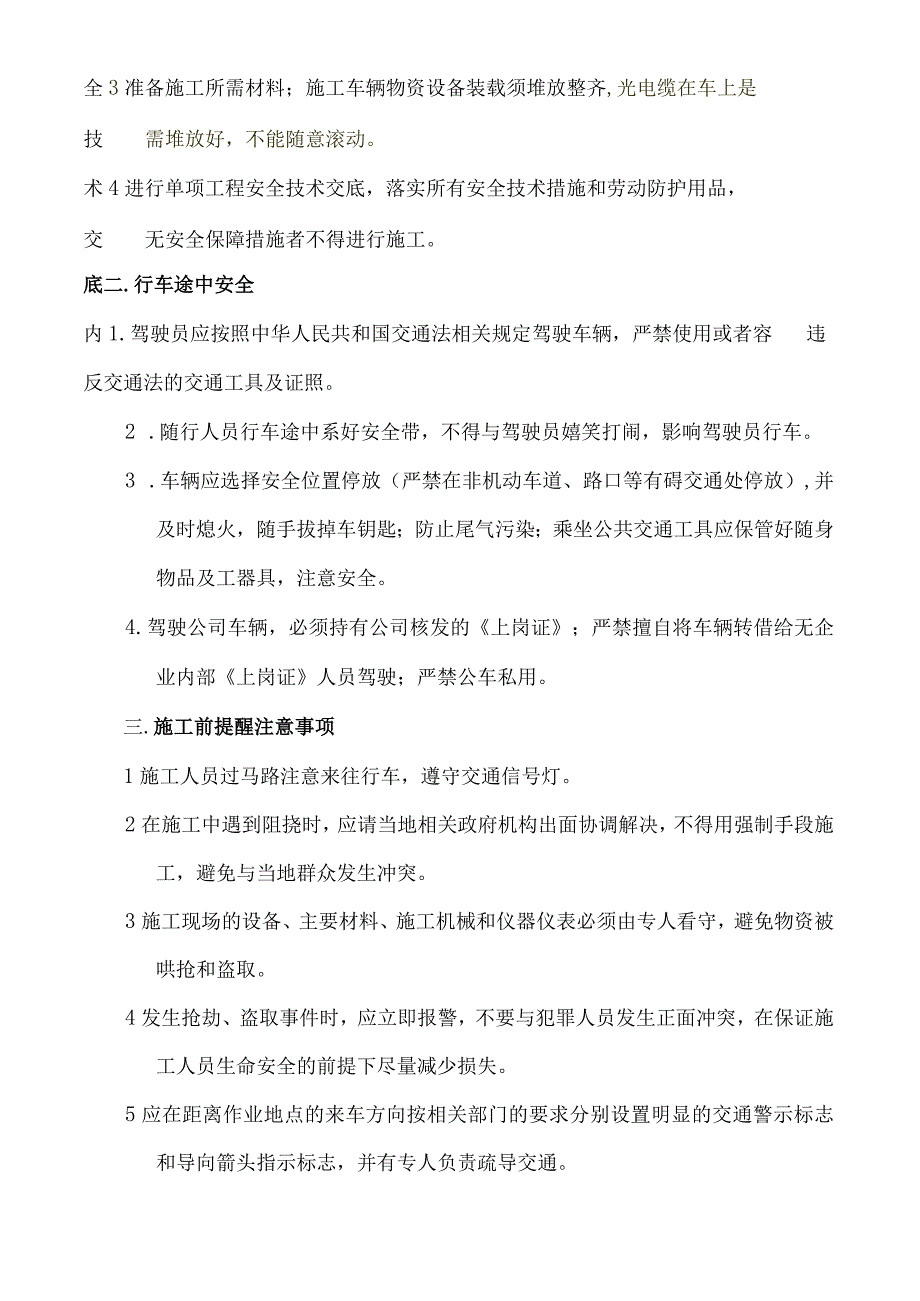

2、ISO 28001标准和环境管理体系IS014001标准覆盖的三合一管理手册和程序交底内容:一.驻地准备工作施工人员必须整齐穿戴工作服、绝缘鞋、安全帽,路边作业是要穿好反光背心。有需要的需准备好工作证。准备好工器具:包括施工需要的常用工具、配备测电笔、绝缘手套、警示桩、导向牌等,用电设备及工具必须性能良好、扳手螺丝刀等绝缘可靠,电源线无老化和破损,有保护地线的电源;接线板必须完好无破损,梯子是否做好防滑处理。全3准备施工所需材料;施工车辆物资设备装载须堆放整齐,光电缆在车上是技需堆放好,不能随意滚动。术4进行单项工程安全技术交底,落实所有安全技术措施和劳动防护用品,交无安全保障措施者不得进行施

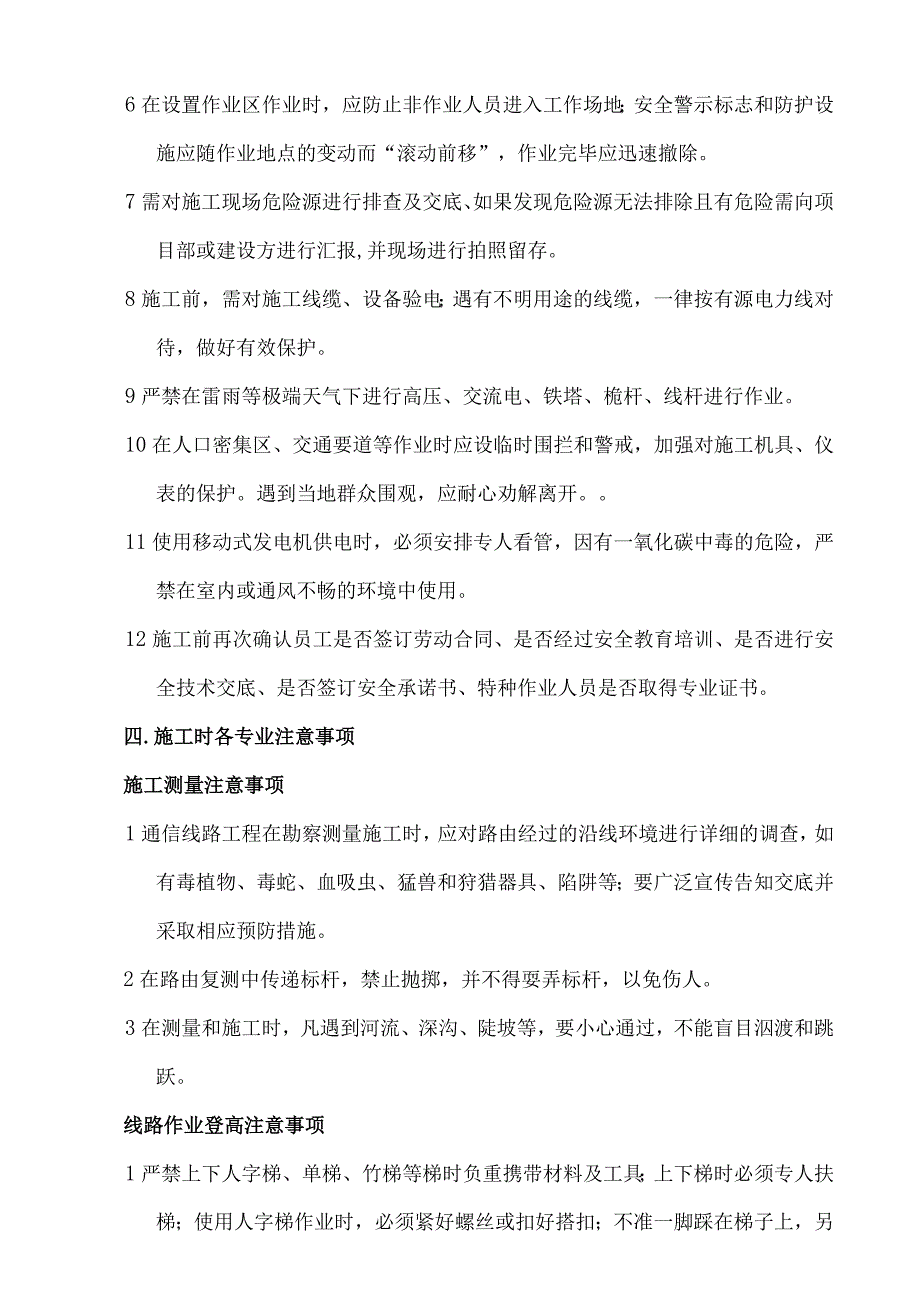

3、工。底二.行车途中安全内1.驾驶员应按照中华人民共和国交通法相关规定驾驶车辆,严禁使用或者容违反交通法的交通工具及证照。2 .随行人员行车途中系好安全带,不得与驾驶员嬉笑打闹,影响驾驶员行车。3 .车辆应选择安全位置停放(严禁在非机动车道、路口等有碍交通处停放),并及时熄火,随手拔掉车钥匙;防止尾气污染;乘坐公共交通工具应保管好随身物品及工器具,注意安全。4.驾驶公司车辆,必须持有公司核发的上岗证;严禁擅自将车辆转借给无企业内部上岗证人员驾驶;严禁公车私用。三.施工前提醒注意事项1施工人员过马路注意来往行车,遵守交通信号灯。2在施工中遇到阻挠时,应请当地相关政府机构出面协调解决,不得用强制手段

4、施工,避免与当地群众发生冲突。3施工现场的设备、主要材料、施工机械和仪器仪表必须由专人看守,避免物资被哄抢和盗取。4发生抢劫、盗取事件时,应立即报警,不要与犯罪人员发生正面冲突,在保证施工人员生命安全的前提下尽量减少损失。5应在距离作业地点的来车方向按相关部门的要求分别设置明显的交通警示标志和导向箭头指示标志,并有专人负责疏导交通。6在设置作业区作业时,应防止非作业人员进入工作场地;安全警示标志和防护设施应随作业地点的变动而“滚动前移”,作业完毕应迅速撤除。7需对施工现场危险源进行排查及交底、如果发现危险源无法排除且有危险需向项目部或建设方进行汇报,并现场进行拍照留存。8施工前,需对施工线缆、

5、设备验电;遇有不明用途的线缆,一律按有源电力线对待,做好有效保护。9严禁在雷雨等极端天气下进行高压、交流电、铁塔、桅杆、线杆进行作业。10在人口密集区、交通要道等作业时应设临时围拦和警戒,加强对施工机具、仪表的保护。遇到当地群众围观,应耐心劝解离开。11使用移动式发电机供电时,必须安排专人看管,因有一氧化碳中毒的危险,严禁在室内或通风不畅的环境中使用。12施工前再次确认员工是否签订劳动合同、是否经过安全教育培训、是否进行安全技术交底、是否签订安全承诺书、特种作业人员是否取得专业证书。四.施工时各专业注意事项施工测量注意事项1通信线路工程在勘察测量施工时,应对路由经过的沿线环境进行详细的调查,如

6、有毒植物、毒蛇、血吸虫、猛兽和狩猎器具、陷阱等;要广泛宣传告知交底并采取相应预防措施。2在路由复测中传递标杆,禁止抛掷,并不得耍弄标杆,以免伤人。3在测量和施工时,凡遇到河流、深沟、陡坡等,要小心通过,不能盲目泅渡和跳跃。线路作业登高注意事项1严禁上下人字梯、单梯、竹梯等梯时负重携带材料及工具;上下梯时必须专人扶梯;使用人字梯作业时,必须紧好螺丝或扣好搭扣;不准一脚踩在梯子上,另一脚踩在其它物体上。2电杆上有人作业时,杆下周围必须有人监护(监护人不得靠近杆根),在交通路口等地段必须在电杆周围设置护拦;上下杆时不准二人以上同时上下杆;杆上有人作业时,距杆跟半径3米内不得有人。在同一杆上不准有两人

7、同时上下。3登高作业应带工具包,所有工具、材料应随手放入工具包中,不得外露或掉落;严禁抛掷工具、器材和其它物品;所有物品必须用油绳引吊。4上杆前应先检查个人的工器具及劳动防护用具,先检查杆子的埋深是否符合要求,杆子是否有裂缝,水泥是否有脱落、露筋,杆子是否有倾斜、松动,有拉线的杆子拉线是否牢固,尤其对年久失修老杆路更要严格仔细检查方可上杆。5登杆时应注意观察及避开杆顶周围的障碍物;作业人员上杆时应将安全带的围绳环绕电杆扣牢再上,安全带应固定再距杆稍0.5米下面的安全可靠处,扣好保险锁扣方可作业。6施工前,先用试电笔检查该电杆上附挂的线条、光(电)缆、吊线,确知没有电后再进行工作。如发现有电,应

8、立即下杆,并沿线检查与供电线接触之处,妥善处理。在原有的杆路上作业,应要求施工人员先用试电笔检查该电杆上附挂的线缆、吊线,确认不带电后再作业。7在有破损的电杆上进行作业时,必须先做好临时拉线或支撑装置后才能作业。8使用脚扣上杆应遵守:使用前必须仔细检查脚扣、脚扣带,确保完好,当出现橡胶套管(橡胶板)破损、离股、老化或螺丝脱落和弯钩、脚蹬板扭曲、变形或脚扣带腐蚀、开焊、裂痕等情形之一者,严禁使用;使用前先将脚扣卡在电杆距离地面0.3米处一脚悬空,一脚用力登蹬踏,没有任何受损变形迹象方可使用;脚扣环的大小要根据电杆的粗细适当的调整;脚扣的踏脚板必须经常检测(采取脚踏板中心悬吊200公斤重物,检查是

9、否有受损变形迹象)。9使用脚扣时不得以大代小或以小代大。使用木杆脚扣不得攀登水泥杆,使用圆形水泥杆脚扣不得攀登方型水泥杆。各种活动式脚扣的使用功能不得互相替代。严禁将脚扣悬挂在杆上或吊线上。10遇有恶劣气候(如风力在六级以上)影响施工安全时,应停止高处、起重和打桩作业;遇雷雨天气,禁止上杆工作,并不得在杆下站立雨后上杆须小心,以防滑下。11不准违章作业,不准工作前和工作时间内喝酒,不准在不安全的位置上休息,严重睡眠不足不准进行高处作业,不准打赌斗气,不准乱动机械、消防及危险用品用具,不准违反规定要求使用安全用品、用具,不准在高处作业区域追逐打闹,不准随意拆卸、损坏安全用品、用具及设施。在市区内

10、,必要时用绳索拦护。电杆等材料运输注意事项1材料运输车辆应遵守交通法,运输材料要捆扎牢固,严防脱落伤人。2汽车装运电杆时,车上应设置专用支架,杆材重心应落在车厢中部。严禁杆材超出车厢两侧。没有专用支架时,杆材应平放在车厢内,杆根向前,杆梢向后,杆材伸出车身尾部的长度应符合交通部门的规定。3如用其他运输车辆运送电杆时,应用绳索捆绑撬紧,保持车辆平衡。卸车时应用木枕或石块稳住前后车轮。4卸车松捆时,应按顺序逐一进行,不得全部松开,以防电杆从车厢两侧滚下。卸车时不得将电杆直接向地面抛掷。5堆放杆材应使杆梢、杆根各在一端排列整齐平顺。杆堆底部两侧必须用短木或石块堵挡,堆完后应用铁线捆牢。电杆堆放时,木

11、杆不超过六层,水泥杆不超过两层。6人工运杆作业:电杆分屯堆放点应设在不妨碍行人、行车的位置,电杆堆放不宜过高;电杆应按顺序从堆放点高层向低层搬运。撬移电杆时,下落方向禁止站人。从高处向低处移杆时用力不宜过猛,防止失控;使用“抱杆车”运杆,电杆重心应适中,不得向一头倾斜。推拉速度应均匀,转弯和下坡前应提前控制速度;在往水田、山坡搬运电杆时应提前勘选路由。根据电杆重量和路险情况,备足搬运用具和充足人员,并有专人指挥;在无路可抬运的山坡地段采用人工沿坡面牵引时,绳索强度应足够牢靠,同时应避免牵引绳索在山石上磨擦。电杆后方严禁站人。开挖杆(地锚)洞、立杆注意事项1在开挖杆洞、直埋沟槽、孔坑土方前,应调

12、查地下原有电力线、光(电)缆、天然气、供水、供热和排污管等设施路由之间的间距。交越时,必须通知对方到场,并采取保护措施。2在江河、湖泊及水库等水面截流作业时,应配置并携带必要的救生用具,作业人员必须穿好救生衣,听从统一指挥。3立杆前,必须合理配备作业人员。立杆用具必须齐全、牢固、可靠,作业人员应能正确使用。竖杆时应设专人统一指挥,明确分工;立杆时如果上方有电力线注意尽量避开或者注意杆子与电力线的高度。4水泥杆和拉线地锚的埋深:水泥杆和拉线地锚的埋深直接影响线路质量和安全,质检员对杆洞、拉线坑的深度进行旁站或检查。5在行人较多的地方立杆作业时应划定安全区,设置围栏,严禁非作业人员进入现场。6人工

13、立杆:立杆前,应在杆梢下方的适当位置系好定位绳索,如作业区周边有砖头、石块等应预先清理;在杆根下落的坑洞内竖起挡杆板,使挡杆板挡住杆根,并由专人负责压控杆根;作业人员竖杆时应步调一致,人力肩扛时必须用同侧肩膀;杆立起至30角时应使用杆叉(夹杠)、牵引绳等助力。拉动牵引绳应用力均匀,面对电杆操作,保持平稳,严禁作业人员背向电杆拉牵引绳。杆叉操作者用力要均衡,配合发挥杆叉支撑、夹拉作用。电杆不得左右摇摆,应保持平稳;电杆立起后应按要求校正杆根、杆梢位置,并及时回填土、夯实。夯实后方能撤除杆叉及登杆摘除牵引绳。7机械立杆:使用吊车立杆时,钢丝吊绳应牢固地拴在电杆上方的适当位置,使电杆的重心位置在下;

14、起吊时,吊车臂下及杆下严禁站人;严禁在电力线路正下方(尤其是高压线路下)立杆作业;在民房附近进行立杆作业时,不得触碰屋檐。8换杆作业:不在原洞更换电杆时,必须把新杆立好后,自新杆攀登,并把新旧杆捆扎在一起,然后才能在旧杆上进行拆除移线和附属设备工作;更换电杆时,如利用旧杆挂设滑车,以吊立新杆,应先检查旧杆腐朽情况;必要时,应设置临时拉线或支持物。放倒粗大旧杆时,应在新杆上挂设滑车。但如旧杆细小,亦可用绳索以一端系牢旧杆,另一端环绕新杆一整圈后,用手徐徐放松;杆下禁止站人,以免发生危险。9使用吊车立、撤杆时,钢丝套应拴放在电杆的适当位置上,以防“打前沉”,吊车位置应适当,发现下沉或倾斜应采取措施

15、。用吊车拔杆,应先试拔;如有问题,应挖开检查有无横木或卡盘等障碍。钢绞线布放作业注意事项123456789101112吊线作业时,注意吊线与其他电力线净高不够导致触电事故,注意三线交越间距、电力保护板是否完好,防止触电事故,注意避雷针及接地装置是否碰触到电力线,防止触电事故,注意吊档夹板。布放无盘钢绞线时必须使用放线盘,禁止无放线盘布放钢绞线。人工布放钢绞线,在牵引前端必须使用干燥的麻绳(将麻绳与钢绞线连接牢固)牵引。布放钢绞线前,应对沿途跨越的供电线路、公路、铁路、街道、河流、树木等调查统计,针对每一处的具体情况制定和采取有效措施,保证布放时的安全通过。钢绞线跨越低压电力线时,必须设专人用绝缘棒托住钢绞线,不得搁在电力线上拖磨。在树枝间穿越时,不得使树枝挡压或撑托钢绞线,保证吊线高度。通过供电线路、公路、铁路、街道时应计算并保证设计高度,确定钢绞线在杆上的固定位置。牵引钢绞线通过前必须进行警示、警戒。布放跨越道路钢绞线的安全措施:在有旧吊线的条件下,利用旧吊线挂吊线滑轮的办法升高跨越公路、铁路、街道的钢绞线,以防止下垂拦挡行人及车辆;在新建杆路上跨越铁路、公路、街道时,采用单档临时辅助吊线以挂高吊线防止下垂拦挡行人及车辆;
