《建设项目工程变更管理制度.docx》由会员分享,可在线阅读,更多相关《建设项目工程变更管理制度.docx(10页珍藏版)》请在第壹文秘上搜索。

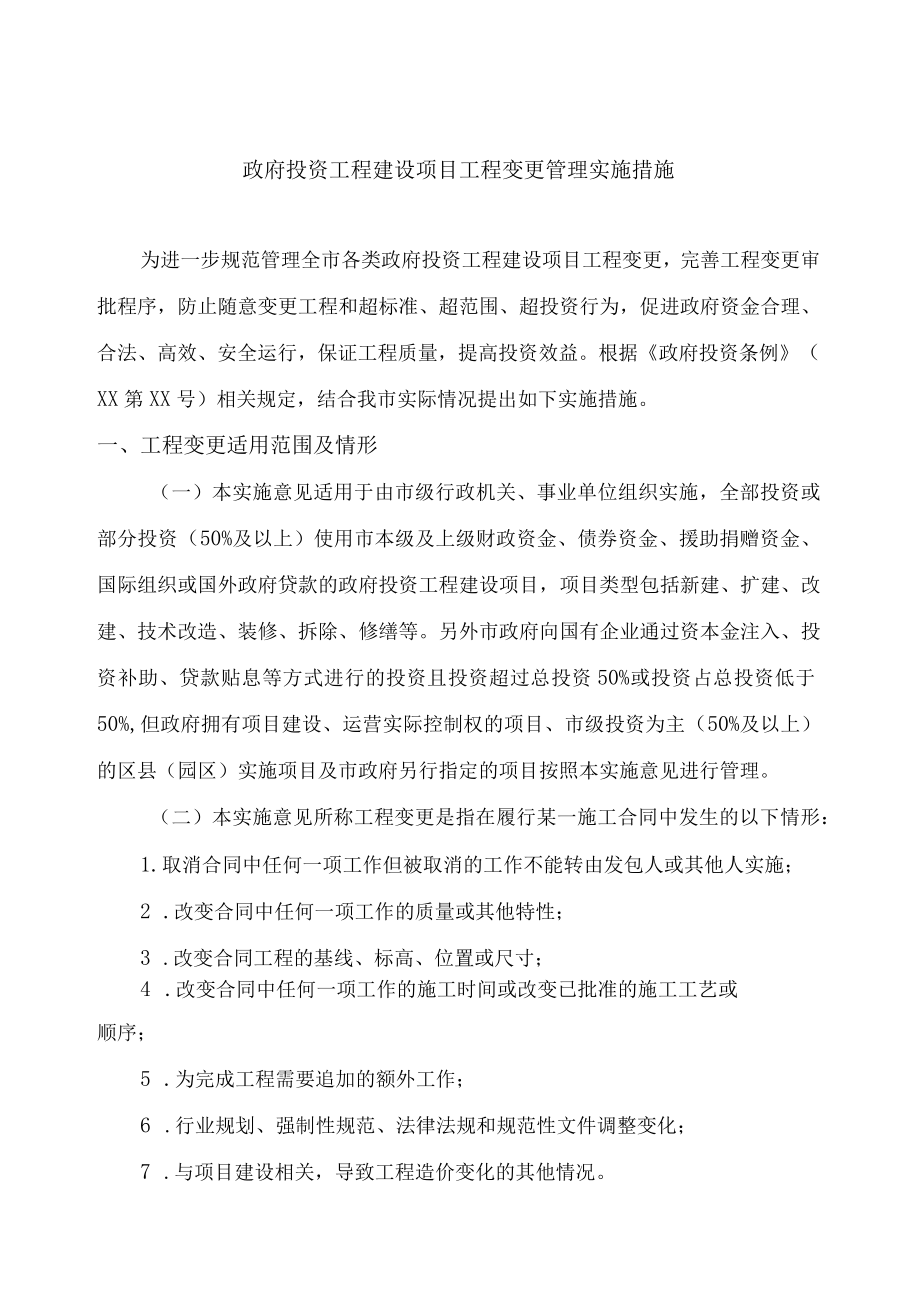

1、政府投资工程建设项目工程变更管理实施措施为进一步规范管理全市各类政府投资工程建设项目工程变更,完善工程变更审批程序,防止随意变更工程和超标准、超范围、超投资行为,促进政府资金合理、合法、高效、安全运行,保证工程质量,提高投资效益。根据政府投资条例(XX第XX号)相关规定,结合我市实际情况提出如下实施措施。一、工程变更适用范围及情形(一)本实施意见适用于由市级行政机关、事业单位组织实施,全部投资或部分投资(50%及以上)使用市本级及上级财政资金、债券资金、援助捐赠资金、国际组织或国外政府贷款的政府投资工程建设项目,项目类型包括新建、扩建、改建、技术改造、装修、拆除、修缮等。另外市政府向国有企业通
2、过资本金注入、投资补助、贷款贴息等方式进行的投资且投资超过总投资50%或投资占总投资低于50%,但政府拥有项目建设、运营实际控制权的项目、市级投资为主(50%及以上)的区县(园区)实施项目及市政府另行指定的项目按照本实施意见进行管理。(二)本实施意见所称工程变更是指在履行某一施工合同中发生的以下情形:1.取消合同中任何一项工作但被取消的工作不能转由发包人或其他人实施;2 .改变合同中任何一项工作的质量或其他特性;3 .改变合同工程的基线、标高、位置或尺寸;4 .改变合同中任何一项工作的施工时间或改变已批准的施工工艺或顺序;5 .为完成工程需要追加的额外工作;6 .行业规划、强制性规范、法律法规

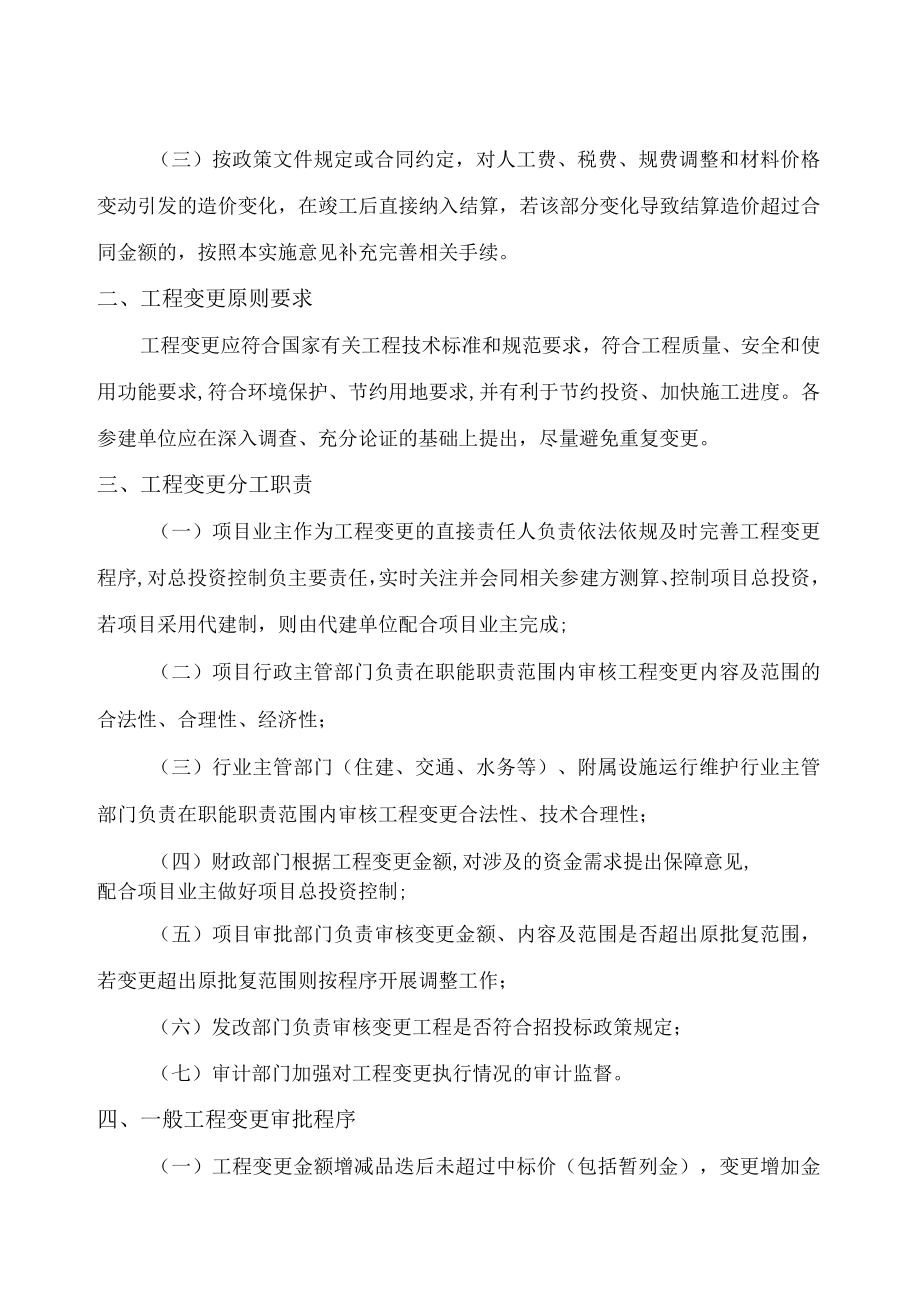

3、和规范性文件调整变化;7 .与项目建设相关,导致工程造价变化的其他情况。(三)按政策文件规定或合同约定,对人工费、税费、规费调整和材料价格变动引发的造价变化,在竣工后直接纳入结算,若该部分变化导致结算造价超过合同金额的,按照本实施意见补充完善相关手续。二、工程变更原则要求工程变更应符合国家有关工程技术标准和规范要求,符合工程质量、安全和使用功能要求,符合环境保护、节约用地要求,并有利于节约投资、加快施工进度。各参建单位应在深入调查、充分论证的基础上提出,尽量避免重复变更。三、工程变更分工职责(一)项目业主作为工程变更的直接责任人负责依法依规及时完善工程变更程序,对总投资控制负主要责任,实时关注
4、并会同相关参建方测算、控制项目总投资,若项目采用代建制,则由代建单位配合项目业主完成;(二)项目行政主管部门负责在职能职责范围内审核工程变更内容及范围的合法性、合理性、经济性;(三)行业主管部门(住建、交通、水务等)、附属设施运行维护行业主管部门负责在职能职责范围内审核工程变更合法性、技术合理性;(四)财政部门根据工程变更金额,对涉及的资金需求提出保障意见,配合项目业主做好项目总投资控制;(五)项目审批部门负责审核变更金额、内容及范围是否超出原批复范围,若变更超出原批复范围则按程序开展调整工作;(六)发改部门负责审核变更工程是否符合招投标政策规定;(七)审计部门加强对工程变更执行情况的审计监督

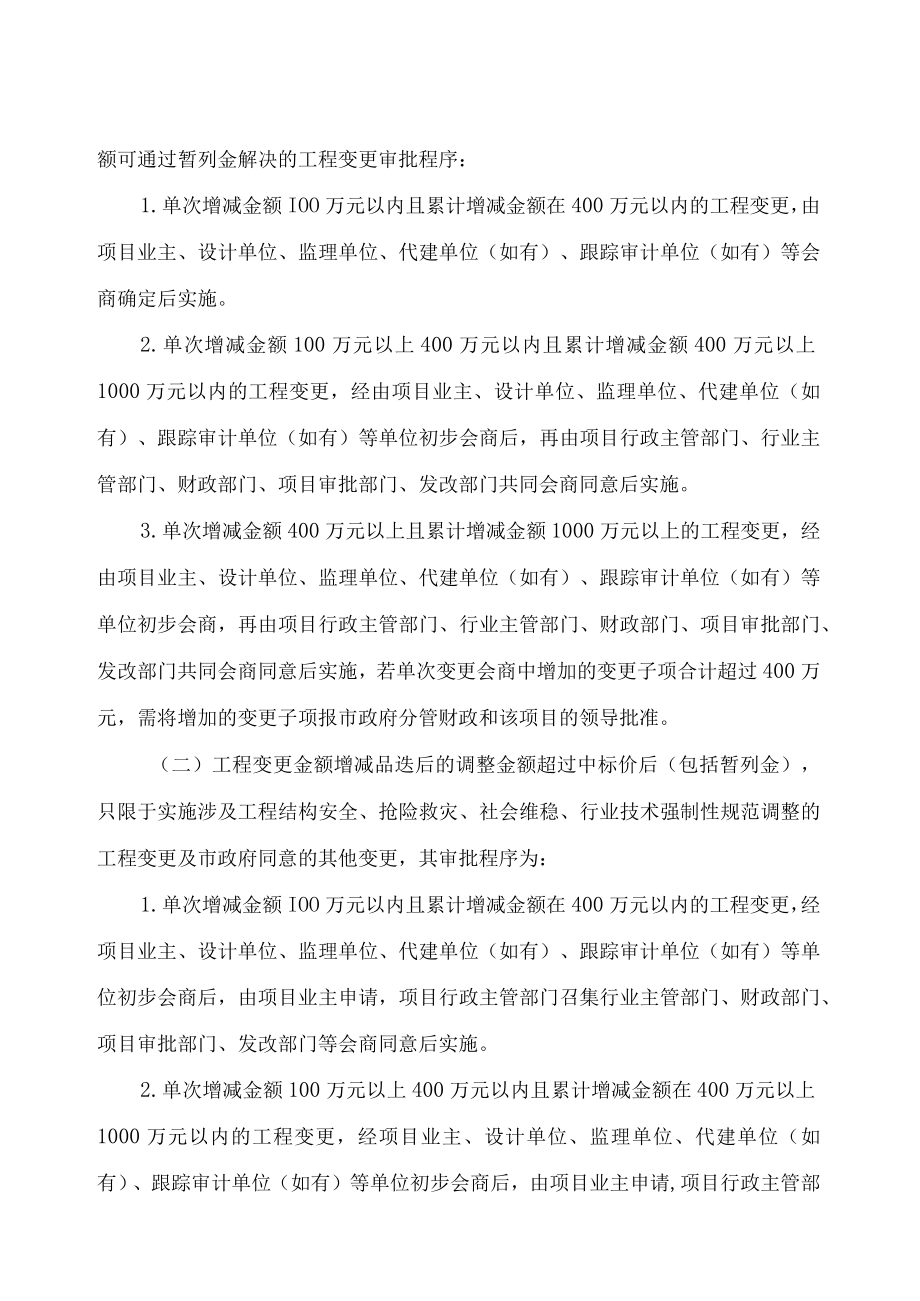

5、。四、一般工程变更审批程序(一)工程变更金额增减品迭后未超过中标价(包括暂列金),变更增加金额可通过暂列金解决的工程变更审批程序:1.单次增减金额IOO万元以内且累计增减金额在400万元以内的工程变更,由项目业主、设计单位、监理单位、代建单位(如有)、跟踪审计单位(如有)等会商确定后实施。2.单次增减金额100万元以上400万元以内且累计增减金额400万元以上1000万元以内的工程变更,经由项目业主、设计单位、监理单位、代建单位(如有)、跟踪审计单位(如有)等单位初步会商后,再由项目行政主管部门、行业主管部门、财政部门、项目审批部门、发改部门共同会商同意后实施。3.单次增减金额400万元以上且
6、累计增减金额1000万元以上的工程变更,经由项目业主、设计单位、监理单位、代建单位(如有)、跟踪审计单位(如有)等单位初步会商,再由项目行政主管部门、行业主管部门、财政部门、项目审批部门、发改部门共同会商同意后实施,若单次变更会商中增加的变更子项合计超过400万元,需将增加的变更子项报市政府分管财政和该项目的领导批准。(二)工程变更金额增减品迭后的调整金额超过中标价后(包括暂列金),只限于实施涉及工程结构安全、抢险救灾、社会维稳、行业技术强制性规范调整的工程变更及市政府同意的其他变更,其审批程序为:1.单次增减金额IOO万元以内且累计增减金额在400万元以内的工程变更,经项目业主、设计单位、监
7、理单位、代建单位(如有)、跟踪审计单位(如有)等单位初步会商后,由项目业主申请,项目行政主管部门召集行业主管部门、财政部门、项目审批部门、发改部门等会商同意后实施。2.单次增减金额100万元以上400万元以内且累计增减金额在400万元以上1000万元以内的工程变更,经项目业主、设计单位、监理单位、代建单位(如有)、跟踪审计单位(如有)等单位初步会商后,由项目业主申请,项目行政主管部门召集行业主管部门、财政部门、项目审批部门、发改部门等会商同意后实施,若单次变更会商中增加的变更子项合计超过400万元,需将增加的变更子项报市政府分管财政和该项目的领导批准。3.单次增减金额400万元以上且累计增减金
8、额在1000万元以上的工程变更审批程序为:(1)由项目业主向项目行政主管部门提出变更申请,项目行政主管部门初审并书面出具审核意见后召集行业主管部门、财政部门、项目审批部门、发改部门会商,会商同意后由项目业主书面向市政府报告变更事项,单次变更减少金额在400万元以上的由市政府分管财政和该项目的领导审批,单次变更增加金额在400万元以上1000万元以内的由市政府主要领导审批,单次变更增加金额在1000万元以上的由市政府常务会议审定。(2)项目业主向市政府报告的变更事项需包括以下资料:变更内容、变更原因、经技术性审批的变更实施方案及工程变更审批表(附件)。资料审批程序为:1)报行业主管部门组织的进行
9、技术性(含变更实施方案)专家审查意见;2)项目业主将审批的变更实施方案编制工程预算,按后文评审原则送财政评审机构或社会咨询机构审核变更金额;3)将工程变更审批表报相关部门审批。(三)以上变更程序所涉及的会商结果均需相关部门参与人员签署书面意见。(四)政府投资的各类工程建设项目工程变更实行事前审批制度,未经审查批准的不得擅自实施,因特殊情况确需立即实施的变更按本条款第(五)项执行本文中“以内”包含当前数,“以上”不包含当前数;“变更子项”指单次变更会商中同一部位(地点)或同一功能的变更(如瓷砖地面变更为木地面),变更子项内部进行品迭;不同变更子项之间不进行品迭。“单次增减”指某一施工合同中单独一
10、次提出变更会商中变更子项增减金额的分别合计。“累计增减”是指同一合同中所有单次增减金额的分别合计。若变更会商时“单次增减”及“累计增减”两个判断条件只满足一个,未超中标价的工程变更由“累计增减”确定对应变更条款,超中标价的工程变更由“累计增减”先确定对应变更条款再选用上一个相对简化的变更条款。涉及结构技术和安全等需报行业主管部门备案的工程变更,应报行业主管部门审批工程变更技术合理性,由设计单位出具变更设计文件,并按规定完善施工图审查手续。(五)在项目建设中因紧急情况需要立即实施工程变更的,由项目业主在实施前会同相关部门召开联席会议商定,在实施的同时按照上述程序完善相关变更手续,并附相关的影像或
11、其他印证材料说明因紧急情况需要立即实施工程变更的必要性,若变更事项达到前述市领导或市政府决策标准的,应当先报告市政府分管该项目的领导同意。(六)若变更后总投资超项目概算金额,项目业主需按照XX市市本级政府投资建设项目管理实施细则相关程序报项目审批部门完善概算调整手续。(七)实行代建制的政府投资项目,按照工程变更谁提出谁负责的原则实施报审工作,分别由项目业主或代建单位负责开展。五、工程总承包(EPC)项目变更审批程序采用EPC方式建设需提前报市政府同意。EPC项目原则上应在初步设计审批完成后通过相关程序进行发包,承包人在深化设计时严格执行限额设计。若采用总价合同,除合同约定可以调整的情形外,合同
12、总价一般不予调整。在满足相关法律法规及政策规定的前提下,因客观情况及合同约定发生变更的,按以下条款完善工程变更程序:(一)变更发生时.,变更部分的施工图设计未完成及分部分项工程清单量、价未审定的工程变更:1.经由项目业主、设计单位、监理单位、代建单位(如有)、跟踪审计单位(如有)等共同测算,变更后的累计变更金额增减品迭未超过中标价(建安费用,下同)的,由上述单位会商确定后实施。2.经由项目业主、设计单位、监理单位、代建单位(如有)、跟踪审计单位(如有)等共同测算,变更后的累计变更金额增减品迭后超过中标价的,只限于实施涉及工程结构安全、抢险救灾、社会维稳、行业技术强制性规范调整的工程变更及市政府
13、另行同意的其他变更,由上述测算单位初步会商,再由项目行政主管部门组织行业主管部门、财政部门、项目审批部门、发改部门共同会商同意后,报请市政府同意后实施。(一)变更发生时,变更部分的施工图设计完成或分部分项工程清单量、价审定后的工程变更,参照一般工程变更审批程序处理。六、工程变更评审原则(一)财政评审前需通过部门会商同意,项目业主需在会商确定的变更金额范围内完善施工图及预算并报财政评审。(一)工程变更内容在原招标控制价中已有单价或类似单价的,不纳入评审范围,变更金额由项目业主及社会咨询机构自行测算。(三)由项目业主根据建设程序,按原招标控制价的计价规范、计价定额、原相关配套文件编制预算,报财政部
14、门审查。(四)评审以原招标控制价的计价规范、计价定额及相关配套文件为依据(材料价格按原评审时XX市工程造价信息或原相关行业造价信息中的材料价格;原造价信息上没有材料价格的,若变更未实施则采用变更送评时相关造价信息,没有造价信息的采用变更送评时市场询价,若变更已实施则采用实施当期相关造价信息,没有造价信息的采用多种方式询价),评审金额作为变更工程的控制价。(五)上级行业部门有规定的,以其规定为准。七、工程变更涉及工程价款结算原则(一)变更工程价款按原施工合同约定的计价原则执行,原施工合同约定不明的按以下原则调整:1.中标人的已标价工程量清单中已有适用于变更工程的价格,按照已有的价格变更合同价款。
15、2 .中标人的已标价工程量清单中无适用但有类似于变更工程的价格的,可以在合理范围内参照类似价格变更合同价款。3 .中标人的已标价工程量清单中无适用或类似于变更工程价格的,按照原招标控制价的计价规范和计价定额及配套文件、变更项目材料价格按原评审时XX市工程造价信息或原相关行业造价信息中的材料价格;原造价信息上没有材料价格的,若变更未实施则采用变更送评时相关造价信息,没有造价信息的采用变更送评时市场询价,若变更已实施则采用实施当期相关造价信息,没有造价信息的采用多种方式询价,进行组价后再按原中标下浮比例进行下浮结算(其中材料价格若采用投标书中已有的材料价格和发包人核定的材料价格的该材料价格不下浮,
16、若投标书中已有的材料价格高于信息价,则采用信息价并按上述原则组价)原中标下浮比例计算公式二I-(中标人的评标价+原招标控制价的评标价)评标价二算术修正后的投标总价或招标控制价-安全文明施工费-规费-暂列金-专业工程暂估价-创优质工程奖补偿奖励费上级行业部门有规定的,以其规定为准。4 .对合同中已有的清单子目,变更增加的工程量未超过原合同工程量15%以内,执行该子目的中标人已标价工程量清单合同单价。变更增加的工程量超过原合同工程量15%以上,且该子目的中标人己标价工程量清单合同单价大于按照第七条第(一)项第3目的计价原则组价时,对工程量的增加超过15%以上部分的该子目单价按照第七条第(一)项第3目的计价原则重新进行修正计价。(一)若变更工程对应的原合同已标价工程量清单合同综合单价,有以下严重不平衡报价情况,且已签约合同无具体
