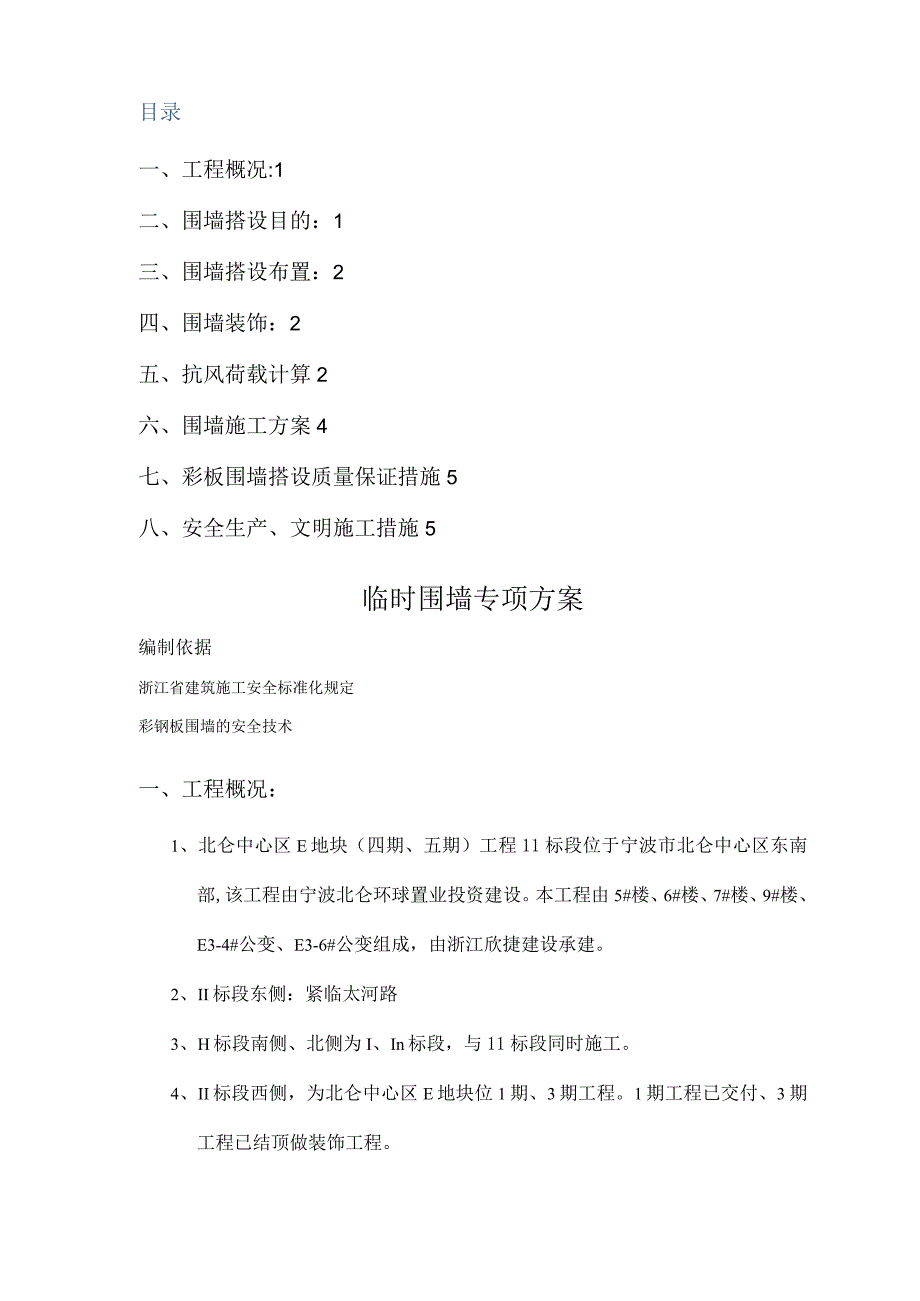

《围墙、临时设施施工设计方案彩钢板.docx》由会员分享,可在线阅读,更多相关《围墙、临时设施施工设计方案彩钢板.docx(6页珍藏版)》请在第壹文秘上搜索。

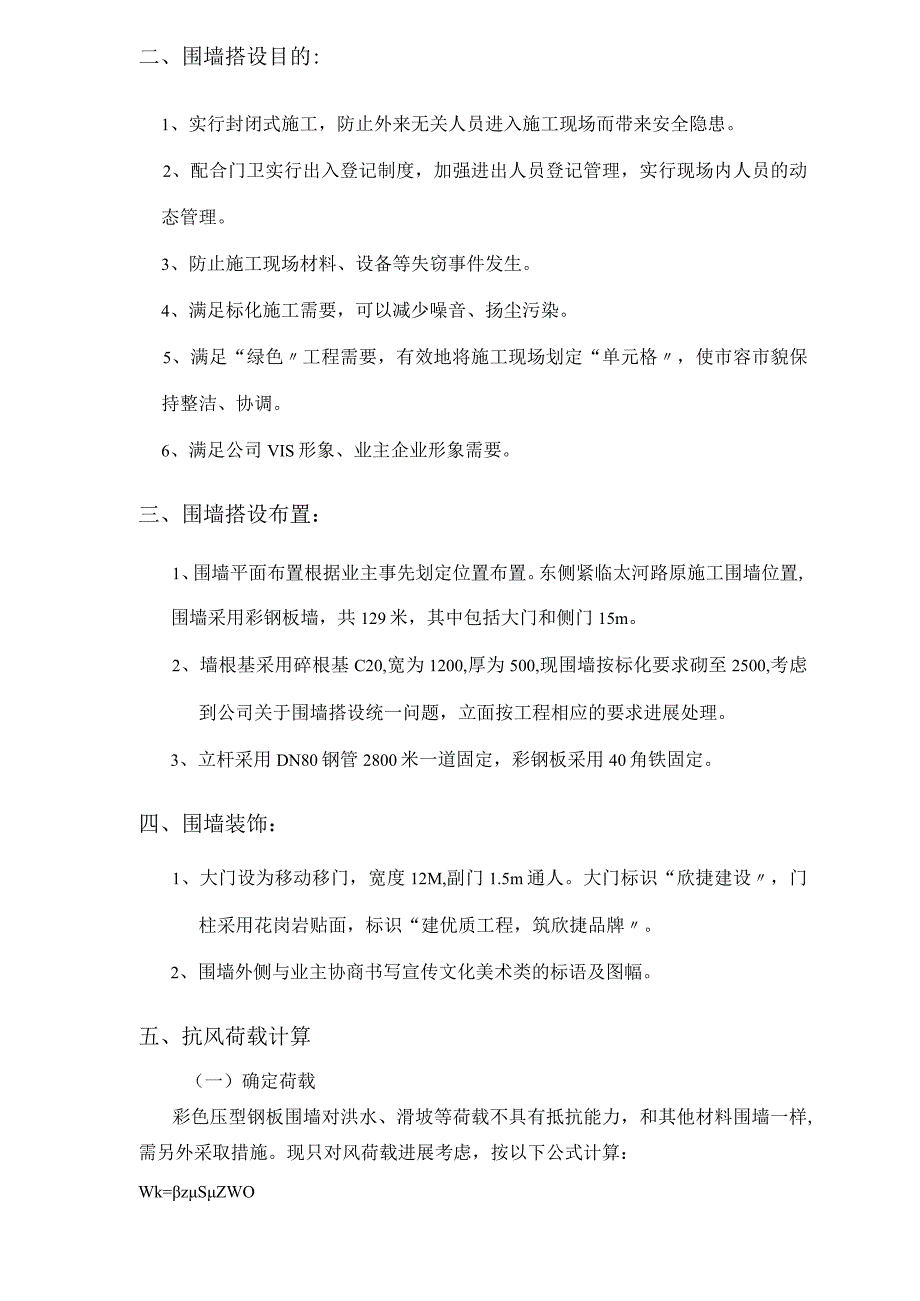

1、目录一、工程概况:1二、围墙搭设目的:1三、围墙搭设布置:2四、围墙装饰:2五、抗风荷载计算2六、围墙施工方案4七、彩板围墙搭设质量保证措施5八、安全生产、文明施工措施5临时围墙专项方案编制依据浙江省建筑施工安全标准化规定彩钢板围墙的安全技术一、工程概况:1、北仑中心区E地块(四期、五期)工程11标段位于宁波市北仑中心区东南部,该工程由宁波北仑环球置业投资建设。本工程由5#楼、6#楼、7#楼、9#楼、E3-4#公变、E3-6#公变组成,由浙江欣捷建设承建。2、II标段东侧:紧临太河路3、H标段南侧、北侧为I、In标段,与11标段同时施工。4、II标段西侧,为北仑中心区E地块位1期、3期工程。1
2、期工程已交付、3期工程已结顶做装饰工程。二、围墙搭设目的:1、实行封闭式施工,防止外来无关人员进入施工现场而带来安全隐患。2、配合门卫实行出入登记制度,加强进出人员登记管理,实行现场内人员的动态管理。3、防止施工现场材料、设备等失窃事件发生。4、满足标化施工需要,可以减少噪音、扬尘污染。5、满足“绿色工程需要,有效地将施工现场划定“单元格,使市容市貌保持整洁、协调。6、满足公司VIS形象、业主企业形象需要。三、围墙搭设布置:1、围墙平面布置根据业主事先划定位置布置。东侧紧临太河路原施工围墙位置,围墙采用彩钢板墙,共129米,其中包括大门和侧门15m。2、墙根基采用碎根基C20,宽为1200,厚

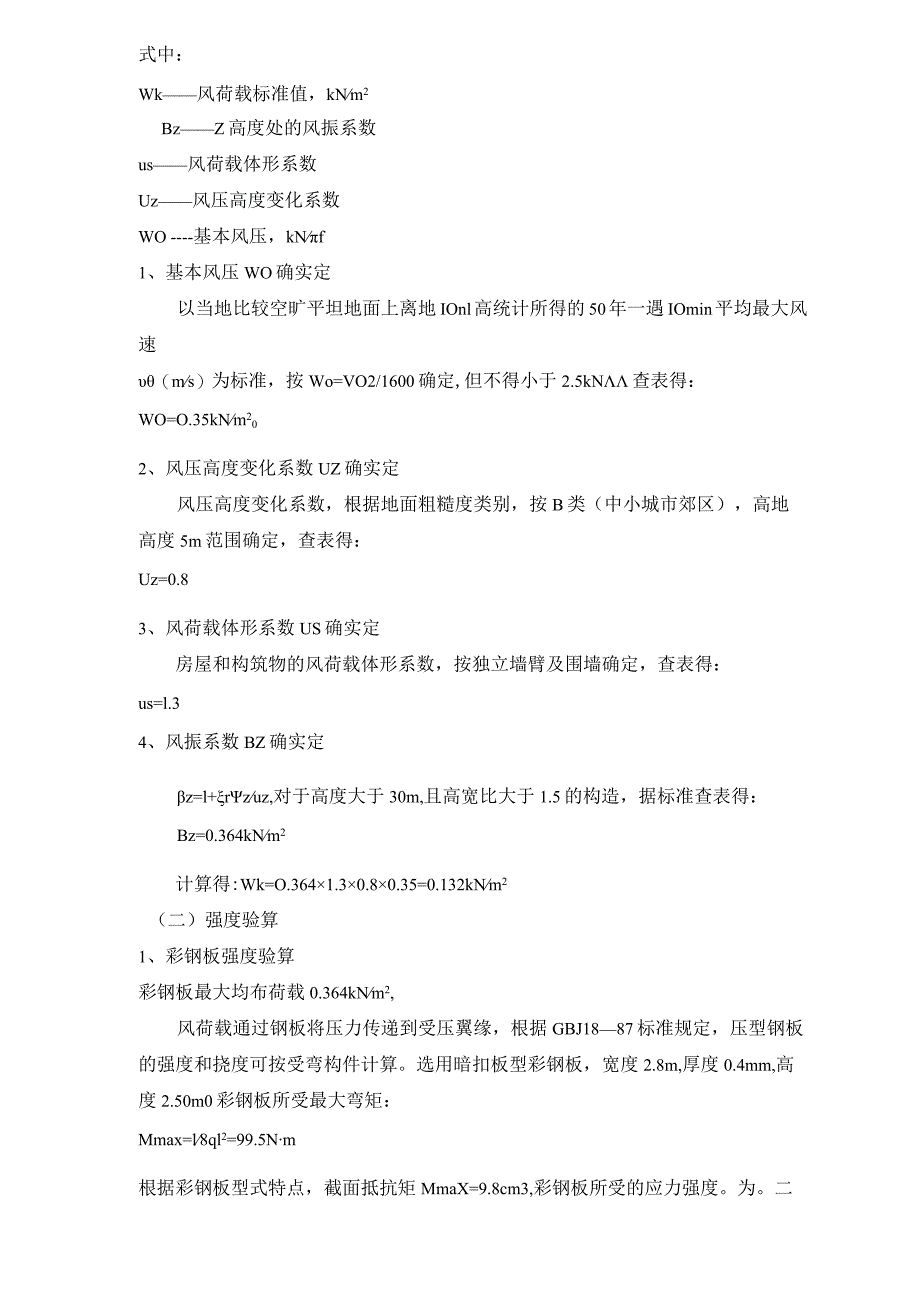

3、为500,现围墙按标化要求砌至2500,考虑到公司关于围墙搭设统一问题,立面按工程相应的要求进展处理。3、立杆采用DN80钢管2800米一道固定,彩钢板采用40角铁固定。四、围墙装饰:1、大门设为移动移门,宽度12M,副门1.5m通人。大门标识“欣捷建设,门柱采用花岗岩贴面,标识“建优质工程,筑欣捷品牌。2、围墙外侧与业主协商书写宣传文化美术类的标语及图幅。五、抗风荷载计算(一)确定荷载彩色压型钢板围墙对洪水、滑坡等荷载不具有抵抗能力,和其他材料围墙一样,需另外采取措施。现只对风荷载进展考虑,按以下公式计算:Wk=zSZWO式中:Wk风荷载标准值,kNm2BzZ高度处的风振系数us风荷载体形系
4、数Uz风压高度变化系数WO基本风压,kNf1、基本风压WO确实定以当地比较空旷平坦地面上离地IOnl高统计所得的50年一遇IOmin平均最大风速(ms)为标准,按Wo=VO2/1600确定,但不得小于2.5kN查表得:WO=O.35kNm202、风压高度变化系数UZ确实定风压高度变化系数,根据地面粗糙度类别,按B类(中小城市郊区),高地高度5m范围确定,查表得:Uz=0.83、风荷载体形系数US确实定房屋和构筑物的风荷载体形系数,按独立墙臂及围墙确定,查表得:us=l.34、风振系数BZ确实定z=l+rzuz,对于高度大于30m,且高宽比大于1.5的构造,据标准查表得:Bz=0.364kNm2
5、计算得:Wk=O.3641.30.80.35=0.132kNm2(二)强度验算1、彩钢板强度验算彩钢板最大均布荷载0.364kNm2,风荷载通过钢板将压力传递到受压翼缘,根据GBJ1887标准规定,压型钢板的强度和挠度可按受弯构件计算。选用暗扣板型彩钢板,宽度2.8m,厚度0.4mm,高度2.50m0彩钢板所受最大弯矩:Mmax=l8ql2=99.5Nm根据彩钢板型式特点,截面抵抗矩MmaX=9.8cm3,彩钢板所受的应力强度。为。二Mmax/Wmax-10.2MPa。为彩钢板的许用应力强度160MPa,强度验算合格。2、彩钢板挠度验算根据彩钢板受力模型,其挠度按以下公式验算:ymax=5ql
6、4/(384EI)式中:ymax彩钢板最大挠度q彩钢板风荷载,364kNm1 彩钢板受力宽度,1.4mX2E抗压弹性模量,200GNm2I惯性矩,查表得24.5cm4计算结果,ymax=0.80m2001/200,符合标准要求。3、围墙构件规格确定彩钢板荷载通过两侧翼缘,传递到围墙边框上,围墙边框将荷载加到立柱上,围墙边框用角钢钢制成,边框强度足以承受荷载,立柱采用无缝钢管,现确定立柱的规格。按围墙高度2.5m计算。立柱所受最大弯距经计算为1228Nm,钢管的许用弯曲应力为160MPa,计算出钢管的截面抵抗矩为5.526c?按照GB816287标准,考虑安全系数,选用DN80mm、厚度为4.O
7、mm的无缝钢管(Wmax=10.108cm3)o钢管与地表用固定连接六、围墙施工方案1、围墙施工顺序:挖土方根基找平垫层浇筑麻筋绑扎、支模预埋件预埋地梁浇捣f彩钢板围墙安装2、施工方法:1 .1根据平面布置图位置,先放好围墙根基的灰线,经复核无误后用挖掘机进展挖土。2 .2根据规划部门提供的水准点,用水准仪找平定出根基底面标高,然后用C15碎找平。待砂到达一定强度后,根据围墙位置弹出根基中心线及边线。3、地基要求根基埋深50Onlnl,根基宽度120Omnb地耐力要求160kpa11f钢筋采用中14双层双向间距150,o4、钢构造施工:1、DN80圆钢管柱施工定位,在施工前根据根基平面位置用卷
8、尺及墨进展分线复核,确定钢管位置,使其以整体构件相符,并安放150X150预埋铁。2、在根基钢管预埋铁固定完成后,在柱内侧位置进展钢柱,并用电焊进展方管固定,DN80钢柱做到垂直一致,误差控制在4mm之内。5、墙板施工:1、外围材料采用0.6mm厚彩钢板,每块拼装时做到垂直一致,拼装结实。七、彩板围墙搭设质量保证措施1、所有进场材料均有质保单。2、根基施工必须按技术参数做。3、本工程钢架构造,焊接质量非常重要,焊条要求:性能符合低碳钢和低合金钢焊条标准。电焊条使用前无油污,外表清洁。焊缝平整,金属外表焊波均匀,不得有裂纹、夹渣、焊瘤、烧穿、焊坑和针状气孔等缺陷,焊缝收尾时,不充许有焊坑,假设发
9、现有一定要熔焊补满。轻钢构造彩钢焊条缝为贴角焊缝,焊缝质量标准为三级,按GB205-88要求施焊。4、施工时不充许有飞溅的溶渣,发现有此缺陷要及时打磨去除。5、立柱、楼架桁条制作的充许偏差和检验标准按轻型钢构造彩钢房的制作工艺和检验标准要求八、安全生产、文明施工措施1、搭设围墙之前,对每位操作人员进展安全技术交底,交底内容具有针对性,交底双方履行签字手续。2、安装钢柱、钢架时,操作人员必须戴好安全帽,系好安全带,工具及零配件要放入工具袋内,穿防滑鞋工作,袖口、裤口要扎紧。3、使用电器设备需有“一机一闸一漏一箱的安全措施,焊工持证上岗,非操作人员不得动用电器设备。活动房完成后,需有接地保护和避雷装置。4、在搭设时严禁将材料集中堆放,搭设材料垂直运输按标准进展传递。5、工程搭设完毕,全面检查围墙的每个节点如螺栓、焊接等,必须节点稳固,无松动、脱焊现象。6、施工完毕,做到工完场清,定期对彩钢板进展检查,发现破损或有松动现象,立即校正与更换。
