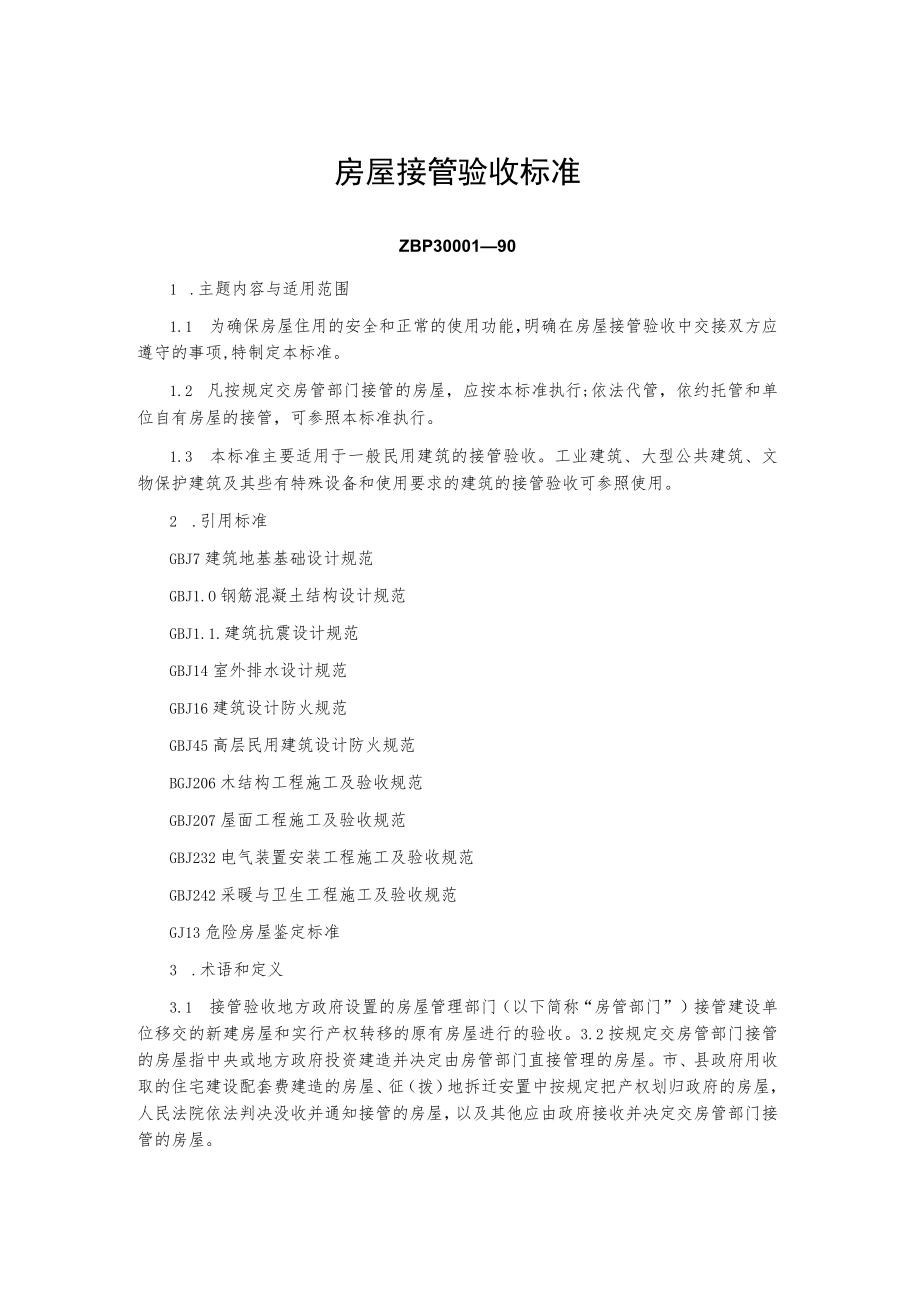

1、房屋接管验收标准ZBP30001901 .主题内容与适用范围1.1 为确保房屋住用的安全和正常的使用功能,明确在房屋接管验收中交接双方应遵守的事项,特制定本标准。1.2 凡按规定交房管部门接管的房屋,应按本标准执行;依法代管,依约托管和单位自有房屋的接管,可参照本标准执行。1.3 本标准主要适用于一般民用建筑的接管验收。工业建筑、大型公共建筑、文物保护建筑及其些有特殊设备和使用要求的建筑的接管验收可参照使用。2 .引用标准GBJ7建筑地基基础设计规范GBJ1.O钢筋混凝土结构设计规范GBJ1.1.建筑抗震设计规范GBJ14室外排水设计规范GBJ16建筑设计防火规范GBJ45高层民用建筑设计防火

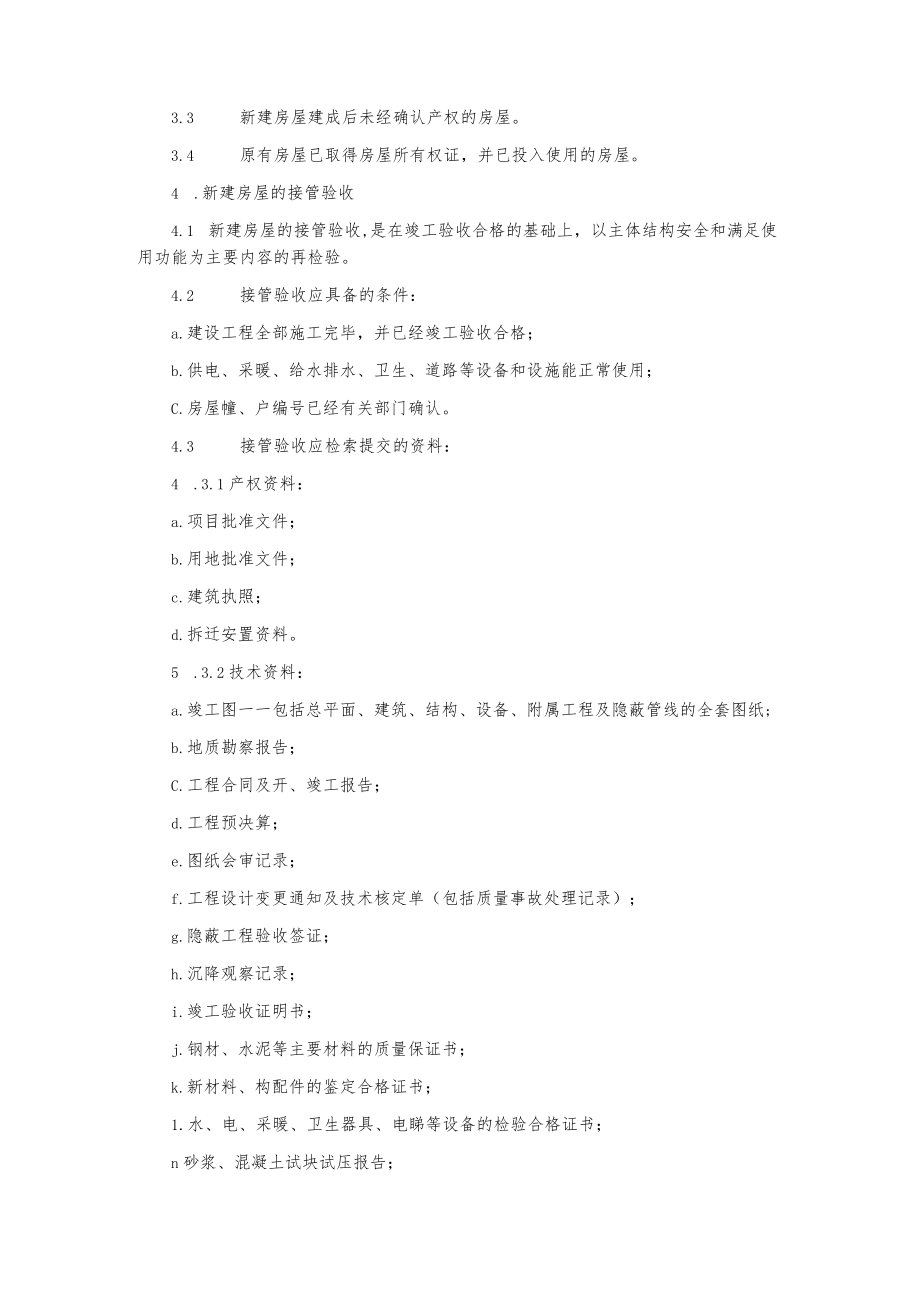

2、规范BGJ206木结构工程施工及验收规范GBJ207屋面工程施工及验收规范GBJ232电气装置安装工程施工及验收规范GBJ242采暖与卫生工程施工及验收规范GJ13危险房屋鉴定标准3 .术语和定义3.1 接管验收地方政府设置的房屋管理部门(以下简称“房管部门”)接管建设单位移交的新建房屋和实行产权转移的原有房屋进行的验收。3.2按规定交房管部门接管的房屋指中央或地方政府投资建造并决定由房管部门直接管理的房屋。市、县政府用收取的住宅建设配套费建造的房屋、征(拨)地拆迁安置中按规定把产权划归政府的房屋,人民法院依法判决没收并通知接管的房屋,以及其他应由政府接收并决定交房管部门接管的房屋。3.3 新

3、建房屋建成后未经确认产权的房屋。3.4 原有房屋已取得房屋所有权证,并已投入使用的房屋。4 .新建房屋的接管验收4.1 新建房屋的接管验收,是在竣工验收合格的基础上,以主体结构安全和满足使用功能为主要内容的再检验。4.2 接管验收应具备的条件:a.建设工程全部施工完毕,并已经竣工验收合格;b.供电、采暖、给水排水、卫生、道路等设备和设施能正常使用;C.房屋幢、户编号已经有关部门确认。4.3 接管验收应检索提交的资料:4 .3.1产权资料:a.项目批准文件;b.用地批准文件;c.建筑执照;d.拆迁安置资料。5 .3.2技术资料:a.竣工图一一包括总平面、建筑、结构、设备、附属工程及隐蔽管线的全套

4、图纸;b.地质勘察报告;C.工程合同及开、竣工报告;d.工程预决算;e.图纸会审记录;f.工程设计变更通知及技术核定单(包括质量事故处理记录);g.隐蔽工程验收签证;h.沉降观察记录;i.竣工验收证明书;j.钢材、水泥等主要材料的质量保证书;k.新材料、构配件的鉴定合格证书;1.水、电、采暖、卫生器具、电睇等设备的检验合格证书;n砂浆、混凝土试块试压报告;n.供水、供暖的试压报告。4.4接管验收程序4.4.1建设单位书面提请接管单位接管验收。4.4.2接管单位按“4.2”和“4.3”条进行审核,对具备条件的,应在15日内签发验收通知并约定验收时间。4.4.3接管单位会同建设单位按“4.5”条进

5、行检验。4.4.4对验收中发现的质量问题,按“4.6.1”和“4.6.2”条处理。4.4.5经检验符合要求的房屋,接管单位应签署验收合格凭证,签发接管文件。4.5质量与使用功能的检验。4.5.1主体结构4.5.1.1地基基础的沉降不得超过GBJ7的允许变形值:不得引起上部结构的开裂或相邻房屋的损坏。4.5.1.2钢筋混凝土构件产生变形、裂缝,不得超过GBJ1.O的规定值。4.5.1,3砖石结构必须有足够的强度和刚度,不允许有明显裂当机4.5.1.4木结构座结点牢固,支撑系统可靠,无蚁害,其构件的选材必须符合GBJ206中2.1.1条的有关规定.4.5.1.5凡座抗震设防的房屋,必须符合GBJI

6、I的有关规定。4.5.2外墙不得渗水。4.5.3屋面4.5.3.1各类屋面必须符合GBJ207中4.0.6条的规定,排水畅通,无积水,不渗漏O4.5.3.2平屋面应有隔热保温措施,三层以上房屋在公用部位应设置屋面检修孔。4.5.3.3阳台和三层以上房屋的层面应有组织排水,出水口、檐沟、落水管应安装牢固、接口平密、不渗漏。4.5.4楼地面4.5.4.1面层与基层必须粘结牢固,不空鼓。整体面层平整,不允许有裂缝、脱皮和起砂等缺陷;块料面层应表面平正、接缝均匀顺直,无缺棱掉角。4.5.4.2卫生间、阳台、盟洗间地面与相邻地面的相对标高应符合设计要求,不应有积水,不允许倒泛水和渗漏。4.5.4.3木楼

7、地面应平整牢固,接缝密合。4.5.5装修4.5.5.1钢木门窗应安装平正牢固,无翘曲变形,开关灵活,零配件装配齐全,位置准确,钢门窗健隙严密,木门窗缝隙适度。4.5.5.2进户门不得使用胶合板制作,门镀应安装牢固,底层外窗、楼层公共走道窗、进户门上的亮子均应装设铁栅栏。4.5.5.3木装修工程度表面光洁,线条顺直,对缝严密,不露钉帽、与基层必须钉牢O4.5.5.4门窗玻璃应安装平整,油灰饱满,粘贴牢固。4.5.5.5抹灰应表面平整,不应有空鼓、裂缝和起泡等缺陷。4.5,5.6饰面砖应表面洁净,粘贴牢固,阴阳角与线脚顺直,无缺棱掉角。4.3.5.7油漆、刷浆应色泽一致。表面不应有脱皮、漏刷现象。

8、4.5.6电气4.5.6.1电气线路安装应平整、牢固、顺直,过墙应有导管。导线连接必须紧密,铝导线连接不得采用绞接或绑接。采用管于配线时,连接点必须紧密、可靠,使管路在结构上和电气上均连成整体并有可靠的接地。每回路导线间和对地绝缘电阻值不得小于IM欧kV4.3.6.2应按套安装电表或预留表位,并有电器接地装置。4.5.6.3照明器具等低压电器安装支架必须牢固,部件齐全,接触良好,位置正确。4.5.6.4各种避雷装置的所有连接点必须牢固可靠,接地电阻值必须符合GBJ232的要求。4.5.6.5电梯应能准确启动运行、选层、平层、停层,曳引机的吸声和震动声不得超过GBJ232的规定值。制动器、限速器

9、及其他安全设备应动作灵敏可靠。安装的隐蔽工程、试运转记录、性能检测记录及完整的图纸资料均应符合要求。4.5.6.6对电视信号有屏蔽影n向的住宅,电视信号场强微弱或被高层建筑遮挡及反射波复杂地区的住宅,应设置电视共用天线。4.5.6.7除上述要求外,同时应符合地区性“低压电气装置规程”的有关要求。4.5.7水、卫、消防4.5.7.1管道应安装牢固、控制部件启闭灵活、无滴漏。水压试验及保温、防腐措施必须符合GBJ242的要求。应按套安装水表或预留表位。4.5.7.2高位水箱进水管与水箱检查口的设置应便于检修。4.5.7.3卫生间、厨房内的排污管应分设,出户管长不宜超过8m,并不应使用陶瓷管、塑料管

10、。地漏、排污管接口、检查口不得渗漏,管道排水必须流畅。4.5.7.4卫生器具质量良好,接口不得渗漏,安装应平正,牢固、部件齐全、制动灵活。4.5.7.5水泵安装应平稳,运行时无较大震动。4.5.7.6消防设施必须符合GBJ1.6、GBJ45的要求,并且有消防部门检验合格签证O4.5.8采暖4.5.8.1采暖工程的验收时间,必须在采暖期以前两个月进行。4.5.8.2锅炉、箱罐等压力容器应安装平正、配件齐全、不得有变形、裂纹、磨损、腐蚀等缺陷。安装完毕后,必须有专业部门的检验合格签证。4.5.8.3炉排必须进行12h以上试运转,炉排之间,炉排与炉铁之间不得互相摩擦,旦无杂音,不跑偏,不凸起,不受卡

11、,返转应自如。4.5.8.4各种仪器、仪表应齐全精确,安全装置必须灵敏、可靠,控制阀门应开关灵活。4.5.8.5炉门、灰门、煤斗闸板、烟、风挡板应安装平正、启闭灵活,闭合严密,风室隔墙不得透风漏气。4.5.8.6管道的管径、坡度及检查并必须符合GBJ242的要求,管沟大小及管道排列应便于维修,管架、支架、吊架应牢固。4.5.8.7设备、管道不应有跑、冒、滴、漏现象。保温、防腐措施必须符合GBJ242的规定。4.5.8.8锅炉辅机应运转正常,无杂音。消烟除尘、消音减震设备应齐全,水质、烟尘排放浓度应符合环保要求。4.5.8,9经过48h连续试运行,锅炉和附属设备的热工、机械性能及采暖区室温必须符

12、合设计要求。4.5.9附属工程及其他4.5.9.1室外排水系统的标高、窖井(检查井)设置、管道坡度、管径均必须符合GBJM第二章第2.3.4节的要求。管道应顺直且排水通畅,井盖应搁置稳妥并设置井圈O4.5.9.2化粪池应按排污量合理设置,池内无垃圾杂物,进出水口高差不得小于5cm立管与粪池间的连接管道应有足够坡度,并不应超过两个弯。4.5.9.3明沟、散水、落水沟头不得有断裂、积水现象。4.5.9.4房屋人口处必须做室外道路。并与主干道相通。路面不应有积水、空鼓和断裂现象。4.5.9.5房屋应按单元设置信报箱,其规格、位置须符合有关规定。4.5.9.6挂物钩、晒衣架应安装牢固。烟道、通风道、垃

13、圾道应畅通,无阻塞物。4.5.9.7单体工程必须做到工完料净场地清、临时设施及过渡用房拆除清理完毕o室外地面平整,室内外高差符合设计要求。4.5.9.8群体建筑应检验相应的市政、公建配套工程和服务设施,达到应有的质量和使用功能要求。4.6质量问题的处理。4. 6.1影响房屋结构安全和设备使用安全的质量问题,必须约定期限由建设单位负责进行加固补强返修,直至合格。影响相邻房屋的安全问题,由建设单位负责处理。5. 6.2对于不影响房屋结构安全和设备使用安全的质量问题,可约定期限由建设单位负费维修,也可采取费用补偿的办法,由接管单位处理。5.原有房屋的收管验收5. 1接管验收应具备的条件:a.房屋所有

14、权、使用权清楚;b.土地使用范围明确。5.2接管验收应检索提交的资料。6. 2.1产权资料;a.房屋所有权证;b.土地使用权证;c.有关司法、公证文书和协议;d.房屋分户使用清册;e.房屋设备及定、附着物清册。5.2.2技术资料:a.房地产平面图;b.房屋分间平面图;c.房屋及设备技术资料。5.3接管验收程序5.3.2接管单位按5.1和5.2条进行审核。对具备条件的,应在15日内签发验收通知并约定验收时间。5.3.3接管单位会同移交人按5.4进行检验。5.3.4对检验中发现的危损问题,按5.5条处理。5.3.5交接双方共同清点房屋、装修、设备和定、附着物,核实房屋使用状况。5.3.6经检验符合

15、要求的房屋,接管单位应签署验收合格凭证,签发接管文件,办理房屋所有权转移登记。5.3.7移交人配合接管单位按接管单位的规定与房屋使用人重新建立租赁关系。1.4 质量与使用功能的检验5. 4.1以CJ13和国家有关规定作检验依据。6. 4.2从外观检查建筑物整体的变异状态。7. 4.3检查房屋结构、装修和设备的完好与损坏程度。1.5 危险和损坏问题的处理5. 5.1属有危险的房屋,应由移交人负责排险解危后,始得接管。6. 5.2属有损坏的房屋,由移交人和接管单位协商解决,既可约定期限由移交人负责维修,也可采用其他补偿形式。7. 5.3属法院判决没收并通知接管的房屋,按法院判决办理。8. 交接双方的责任8.1 为尽快发挥投资效益,建设单位应按4.2和4.3条的要求提前做好房屋交验准备,房屋竣工后,及时提出接管验收申请。接管单位应在15日内审核完毕、及时签发验收通知并约定时间验收。经检验符合要求,接管单位应在7日内签署验收合格凭证,并应及时签发接管文件。未经接管的新建房屋一律不得分配使用。8.2 接管验收时,交接双方均应严格按照本标准执行。验收不合格时,双方协议处理办法,并商定时间复验
