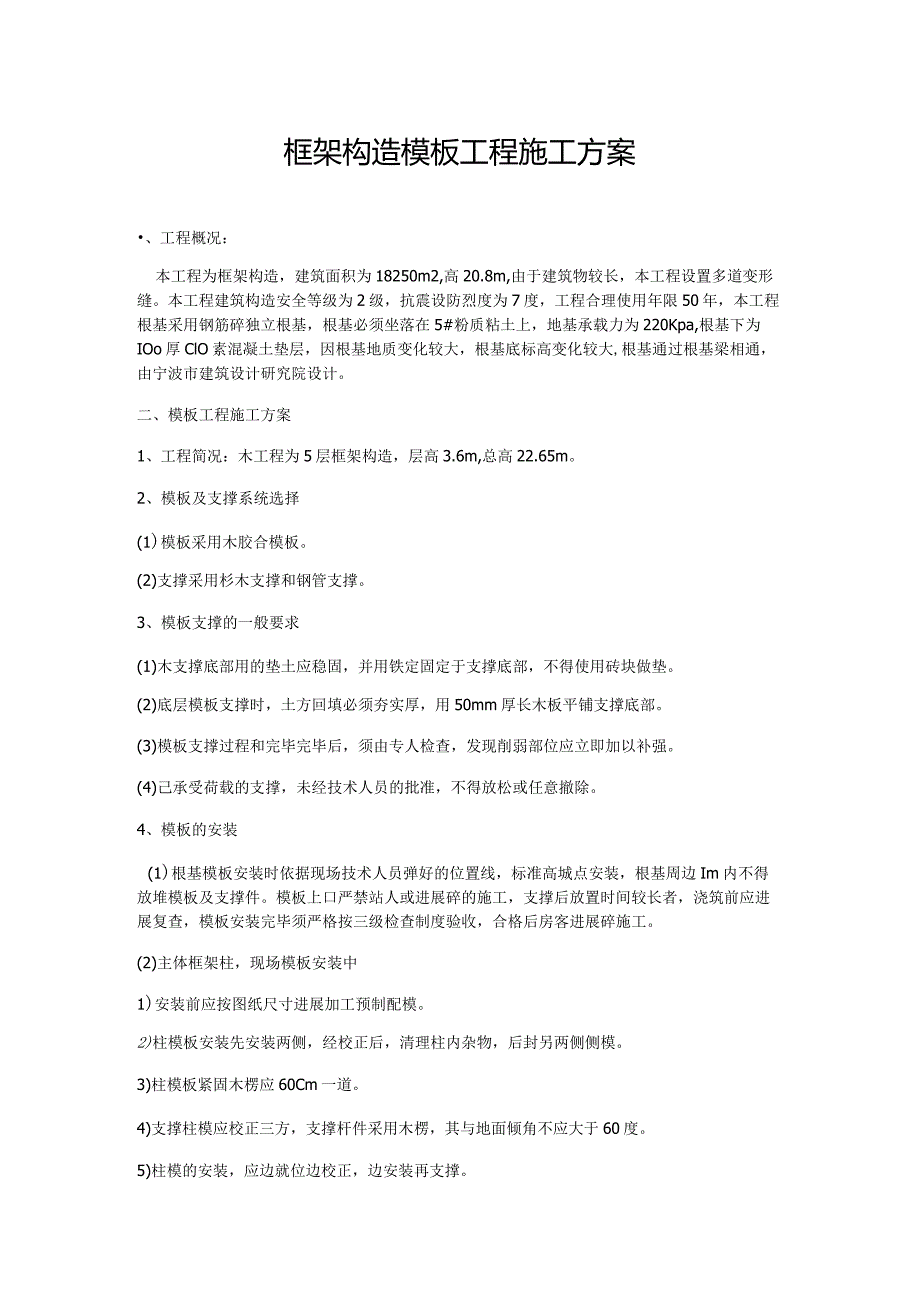

1、框架构造模板工程施工方案、工程概况:本工程为框架构造,建筑面积为18250m2,高20.8m,由于建筑物较长,本工程设置多道变形缝。本工程建筑构造安全等级为2级,抗震设防烈度为7度,工程合理使用年限50年,本工程根基采用钢筋碎独立根基,根基必须坐落在5#粉质粘土上,地基承载力为220Kpa,根基下为IOo厚ClO素混凝土垫层,因根基地质变化较大,根基底标高变化较大,根基通过根基梁相通,由宁波市建筑设计研究院设计。二、模板工程施工方案1、工程简况:木工程为5层框架构造,层高3.6m,总高22.65m。2、模板及支撑系统选择(1)模板采用木胶合模板。(2)支撑采用杉木支撑和钢管支撑。3、模板支撑的
2、一般要求(1)木支撑底部用的垫土应稳固,并用铁定固定于支撑底部,不得使用砖块做垫。(2)底层模板支撑时,土方回填必须夯实厚,用50mm厚长木板平铺支撑底部。(3)模板支撑过程和完毕完毕后,须由专人检查,发现削弱部位应立即加以补强。(4)己承受荷载的支撑,未经技术人员的批准,不得放松或任意撤除。4、模板的安装(1)根基模板安装时依据现场技术人员弹好的位置线,标准高城点安装,根基周边Im内不得放堆模板及支撑件。模板上口严禁站人或进展碎的施工,支撑后放置时间较长者,浇筑前应进展复查,模板安装完毕须严格按三级检查制度验收,合格后房客进展碎施工。(2)主体框架柱,现场模板安装中1)安装前应按图纸尺寸进展

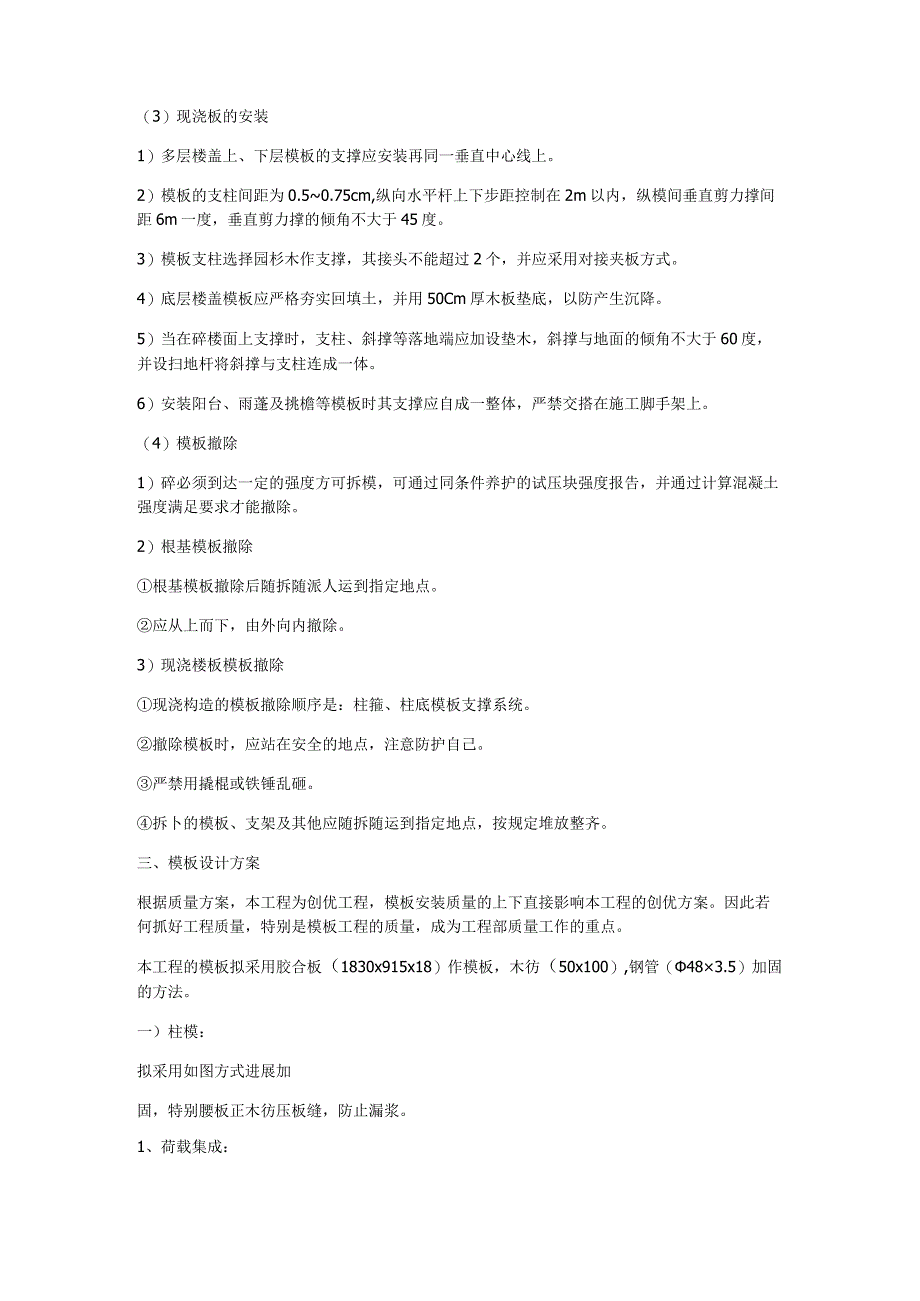

3、加工预制配模。2)柱模板安装先安装两侧,经校正后,清理柱内杂物,后封另两侧侧模。3)柱模板紧固木楞应60Cm一道。4)支撑柱模应校正三方,支撑杆件采用木楞,其与地面倾角不应大于60度。5)柱模的安装,应边就位边校正,边安装再支撑。(3)现浇板的安装1)多层楼盖上、下层模板的支撑应安装再同一垂直中心线上。2)模板的支柱间距为0.50.75cm,纵向水平杆上下步距控制在2m以内,纵模间垂直剪力撑间距6m一度,垂直剪力撑的倾角不大于45度。3)模板支柱选择园杉木作支撑,其接头不能超过2个,并应采用对接夹板方式。4)底层楼盖模板应严格夯实回填土,并用50Cm厚木板垫底,以防产生沉降。5)当在碎楼面上支
4、撑时,支柱、斜撑等落地端应加设垫木,斜撑与地面的倾角不大于60度,并设扫地杆将斜撑与支柱连成一体。6)安装阳台、雨蓬及挑檐等模板时其支撑应自成一整体,严禁交搭在施工脚手架上。(4)模板撤除1)碎必须到达一定的强度方可拆模,可通过同条件养护的试压块强度报告,并通过计算混凝土强度满足要求才能撤除。2)根基模板撤除根基模板撤除后随拆随派人运到指定地点。应从上而下,由外向内撤除。3)现浇楼板模板撤除现浇构造的模板撤除顺序是:柱箍、柱底模板支撑系统。撤除模板时,应站在安全的地点,注意防护自己。严禁用撬棍或铁锤乱砸。拆卜的模板、支架及其他应随拆随运到指定地点,按规定堆放整齐。三、模板设计方案根据质量方案,

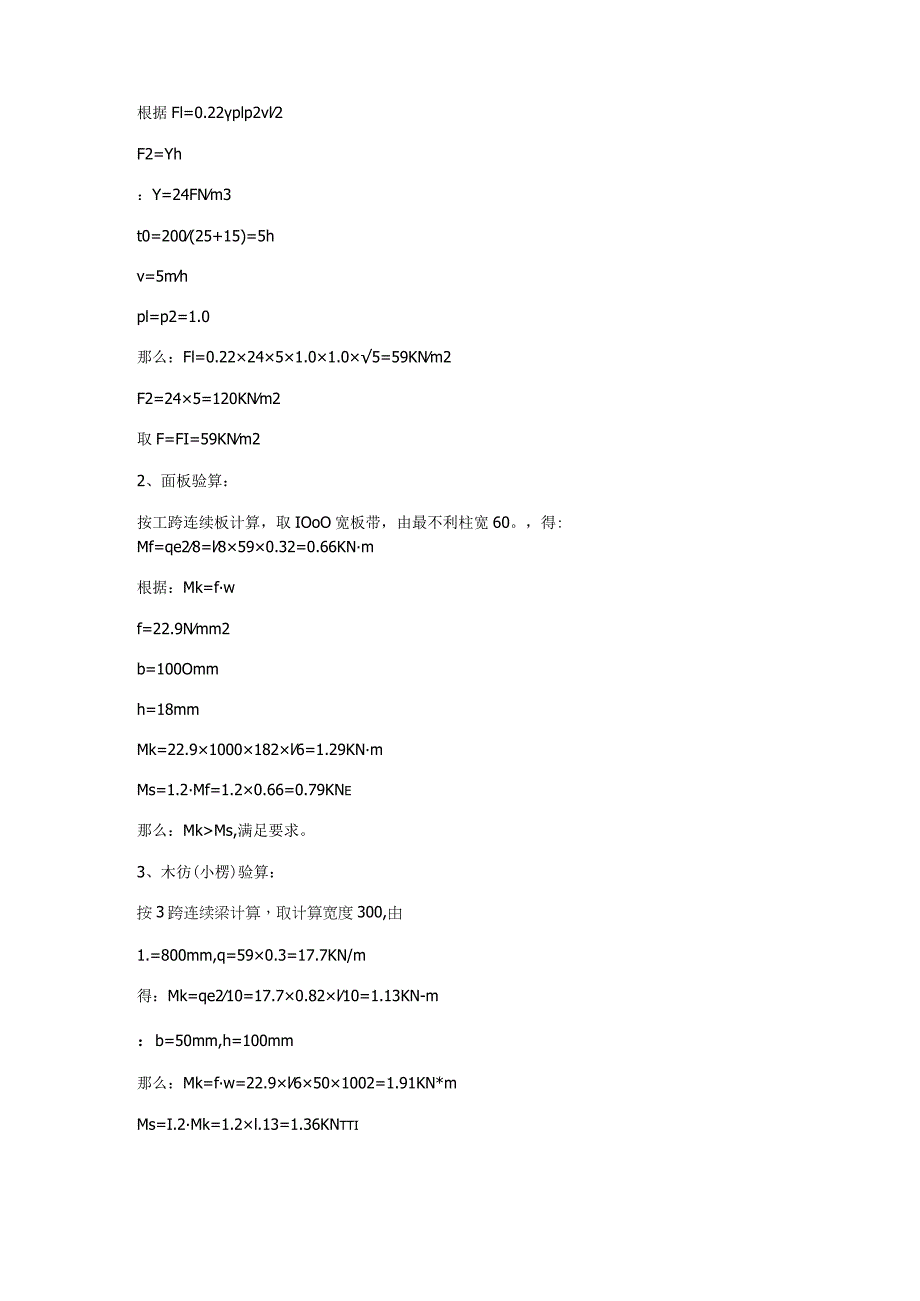

5、本工程为创优工程,模板安装质量的上下直接影响本工程的创优方案。因此若何抓好工程质量,特别是模板工程的质量,成为工程部质量工作的重点。本工程的模板拟采用胶合板(1830x915x18)作模板,木彷(50x100),钢管(483.5)加固的方法。一)柱模:拟采用如图方式进展加固,特别腰板正木彷压板缝,防止漏浆。1、荷载集成:根据Fl=0.22plp2vl2F2=Yh:Y=24FNm3t0=200(25+15)=5hv=5mhpl=p2=1.0那么:Fl=0.222451.01.05=59KNm2F2=245=120KNm2取F=FI=59KNm22、面板验算:按工跨连续板计算,取IOoO宽板带,由
6、最不利柱宽60。,得:Mf=qe28=l8590.32=0.66KNm根据:Mk=fwf=22.9Nmm2b=100Ommh=18mmMk=22.91000182l6=1.29KNmMs=1.2Mf=1.20.66=0.79KNe那么:MkMs,满足要求。3、木彷(小楞)验算:按3跨连续梁计算,取计算宽度300,由1.=800mm,q=590.3=17.7KN/m得:Mk=qe210=17.70.82l10=1.13KN-m:b=50mm,h=100mm那么:Mk=fw=22.9l6501002=1.91KN*mMs=I.2Mk=1.2l.13=1.36KNttiMkMs,满足要求。4、钢管(
7、大楞)验算:按半嵌固计算,e=600mm,T=590.30.8=14.1KN/m由:M=Te8=l814.10.6=1.06KNm:W=5.08cm3f=215Nmm2那么:Mk=fw=2155.08103=1.09KfmM,满足要求。二)楼板模板采用18厚木胶合板,背楞为500x100木彷(松木),间距450,作支撑系统,钢管间距为800o楼板厚度取180厚进展验算。1、荷载设计值模板及配件自重5001.2=600Nm2混凝土自重24000x0.18xL2=5184Nm2钢筋自重11000.181.2=237.6Nm2施工荷载25001.4=3500Nm2合计q=9521.6Nm2乘以折减系
8、数0.9,那么q=q0.9=9521.60.9=8569.44Nm22、模板验算(1)材料及截面特征木胶合板:取fm=15Nmm2;E=10000Nmm2取单位宽度计算(以IITl宽计算),截面特征为I=bh312=1000203=6.67105mm4W=bh26=10002026=6.67104mm3(2)抗弯强度计算考虑模板的长度,按四跨连续梁计算,去m宽度,q=8569Nm2M=-0.121qlL2=-0.1218.5694502=2.1105N-mm=MW=2.11056.67104=3.14Nmm215Nmm2()=0.967qlL4100EI=0.9678.5694504/(100
9、100006.67105)=0.51mmL=0.51450=l10001/400(可)3、背楞验算(1)材料及截面特征背楞采用500x100木方(松木),取fm=15Nmm2;E=10000Nmm2截面特征为:I=bh312=50xl003=4.17xl06mm4W=bh26=5010026=8.33104mm3(2)抗弯强度计算将荷载化为现性均布荷载:q2=ql0.451000=3.86NmmM=q2l210=3.867002100=1.89103Nmm=MW=1.891038.33104=2.27Nmm2fm=15(/mm2(可)(3)饶度验算=0.667q2L4100EI=0.6673.
10、867004(100100004.17106)=0.15mmL=0.15700=210000l400()4、小楞验算(1)材料及截面特征小楞采用483.5钢管,取fm=215Nmm2,E=2.16105Nmm2截面特征为:I=12.19xl04mm4W=5.08103mm3(2)抗弯强度计算小楞承受木方背楞传递的集中荷载:q3=8.5690.450.9=3.47NmmM=MW=0.41055.08103=78.74Nmm2fm=215Nmm2(可)(3)饶度验算=1.146q3L3100EI=1.1463.471037003(1002.1610512.19104)=1.34mmL=1.3470
11、0=210001/400(可)5、钢管立柱验算48x3.5钢管,采用整根钢管或对接接长,水平支撑间距为1500,查建筑施工手册,此立柱的允许荷载为30.3KN.N=8.5690.70.7=4.20KN30.3KN(可)四、构造措施:为了保证模板体系的强度、刚度、稳定性满足设计需要,需作好下述构造措施。立杆的根基应结实、平坦,对于底层在回填土夯实的根基上,加垫通长木彷,并保证立杆位于木杨的中心,梁板立杆与柱模支撑系统应结实联系。底层层高较大,需加设剪刀撑,剪刀撑设置位置,周边封闭,在短方向中间设一道,长方向上每8m设一道。水平联系杆的设置尤为重要,其中扫地杆及中间联系杆在纵横向贯穿,联系杆间距为
12、2000拆模后,应去除附在板上的砂浆,并刷脱模剂,对于底层模板的接缝采用宽幅胶带纸贴缝。在柱脚开清洗孔(150150),保证清洗的正常进展。拉节筋采用预埋胡子筋的方式处理。柱的截面按负偏差-3mm进展制作、安装。五、质量标准:1、保证工程:模板极其支架必须具有足够的强度、刚度和稳定性,其支架的支撑局部必须有足够的支撑面积。如安装在基土上,基土必须坚实并有排水措施。2、基本工程:(1)模板接缝宽度不大于1.5mm。(2)模板应刷隔离剂,并去除好板面砂浆。3、允许偏差工程:(1)轴线位移:5mm(2)标高偏差:5mm(3)截面尺寸:+45mm(4)每层垂直度:3mm(5)相邻板面上下差:2mm(6
13、)外表平整:5mm(7)预埋件位移:3mm(8)预留洞口位移:IOmm4、检查方法:(1)垂直度采用铅垂线的方法(2)标高、平整度采用水准仪(3)在模板上用经纬仪和钢尺打出边框线,检查截面尺寸等。六、安全要求一)一般规定:1、工作台、机械的设置,应合理稳固,工作地点和通道应畅通,材料、半成品、堆放成堆成垛,不影响交通。2、操作木工机械不准戴手套,以防将手套卷进机械造成事故。二)支模与拆模1、顶撑应从离地面50Cm高设第一道水平撑,以后每增加2m增设一道,水平撑应纵横向设置。2、顶撑接头部位夹板不得小于3面,夹板不得小于50x8x2.5CrTb相邻接头应互相错开。3、支撑底端地面应整平夯实,并加
14、垫木,不得垫砖,调整上下的木钉要钉牢,不宜垫得过高,(最好是2块)。4、支模应按工序进展,模板没有固定前,不得进展下道工序,制止利用拉杆,支撑攀登上下。5、支设4m高以上的立柱模板,四周必须顶牢,操作时要搭设工作台,缺乏4m高的可使用马凳操作。6、支设独立梁模应设临时工作台,不得站在柱模上操作和梁底模上行走。7、二人抬运模板时要互相配合,协同工作,传送模板、工具应用运输工具或用绳子系牢后升降,不得乱扔。8、不得在脚手架上堆放大批模板等材料。9、纵横水平撑、斜撑等不得搭在门窗框和脚手架上,通道中间的斜撑、拉杆等应设在1.8m高以上。10、支模中如需中间停歇,应将支撑、搭头、柱头封板等钉牢,防止因扶空、踏空而坠落造成事故。11、利用门型架、钢管等支模应配套使用,按规定设置水平剪刀撑。12、模板上有预留洞孔者,应在安装后将洞孔封好盖好,碎板上的预留洞口应在拆模后将洞口盖好。13、撤除模板应经施工技术人员同意,并具备验收手续,操作时应按顺序分段进展,严禁猛撬、硬砸或大面积撬落和拉倒,停工前不得留下松动和悬挂的模板。14、撤除檐口、阳台等不安全部位的模板,底下硬有架子、安全网或挂安全带操作,并尽量作道模板少掉到架、安全网上,少量掉落在架、安全网的的模板应及时清理。15、拆模前,周围应设围栏或戒备标
