桥梁工程施工方案.docx

上传人:p** 文档编号:922064 上传时间:2024-04-07 格式:DOCX 页数:12 大小:27.32KB
下载 相关 举报
桥梁工程施工方案.docx_第1页
第1页 / 共12页
桥梁工程施工方案.docx_第2页
第2页 / 共12页
桥梁工程施工方案.docx_第3页
第3页 / 共12页
桥梁工程施工方案.docx_第4页
第4页 / 共12页
桥梁工程施工方案.docx_第5页
第5页 / 共12页
桥梁工程施工方案.docx_第6页
第6页 / 共12页
桥梁工程施工方案.docx_第7页
第7页 / 共12页
桥梁工程施工方案.docx_第8页
第8页 / 共12页
桥梁工程施工方案.docx_第9页
第9页 / 共12页
桥梁工程施工方案.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《桥梁工程施工方案.docx》由会员分享,可在线阅读,更多相关《桥梁工程施工方案.docx(12页珍藏版)》请在第壹文秘上搜索。

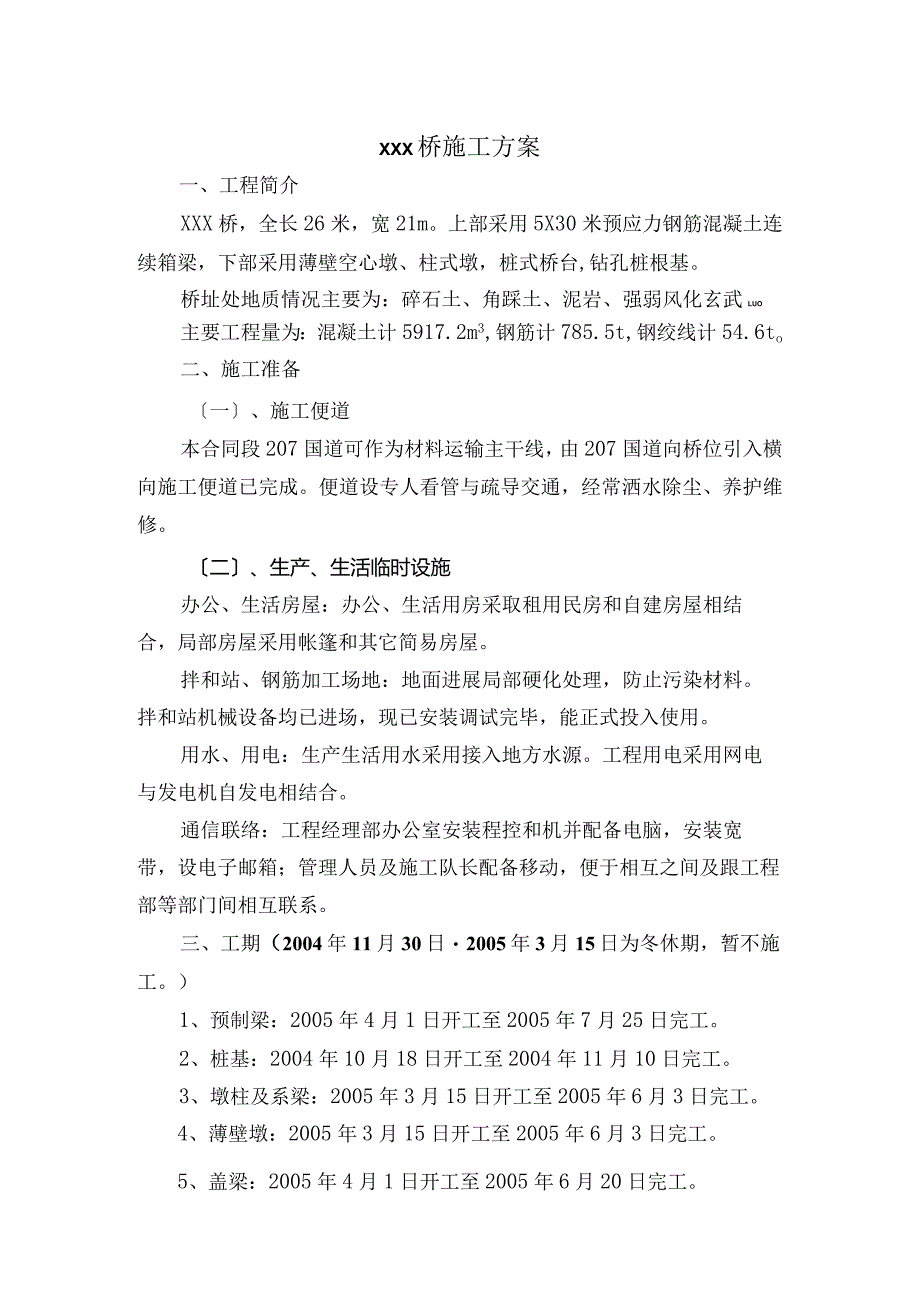

1、XXX桥施工方案一、工程简介XXX桥,全长26米,宽21m。上部采用5X30米预应力钢筋混凝土连续箱梁,下部采用薄壁空心墩、柱式墩,桩式桥台,钻孔桩根基。桥址处地质情况主要为:碎石土、角踩土、泥岩、强弱风化玄武LUO主要工程量为:混凝土计5917.2m3,钢筋计785.5t,钢绞线计54.6to二、施工准备一、施工便道本合同段207国道可作为材料运输主干线,由207国道向桥位引入横向施工便道已完成。便道设专人看管与疏导交通,经常洒水除尘、养护维修。二、生产、生活临时设施办公、生活房屋:办公、生活用房采取租用民房和自建房屋相结合,局部房屋采用帐篷和其它简易房屋。拌和站、钢筋加工场地:地面进展局部

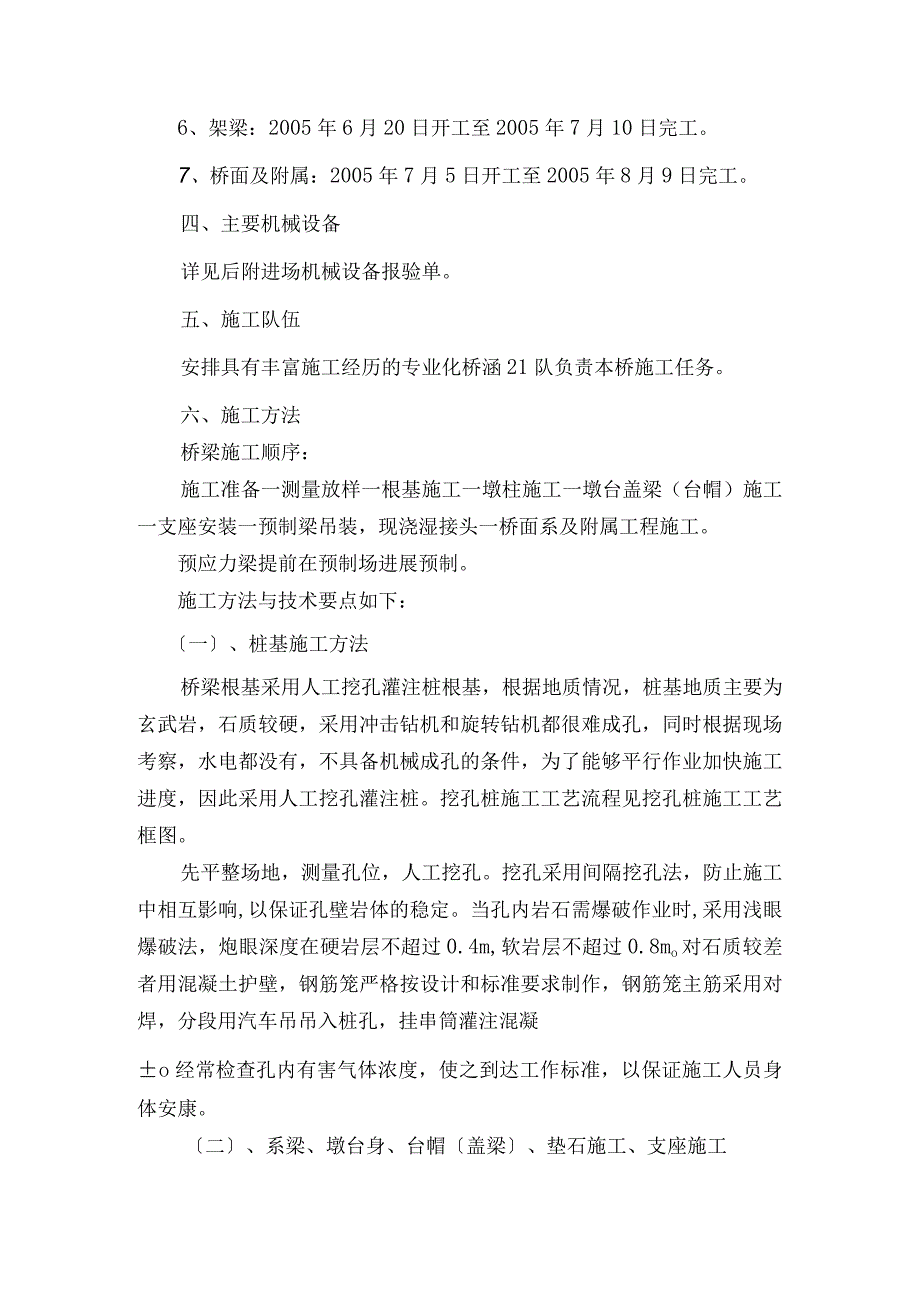

2、硬化处理,防止污染材料。拌和站机械设备均已进场,现已安装调试完毕,能正式投入使用。用水、用电:生产生活用水采用接入地方水源。工程用电采用网电与发电机自发电相结合。通信联络:工程经理部办公室安装程控和机并配备电脑,安装宽带,设电子邮箱;管理人员及施工队长配备移动,便于相互之间及跟工程部等部门间相互联系。三、工期(2004年11月30日2005年3月15日为冬休期,暂不施工。)1、预制梁:2005年4月1日开工至2005年7月25日完工。2、桩基:2004年10月18日开工至2004年11月10日完工。3、墩柱及系梁:2005年3月15日开工至2005年6月3日完工。4、薄壁墩:2005年3月15

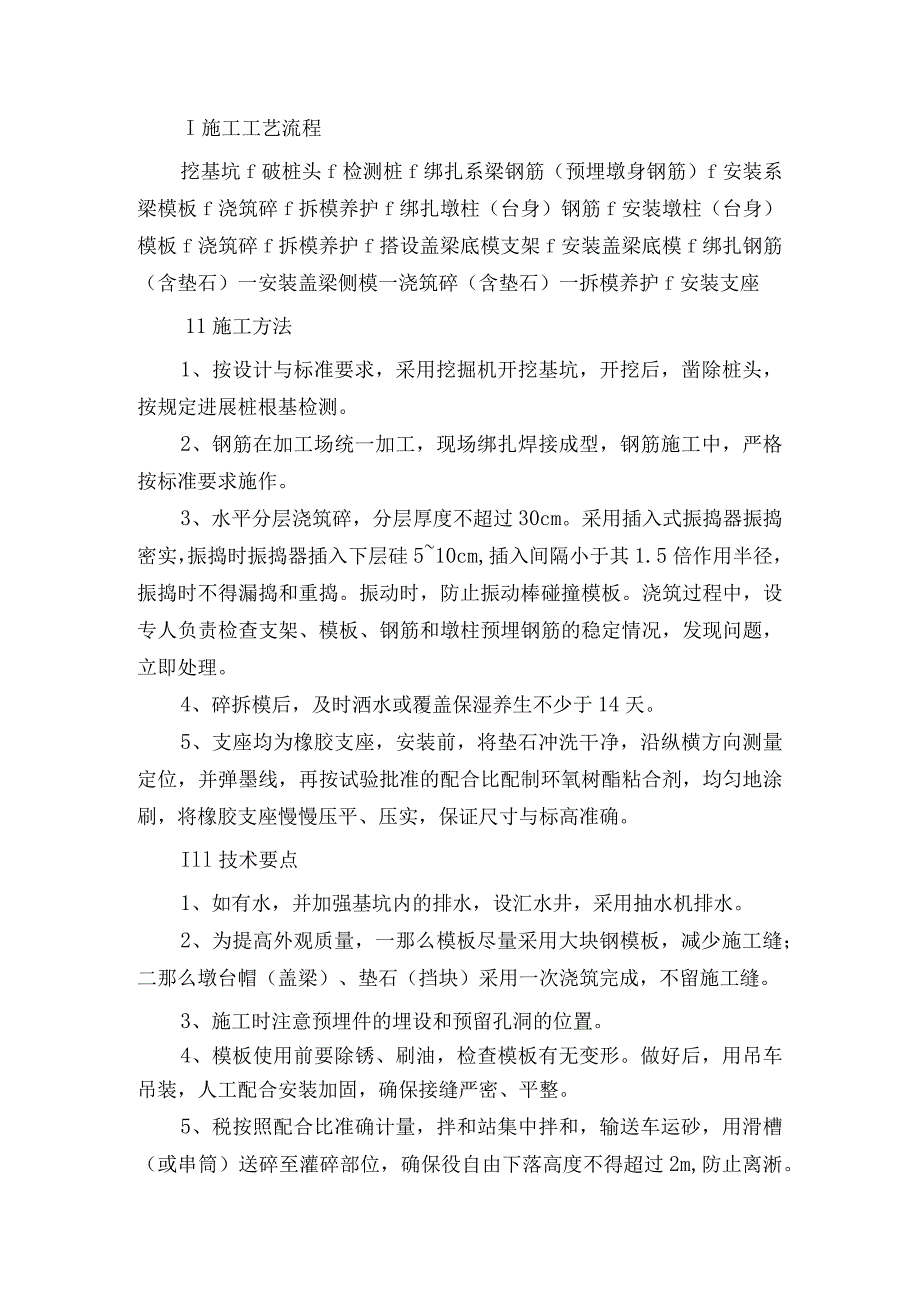

3、日开工至2005年6月3日完工。5、盖梁:2005年4月1日开工至2005年6月20日完工。6、架梁:2005年6月20日开工至2005年7月10日完工。7、桥面及附属:2005年7月5日开工至2005年8月9日完工。四、主要机械设备详见后附进场机械设备报验单。五、施工队伍安排具有丰富施工经历的专业化桥涵21队负责本桥施工任务。六、施工方法桥梁施工顺序:施工准备一测量放样一根基施工一墩柱施工一墩台盖梁(台帽)施工一支座安装一预制梁吊装,现浇湿接头一桥面系及附属工程施工。预应力梁提前在预制场进展预制。施工方法与技术要点如下:一、桩基施工方法桥梁根基采用人工挖孔灌注桩根基,根据地质情况,桩基地质主

4、要为玄武岩,石质较硬,采用冲击钻机和旋转钻机都很难成孔,同时根据现场考察,水电都没有,不具备机械成孔的条件,为了能够平行作业加快施工进度,因此采用人工挖孔灌注桩。挖孔桩施工工艺流程见挖孔桩施工工艺框图。先平整场地,测量孔位,人工挖孔。挖孔采用间隔挖孔法,防止施工中相互影响,以保证孔壁岩体的稳定。当孔内岩石需爆破作业时,采用浅眼爆破法,炮眼深度在硬岩层不超过0.4m,软岩层不超过0.8mo对石质较差者用混凝土护壁,钢筋笼严格按设计和标准要求制作,钢筋笼主筋采用对焊,分段用汽车吊吊入桩孔,挂串筒灌注混凝o经常检查孔内有害气体浓度,使之到达工作标准,以保证施工人员身体安康。二、系梁、墩台身、台帽盖梁

5、、垫石施工、支座施工I施工工艺流程挖基坑f破桩头f检测桩f绑扎系梁钢筋(预埋墩身钢筋)f安装系梁模板f浇筑碎f拆模养护f绑扎墩柱(台身)钢筋f安装墩柱(台身)模板f浇筑碎f拆模养护f搭设盖梁底模支架f安装盖梁底模f绑扎钢筋(含垫石)一安装盖梁侧模一浇筑碎(含垫石)一拆模养护f安装支座11施工方法1、按设计与标准要求,采用挖掘机开挖基坑,开挖后,凿除桩头,按规定进展桩根基检测。2、钢筋在加工场统一加工,现场绑扎焊接成型,钢筋施工中,严格按标准要求施作。3、水平分层浇筑碎,分层厚度不超过30cm。采用插入式振捣器振捣密实,振捣时振捣器插入下层硅510cm,插入间隔小于其1.5倍作用半径,振捣时不得

6、漏捣和重捣。振动时,防止振动棒碰撞模板。浇筑过程中,设专人负责检查支架、模板、钢筋和墩柱预埋钢筋的稳定情况,发现问题,立即处理。4、碎拆模后,及时洒水或覆盖保湿养生不少于14天。5、支座均为橡胶支座,安装前,将垫石冲洗干净,沿纵横方向测量定位,并弹墨线,再按试验批准的配合比配制环氧树酯粘合剂,均匀地涂刷,将橡胶支座慢慢压平、压实,保证尺寸与标高准确。Ill技术要点1、如有水,并加强基坑内的排水,设汇水井,采用抽水机排水。2、为提高外观质量,一那么模板尽量采用大块钢模板,减少施工缝;二那么墩台帽(盖梁)、垫石(挡块)采用一次浇筑完成,不留施工缝。3、施工时注意预埋件的埋设和预留孔洞的位置。4、模

7、板使用前要除锈、刷油,检查模板有无变形。做好后,用吊车吊装,人工配合安装加固,确保接缝严密、平整。5、税按照配合比准确计量,拌和站集中拌和,输送车运砂,用滑槽(或串筒)送碎至灌碎部位,确保役自由下落高度不得超过2m,防止离淅。三、梁体预制箱梁的预制均在预制场集中预制。I施工工艺流程施工工艺流程见后附后张法预应力梁施工工艺框图。Il施工工艺要点1、制作制梁台座。2、钢筋制作钢筋直接在台座上绑扎,波纹管按设计要求,用钢筋焊成方形定位在钢筋骨架上,当钢筋与波纹管冲突时,钢筋可以作稍微变形,以确保波纹管位置的准确性。3、模板安装箱梁内模采用木模,外模采用全新整体式拼装钢模。在梁底座穿入拉杆,通过夹板将

8、侧模与梁底模紧贴,与底座联成一整体。模板顶部用拉杆拉紧,同时梁模板两侧焊角钢。模板要干净,均匀喷涂脱模剂,接缝严密平顺,并随时整修。4、梁体混凝土施工箱梁采用以附着式振捣器振捣为主,并辅以插入式振捣棒捣固。捣固时,要步点均匀,逐步振捣,且振动棒不能触及波纹管,以免波纹管振破漏浆影响以后张拉。混凝土浇注见墩台身混凝土局部。6、张拉当梁体混凝土到达标准规定强度时开场张拉。张拉时两端、两侧同步进展。同时采用油压表读数与伸长值双向控制。当张拉实测伸长值与理论伸长值之差在+10%至-5%范围内,即可进展下一步工作。如超过此值时,暂停张拉,查明原因采取措施予以调整,然后继续张拉。7、孔道压浆孔道压浆在预应

9、力筋张拉完成和监理工程师同意压浆后立即进展,孔道压浆用真空压浆机。通过试验确定压浆水灰比,并在水泥中掺铝粉做为膨胀剂。水泥浆采用52.5#普通硅酸盐水泥配制。8、封锚封锚前,先去除锚具周围的水泥浆,切割多余的钢绞线,并将梁体端头凿毛,冲洗干净,凿出梁体内钢筋与钢筋网相平焊接结实,再立模浇注封锚混凝土。封锚混凝土的强度不低于梁体标号。四、预制梁安装I测量定位测量放样出支座的位置,检查支承垫石的标高、外表的平整度(设有横坡的横向坡度)。11安装支座1、橡胶支座采用国家大型橡胶厂生产的免检产品。支座安装前,检查产品的技术指标、规格尺寸是否符合图纸要求,如不相符,不得使用。所有支座的安装都必须按照图纸

10、规定,确保其平面位置的正确。2、橡胶支座与上下部构造间必须接触严密,不得出现空隙。3、支座安装在温度为5C20C的范围内进展。4、在盖梁上设置临时支座,临时友座顶面要与永久支座标高相平。DI运梁因预制场距桥位很近,铺设从预制场到桥位处的轨道,利用卷扬机将待架梁送入架桥机跨内。IV梁体就位、浇注接缝架梁施工工艺见后附架桥机架梁施工工艺框图。1、跨孔将要过孔的前方盖梁上铺设1层80cm长的短枕木,枕木上方铺1段横移轨道。收起后端支腿,后悬臂尾部与运梁车联结,两台起重小车移至架桥机后部作架桥机过孔时的平衡重(必要时可在小车上装1片梁)。架桥机向前移动至桥台,将跨孔支撑升降装置置于前升降走行支架后面,

11、再将跨孔支撑升降装置走行支架上的4个支撑丝杠支顶在纵移走行轨上并调平,使走行轮悬空,然后接通电源使升降柱升起,托起架桥机身的前部使前升降支架的走行轮悬空。与此同时启动架桥机中部走行机构和运梁车的走行机构,使其一起前移,移至1#桥墩落梁处停顿,卸掉前升降柱下端座销,使座销连同走行机构落在桥台上,将长柱联结在接力柱下端,再将分开的座销连同走行机构一起联结在接力柱下。前走行机构由纵移转换为横移,同时启动中部走行机构和运梁小车走行机构,使架桥机连同运梁车一起向前移动,直至架桥机跨孔到位,然后起动前升降装置使升降柱向下伸长,走行轮落在横移轨道上,到此,跨孔即告完成。前方横移轨道。过孔完成后,解除机身后端

12、平衡重,将过孔支撑升降装置继续向上顶起,使中部走行轮悬空,然后将中部走行机构由纵移转换为横移状态。将过孔支撑升降柱下落,托轮离开架桥机主桁下弦,解除支撑使中部走行轮坐落在后面的横移轨道上,架桥机那么安全处于横移状O接长横移轨道。2、喂梁、运梁在存梁区利用卷扬机将待架梁送入架桥机尾部,先用前起重小车吊起梁的前端,拖动运梁车,使梁后端移至后起重小车之下,再用后起重小车吊起梁的后端,然后,2台起重小车一起前进,使梁纵移到位。喂梁完毕,运梁车返回存梁区再运梁。3、边梁横移到位边梁纵移到位后,先落在设于梁位置内侧的钢板上(钢板为长2000mm,宽40Omnb厚Iomnb钢板下设直径50mm的滚杠12根)

13、,再将梁的两端分别与固定在盖梁上的100kN倒链滑车相连,牵动倒链使梁横移到位。由于该梁的支座低,即使用超低千斤顶,也容纳不下,所以我们采用中18.5钢丝绳兜吊梁底,并与上面的22a工字钢联结,然后在梁体一端的盖梁上搭设枕木垛,上置2个100OkN的千斤顶,用此千斤顶顶起工字钢,那么梁随之升高,即可取出钢板和滚杠,调整梁位将梁落下,再使用同样的方法落下梁的另一端,加固好,边梁即告架完。4、其余梁就位梁体在架桥机上纵移到位后,将梁落到横移轨道上,然后整机载梁横移到位,对准轴线,将梁落至正确位置。5、预制梁架设中本卷须知在梁体安放时,使梁就位准确且与支座密贴,就位不准时,吊起重放,杜绝用撬棍移动梁

14、体。移梁小车吊起梁体,卷扬机牵引行走,落到墩顶上横移就位。每片梁就位后,及时设置保险支撑,并及时焊接横向连接钢筋,防止倾倒,待全孔预制梁安装完毕后,对翼板湿接缝处的混凝土外表凿毛、冲洗,以保证新老混凝土结合良好。梁就位后必须及时进展翼板湿接缝混凝土的浇注,使预制梁形成整体。五、桥面系的施工桥面铺装砂要保持混凝土作业的连续性,桥面混凝土铺设用平板振动器振动密实,并用整平板整平。铺装完成后,进展刷毛处理,并尽快覆盖洒水养生。防撞护栏采用特制异形钢模板,护栏基座位浇注,按设计线型重新测量施工放样,浇注线条轮廓清晰,勾缝平顺圆滑,保证整体线型平顺美观,棱角清楚;碎配合比严格控制,颜色统一。七、确保工程

15、质量的措施1、建设设备精良齐全的工地中心试验室m、建设工地中心试验室为确保工程质量,在开工之前,根据工程需要,建设能满足各项试验要求的工地试验室,选派技术熟练的人员,组成强干的试验队伍,装备精良齐全的试验仪器,做好各项试验工作。试验人员做到持证上岗,试验仪器设备必须经由国家有关部门标定认可。(2)、建设严格的检测制度把对质量具有重要影响的工作程序用制度的形式固定下来,建设一整套工作程序管理制度和专项质量检查、验收制度。材料的取样与试验频率应符合标准的规定。所有取样在监理工程师在场的情况下进展;试验在监理工程师在场的情况下在工地试验室进展。2、加强施工测量(1)、选派技术水平高、操作熟练的技术人员,组成强干的测量队伍,配备先进的测量仪器,从中线、高程和几何尺寸上确保测量质量。(2)、装配全站仪、精细水准仪等先进的测量仪器,以保证测量精度。(3)、测量时认真作好记录,所有施工测量记录和计算成果均按工程工程分类装订成册,并附必要的文字说明。作为工程竣工验收的附件。3、选用先进的机械设备配备精良的施工设备,广泛应用成套的机具,充分发挥机械设备的作用。根据本工程特点,配备性能良好、高效先进的施工机械。加强机械设备保养,保证机械完好率和利用率,实行机械化作业。重要设备及易损设备要有一定的储藏,保

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
