《污水管道清淤方案说明.docx》由会员分享,可在线阅读,更多相关《污水管道清淤方案说明.docx(6页珍藏版)》请在第壹文秘上搜索。

1、开曼铝业三门峡厂区雨、污水管道清淤施工方案编制单位:洛阳霖茂实业编制人:李钢编制日期:二O一七年八月三日1、工程简介2、实施技术方案2.1 方案概述2.2 清理顺序3、施工组织方案3.1 人员组织方案3.2 设备组织方案3.3 施工方案4、实施安全方案1工程简介本工程位于三门峡市产业集聚区开曼铝业(三门峡)厂区内,工程包含厂区内雨水及生产排水管道和生活排水管道、管道井内沉淀物的清理、疏通,清淤管道直径20Omm100Omm,管道材质为波纹管和水泥管,清淤长度约6800m;管道清淤时厂内不停产,管网内有水流动,需要认真做好通风及相关防护措施,疏通完毕及时对场地进展恢复和垃圾清运,保证厂区内清洁。

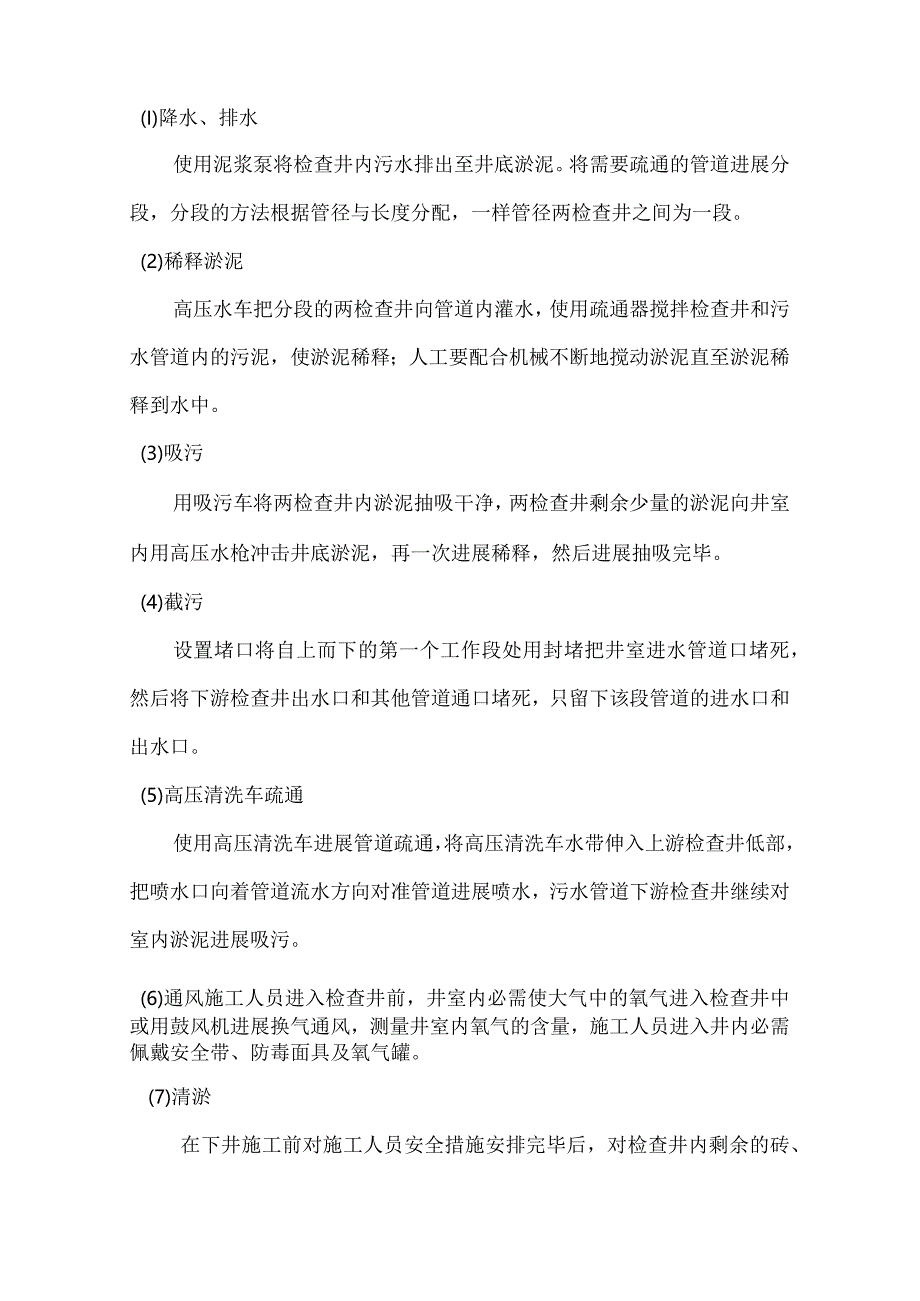

2、2实施技术方案2.1方案概述根据对现场条件的初步了解,初步确定可采用专业高压管道清洗车+淤泥抽运车方式,基本方案如下:(I)降水、排水使用泥浆泵将检查井内污水排出至井底淤泥。将需要疏通的管道进展分段,分段的方法根据管径与长度分配,一样管径两检查井之间为一段。(2)稀释淤泥高压水车把分段的两检查井向管道内灌水,使用疏通器搅拌检查井和污水管道内的污泥,使淤泥稀释;人工要配合机械不断地搅动淤泥直至淤泥稀释到水中。(3)吸污用吸污车将两检查井内淤泥抽吸干净,两检查井剩余少量的淤泥向井室内用高压水枪冲击井底淤泥,再一次进展稀释,然后进展抽吸完毕。(4)截污设置堵口将自上而下的第一个工作段处用封堵把井室进
3、水管道口堵死,然后将下游检查井出水口和其他管道通口堵死,只留下该段管道的进水口和出水口。(5)高压清洗车疏通使用高压清洗车进展管道疏通,将高压清洗车水带伸入上游检查井低部,把喷水口向着管道流水方向对准管道进展喷水,污水管道下游检查井继续对室内淤泥进展吸污。(6)通风施工人员进入检查井前,井室内必需使大气中的氧气进入检查井中或用鼓风机进展换气通风,测量井室内氧气的含量,施工人员进入井内必需佩戴安全带、防毒面具及氧气罐。(7)清淤在下井施工前对施工人员安全措施安排完毕后,对检查井内剩余的砖、石、局部淤泥等残留物进展人工清理,直到清理完毕为止。然后,按照上述说明对下游污水检查井逐个进展清淤,在施工清
4、淤期间对上游首先清理的检查井进展封堵,以防上游的淤泥流入管道或下游施工期间对管道进展充水时流入上游检查井和管道中。2.2清理顺序整个管道清理顺序建议自上而下的清淤方式,即:先从水游的上游向下游清理,自上而下清理可防止二次“污染:如果自下而上清理,在清理完下端后,上端的局部污泥会随着流水冲刷到已经清理局部,造成对已经清理局部的管道的二次“污染。3施工组织方案3.1 人员组织方案为了确保工程按时、按质地安全施工,需要进展分组施工,并建设统一的工程管理管理团队,工程施工人员分为管理及保障部和工程施工部,人员配置如下:序号岗位人数职责Ol工程经理1人负责工程统一组织安排,并负责各方面协调。02安全员监
5、察1人对各个小组施工情况进展安全巡查,确保各小组安全施工。03设备维护人员1人负责工程中各种设备的维修护理。04施工人员6人管理设备合计9人3.2 设备组织方案序号设备数量备注01四合一空气监测仪器1套02管道疏通车1辆03淤泥抽运车1辆04施工安全防护措施设备2套05通风机组2台3.3 施工方案序号步骤工期说明01施工准备1日02正式清理清淤03完成清理1日完成后清理现场。4实施安全方案污水清理工程施工属于有限空间作业,安全保障是本工程实施的重点,我们公司在有限空间作业方面具有丰富的经历,可通过设备保障、安全施工标准、安全施工组织管理、安全施工准备、安全施工保障、安全施工应急预案等多个层面保
6、障施工安全。确保施工安全,首先需要制定详细的施工人员安全施工操作标准,至少包括以下内容:(1)任何施工人员不得在施工现场,尤其不得在管道内部吸烟或使用其它明火。施工人员在施工前4个小时内不得饮酒或饮用其它酒精性饮品。施工人员未安全防护设备不得进入管道内部进展施工。(4)施工人员未系安全绳不得进入管道内部进展施工。非专业人员,其它施工人员不得擅自拆接与电相关的设备。(6)对违反安全操作的行为制定明确的惩罚措施。在施工之前进展全面的培训,确保每个实施人员熟悉、精通有限空间作业标准,进一步确保施工人员安全作业的意识,对员工操作标准进展严格要求。在清理之前需要进展充分换气,确保所清理段管道中可能存在的有毒、有害气体和易燃气体排出。准备好空气监测设备,在正式施工之前进展全面的空气监测,确保作业空间内气体到达操作要求,空气监测的内容至少包括:一氧化碳、硫化氢等有毒气体检测、易燃气体的检测,空气中氧气含量的检测。(10)在施工段,提前进展道路交通围挡,做好安全标示,确保社会车辆和社会人员不得误闯施工区域。(11)做到施工人员进出和排泥出口管道出口分开,并提前制定好撤离路线和撤离顺序,确保遇到事故后施工人员快速撤离到管道之外。二O一七年八月三日
