温泉大棚建筑项目安全监理实施细则.docx

上传人:p** 文档编号:922443 上传时间:2024-04-07 格式:DOCX 页数:20 大小:36.28KB
下载 相关 举报
温泉大棚建筑项目安全监理实施细则.docx_第1页
第1页 / 共20页
温泉大棚建筑项目安全监理实施细则.docx_第2页
第2页 / 共20页
温泉大棚建筑项目安全监理实施细则.docx_第3页
第3页 / 共20页
温泉大棚建筑项目安全监理实施细则.docx_第4页
第4页 / 共20页
温泉大棚建筑项目安全监理实施细则.docx_第5页
第5页 / 共20页
温泉大棚建筑项目安全监理实施细则.docx_第6页
第6页 / 共20页
温泉大棚建筑项目安全监理实施细则.docx_第7页
第7页 / 共20页
温泉大棚建筑项目安全监理实施细则.docx_第8页
第8页 / 共20页
温泉大棚建筑项目安全监理实施细则.docx_第9页
第9页 / 共20页
温泉大棚建筑项目安全监理实施细则.docx_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《温泉大棚建筑项目安全监理实施细则.docx》由会员分享,可在线阅读,更多相关《温泉大棚建筑项目安全监理实施细则.docx(20页珍藏版)》请在第壹文秘上搜索。

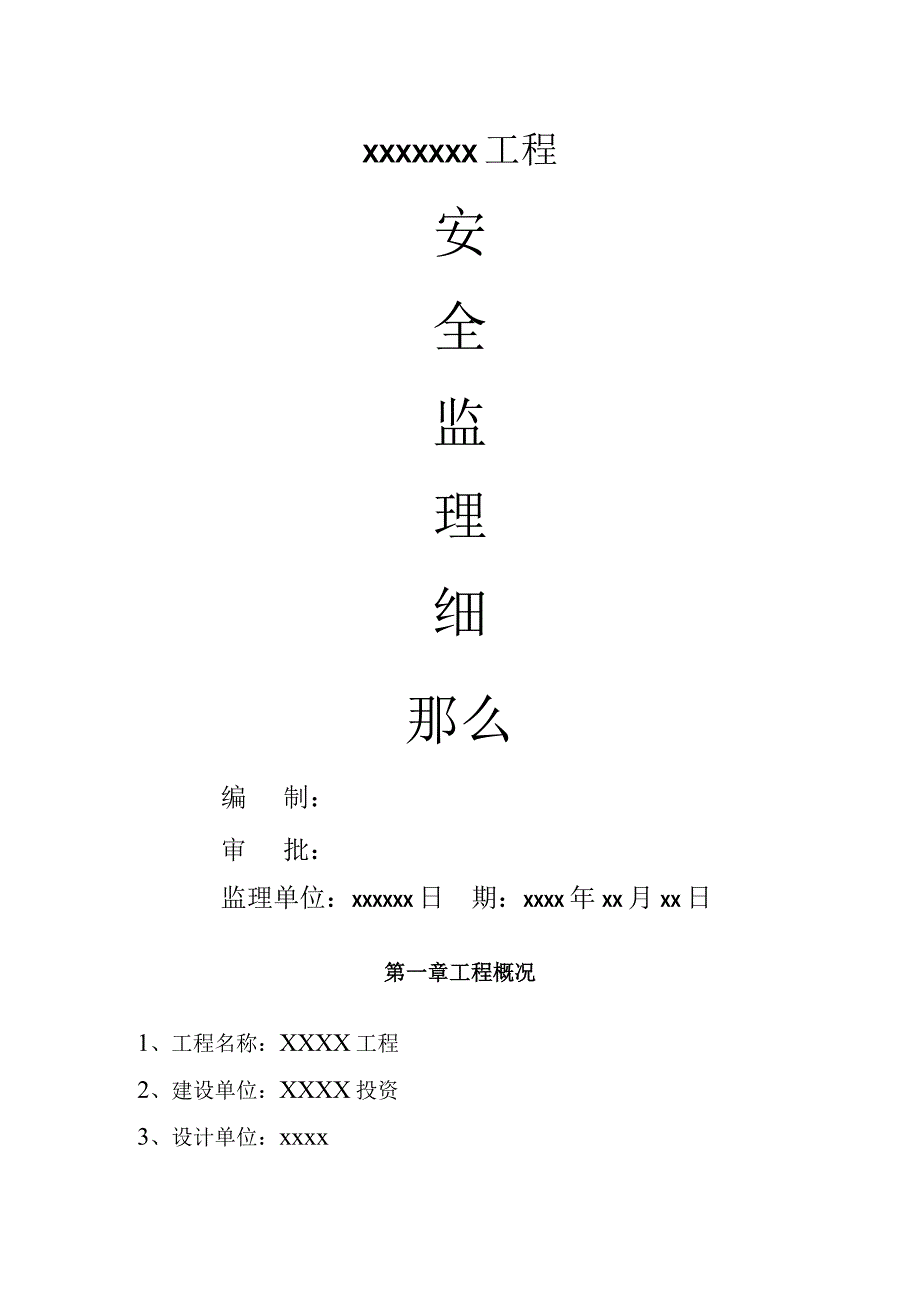

1、XXXXXXX工程安全监理细那么编制:审批:监理单位:XXXXXX日期:XXXX年XX月XX日第一章工程概况1、工程名称:XXXX工程2、建设单位:XXXX投资3、设计单位:xxxx4、施工单位:XXXX建筑工程有限责任公司5、质监单位:XXX质监局6、安监单位:XXX安监局7、建设地点:xxxx8、方案工程总投资:按XX计价定额进展计算9、方案开工工期:xxxx年XX月XX日10、方案竣工日期:XXXX年XX月XX日11、工程总工期:XXX天12、合同质量等级:该工程位于xxxxx。其温泉大棚建筑构造为穿插立体桁架体系。根基为筏板根基。合理使用年限为50年。其中温泉大棚地下室无,上部构造高度

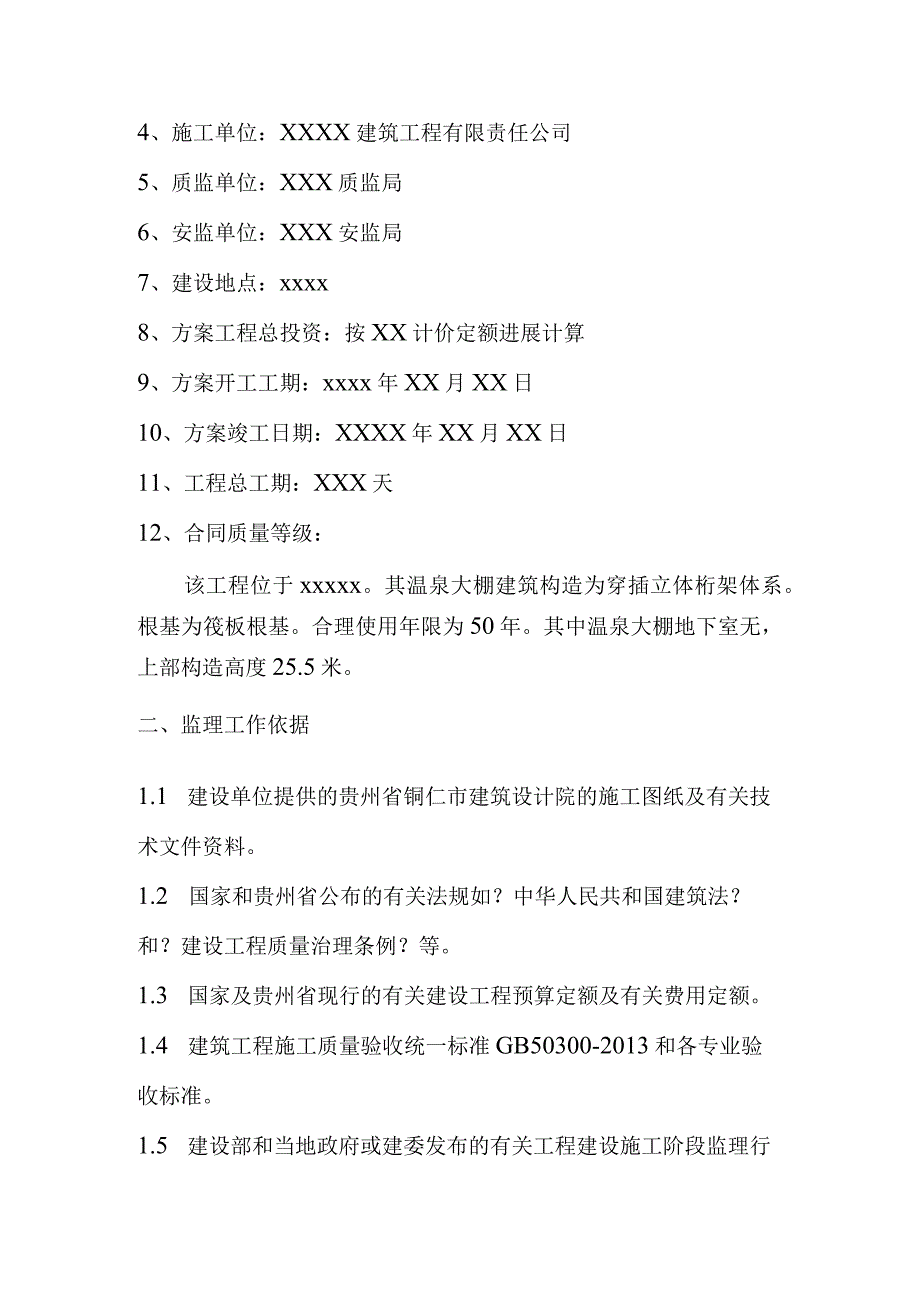

2、25.5米。二、监理工作依据1.1 建设单位提供的贵州省铜仁市建筑设计院的施工图纸及有关技术文件资料。1.2 国家和贵州省公布的有关法规如?中华人民共和国建筑法?和?建设工程质量治理条例?等。1.3 国家及贵州省现行的有关建设工程预算定额及有关费用定额。1.4 建筑工程施工质量验收统一标准GB50300-2013和各专业验收标准。1.5 建设部和当地政府或建委发布的有关工程建设施工阶段监理行政法规和文件如?监理标准?。2. 6建筑工程安全生产治理条例。3.保证安全生产文明施工的监理控制措施3. 1安全生产文明施工的监理工作目标审查施工承包单位施工组织设计中的安全技术措施或专项施工方案是否符合法

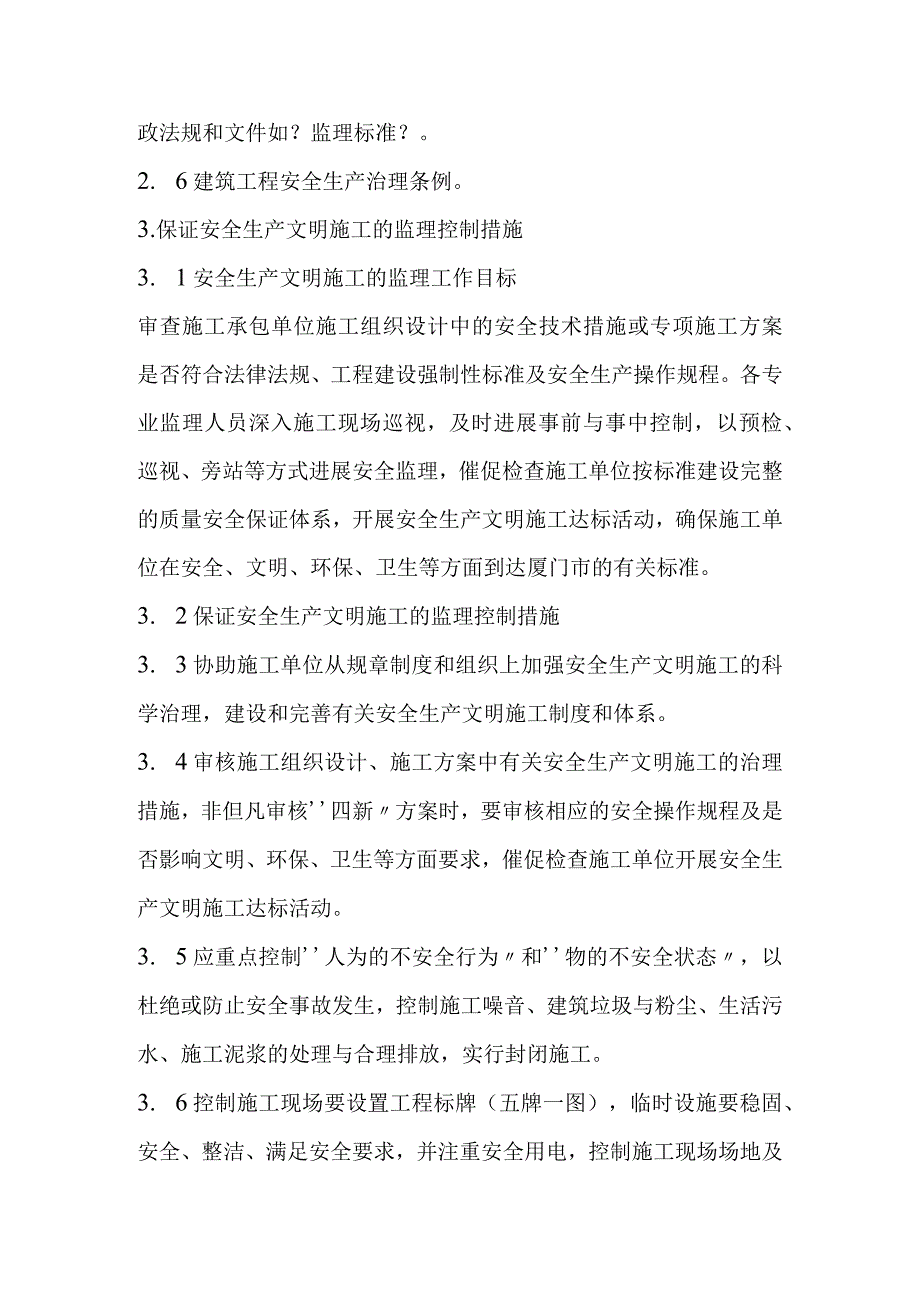

3、律法规、工程建设强制性标准及安全生产操作规程。各专业监理人员深入施工现场巡视,及时进展事前与事中控制,以预检、巡视、旁站等方式进展安全监理,催促检查施工单位按标准建设完整的质量安全保证体系,开展安全生产文明施工达标活动,确保施工单位在安全、文明、环保、卫生等方面到达厦门市的有关标准。3. 2保证安全生产文明施工的监理控制措施3. 3协助施工单位从规章制度和组织上加强安全生产文明施工的科学治理,建设和完善有关安全生产文明施工制度和体系。3. 4审核施工组织设计、施工方案中有关安全生产文明施工的治理措施,非但凡审核四新方案时,要审核相应的安全操作规程及是否影响文明、环保、卫生等方面要求,催促检查施

4、工单位开展安全生产文明施工达标活动。3. 5应重点控制人为的不安全行为和物的不安全状态,以杜绝或防止安全事故发生,控制施工噪音、建筑垃圾与粉尘、生活污水、施工泥浆的处理与合理排放,实行封闭施工。3. 6控制施工现场要设置工程标牌(五牌一图),临时设施要稳固、安全、整洁、满足安全要求,并注重安全用电,控制施工现场场地及道路要硬地化,成品、半成品及原材料堆放、各种施工机械的安装应符合经审核的施工平面布置划定的位置。施工单位假设需要重新进展施工平面布置时,须经监理人员审核认可。3. 7应研究并采取有效安全技术措施,变有害作业为安全作业,做好安全文明控制主体,在施工现场各区域应要求施工单位明确指定卫生

5、负责人,食堂、卫生间要到达卫生标准。3. 8旁站监理时,发现安全隐患及不符合安全文明检查标准的现象应催促施工单位限期整改解决,对施工单位长期不改或整改不到位的,报请建设单位协助催促,必要时在工程监理例会上提出停工整改要求或根据现场紧急情况直接向施工单位下达口头或书面停工指令,及时制止违章指挥、违章作业,并向业主提出书面报告。3. 9审核施工单位安全专项方案,严格要求施工人员遵守安全操作规程及有关规定;3. 10施工或安装前要求对各项施工机械设备进展安全检查或试运转;3. 11防止高空坠落物体,洞口设护身栏,通路及出口设护身棚;3. 12监视施工单位按规定搭设脚手架,经有关人员检查验收前方准使用

6、;3. 13安全网要按规定要求架设;3. 14大型构件及大型设备停放场地要平整夯实,停放时要垫平放稳严防倾倒;3. 15严格检查施工单位的安全用电规程及执行情况,室内操作使用低压电流;3. 16要求施工单位成立专门消防人员队伍,并日夜有人值班;3. 17消防器具齐备,消防用水有专用管线,并有足够水压;3. 18现场用明火要有审批制度,检查看管人员的到位情况;3. 19现场道路保持畅通,消防车可随时进入;3. 20所有用电的机械设备,下班后要切断电流;3. 21高处作业(2m以上)必须系好合格的安全带;3. 22检查施工单位安全人员配备、到位情况,发现缺漏,立即要求整改;4. 23每周组织施工单

7、位安全员进展安全检查,消除隐患并总结。4.安全施工技术措施4. 1审查基坑支护和安全措施,在土方工程施工中应根据基坑、基槽、地下室等土方开挖深度和土质种类,选择开挖方法,设置安全边坡或固壁支护,对较深的基坑必须进展专项支护设计,采取相应的安全措施,加强安全监视检查,发现问题及时消除事故隐患。5. 2审查脚手架的搭设方案,能否满足本工程施工需要。50m以下落地式钢管脚手架应有具体搭设方案,搭设图纸及说明,脚手架根基做法,立杆、大横杆纵杆的间距,小横杆与墙的距离,连墙点与剪刀撑的设置方法,每2-3层须设置卸荷措施,当搭设高度超过50m时,应有设计计算书和卸荷方法详图,并符合强制性标准2002版的规

8、定要求。6. 3审查高处(高空)作业和独立悬空作业所采取的安全防范措施。高处(高空)作业主要是指现场四口和五临边的防护,以及独立悬空作业所采取的安全防范措施。安全强制性条文(2002版)第3.2.1和3.2.2及第3.1.1和3.1.3及第4.2.3和4.2.8条文均有具体的防护规定。7. 4审查垂直运输机械设备(如塔吊、井字架等)的安装,使用和拆卸等所采取的安全措施,有无经过安全资格认证和取得安全使用合格证。4.5审查施工现场用电安全措施。4.6现场临时用电施工组织设计或施工方案,要有编制人,技术审核人、批准人,以落实安全用电责任制。4.7安全用电的技术措施:4.8施工用电的安全技术交底;4

9、.9实行三相五线制;4.10上下压线路下方不得搭设作业或堆放构件、杂物等;4.11各级配电箱、开关相应有防雨措施,有门锁、专人负责;4.12有明确的送电或停电的操作顺序;4.13电器及熔断点的熔丝规格必须与电流相一致,不得使用铜丝代替熔丝;4.14各级配电箱必须固定设置,使用标准铁制配电箱,不得用自制的木配电箱,箱底距地面不小于l.20m;4.15保护零线的截面积不小于工作零线的截面积,保护零线不得装设开关或熔断点,并满足机械强度要求;4.16实行一机、一闸、一漏、一箱制;4.17在潮湿和易触及带电作业场所的照明电源,必须使用安全电压(24V或12V),使用行灯不得超过36V,并有良好绝缘;4

10、.18施工现场必须使用橡皮软管线,不得使用塑料线或塑料护套线,并高挂使用;4.19手持电开工具的外壳、手柄、电源线、插头、开关等必须完好无损;4.20电气作业人员检查维修时必须按规定穿绝缘鞋、戴手套,使用电动绝缘工具等;4.21电气防火措施:主要内容:施工现场不得超负荷用电;电气设备和线路四周不得堆放易燃、易爆和强腐蚀介质,不使用火源;设备不得超负荷;现场用电不得乱拉乱接,生活用电不得使用电热设备,室内照明线不得乱拉乱接;配电室内配置砂箱和干粉灭火器;4.22审查模板施工方案,包括模板的制作、安装、撤除等施工程序、施工方法、质量要求与检查验收方法等。对模板支撑设计要有计算书和细部构造的放样图,

11、对模板材料、规格尺寸、间距、连接方法以及剪刀撑的设置等应有具体说明,对模板的撤除应有具体的安全措施,既保证不出人身伤害事故。4.23审查施工现场防火、防爆的安全措施。易燃易爆作业场所,如木工操作间、仓库等按规定配备消防灭火器材,严禁吸烟和明火,悬挂醒目的防火标志;电焊作业时下方不得有易燃易爆物品;氧气瓶和乙快气瓶存放时必须保持2.0m以上的安全距离。使用时保持5.0m以上安全距离,与作业点明火必须保持10.0m以上的安全距离,乙快气瓶严禁横倒在地;临时宿舍必须建在建筑物20.0m以外,不得建在管道煤气和高压架空线路下方;现场一切架空线必须用固定瓷瓶绝缘;电线穿墙时必须使用瓷管或硬塑料管通过。4

12、.24审查季节性安全技术措施。主要内容有夏季、雨季和冬季三个季节施工的安全技术措施。夏季防暑降温措施为:防暑降温的教育措施;中暑病人的急救措施;合理调正作业时间,避高温措施;通讯降温措施;调高措施;歇凉措施;清凉饮料措施和检查措施等。雨季措施主要是防触电措施和防雷击措施等。冬季措施有冬季施工安全教育措施、防风措施、防冻防滑措施、防火措施、防毒措施、安全防护措施等。5.安全检查制度5.1安全治理:5.2安全生产责任制:施工单位应建设安全生产责任制,各级各部必须严格执行,并且在经济承包中制定相应的安全生产指标。各工种必须制定安全技术操作规程;工程部应按规定配备专(兼)职安全员,同时工地应建设治理人

13、员责任考核制度。5.3目标治理:制定安全治理目标(其中包括伤亡控制指标、安全达标、文明施工目标);安全责任目标应进展分解并定期进展目标考核,确保落实。5.4施工组织设计:施工组织设计应经具有法人资格企业的上级主管领导审批,并经专业部门会签。施工组织设计应全面、有针对性的表达安全措施;对于专业性较强的工程,应单独编制专项安全施工组织设计,并采取相应的安全技术措施。5.5分部(分项)工程安全技术交底:各分部/分项工程在施工前应全面的、有针对性的进展安全技术交底,形成书面文字材料并履行签字手续。5.6安全检查:施工现场应定期的进展安全检查并做好记录。对检查中存在的安全隐患,应定人、定时间、定措施进展

14、整改;对重大事故隐患整改通知书中所列工程,是否如期整改和整改完成情况应一并进展登记。5.7安全教育:公司必须建设安全教育制度,对新入工地工人应进展三级(公司、工程、班组)安全教育,并有具体的安全教育内容。变换工种时也应对工人进展安全教育,每一个工人都应熟悉本工种安全技术操作规程。施工治理人员和安职安全员,应按规定进展年度培训考核。5.8班前安全活动:施工现场应建设班前安全活动制度,并形成班前活动记录。5.9特种作业持证上岗:对从事特种作业工种(架子、电工、焊工等)的工人必须进展专业培训,并且所有工人均持操作证上UU冈。5.10工伤事故处理:对于施工现场中出现的工伤事故,应按规定进展报告,且对事

15、故原因进展调查分析并按有关规定进展处理。同时建设工伤事故档案。5.11安全标志:施工现场应按安全标志总平面图设置安全标志。6.文明施工:6.1现场围档:在市区主要路段的工地四周应设置高于2.5米的围档;在一般路段的工地应设置高于L8米的围档。围档的材料必须稳固、稳定、整洁、美观且必须沿工地四面连续设置。6.2封闭治理:施工现场应进展封闭治理,设置进出口大门,派门卫专人治理并建设门卫制度。进入施工现场的人员应佩戴工作卡。大门口应设置企业标志。6.3施工场地:工地路面应进展硬化处理,并保持路面畅通。施工现场应有防止泥浆、污水、废水外流或堵塞水道和排水道的排水设施,保证场内无积水现象。工地应设置吸烟处,不得随意吸烟,暖和季节应进展绿化布置。6.4材料堆放:建筑材料、构件、料具应挂牌标明名称、品种、规格等按总平面布局堆放整洁。现场必须做到工完场地清,对建筑垃圾也应标知名称、品种并整洁堆放。对易燃、易爆物品应分类存放。6.5现场住宿:施工作业区与办公、生活区应分开,在建工程不得兼作住宿。宿舍内应有保暖和防煤气中毒措施,夏季应有消暑和防蚊虫叮咬措施。宿舍四周环境保持卫生、安全、宿舍内床铺、生活用品放置整洁。6.6现场防火:施工现场应建设消防制度,有具体的消防措施,并配备合理的灭火器材。对于高层建筑应有满足消防要求的水源,现场应有动

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
