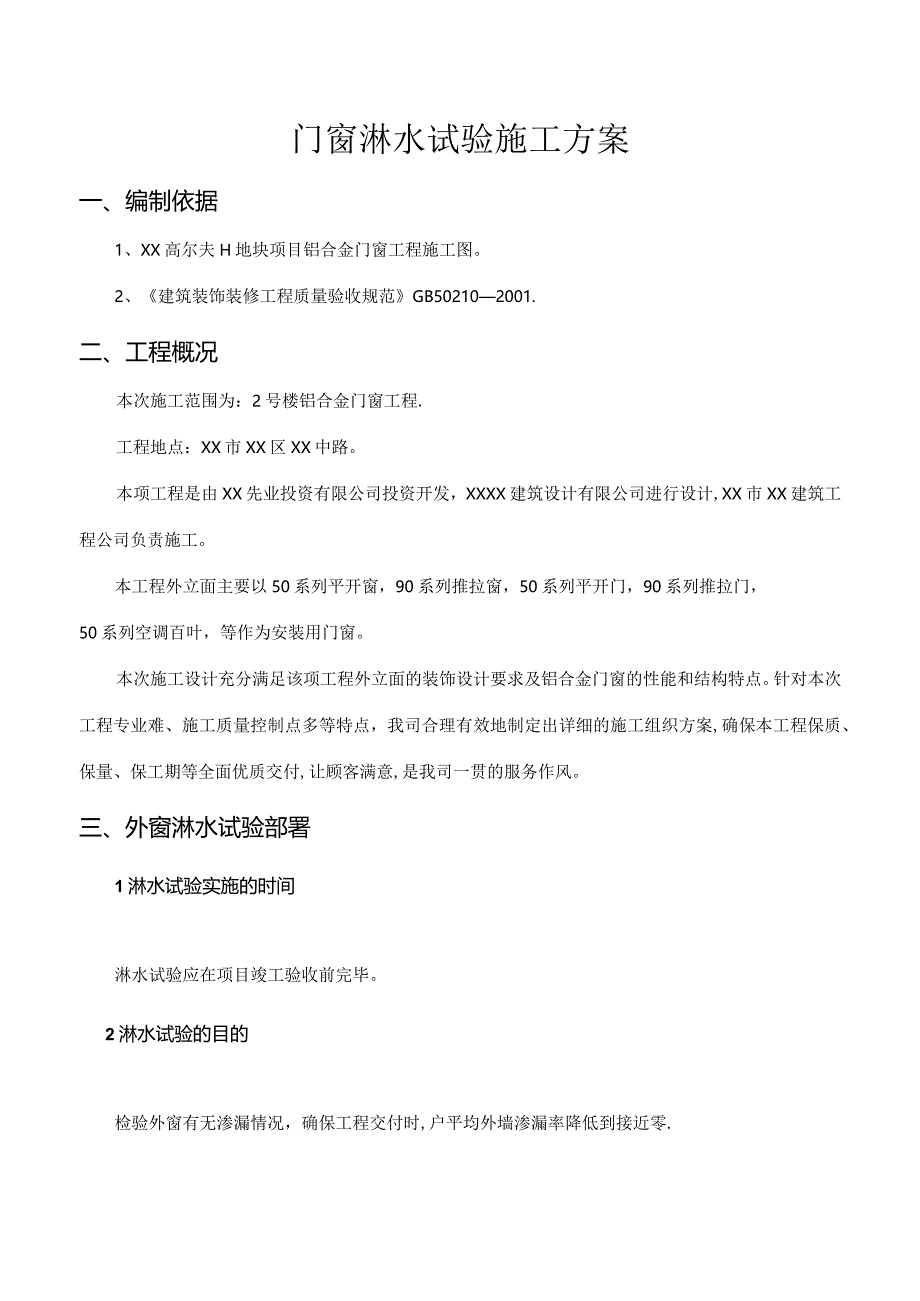

《门窗淋水试验施工方案.docx》由会员分享,可在线阅读,更多相关《门窗淋水试验施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

1、门窗淋水试验施工方案一、编制依据1、XX高尔夫H地块项目铝合金门窗工程施工图。2、建筑装饰装修工程质量验收规范GB502102001.二、工程概况本次施工范围为:2号楼铝合金门窗工程.工程地点:XX市XX区XX中路。本项工程是由XX先业投资有限公司投资开发,XXXX建筑设计有限公司进行设计,XX市XX建筑工程公司负责施工。本工程外立面主要以50系列平开窗,90系列推拉窗,50系列平开门,90系列推拉门,50系列空调百叶,等作为安装用门窗。本次施工设计充分满足该项工程外立面的装饰设计要求及铝合金门窗的性能和结构特点。针对本次工程专业难、施工质量控制点多等特点,我司合理有效地制定出详细的施工组织方

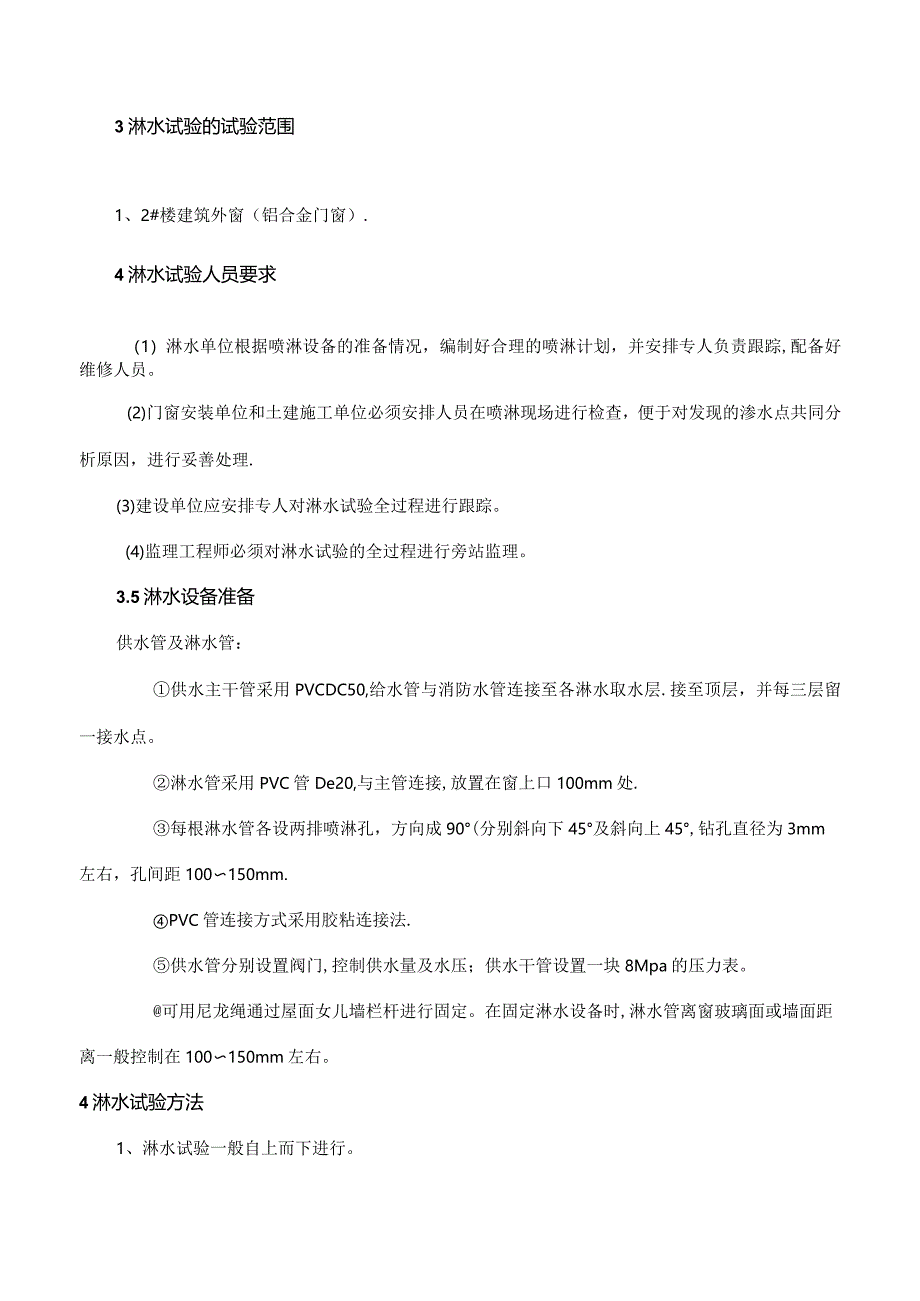

2、案,确保本工程保质、保量、保工期等全面优质交付,让顾客满意,是我司一贯的服务作风。三、外窗淋水试验部署1淋水试验实施的时间淋水试验应在项目竣工验收前完毕。2淋水试验的目的检验外窗有无渗漏情况,确保工程交付时,户平均外墙渗漏率降低到接近零.3淋水试验的试验范围1、2#楼建筑外窗(铝合金门窗).4淋水试验人员要求(1)淋水单位根据喷淋设备的准备情况,编制好合理的喷淋计划,并安排专人负责跟踪,配备好维修人员。(2)门窗安装单位和土建施工单位必须安排人员在喷淋现场进行检查,便于对发现的渗水点共同分析原因,进行妥善处理.(3)建设单位应安排专人对淋水试验全过程进行跟踪。(4)监理工程师必须对淋水试验的全

3、过程进行旁站监理。3.5淋水设备准备供水管及淋水管:供水主干管采用PVCDC50,给水管与消防水管连接至各淋水取水层.接至顶层,并每三层留一接水点。淋水管采用PVC管De20,与主管连接,放置在窗上口100mm处.每根淋水管各设两排喷淋孔,方向成90(分别斜向下45及斜向上45,钻孔直径为3mm左右,孔间距100150mm.PVC管连接方式采用胶粘连接法.供水管分别设置阀门,控制供水量及水压;供水干管设置一块8Mpa的压力表。可用尼龙绳通过屋面女儿墙栏杆进行固定。在固定淋水设备时,淋水管离窗玻璃面或墙面距离一般控制在100150mm左右。4淋水试验方法1、淋水试验一般自上而下进行。2、淋水试验

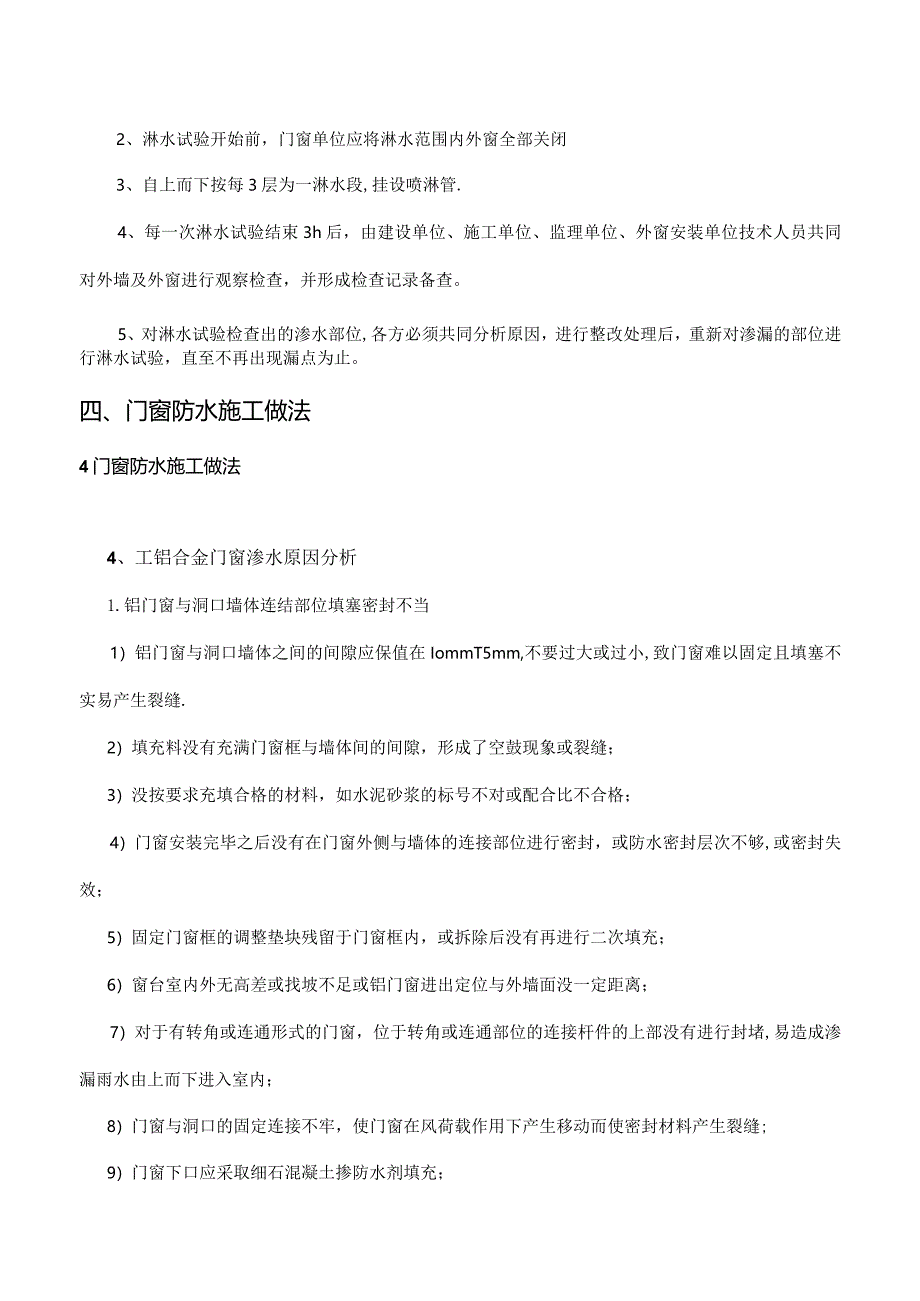

4、开始前,门窗单位应将淋水范围内外窗全部关闭3、自上而下按每3层为一淋水段,挂设喷淋管.4、每一次淋水试验结束3h后,由建设单位、施工单位、监理单位、外窗安装单位技术人员共同对外墙及外窗进行观察检查,并形成检查记录备查。5、对淋水试验检查出的渗水部位,各方必须共同分析原因,进行整改处理后,重新对渗漏的部位进行淋水试验,直至不再出现漏点为止。四、门窗防水施工做法4门窗防水施工做法4、工铝合金门窗渗水原因分析1.铝门窗与洞口墙体连结部位填塞密封不当1)铝门窗与洞口墙体之间的间隙应保值在IommT5mm,不要过大或过小,致门窗难以固定且填塞不实易产生裂缝.2)填充料没有充满门窗框与墙体间的间隙,形成了

5、空鼓现象或裂缝;3)没按要求充填合格的材料,如水泥砂浆的标号不对或配合比不合格;4)门窗安装完毕之后没有在门窗外侧与墙体的连接部位进行密封,或防水密封层次不够,或密封失效;5)固定门窗框的调整垫块残留于门窗框内,或拆除后没有再进行二次填充;6)窗台室内外无高差或找坡不足或铝门窗进出定位与外墙面没一定距离;7)对于有转角或连通形式的门窗,位于转角或连通部位的连接杆件的上部没有进行封堵,易造成渗漏雨水由上而下进入室内;8)门窗与洞口的固定连接不牢,使门窗在风荷载作用下产生移动而使密封材料产生裂缝;9)门窗下口应采取细石混凝土掺防水剂填充;2、建筑结构或构造本身存在缺陷1)如窗台砂浆配合比不合格,无

6、添加防水剂;2)外墙、窗台面砖空鼓,无勾缝,或面砖缝隙有细微裂缝存在,雨水在风荷载作用下透过墙体直接渗入室内;3)窗台阴阳角涂料开裂而导致的直接渗水;4)飘窗、落地窗或其他异形窗,建筑构造达不到防水要求,如挑板不挑出等;5)墙体是轻质墙或砖墙,由于门窗周边墙体因质量问题存在细小裂纹和缝隙而发生渗水现象。4、2铝合金门窗渗水预防控制1、制作阶段严格按尺寸下料,控制好门窗框料的90。拼接质量,严格做好拼缝防水垫片的装配工序,做好各拼缝的密封处理。留设好泄水孔,泄水孔数量严格按设计要求加工.2、安装阶段1)门窗尺寸比洞口尺寸小25mm4Omm,其最大尺寸应不超过50mm,最小不小于20mmz窗框与外

7、墙面有一定的距离,否则应采用细石混凝土浇捣修整后方可安装施工,严禁采用劣质砌体,如烧结泥砖或砂浆直接垫平;2)水泥砂浆填充要控制水泥砂浆的配合比,严格按塞缝材料1:2干硬性水泥砂浆,并掺KSY防水剂,其中KS4:水=1:9,混合后再与水泥砂浆进行配比,其比例为:水泥:细砂:KS4混合后的水=L2:Oo5.3)引风面或雨水冲刷面为阻止雨水渗过门窗与墙体之间的防水层处理,应将水泥基面清理干净,接着在塞缝外侧加刷1。厚JS防水涂膜,防水涂膜与铝框搭接5mm,铝框与墙体之间采用耐候硅酮密封胶嵌缝,玻璃与框料之间一律采用耐候硅酮密封胶密封,不得用胶条,JS防水涂膜混合质量比例为:JS防水胶:粉料:普通水

8、泥=1:0,6:0.6。4)调整垫块禁止残留于门窗框内,拆除后要及时进行二次填充密实,填充注意与基体的可靠粘结,除清除残渣外应基体湿润;5)室外窗台应低于室内窗台板20mm为宜,并设置顺水坡,雨水排放畅通,避免积水渗透,铝门窗与外墙要有一定的距离,避免雨水直接冲刷。4、3一、铝合金门窗施工单位的具体做法和责任:1)门窗安装位置以内墙抹灰层为准,安装门窗固定件必须满足规范要求,门窗的加工尺寸以侧面、上下瓷砖最小间距为准。铝门窗与洞口墙体之间的间隙应保值在Iomm-15mm,不要过大或过小,致门窗难以固定且填塞不实易产生裂缝。2)填充料应充满门窗框与墙体间的间隙,不得形成空鼓现象或裂缝。3)固定门

9、窗框的调整垫块不得残留于门窗框内,拆除后进行二次填充;4)对于有转角或连通形式的门窗,位于转角或连通部位的连接杆件的上部要进行封堵。5)窗框交接处要留有注胶槽,宽度3-5mm,嵌注密封材料时,应注意清除浮灰、砂浆等,使密封材料与窗框、墙体粘结牢固。同时检查密封材料是否连续,是否缺漏等情况,特别是转角交接位置是否有毛细孔存在;对贴面砖外墙应采用两道以上密封,避免拼缝毛细水渗。五、成品保护注意事项1、防止污染外墙涂料及外窗。2、防止利器划伤保温层、涂料面层及外窗框或玻璃等。3、不得损坏屋面女儿墙栏杆及女儿墙抹灰面层。六、安全文明施工1、作业人员进入施工现场必须戴合格的安全帽,系好下颗带,锁紧带扣,施工现场严禁吸烟。2、施工人员必须进行入场安全教育,经考试合格后方可进场。3、雨天及六级以上大风天气应停止室外作业.4、施工机械、电源电器必须由持证人员操作,无证人员不得进行开机和接电,防止发生安全事故。5、严格遵守工地的其他一切安全管理要求。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
