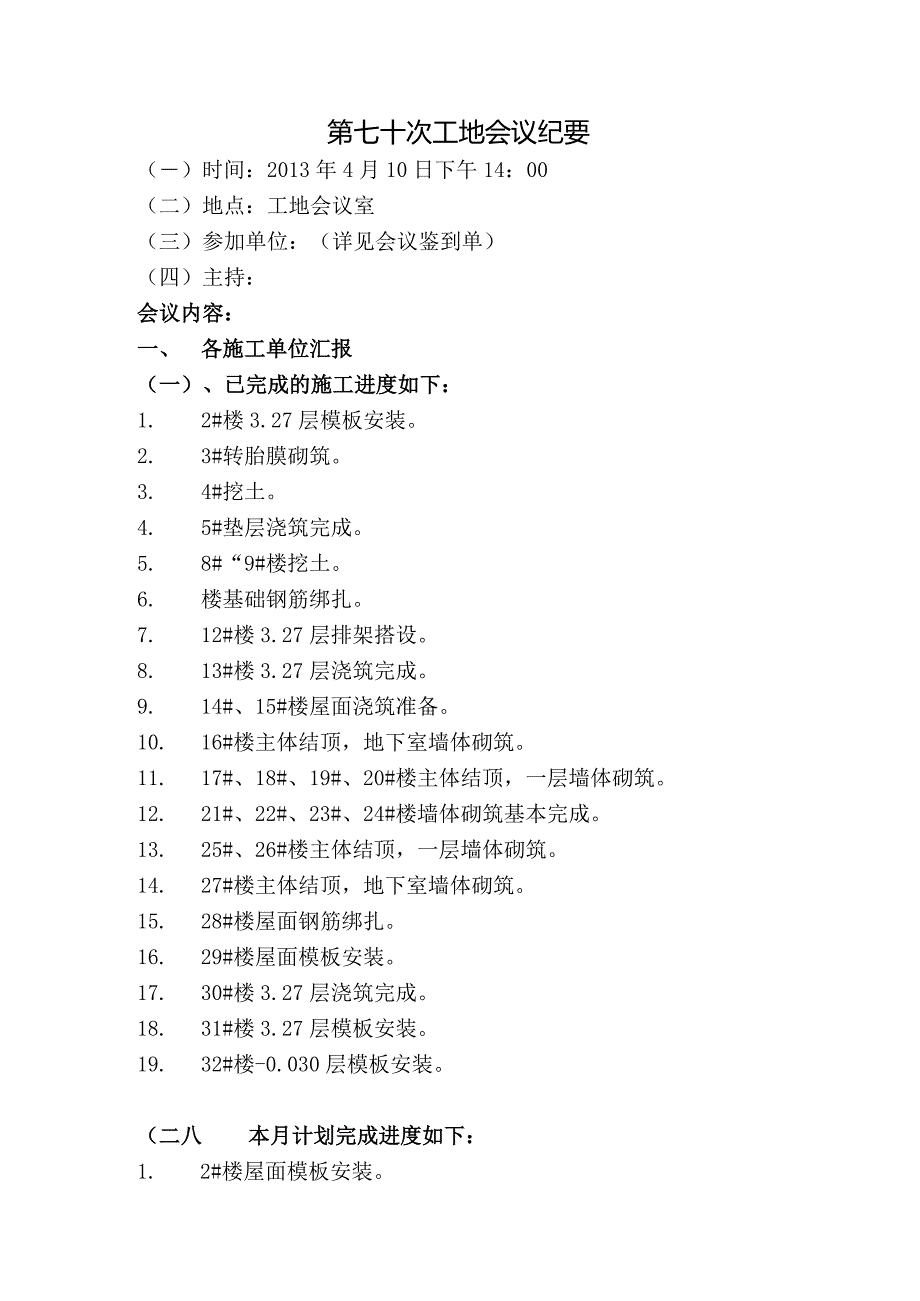

1、第七十次工地会议纪要()时间:2013年4月10日下午14:00(二)地点:工地会议室(三)参加单位:(详见会议鉴到单)(四)主持:会议内容:一、各施工单位汇报(一)、已完成的施工进度如下:1. 2#楼3.27层模板安装。2. 3#转胎膜砌筑。3. 4#挖土。4. 5#垫层浇筑完成。5. 8#“9#楼挖土。6. 楼基础钢筋绑扎。7. 12#楼3.27层排架搭设。8. 13#楼3.27层浇筑完成。9. 14#、15#楼屋面浇筑准备。10. 16#楼主体结顶,地下室墙体砌筑。11. 17#、18#、19#、20#楼主体结顶,一层墙体砌筑。12. 21#、22#、23#、24#楼墙体砌筑基本完成。1

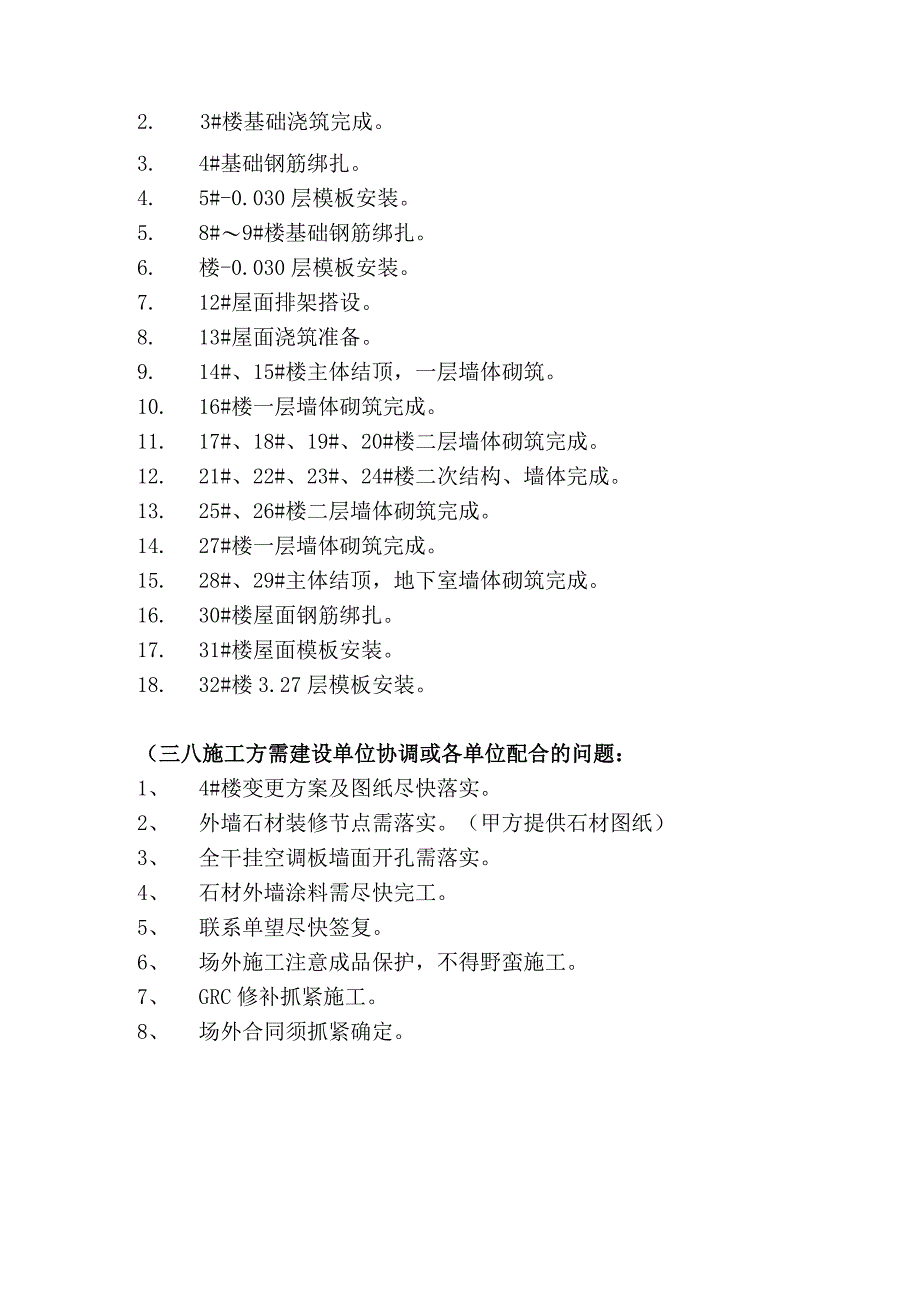

2、3. 25#、26#楼主体结顶,一层墙体砌筑。14. 27#楼主体结顶,地下室墙体砌筑。15. 28#楼屋面钢筋绑扎。16. 29#楼屋面模板安装。17. 30#楼3.27层浇筑完成。18. 31#楼3.27层模板安装。19. 32#楼-0.030层模板安装。(二八本月计划完成进度如下:1. 2#楼屋面模板安装。2. 3#楼基础浇筑完成。3. 4#基础钢筋绑扎。4. 5#-0.030层模板安装。5. 8#9#楼基础钢筋绑扎。6. 楼-0.030层模板安装。7. 12#屋面排架搭设。8. 13#屋面浇筑准备。9. 14#、15#楼主体结顶,一层墙体砌筑。10. 16#楼一层墙体砌筑完成。11.
3、17#、18#、19#、20#楼二层墙体砌筑完成。12. 21#、22#、23#、24#楼二次结构、墙体完成。13. 25#、26#楼二层墙体砌筑完成。14. 27#楼一层墙体砌筑完成。15. 28#、29#主体结顶,地下室墙体砌筑完成。16. 30#楼屋面钢筋绑扎。17. 31#楼屋面模板安装。18. 32#楼3.27层模板安装。(三八施工方需建设单位协调或各单位配合的问题:1、 4#楼变更方案及图纸尽快落实。2、 外墙石材装修节点需落实。(甲方提供石材图纸)3、 全干挂空调板墙面开孔需落实。4、 石材外墙涂料需尽快完工。5、 联系单望尽快签复。6、 场外施工注意成品保护,不得野蛮施工。7、

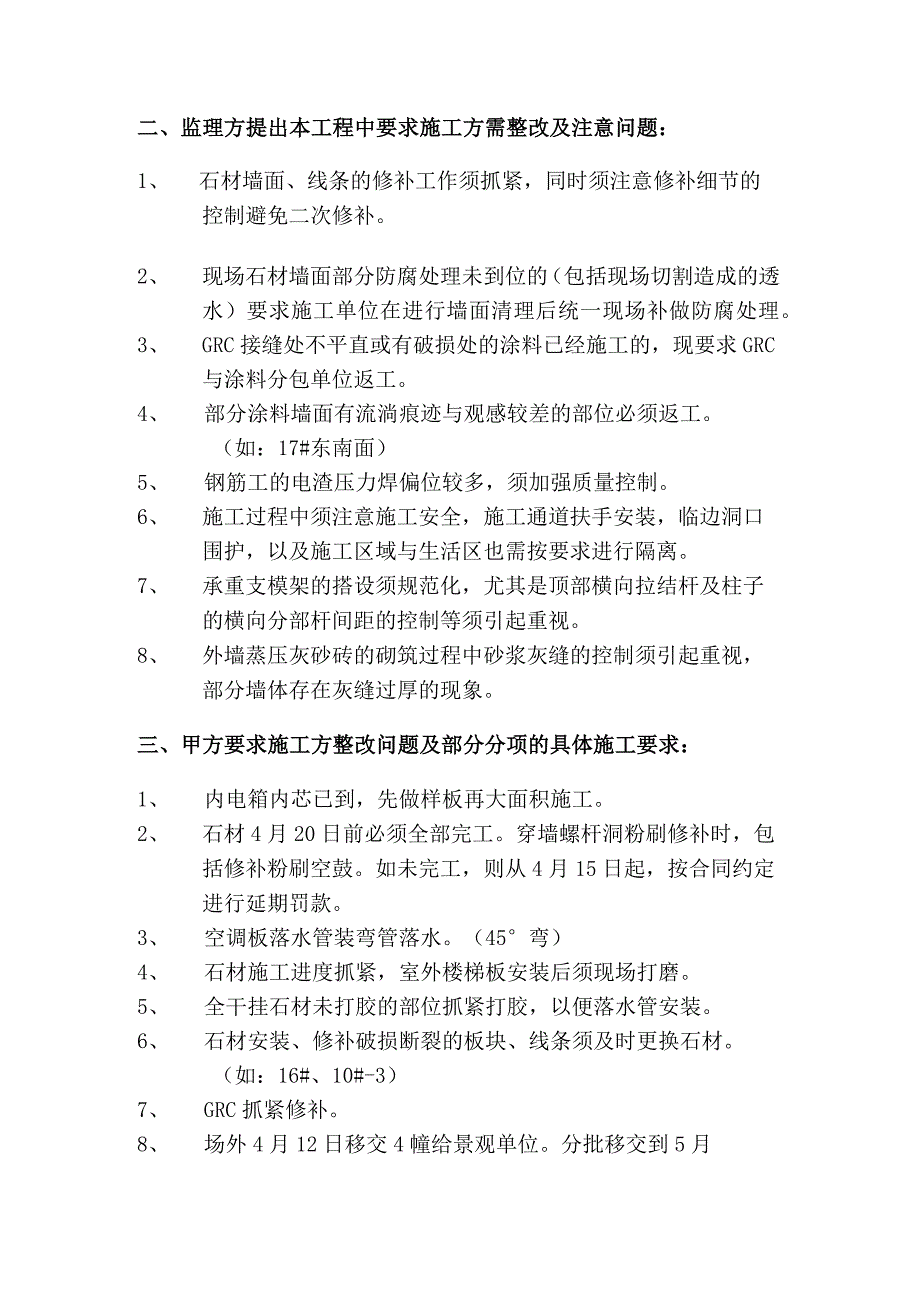

4、 GRC修补抓紧施工。8、 场外合同须抓紧确定。二、监理方提出本工程中要求施工方需整改及注意问题:1、 石材墙面、线条的修补工作须抓紧,同时须注意修补细节的控制避免二次修补。2、 现场石材墙面部分防腐处理未到位的(包括现场切割造成的透水)要求施工单位在进行墙面清理后统一现场补做防腐处理。3、 GRC接缝处不平直或有破损处的涂料已经施工的,现要求GRC与涂料分包单位返工。4、 部分涂料墙面有流淌痕迹与观感较差的部位必须返工。(如:17#东南面)5、 钢筋工的电渣压力焊偏位较多,须加强质量控制。6、 施工过程中须注意施工安全,施工通道扶手安装,临边洞口围护,以及施工区域与生活区也需按要求进行隔离。
5、7、 承重支模架的搭设须规范化,尤其是顶部横向拉结杆及柱子的横向分部杆间距的控制等须引起重视。8、 外墙蒸压灰砂砖的砌筑过程中砂浆灰缝的控制须引起重视,部分墙体存在灰缝过厚的现象。三、甲方要求施工方整改问题及部分分项的具体施工要求:1、 内电箱内芯已到,先做样板再大面积施工。2、 石材4月20日前必须全部完工。穿墙螺杆洞粉刷修补时,包括修补粉刷空鼓。如未完工,则从4月15日起,按合同约定进行延期罚款。3、 空调板落水管装弯管落水。(45弯)4、 石材施工进度抓紧,室外楼梯板安装后须现场打磨。5、 全干挂石材未打胶的部位抓紧打胶,以便落水管安装。6、 石材安装、修补破损断裂的板块、线条须及时更换石材。(如:16#、10#-3)7、 GRC抓紧修补。8、 场外4月12日移交4幢给景观单位。分批移交到5月底全部交景观单位。9、 粉刷注意控制垂直度。(尤其是车库前面、内天井下层部位)10、 车库门、进户门等抓紧安装。11、 进度抓紧,满足4月底商品房预售条件。12、 逃模碎修补经甲方及监理验收后,表面砂浆找平。13、 注意钢筋原材料的控制。钢筋制作安装加强监督检查。工程建设监理有限公司2013年4月10日
