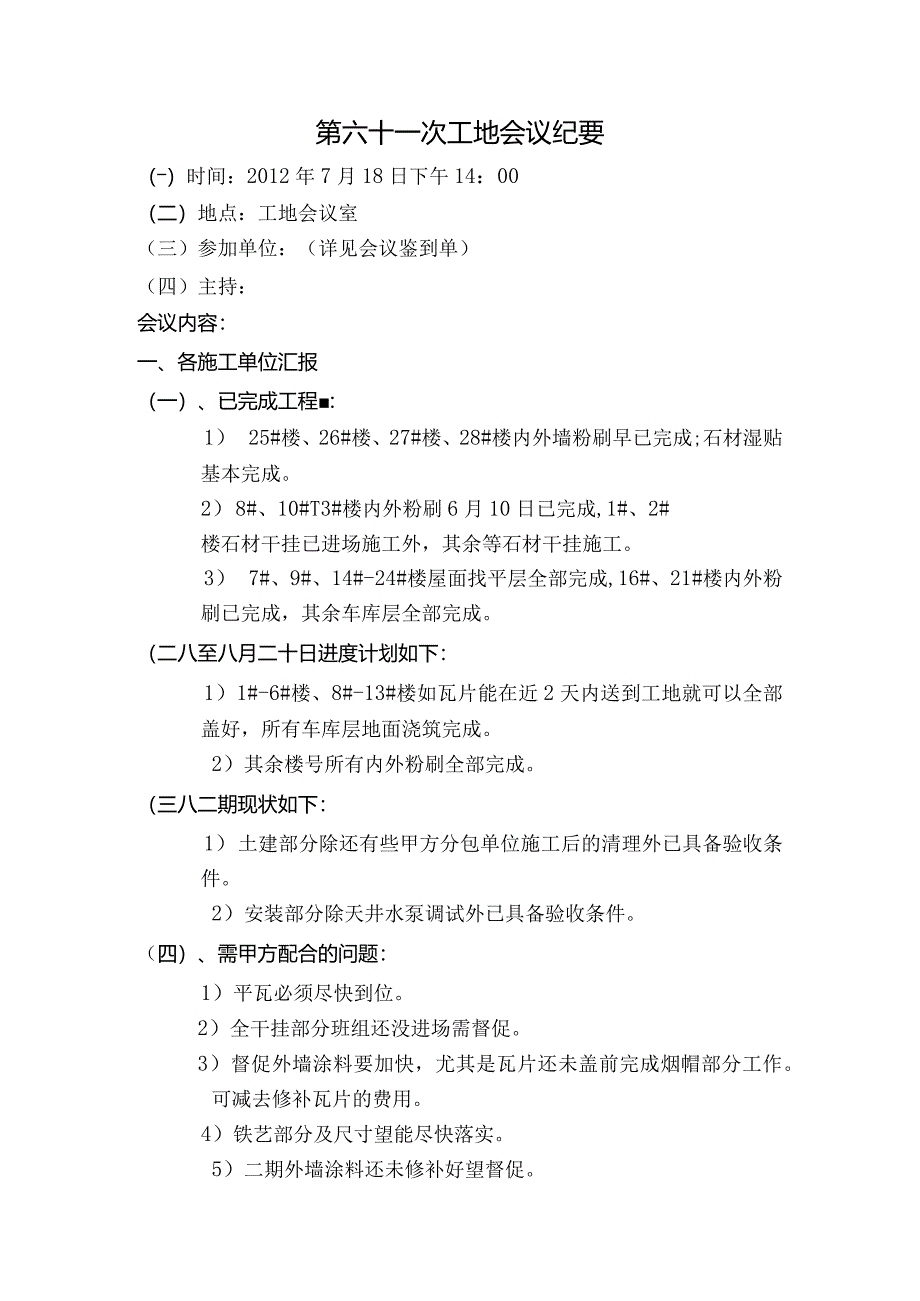

1、第六十一次工地会议纪要()时间:2012年7月18日下午14:00(二)地点:工地会议室(三)参加单位:(详见会议鉴到单)(四)主持:会议内容:一、各施工单位汇报(一)、已完成工程:1) 25#楼、26#楼、27#楼、28#楼内外墙粉刷早已完成;石材湿贴基本完成。2) 8#、10#T3#楼内外粉刷6月10日已完成,1#、2#楼石材干挂已进场施工外,其余等石材干挂施工。3) 7#、9#、14#-24#楼屋面找平层全部完成,16#、21#楼内外粉刷已完成,其余车库层全部完成。(二八至八月二十日进度计划如下:1)1#-6#楼、8#-13#楼如瓦片能在近2天内送到工地就可以全部盖好,所有车库层地面浇筑

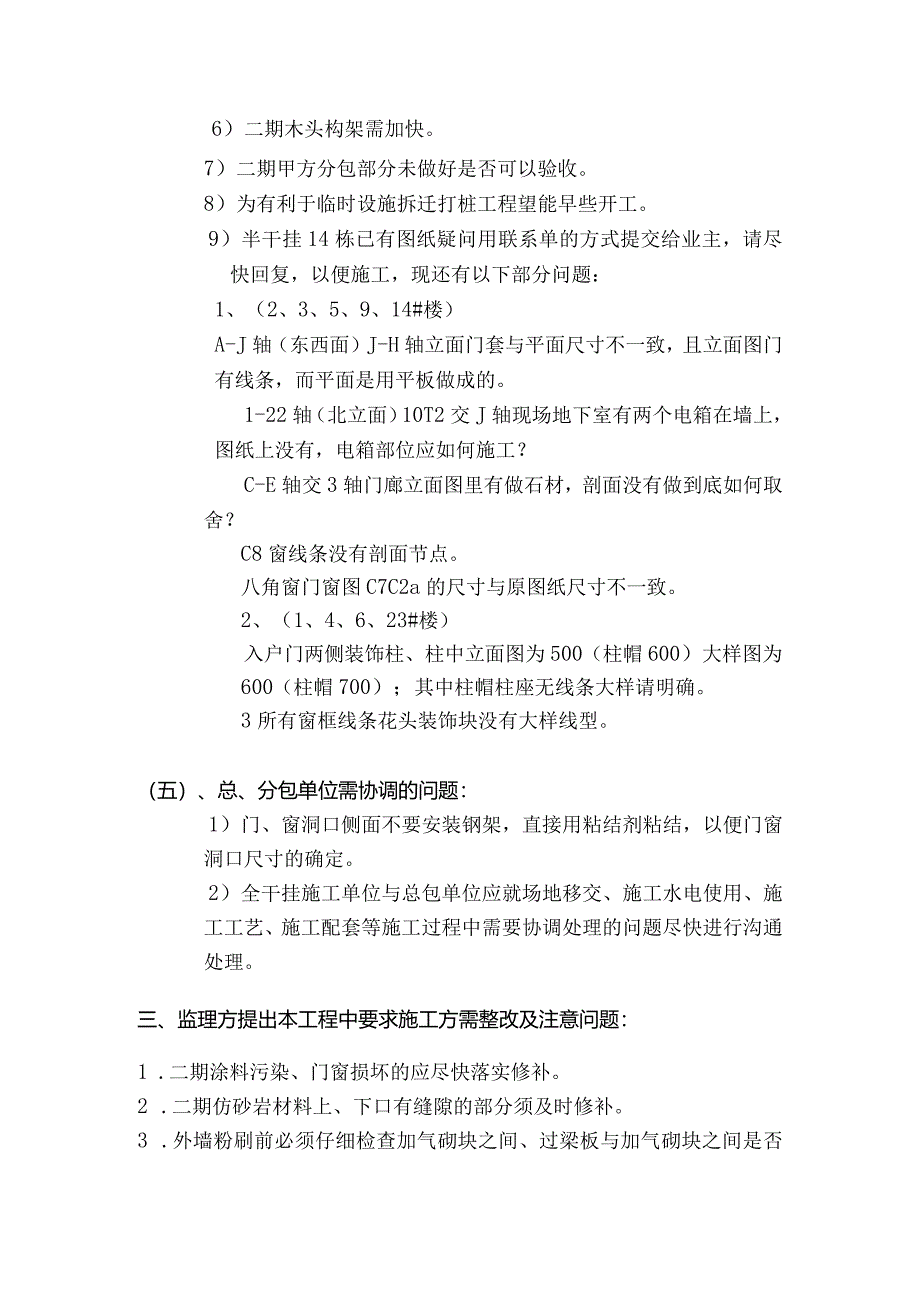

2、完成。2)其余楼号所有内外粉刷全部完成。(三八二期现状如下:1) 土建部分除还有些甲方分包单位施工后的清理外已具备验收条件。2)安装部分除天井水泵调试外已具备验收条件。(四)、需甲方配合的问题:1)平瓦必须尽快到位。2)全干挂部分班组还没进场需督促。3)督促外墙涂料要加快,尤其是瓦片还未盖前完成烟帽部分工作。可减去修补瓦片的费用。4)铁艺部分及尺寸望能尽快落实。5)二期外墙涂料还未修补好望督促。6)二期木头构架需加快。7)二期甲方分包部分未做好是否可以验收。8)为有利于临时设施拆迁打桩工程望能早些开工。9)半干挂14栋已有图纸疑问用联系单的方式提交给业主,请尽快回复,以便施工,现还有以下部分问
3、题:1、(2、3、5、9、14#楼)A-J轴(东西面)J-H轴立面门套与平面尺寸不一致,且立面图门有线条,而平面是用平板做成的。1-22轴(北立面)10T2交J轴现场地下室有两个电箱在墙上,图纸上没有,电箱部位应如何施工?C-E轴交3轴门廊立面图里有做石材,剖面没有做到底如何取舍?C8窗线条没有剖面节点。八角窗门窗图C7C2a的尺寸与原图纸尺寸不一致。2、(1、4、6、23#楼)入户门两侧装饰柱、柱中立面图为500(柱帽600)大样图为600(柱帽700);其中柱帽柱座无线条大样请明确。3所有窗框线条花头装饰块没有大样线型。(五)、总、分包单位需协调的问题:1)门、窗洞口侧面不要安装钢架,直接
4、用粘结剂粘结,以便门窗洞口尺寸的确定。2)全干挂施工单位与总包单位应就场地移交、施工水电使用、施工工艺、施工配套等施工过程中需要协调处理的问题尽快进行沟通处理。三、监理方提出本工程中要求施工方需整改及注意问题:1 .二期涂料污染、门窗损坏的应尽快落实修补。2 .二期仿砂岩材料上、下口有缝隙的部分须及时修补。3 .外墙粉刷前必须仔细检查加气砌块之间、过梁板与加气砌块之间是否有缝隙,对存在通缝的部位,要在粉刷前做好勾缝工作,以防墙面渗水。4 .顶端烟帽内侧模板有遗漏要及时雨清理、拆除。三、甲方要求施工方整改问题:2 .部分地埋管安装坡度不到位,须落实整改并引起足够的重视。3 .二层露台落水管长度不到位,对一层墙面造成污染,必须尽快整改并保证伸出墙面15CM以上。4 .部分东西山墙下JS防水涂料有遗漏,要及时安排人员进行修补O5 .部分构造柱有露筋现象须尽快修补。6 .石材湿贴石材时要注意色差,杜绝有色差的板材上墙,已经上墙的须及时更换。7 .楼梯下剪力墙回土前,要注意管子的封堵。8 .干挂石材单位进场前应尽快排施工进度计划。9 .石材墙面板材和线条完成施工后再进行涂料施工。10 .GRC材料安装过程中必须使用硅酮密封胶勾缝,确保不再渗水。工程建设监理有限公司
