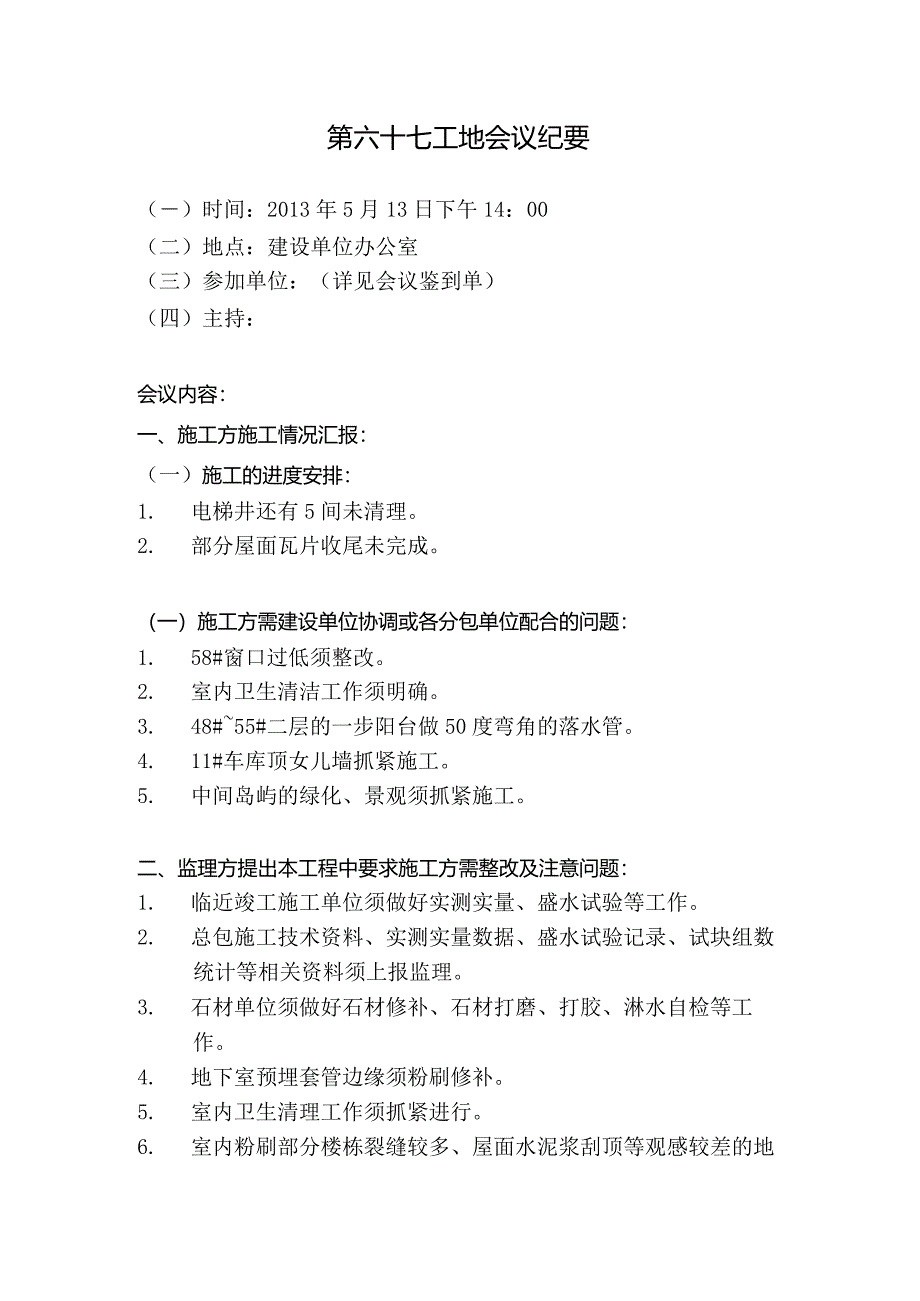

1、第六十七工地会议纪要()时间:2013年5月13日下午14:00(二)地点:建设单位办公室(三)参加单位:(详见会议鉴到单)(四)主持:会议内容:一、施工方施工情况汇报:(一)施工的进度安排:1. 电梯井还有5间未清理。2. 部分屋面瓦片收尾未完成。(一)施工方需建设单位协调或各分包单位配合的问题:1. 58#窗口过低须整改。2. 室内卫生清洁工作须明确。3. 48#55#二层的一步阳台做50度弯角的落水管。4. 11#车库顶女儿墙抓紧施工。5. 中间岛屿的绿化、景观须抓紧施工。二、监理方提出本工程中要求施工方需整改及注意问题:1. 临近竣工施工单位须做好实测实量、盛水试验等工作。2. 总包施

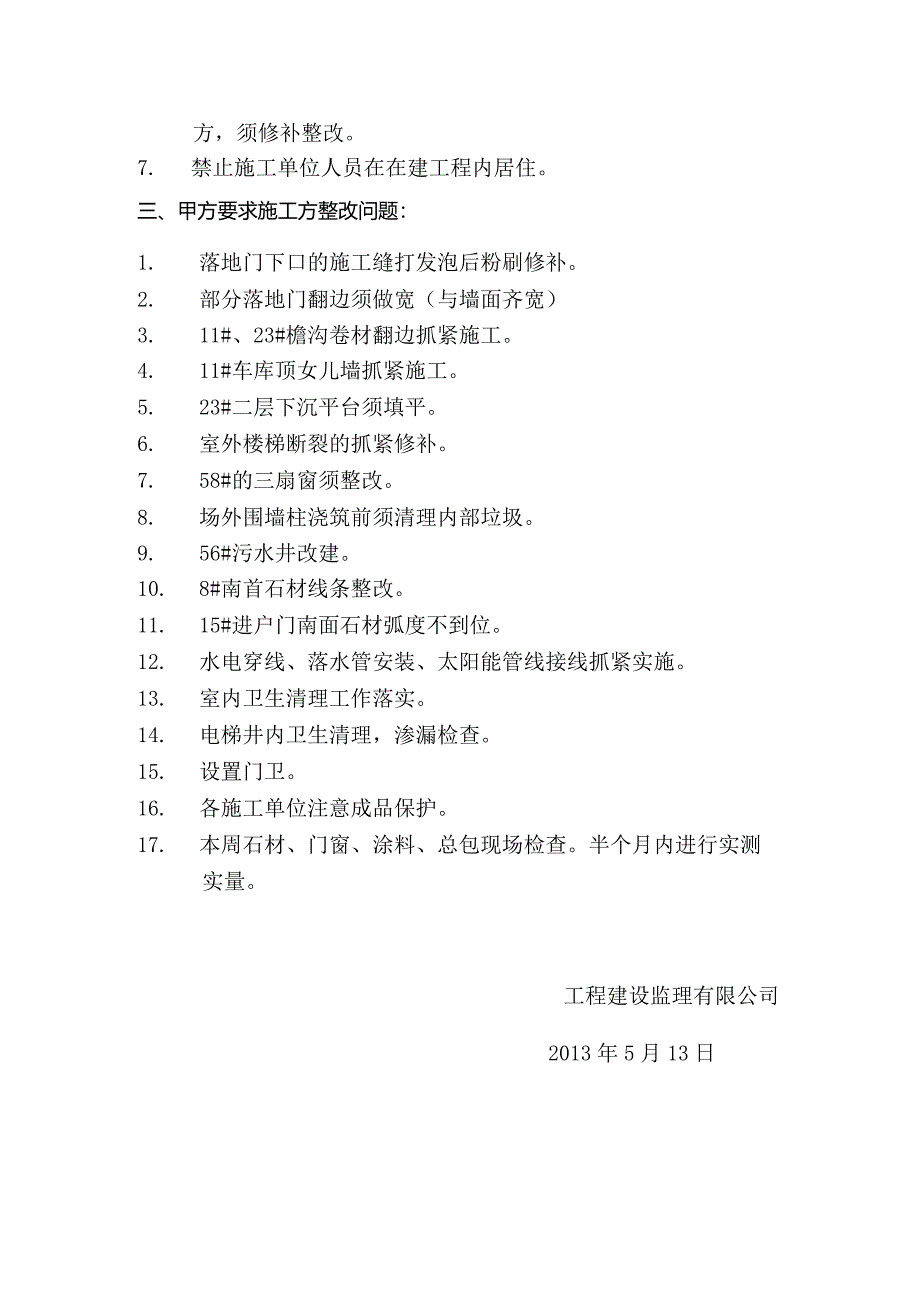

2、工技术资料、实测实量数据、盛水试验记录、试块组数统计等相关资料须上报监理。3. 石材单位须做好石材修补、石材打磨、打胶、淋水自检等工作。4. 地下室预埋套管边缘须粉刷修补。5. 室内卫生清理工作须抓紧进行。6. 室内粉刷部分楼栋裂缝较多、屋面水泥浆刮顶等观感较差的地方,须修补整改。7. 禁止施工单位人员在在建工程内居住。三、甲方要求施工方整改问题:1. 落地门下口的施工缝打发泡后粉刷修补。2. 部分落地门翻边须做宽(与墙面齐宽)3. 11#、23#檐沟卷材翻边抓紧施工。4. 11#车库顶女儿墙抓紧施工。5. 23#二层下沉平台须填平。6. 室外楼梯断裂的抓紧修补。7. 58#的三扇窗须整改。8. 场外围墙柱浇筑前须清理内部垃圾。9. 56#污水井改建。10. 8#南首石材线条整改。11. 15#进户门南面石材弧度不到位。12. 水电穿线、落水管安装、太阳能管线接线抓紧实施。13. 室内卫生清理工作落实。14. 电梯井内卫生清理,渗漏检查。15. 设置门卫。16. 各施工单位注意成品保护。17. 本周石材、门窗、涂料、总包现场检查。半个月内进行实测实量。工程建设监理有限公司2013年5月13日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
