土质围堰拆除方案.docx

上传人:p** 文档编号:927586 上传时间:2024-04-12 格式:DOCX 页数:3 大小:15.22KB
下载 相关 举报
土质围堰拆除方案.docx_第1页
第1页 / 共3页
土质围堰拆除方案.docx_第2页
第2页 / 共3页
土质围堰拆除方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《土质围堰拆除方案.docx》由会员分享,可在线阅读,更多相关《土质围堰拆除方案.docx(3页珍藏版)》请在第壹文秘上搜索。

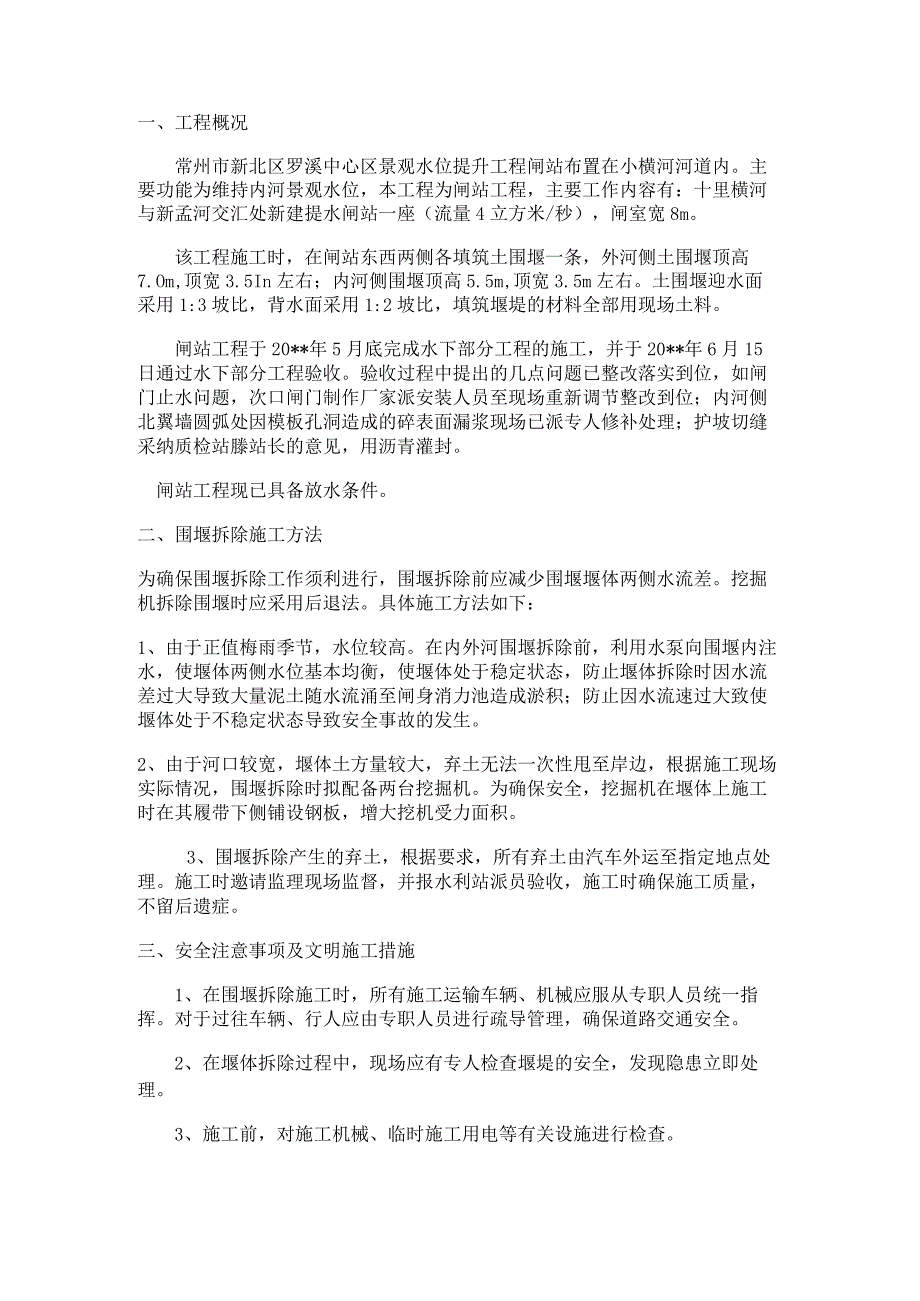

1、新北区罗溪中心区景观水位提升工程(闸站工程)土围堰拆除方案*水利工程有限公司.O*年六月一、工程概况常州市新北区罗溪中心区景观水位提升工程闸站布置在小横河河道内。主要功能为维持内河景观水位,本工程为闸站工程,主要工作内容有:十里横河与新孟河交汇处新建提水闸站一座(流量4立方米/秒),闸室宽8m。该工程施工时,在闸站东西两侧各填筑土围堰一条,外河侧土围堰顶高7.Om,顶宽3.5In左右;内河侧围堰顶高5.5m,顶宽3.5m左右。土围堰迎水面采用1:3坡比,背水面采用1:2坡比,填筑堰堤的材料全部用现场土料。闸站工程于20*年5月底完成水下部分工程的施工,并于20*年6月15日通过水下部分工程验收

2、。验收过程中提出的几点问题已整改落实到位,如闸门止水问题,次口闸门制作厂家派安装人员至现场重新调节整改到位;内河侧北翼墙圆弧处因模板孔洞造成的碎表面漏浆现场已派专人修补处理;护坡切缝采纳质检站滕站长的意见,用沥青灌封。闸站工程现已具备放水条件。二、围堰拆除施工方法为确保围堰拆除工作须利进行,围堰拆除前应减少围堰堰体两侧水流差。挖掘机拆除围堰时应采用后退法。具体施工方法如下:1、由于正值梅雨季节,水位较高。在内外河围堰拆除前,利用水泵向围堰内注水,使堰体两侧水位基本均衡,使堰体处于稳定状态,防止堰体拆除时因水流差过大导致大量泥土随水流涌至闸身消力池造成淤积;防止因水流速过大致使堰体处于不稳定状态

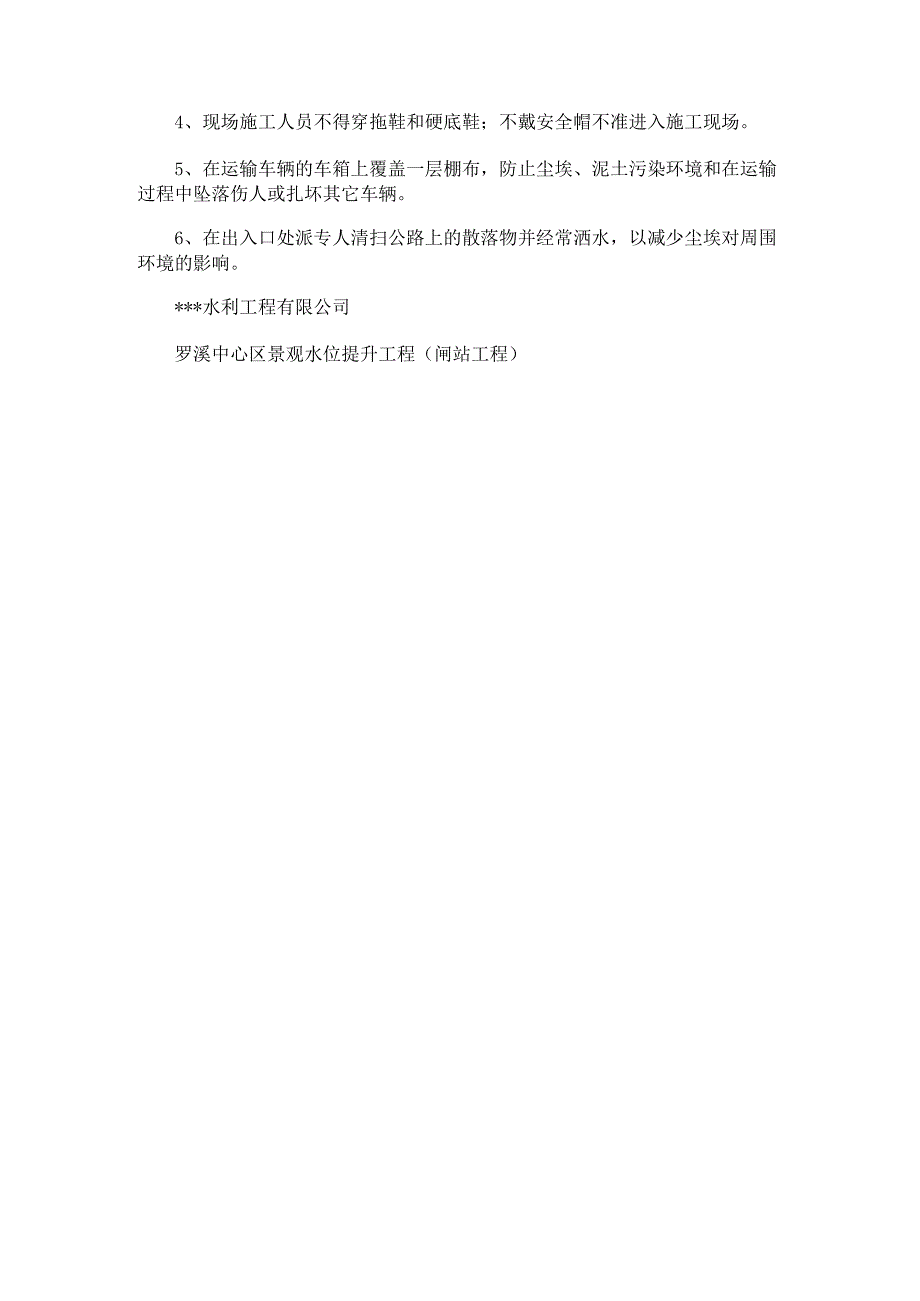

3、导致安全事故的发生。2、由于河口较宽,堰体土方量较大,弃土无法一次性甩至岸边,根据施工现场实际情况,围堰拆除时拟配备两台挖掘机。为确保安全,挖掘机在堰体上施工时在其履带下侧铺设钢板,增大挖机受力面积。3、围堰拆除产生的弃土,根据要求,所有弃土由汽车外运至指定地点处理。施工时邀请监理现场监督,并报水利站派员验收,施工时确保施工质量,不留后遗症。三、安全注意事项及文明施工措施1、在围堰拆除施工时,所有施工运输车辆、机械应服从专职人员统一指挥。对于过往车辆、行人应由专职人员进行疏导管理,确保道路交通安全。2、在堰体拆除过程中,现场应有专人检查堰堤的安全,发现隐患立即处理。3、施工前,对施工机械、临时施工用电等有关设施进行检查。4、现场施工人员不得穿拖鞋和硬底鞋;不戴安全帽不准进入施工现场。5、在运输车辆的车箱上覆盖一层棚布,防止尘埃、泥土污染环境和在运输过程中坠落伤人或扎坏其它车辆。6、在出入口处派专人清扫公路上的散落物并经常洒水,以减少尘埃对周围环境的影响。*水利工程有限公司罗溪中心区景观水位提升工程(闸站工程)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
