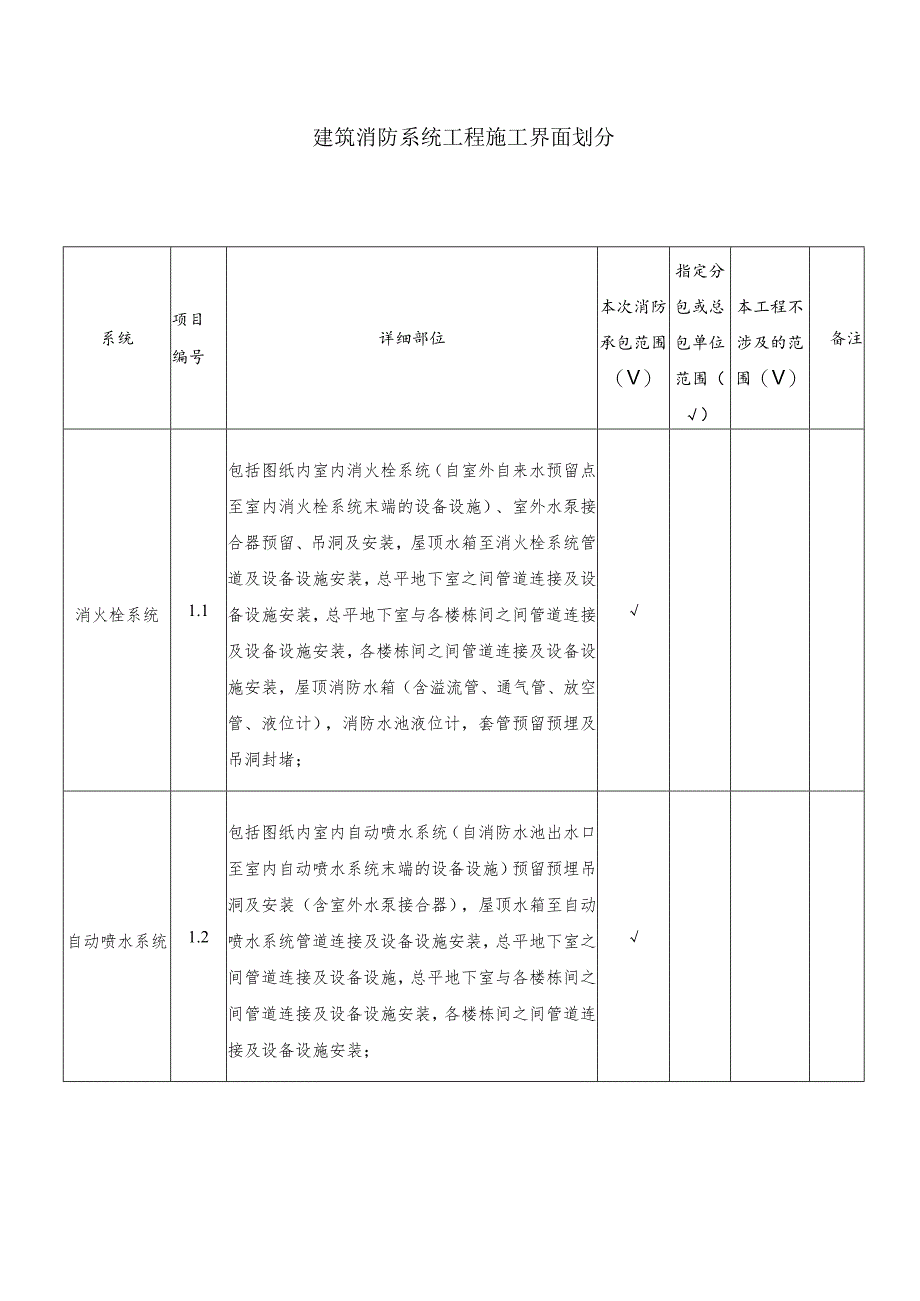

1、建筑消防系统工程施工界面划分系统项目编号详细部位本次消防承包范围(V)指定分包或总包单位范围()本工程不涉及的范围(V)备注消火栓系统1.1包括图纸内室内消火栓系统(自室外自来水预留点至室内消火栓系统末端的设备设施)、室外水泵接合器预留、吊洞及安装,屋顶水箱至消火栓系统管道及设备设施安装,总平地下室之间管道连接及设备设施安装,总平地下室与各楼栋间之间管道连接及设备设施安装,各楼栋间之间管道连接及设备设施安装,屋顶消防水箱(含溢流管、通气管、放空管、液位计),消防水池液位计,套管预留预埋及吊洞封堵;自动喷水系统1.2包括图纸内室内自动喷水系统(自消防水池出水口至室内自动喷水系统末端的设备设施)预

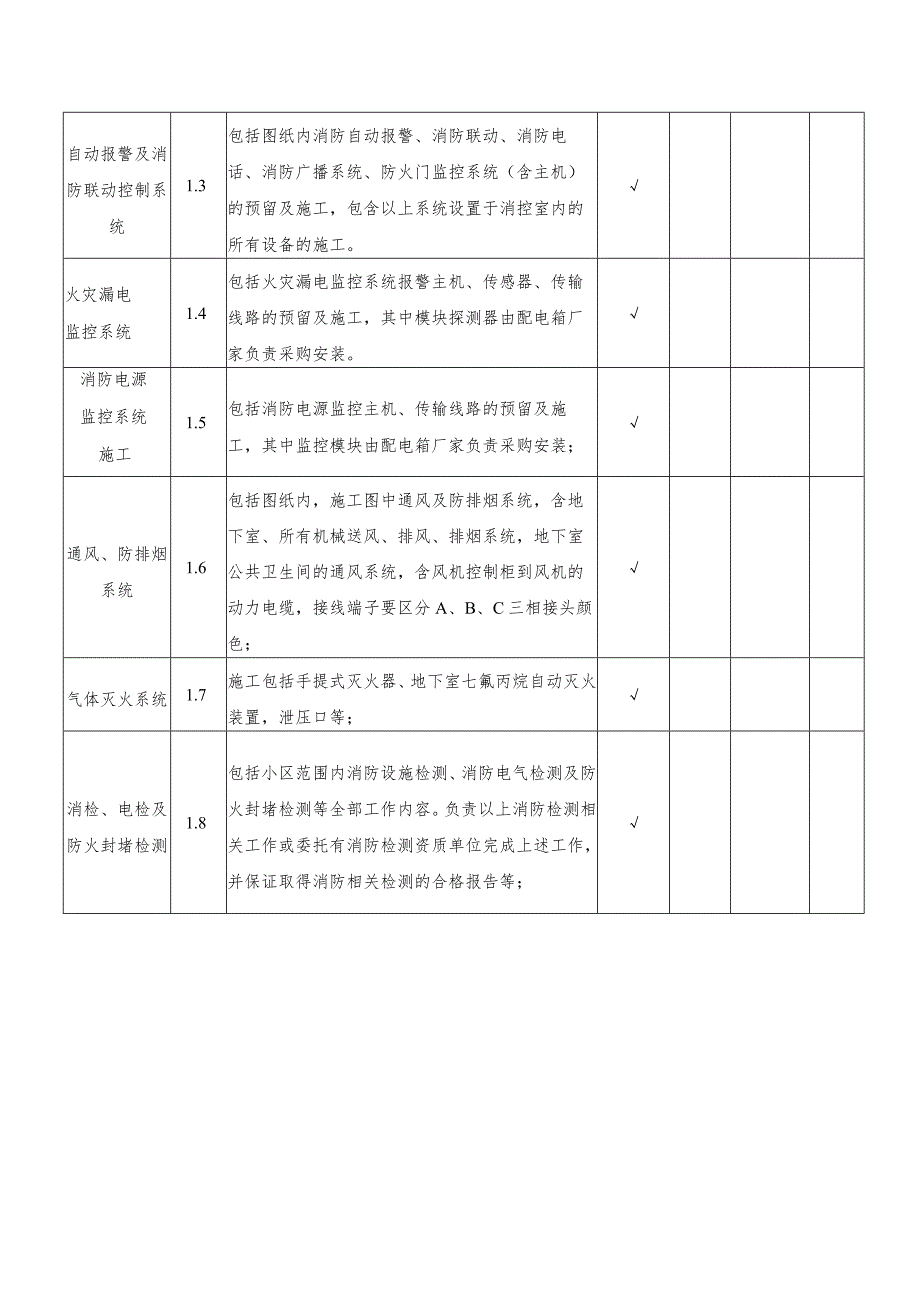

2、留预埋吊洞及安装(含室外水泵接合器),屋顶水箱至自动喷水系统管道连接及设备设施安装,总平地下室之间管道连接及设备设施,总平地下室与各楼栋间之间管道连接及设备设施安装,各楼栋间之间管道连接及设备设施安装;自动报警及消防联动控制系统1.3包括图纸内消防自动报警、消防联动、消防电话、消防广播系统、防火门监控系统(含主机)的预留及施工,包含以上系统设置于消控室内的所有设备的施工。火灾漏电监控系统1.4包括火灾漏电监控系统报警主机、传感器、传输线路的预留及施工,其中模块探测器由配电箱厂家负责采购安装。消防电源监控系统施工1.5包括消防电源监控主机、传输线路的预留及施工,其中监控模块由配电箱厂家负责采购安

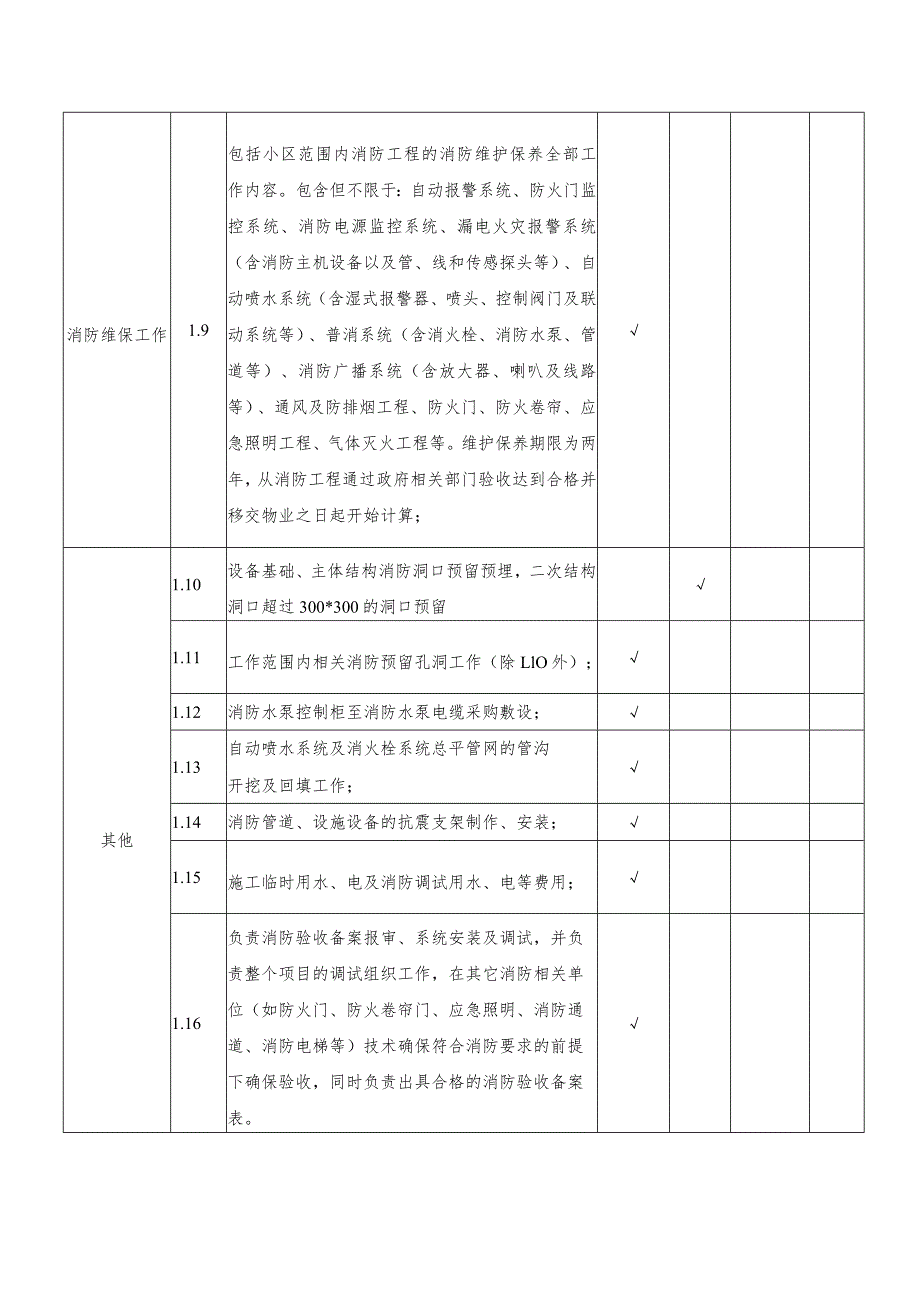

3、装;通风、防排烟系统1.6包括图纸内,施工图中通风及防排烟系统,含地下室、所有机械送风、排风、排烟系统,地下室公共卫生间的通风系统,含风机控制柜到风机的动力电缆,接线端子要区分A、B、C三相接头颜色;气体灭火系统1.7施工包括手提式灭火器、地下室七氟丙烷自动灭火装置,泄压口等;消检、电检及防火封堵检测1.8包括小区范围内消防设施检测、消防电气检测及防火封堵检测等全部工作内容。负责以上消防检测相关工作或委托有消防检测资质单位完成上述工作,并保证取得消防相关检测的合格报告等;消防维保工作1.9包括小区范围内消防工程的消防维护保养全部工作内容。包含但不限于:自动报警系统、防火门监控系统、消防电源监控
4、系统、漏电火灾报警系统(含消防主机设备以及管、线和传感探头等)、自动喷水系统(含湿式报警器、喷头、控制阀门及联动系统等)、普消系统(含消火栓、消防水泵、管道等)、消防广播系统(含放大器、喇叭及线路等)、通风及防排烟工程、防火门、防火卷帘、应急照明工程、气体灭火工程等。维护保养期限为两年,从消防工程通过政府相关部门验收达到合格并移交物业之日起开始计算;其他1.10设备基础、主体结构消防洞口预留预埋,二次结构洞口超过300*300的洞口预留1.11工作范围内相关消防预留孔洞工作(除LlO外);1.12消防水泵控制柜至消防水泵电缆采购敷设;1.13自动喷水系统及消火栓系统总平管网的管沟开挖及回填工作;1.14消防管道、设施设备的抗震支架制作、安装;1.15施工临时用水、电及消防调试用水、电等费用;1.16负责消防验收备案报审、系统安装及调试,并负责整个项目的调试组织工作,在其它消防相关单位(如防火门、防火卷帘门、应急照明、消防通道、消防电梯等)技术确保符合消防要求的前提下确保验收,同时负责出具合格的消防验收备案表。1.17所有与消防联动相关的模块线缆均有消防施工单位敷设及检查、接线、调试;
