设备搬迁方案(最新).docx

上传人:p** 文档编号:929804 上传时间:2024-04-12 格式:DOCX 页数:7 大小:22.38KB
下载 相关 举报
设备搬迁方案(最新).docx_第1页
第1页 / 共7页
设备搬迁方案(最新).docx_第2页
第2页 / 共7页
设备搬迁方案(最新).docx_第3页
第3页 / 共7页
设备搬迁方案(最新).docx_第4页
第4页 / 共7页
设备搬迁方案(最新).docx_第5页
第5页 / 共7页
设备搬迁方案(最新).docx_第6页
第6页 / 共7页
设备搬迁方案(最新).docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《设备搬迁方案(最新).docx》由会员分享,可在线阅读,更多相关《设备搬迁方案(最新).docx(7页珍藏版)》请在第壹文秘上搜索。

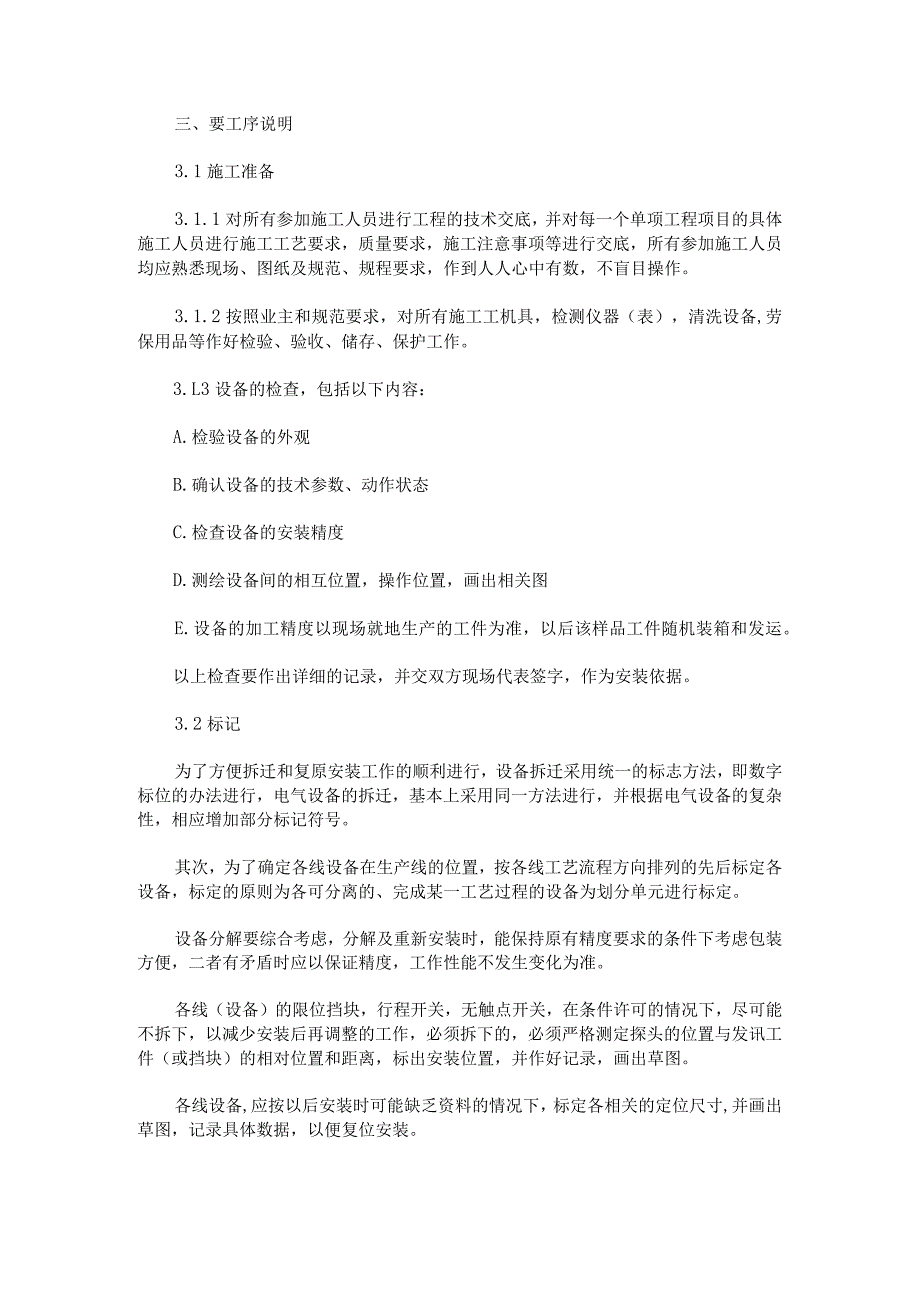

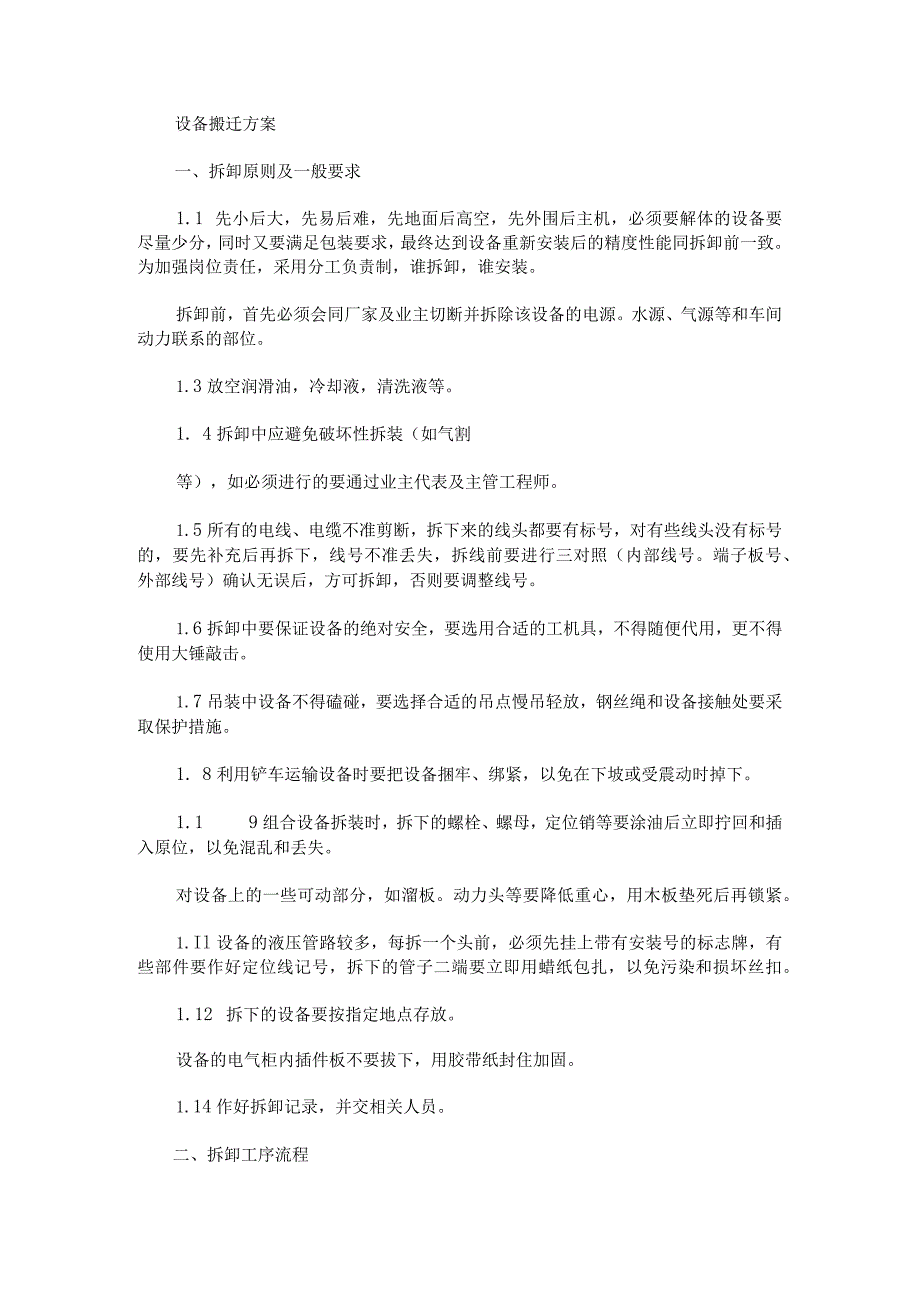

1、设备搬迁方案一、拆卸原则及一般要求1.1 先小后大,先易后难,先地面后高空,先外围后主机,必须要解体的设备要尽量少分,同时又要满足包装要求,最终达到设备重新安装后的精度性能同拆卸前一致。为加强岗位责任,采用分工负责制,谁拆卸,谁安装。拆卸前,首先必须会同厂家及业主切断并拆除该设备的电源。水源、气源等和车间动力联系的部位。1.3放空润滑油,冷却液,清洗液等。1. 4拆卸中应避免破坏性拆装(如气割等),如必须进行的要通过业主代表及主管工程师。1.5所有的电线、电缆不准剪断,拆下来的线头都要有标号,对有些线头没有标号的,要先补充后再拆下,线号不准丢失,拆线前要进行三对照(内部线号。端子板号、外部线号

2、)确认无误后,方可拆卸,否则要调整线号。1.6拆卸中要保证设备的绝对安全,要选用合适的工机具,不得随便代用,更不得使用大锤敲击。1.7吊装中设备不得磕碰,要选择合适的吊点慢吊轻放,钢丝绳和设备接触处要采取保护措施。1. 8利用铲车运输设备时要把设备捆牢、绑紧,以免在下坡或受震动时掉下。1.1 9组合设备拆装时,拆下的螺栓、螺母,定位销等要涂油后立即拧回和插入原位,以免混乱和丢失。对设备上的一些可动部分,如溜板。动力头等要降低重心,用木板垫死后再锁紧。1.Il设备的液压管路较多,每拆一个头前,必须先挂上带有安装号的标志牌,有些部件要作好定位线记号,拆下的管子二端要立即用蜡纸包扎,以免污染和损坏丝

3、扣。1.12 拆下的设备要按指定地点存放。设备的电气柜内插件板不要拔下,用胶带纸封住加固。1.14作好拆卸记录,并交相关人员。二、拆卸工序流程三、要工序说明3.1施工准备3.1.1对所有参加施工人员进行工程的技术交底,并对每一个单项工程项目的具体施工人员进行施工工艺要求,质量要求,施工注意事项等进行交底,所有参加施工人员均应熟悉现场、图纸及规范、规程要求,作到人人心中有数,不盲目操作。3.1.2按照业主和规范要求,对所有施工工机具,检测仪器(表),清洗设备,劳保用品等作好检验、验收、储存、保护工作。3.L3设备的检查,包括以下内容:A.检验设备的外观B.确认设备的技术参数、动作状态C.检查设备

4、的安装精度D.测绘设备间的相互位置,操作位置,画出相关图E.设备的加工精度以现场就地生产的工件为准,以后该样品工件随机装箱和发运。以上检查要作出详细的记录,并交双方现场代表签字,作为安装依据。3.2标记为了方便拆迁和复原安装工作的顺利进行,设备拆迁采用统一的标志方法,即数字标位的办法进行,电气设备的拆迁,基本上采用同一方法进行,并根据电气设备的复杂性,相应增加部分标记符号。其次,为了确定各线设备在生产线的位置,按各线工艺流程方向排列的先后标定各设备,标定的原则为各可分离的、完成某一工艺过程的设备为划分单元进行标定。设备分解要综合考虑,分解及重新安装时,能保持原有精度要求的条件下考虑包装方便,二

5、者有矛盾时应以保证精度,工作性能不发生变化为准。各线(设备)的限位挡块,行程开关,无触点开关,在条件许可的情况下,尽可能不拆下,以减少安装后再调整的工作,必须拆下的,必须严格测定探头的位置与发讯工件(或挡块)的相对位置和距离,标出安装位置,并作好记录,画出草图。各线设备,应按以后安装时可能缺乏资料的情况下,标定各相关的定位尺寸,并画出草图,记录具体数据,以便复位安装。对于二个设备之间的联接件,应有复位的标志和定位标记,并且尽可能在一条线上做到符号统一,部件标号可按联接设备的工位。对于不易辩认方向的设备,要有明显的安装方向符号。各种拆卸符号,标志,必须牢靠,定位标记和定位尺寸测量点,应尽可能按永

6、久性要求进行,以免因掏箱运输等原因损坏和模糊,影响安装。记录工作,是以后安装工作顺利进行的保证,必须有专人负责,需要甲方签证认可的工作,必须坚持会签制度,特别是设备检查的缺陷记录,装箱清单记录。3.3拆卸记录3.3.1由于拆卸的设备一般都是旧设备,拆卸前,我们应对每台设备的外观,相对位置,安装精度,工艺情况作好检查,并且会同业主与有关技术人员填好会签表格,作为今后交工验收的依据,对个别正在进行的设备,我们还可取其加工件作为调试中的样品,以作设备安装后加工精度的标准,对一些控制方式较先进的设备,比如用计算机控制的设备,要考虑从停产拆卸、包装、运输、重新安装、调试运行这样一个长周期过程中,机内程序

7、丢失问题,要及时作好备份。3.3.2拆卸前,设备的标号是一项十分重要而又细致的工作,设备的拆卸务必要做好这项工作,拆卸时,要按照统一标号法编号,为今后顺利安装提供保证,另外,除了对拆卸设备进行编号外,还要对设备某些部分作好定位标记,如设备的工艺档块,碰头限位开关的位置,各种传感器的安装位置,保险装置,安全阀的原始位置以及一些圆形安装件,对称安装件,在拆装过程中有可能改变位置,在拆时,作好定位标记,安装时就能很容易地恢复原位,减少不必要的调整和失误。3.3.3根据总的拆卸原则,结合各设备的实际情况,确定主要拆卸件的数量,各件的外形尺寸及估算重量,拆前应绘制出测出各部分的相关尺寸,绘制必要的管路系

8、统图,对运行导轨,动力头及各种传感检测元件采取保护措施。3.3.4拆卸顺序方框图:3.3.5管路、线路拆除拆卸时应先拆支管后拆总管,最后支架,在其他设备解体件外形尺寸内的管线不再拆卸,由软管与设备连接时,将与管子连接拆开后,将软管绑扎到设备上,拆卸时要特别注意以下几点:A.绘制出各生产线必要的管路系统图B.由于拆卸的管头较多,因此必须在被拆卸的管接头两侧先挂上安装标号牌,拆下的管接头要包扎好,以免损坏丝扣和污物进入。C.管接头所带的.密封垫不得遗失,可一起包扎在管接头内。D.拆下的管子,按其所载的介质种别,分别捆绑,挂好装箱标记,送往指定地点。E.拆卸时,必须用合适的工、机具,用力适当,每件拆

9、卸件必须有装箱号,并进行防锈处理后,才可装箱。回复者:匿名2009-12-2915:30:48回复2:求一份设备搬迁方案3.3.6解体根据各工艺设备的具体情况及运输要求,确定其是否解体,解体过程中要注意以下几点:A.绘制出必要的工艺设备平面布置图。B.拆卸过程中要做好详细检查和拆卸、解体记录。3.3.7电气系统的拆卸各加工线(设备)电气系统拆除要注意以下几点:A.拆卸前,要熟悉各电气设备的相对位置,了解电缆走向和其编号意义。B.画出各电气设备间的相互位置,在拆卸桥架前,要先画出立体图,然后再在图上标上安装号,再将此安装号标在电缆桥架上,标志完毕,方可拆卸。C.考虑到机械电气拆装的安全方便可靠,

10、电缆解体从各动力头按线盒位置进行。D.拆卸前要先按对应端子的线编号,全部编上号,认真核对无误后方可拆卸。E.对于位置超高的接线盒,应从立柱上拆下,固定在相应的位置,但线缆不能受力。3. 4清洗设备、管件等拆卸完毕后,应及时进行清洗、防锈工作,具体操作方法可参见机械设备安装方案中的“设备清洗”。四、设备拆迁施工安全技术措施为了保证拆迁施工安全,必须满足下列要求及措施:3.1 熟悉环境,了解水、气、电力控制的操作位置,拆卸时必须明确停断状态方能操作。4. 2严格按电气安全规程施工,停断必须挂有“禁止合闸”的标志牌,并有防止误送电的技术措施。4.3正确使用现场工、机具,了解其使用性能。4.4严格遵守

11、防火规定,需要明火操作时,必须有防火措施,并有专人监护,在易燃、易爆物周围,要严格禁止明火作业。4.5应尽量避免交叉作业,高空作业必须携带安全带,安全带悬挂必须符合安全规程要求。4.6拆卸设备时,必须先熟悉相关图纸及设备,禁止盲目操作。4.7拆卸设备和吊运时,必须注意不得损坏厂房及设施。4.8现场应配备专职安检员,及时检查和清除不安全因素。4.9要做到文明施工,及时清理现场和废物。设备安装方案(一)单台设备的安装施工程序图:(二)单台设备安装工艺(1)设备从存放地至安装位置的随箱起吊、运输、开箱、清点、查验、移交;(2)地基基础检查、清理及安装器材准备;(3)设备吊装、就位、一次找正;(4)地

12、脚螺栓灌浆、养护、二次找正;(5)管路连接;(6)液压系统安装及管路连接;(7)润滑系统安装及管路连接;(8)风管连接;(9)控制柜、操作柜的安装;(10)电气仪表及控制系统安装、配线及桥架铺设;(11)与上下辅机的控制联络接口安装;(12)润滑部位的润滑油脂加注(包括减速机等);(13)设备擦洗、现场清理;(14)配合设备空负荷试车、综合检查、整改、安装阶段验收、配合负荷联动试车、最终验收;(15)系统清理、设备擦洗、综合检查、空负荷试车、配合负荷试车;(三)设备安装通用技术要求1、施工前必须首先提交安装施工组织计划,并以此作为施工质量及进度的约束性文件加以贯彻实施;2、施工单位进入施工作业

13、区必须遵守设备安装施工现场管理标准;3、施工单位必须认真填写施工记录,调试及验收报告,竣工时随竣工图纸、资料一同提供;4、安装准备阶段首先必须对设备基础进行现场勘验,并进行洁净处理,去除杂质和油迹;5、施工时,乙方必须对现场预埋件、标高等进行复核,如不合要求,必须以甲方的变更签证为准。6、非标件加工或现场制作质量、外购件的质量确认等应由甲方认可。7、二次灌浆后混凝土固化强度必须达到90%以上后方可进行二次找正;二次找正完成后进行基础抹平;8、通用安装内容技术精度可按有关标准或拆迁设备原精度执行。10、润滑管路安装前须进行吹干处理,不得混入杂质及水分等;11、试车完毕后,全部管部、风动件均需进行放空、干燥处理,以免生产时管路及元件锈蚀和堵塞;12、空试合格后,机台周围地面应做砂浆抹面或装饰处理;13、设备的起吊与运输应视具体条件应避免对设备造成划伤、磕碰、挤压等;14、机台配管接线、动力管线连接、线缆桥架铺设必须按照施工图纸和随机技术要求进行,不得随意改动,确属设计不合理的内容,需经设计单位、施工单位和用户单位研究修改,并按修改方案进行整改;16、垫铁的接触面积必须260%。【设备搬迁方案】

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
