隧道施工总体计划安排.docx

上传人:p** 文档编号:930097 上传时间:2024-04-12 格式:DOCX 页数:20 大小:165.41KB
下载 相关 举报
隧道施工总体计划安排.docx_第1页
第1页 / 共20页
隧道施工总体计划安排.docx_第2页
第2页 / 共20页
隧道施工总体计划安排.docx_第3页
第3页 / 共20页
隧道施工总体计划安排.docx_第4页
第4页 / 共20页
隧道施工总体计划安排.docx_第5页
第5页 / 共20页
隧道施工总体计划安排.docx_第6页
第6页 / 共20页
隧道施工总体计划安排.docx_第7页
第7页 / 共20页
隧道施工总体计划安排.docx_第8页
第8页 / 共20页
隧道施工总体计划安排.docx_第9页
第9页 / 共20页
隧道施工总体计划安排.docx_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《隧道施工总体计划安排.docx》由会员分享,可在线阅读,更多相关《隧道施工总体计划安排.docx(20页珍藏版)》请在第壹文秘上搜索。

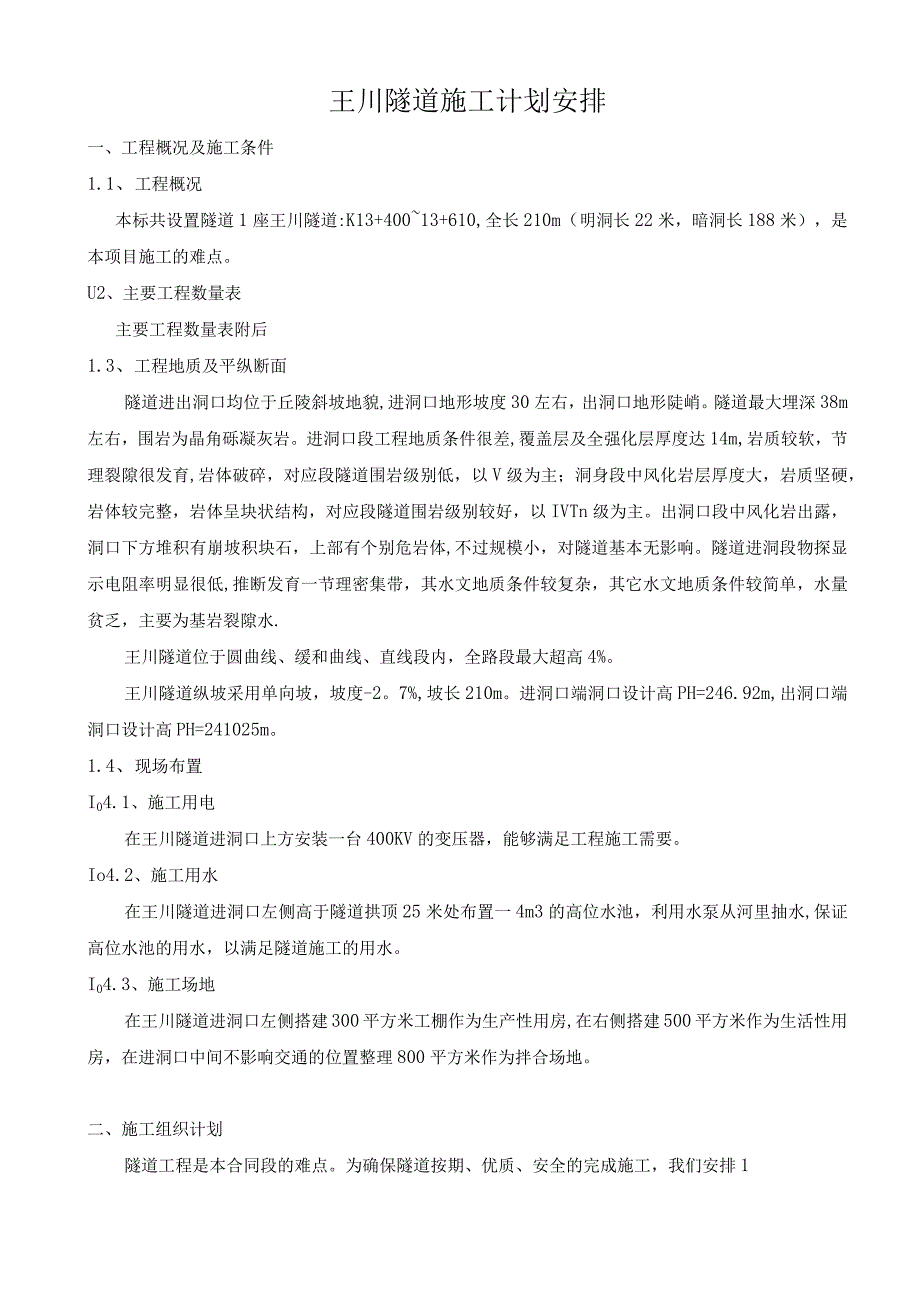

1、王川隧道施工计划安排一、工程概况及施工条件1.1、 工程概况本标共设置隧道1座王川隧道:K13+40013+610,全长210m(明洞长22米,暗洞长188米),是本项目施工的难点。U2、主要工程数量表主要工程数量表附后1.3、 工程地质及平纵断面隧道进出洞口均位于丘陵斜坡地貌,进洞口地形坡度30左右,出洞口地形陡峭。隧道最大埋深38m左右,围岩为晶角砾凝灰岩。进洞口段工程地质条件很差,覆盖层及全强化层厚度达14m,岩质较软,节理裂隙很发育,岩体破碎,对应段隧道围岩级别低,以V级为主;洞身段中风化岩层厚度大,岩质坚硬,岩体较完整,岩体呈块状结构,对应段隧道围岩级别较好,以IVTn级为主。出洞口

2、段中风化岩出露,洞口下方堆积有崩坡积块石,上部有个别危岩体,不过规模小,对隧道基本无影响。隧道进洞段物探显示电阻率明显很低,推断发育一节理密集带,其水文地质条件较复杂,其它水文地质条件较简单,水量贫乏,主要为基岩裂隙水.王川隧道位于圆曲线、缓和曲线、直线段内,全路段最大超高4%。王川隧道纵坡采用单向坡,坡度-2。7%,坡长210m。进洞口端洞口设计高PH=246.92m,出洞口端洞口设计高PH=241025m。1.4、 现场布置I04.1、施工用电在王川隧道进洞口上方安装一台400KV的变压器,能够满足工程施工需要。Io4.2、施工用水在王川隧道进洞口左侧高于隧道拱顶25米处布置一4m3的高位

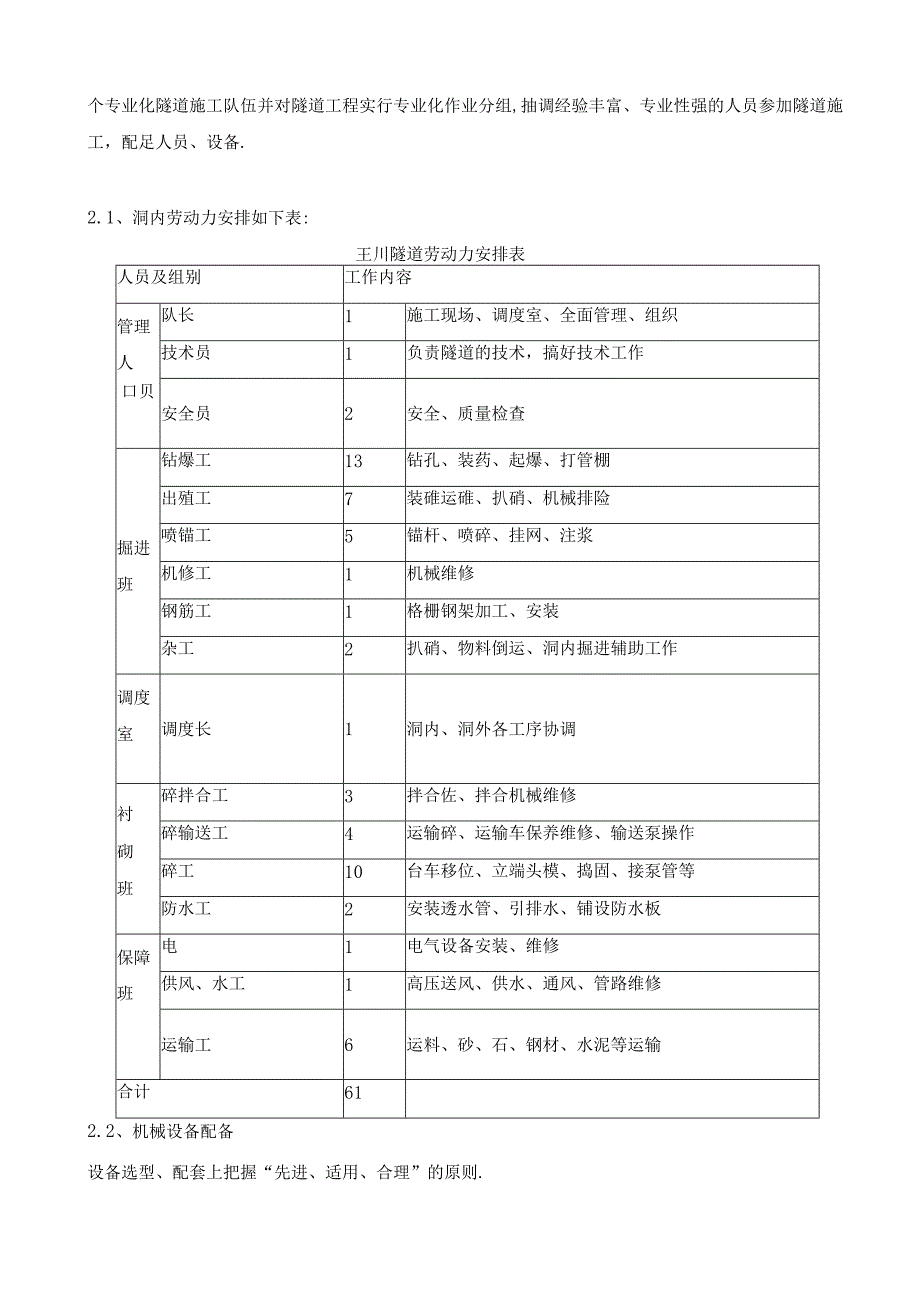

3、水池,利用水泵从河里抽水,保证高位水池的用水,以满足隧道施工的用水。I04.3、施工场地在王川隧道进洞口左侧搭建300平方米工棚作为生产性用房,在右侧搭建500平方米作为生活性用房,在进洞口中间不影响交通的位置整理800平方米作为拌合场地。二、施工组织计划隧道工程是本合同段的难点。为确保隧道按期、优质、安全的完成施工,我们安排1个专业化隧道施工队伍并对隧道工程实行专业化作业分组,抽调经验丰富、专业性强的人员参加隧道施工,配足人员、设备.2.1、洞内劳动力安排如下表:王川隧道劳动力安排表人员及组别工作内容管理人口贝队长1施工现场、调度室、全面管理、组织技术员1负责隧道的技术,搞好技术工作安全员2

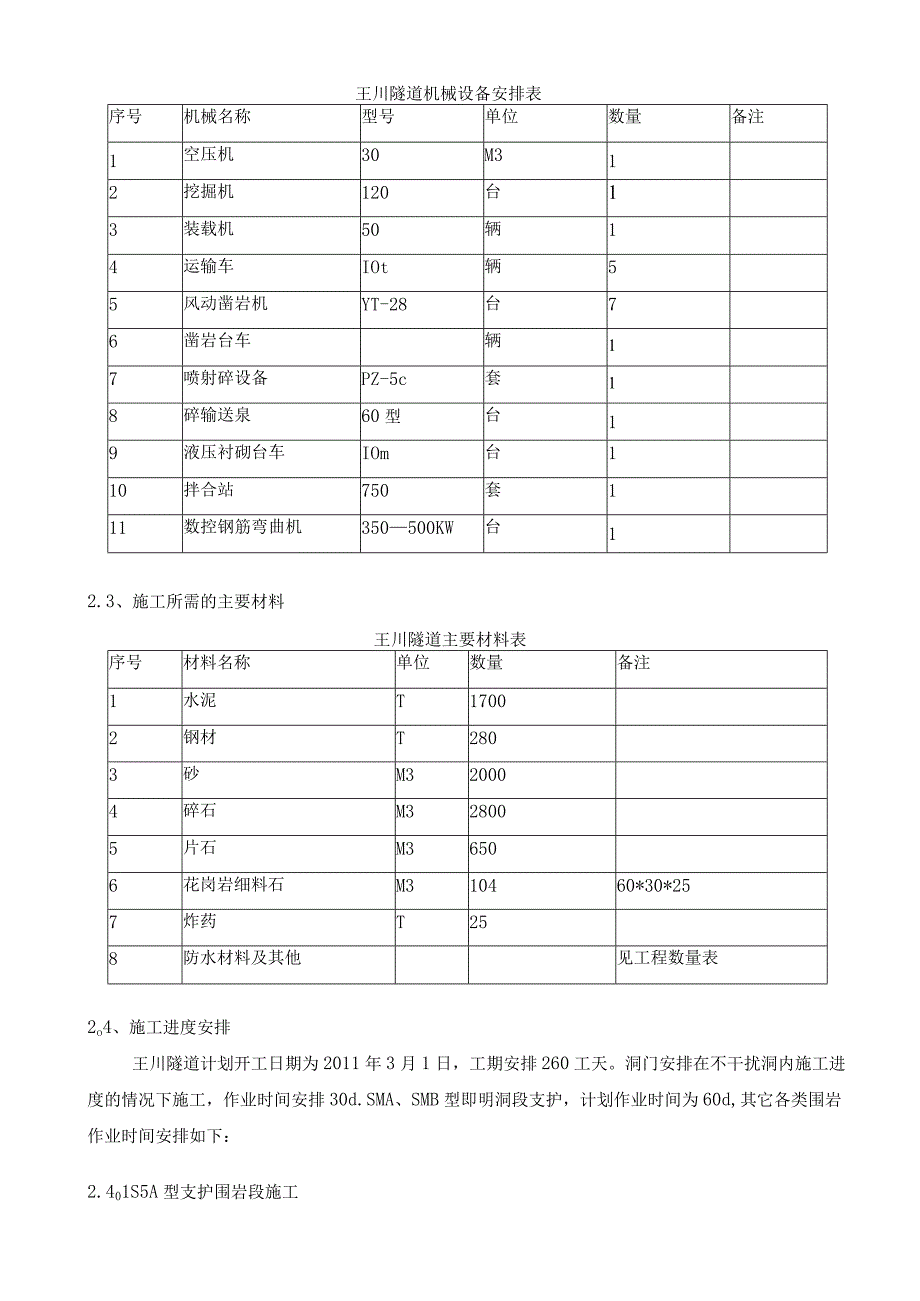

4、安全、质量检查掘进班钻爆工13钻孔、装药、起爆、打管棚出殖工7装碓运碓、扒硝、机械排险喷锚工5锚杆、喷碎、挂网、注浆机修工1机械维修钢筋工1格栅钢架加工、安装杂工2扒硝、物料倒运、洞内掘进辅助工作调度室调度长1洞内、洞外各工序协调衬砌班碎拌合工3拌合佐、拌合机械维修碎输送工4运输碎、运输车保养维修、输送泵操作碎工10台车移位、立端头模、捣固、接泵管等防水工2安装透水管、引排水、铺设防水板保障班电1电气设备安装、维修供风、水工1高压送风、供水、通风、管路维修运输工6运料、砂、石、钢材、水泥等运输合计612.2、机械设备配备设备选型、配套上把握“先进、适用、合理”的原则.王川隧道机械设备安排表序号

5、机械名称型号单位数量备注1空压机30M312挖掘机120台13装载机50辆14运输车IOt辆55风动凿岩机YT-28台76凿岩台车辆17喷射碎设备PZ-5c套18碎输送泉60型台19液压衬砌台车IOm台110拌合站750套111数控钢筋弯曲机350500KW台12.3、施工所需的主要材料王川隧道主要材料表序号材料名称单位数量备注1水泥T17002钢材T2803砂M320004碎石M328005片石M36506花岗岩细料石M310460*30*257炸药T258防水材料及其他见工程数量表2o4、施工进度安排王川隧道计划开工日期为2011年3月1日,工期安排260工天。洞门安排在不干扰洞内施工进度

6、的情况下施工,作业时间安排30d.SMA、SMB型即明洞段支护,计划作业时间为60d,其它各类围岩作业时间安排如下:2.401S5A型支护围岩段施工S5A型支护为洞口浅埋段,采用大管棚超前支护,计划每循环进尺0。75m,每0。75m设支护钢架一根;并根据施工情况调整加强。开挖后,立即初期支护,并及时封闭掌子面围岩,防止由于风化而发生坍塌.为减小下半部开挖时因初期支护拱脚悬空引起的下沉,初期支护拱脚部位设双排锁脚锚杆加固,同时下半部左右两步交错开挖。本着稳步开挖和安全施工的原则,考虑开挖下半部以及不良地质对施工可能带来的影响,平均月进尺安排36m,S5A型支护围岩段作业循环时间见S5A型支护围岩

7、段掘进作业循环时间表。S5A型支护围岩段掘进作业循环时间表(循环进尺0。75m)作业项目时间(h)1234567891011121314测量超前支护开挖及出磴初期支护其他共计掘进作业循环时间:14hS5A型采用大管棚超前支护,表中作业时间为平均分摊时间。2.4o2S5B型支护围岩段施工S5B型支护围岩段采用小管棚超前支护,每循环计划进尺1。0m,每1。Om设钢拱架一揭,开挖后,立即初期支护,并及时封闭掌子面围岩,防止由于风化而发生坍塌。初期支护拱脚部位设双排锁脚锚杆加固,同时下半部左右两步交错开挖,考虑开挖下半部以及不良地质对施工可能带来的影响,S5B型支护围岩段月计划安排48m。S5B型支护

8、围岩段作业循环时间见S5B型支护围岩段掘进作业循环时间表。S5B型支护围岩段掘进作业循环时间表(循环进尺LOm)作业项目时间(h)1234567891011121314测量i三i超前支护开挖及出砧初期支护其他共计掘进作业循环时间:14h204.3S4A型支护围岩段施工S4A型支护围岩段采用正台阶光面控制爆破开挖与支护,全断面衬砌施工。上半断面超前,作为上半断面钻孔喷锚工作平台,每循环进尺1.5In.上半断面采用钻孔台车钻孔,下断面采用气腿式风钻钻孔。上半断面采用装载机出磴,下断面采用挖掘机装琏,自卸汽车运输。洞身开挖后,立即施作锚喷钢筋格栅初期支护,及时封闭围岩。S4A型支护围岩段月进尺安排6

9、0m,作业循环时间见S4A型支护围岩段掘进作业循环时间表。S4A型支护围岩段掘进作业循环时间表(循环进尺1.5m)时间(h)作业项目Illllll1234567890123456测量划线一钻孔装药起爆通风排险_出硝喷锚共计作业循环时间:16h20404S3型支护围岩段施工S3型支护围岩段采用全断面光面控制爆破开挖与支护,全断面衬砌施工。每循环进尺2.5mo上半断面采用钻孔台车钻孔,下断面采用气腿式风钻钻孔。采用挖掘机装磴,自卸汽车运输。洞身开挖后,立即施作锚喷初期支护,及时封闭围岩.S3型支护围岩段月进尺安排90m,作业循环时间见S3型支护围岩段掘进作业循环时间表。仰拱施工随开挖及时进行,衬砌

10、作业时间根据施工现场确定,除个别地段外以上工序均安排平行作业。其它后序工作均安排平行作业.工程总体时间安排见王川隧道施工进度计划横道图.王川隧道施工进度计划横道图作业项目时间(天)102030405060708090100110120130140150160170180190200210220230240250260天数工程量进洞口(SMA)6016m暗洞开挖(S5A)1316m暗洞开挖(S5B)2438m暗洞开挖(S4)815m暗洞开挖(S3)33100n暗洞开挖(S4A)59m暗洞开挖(S5B)-610出洞口(SMB)306m隧道二衬70220m路面工程20220m其他30三、施工方法及注意事项301、施工测量隧道的测量工作关键。开工前,首先复测设计中线,并在山顶布设导线网联系进出洞口方向,达到设计精度,进出口高程进行复测闭合,采用统一高程。施工中在洞内布设导线,建立中线与导线互控网络,经常将洞内点引出洞外与导线网联系,进行检测复核.贯通后进行洞内与洞外控制点闭合测量.确保隧道中线精度符合要求。3o2、洞口(明洞)施工隧道洞口土石方开挖前,先清除边仰坡上的浮土、危石,做好边仰坡的施工排水设施,以防地表水冲刷而造成边仰坡失稳.与暗洞交接处16m范围开挖至隧道上断面标高,作为隧道进洞施工平台。明洞段采用拱部明挖,内边墙暗挖方法(边墙垂直开挖),并对

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
