预制场临时用电专项安全施工设计方案.docx

上传人:p** 文档编号:930133 上传时间:2024-04-12 格式:DOCX 页数:11 大小:33.31KB
下载 相关 举报
预制场临时用电专项安全施工设计方案.docx_第1页
第1页 / 共11页
预制场临时用电专项安全施工设计方案.docx_第2页
第2页 / 共11页
预制场临时用电专项安全施工设计方案.docx_第3页
第3页 / 共11页
预制场临时用电专项安全施工设计方案.docx_第4页
第4页 / 共11页
预制场临时用电专项安全施工设计方案.docx_第5页
第5页 / 共11页
预制场临时用电专项安全施工设计方案.docx_第6页
第6页 / 共11页
预制场临时用电专项安全施工设计方案.docx_第7页
第7页 / 共11页
预制场临时用电专项安全施工设计方案.docx_第8页
第8页 / 共11页
预制场临时用电专项安全施工设计方案.docx_第9页
第9页 / 共11页
预制场临时用电专项安全施工设计方案.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《预制场临时用电专项安全施工设计方案.docx》由会员分享,可在线阅读,更多相关《预制场临时用电专项安全施工设计方案.docx(11页珍藏版)》请在第壹文秘上搜索。

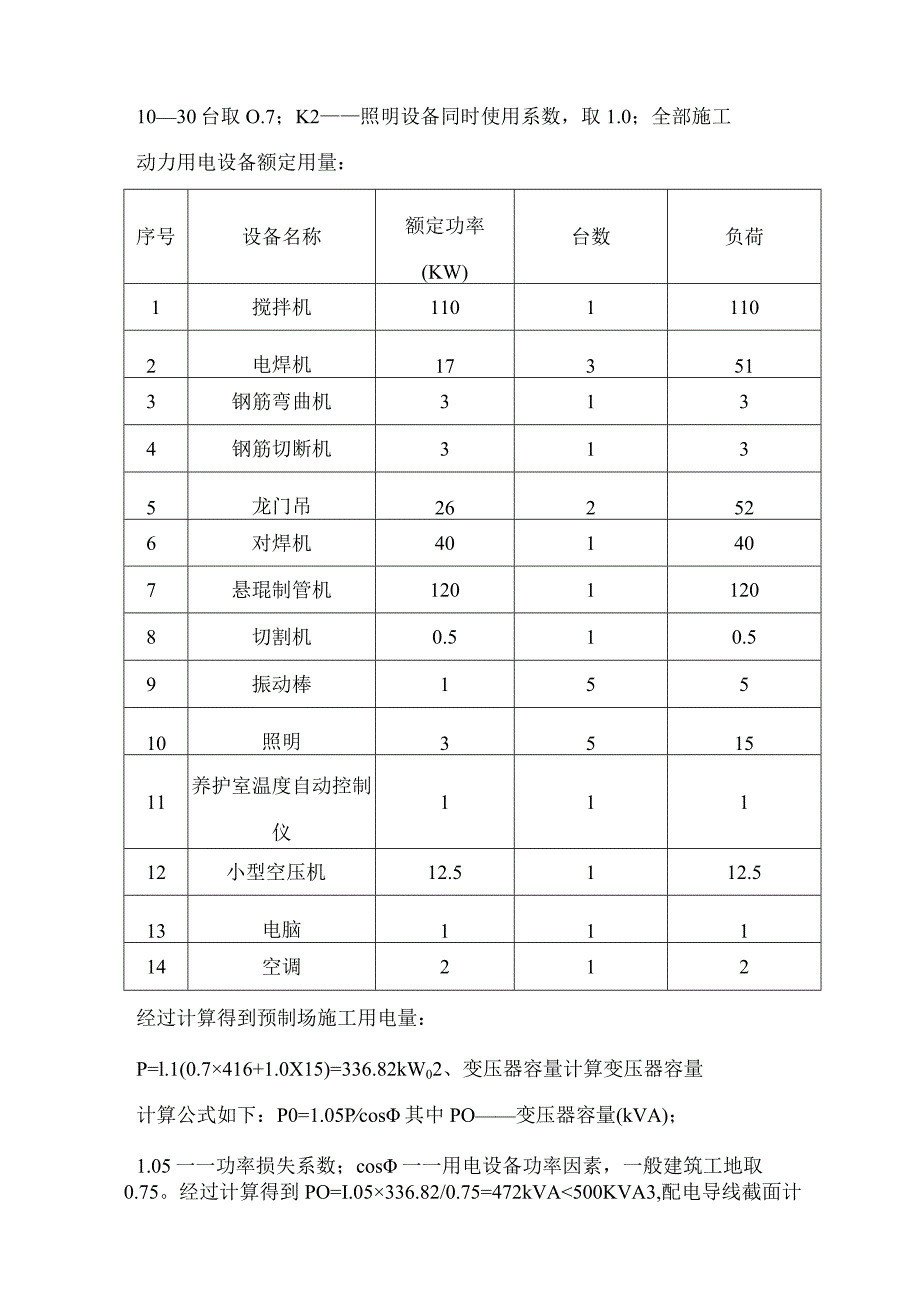

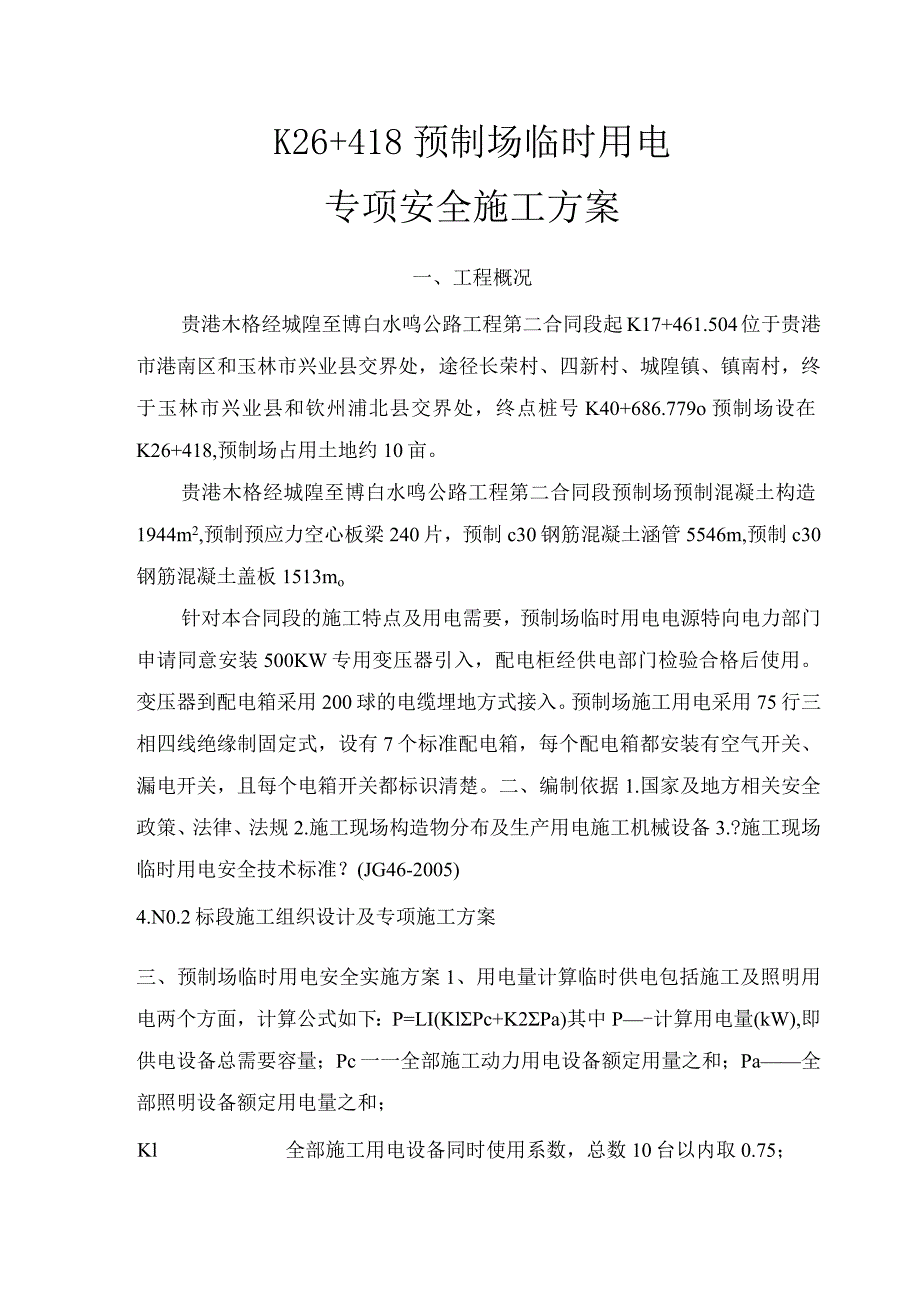

1、K26+418预制场临时用电专项安全施工方案一、工程概况贵港木格经城隍至博白水鸣公路工程第二合同段起K17+461.504位于贵港市港南区和玉林市兴业县交界处,途径长荣村、四新村、城隍镇、镇南村,终于玉林市兴业县和钦州浦北县交界处,终点桩号K40+686.779o预制场设在K26+418,预制场占用土地约10亩。贵港木格经城隍至博白水鸣公路工程第二合同段预制场预制混凝土构造1944m2,预制预应力空心板梁240片,预制c30钢筋混凝土涵管5546m,预制c30钢筋混凝土盖板1513mo针对本合同段的施工特点及用电需要,预制场临时用电电源特向电力部门申请同意安装500KW专用变压器引入,配电柜经

2、供电部门检验合格后使用。变压器到配电箱采用200球的电缆埋地方式接入。预制场施工用电采用75行三相四线绝缘制固定式,设有7个标准配电箱,每个配电箱都安装有空气开关、漏电开关,且每个电箱开关都标识清楚。二、编制依据1.国家及地方相关安全政策、法律、法规2.施工现场构造物分布及生产用电施工机械设备3.?施工现场临时用电安全技术标准?(JG46-2005)4.N0.2标段施工组织设计及专项施工方案三、预制场临时用电安全实施方案1、用电量计算临时供电包括施工及照明用电两个方面,计算公式如下:P=LI(KlPc+K2Pa)其中P-计算用电量(kW),即供电设备总需要容量;Pc一一全部施工动力用电设备额定

3、用量之和;Pa全部照明设备额定用电量之和;Kl全部施工用电设备同时使用系数,总数10台以内取0.75;1030台取O.7;K2照明设备同时使用系数,取1.0;全部施工动力用电设备额定用量:序号设备名称额定功率(KW)台数负荷1搅拌机11011102电焊机173513钢筋弯曲机3134钢筋切断机3135龙门吊262526对焊机401407悬琨制管机12011208切割机0.510.59振动棒15510照明351511养护室温度自动控制仪11112小型空压机12.5112.513电脑11114空调212经过计算得到预制场施工用电量:P=l.1(0.7416+1.0X15)=336.82kW02、变

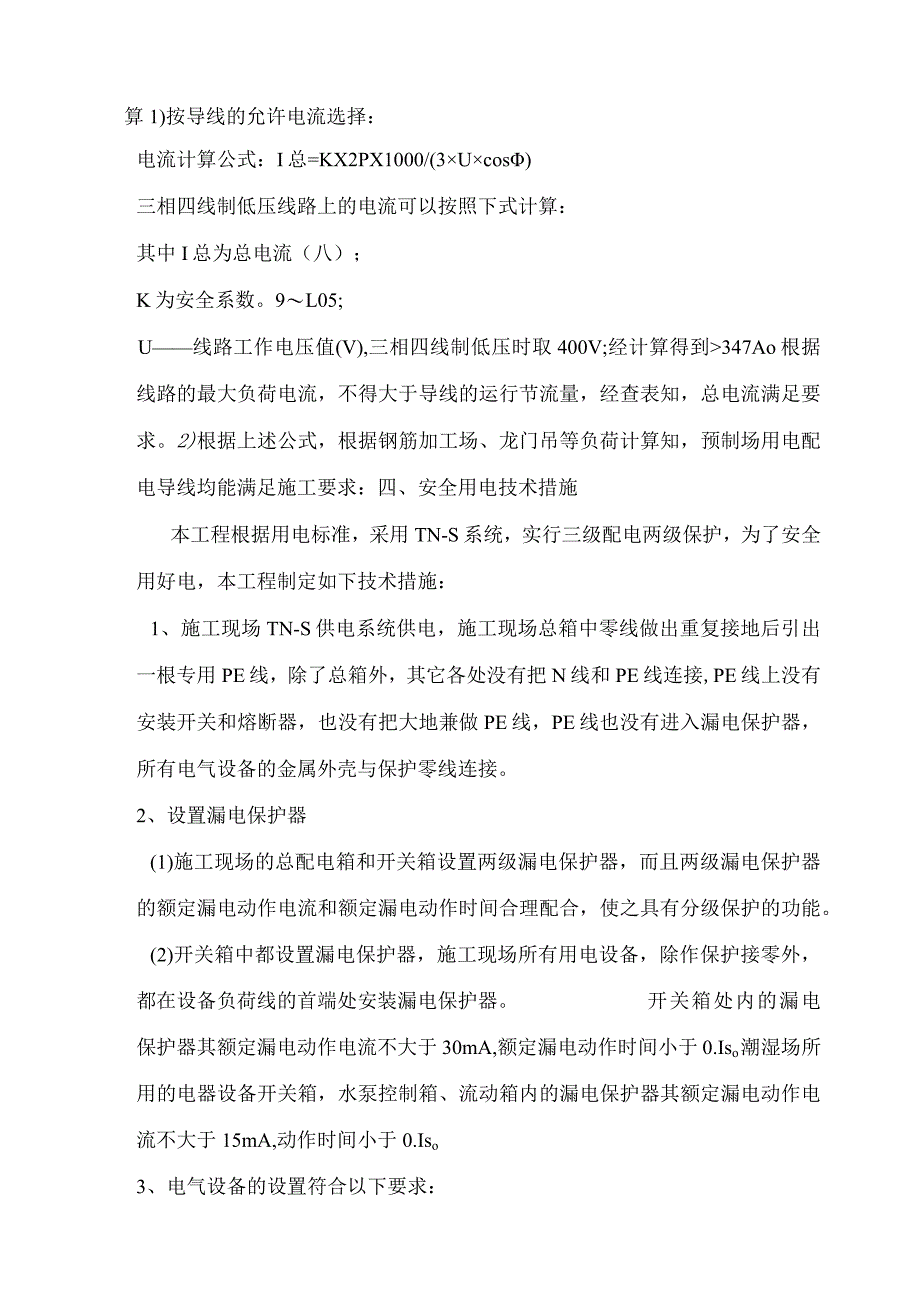

4、压器容量计算变压器容量计算公式如下:P0=1.05Pcos其中PO变压器容量(kVA);1.05一一功率损失系数;cos一一用电设备功率因素,一般建筑工地取0.75。经过计算得到PO=I.05336.82/0.75=472kVA347Ao根据线路的最大负荷电流,不得大于导线的运行节流量,经查表知,总电流满足要求。2)根据上述公式,根据钢筋加工场、龙门吊等负荷计算知,预制场用电配电导线均能满足施工要求:四、安全用电技术措施本工程根据用电标准,采用TN-S系统,实行三级配电两级保护,为了安全用好电,本工程制定如下技术措施:1、施工现场TN-S供电系统供电,施工现场总箱中零线做出重复接地后引出一根专

5、用PE线,除了总箱外,其它各处没有把N线和PE线连接,PE线上没有安装开关和熔断器,也没有把大地兼做PE线,PE线也没有进入漏电保护器,所有电气设备的金属外壳与保护零线连接。2、设置漏电保护器(1)施工现场的总配电箱和开关箱设置两级漏电保护器,而且两级漏电保护器的额定漏电动作电流和额定漏电动作时间合理配合,使之具有分级保护的功能。(2)开关箱中都设置漏电保护器,施工现场所有用电设备,除作保护接零外,都在设备负荷线的首端处安装漏电保护器。开关箱处内的漏电保护器其额定漏电动作电流不大于30mA,额定漏电动作时间小于0.Iso潮湿场所用的电器设备开关箱,水泵控制箱、流动箱内的漏电保护器其额定漏电动作

6、电流不大于15mA,动作时间小于0.Iso3、电气设备的设置符合以下要求:(1)设置室外总配电箱分配电箱和开关箱,实行分级配电。(2)动力配电箱与照明配电箱分别设置。(3)开关箱由末级分配电箱配电,开关箱实行“一机一箱一闸一漏制。(4)总配电箱设在靠近电源的地方,分配电箱装设在用电设备或负荷相对集中的地区。分配电箱与开关箱的距离没有超过30m,开关箱与其控制的固定式用电设备的水平距离没有超过3mo(5)配电箱、开关箱周围没有堆入任何阻碍操作、维修的物品,周围有足够两人同时工作的空间。(6)配电箱、开关箱安装端正、结实,移动式的箱体装设在稳固的支架上。固定式配电箱、开关箱的下皮与地面的垂直度距离

7、为L5m移动式开关箱的下皮与地面的垂直距离06mo配电箱、开关箱铁板厚度都大于1.5mmo(7)配电箱、开关箱中导线的进线口和出线口都设在箱体下底面。(8)保护零线没有装设开关或熔断器。(9)保护零线的截面不小于工作零线的截面。同时都满足机械强度要求。(10)手持式电开工具的外壳、手柄、负荷线,插头开关等,都完好无损,使用前都作空载检查,运转正常后才使用。(11)在潮湿和易触及带电体场所的照明电源没有大于24伏,在特别潮湿的场所,导电良好的地面工作的电源电压没有大于12伏。使用行灯的电源电压都不超过36伏,灯体与手柄都稳固,灯头无开关,灯泡外部有保护网。4、电气设备的安装(1)配电箱内的电器都

8、安装在金属和非木质的绝缘电器安装板上,配电箱内的电器全部稳固在配电箱箱体内,金属板与配电箱作电气连接。(2)配电箱、开关箱内的各种电器按规定的位置稳固在安装板上,没有歪斜和松动。(3)配电箱、开关箱内的工作零线都通过接线端子板连接,并与保护零线端子板分设。保护零线没有通过任何开关和熔断器,保护零线做为接替保护的专用线,单独用一线,没有代作它用,都采用五芯电缆,重复接地都充分利用主体接地。(4)配电箱、开关箱的连接线采用绝缘导线。(5)各种箱体的金属构架、金属箱体、金属电器安装板以及箱内电器的正常不带电的金属底座、外壳等都做有保护接零,保护接零都经过接线端子板连接。(6)配电箱后面的排线都排列整

9、齐,绑扎成束,并用卡钉固定在盘板上,盘后引出及引入的导线都留出适当余度,以便检修。(7)剥削处适宜,导线压头结实可靠,多股导线不应盘固在盘板上,加装压线端子备的开关箱处都设置重复接地。接地体采用3根2.5米中50镀锌钢管,间距5m,接地线用40X4扁钢,与接地体焊接引上到箱内,与PE线相连接,每个重复接地地力阻值小于IOQ。5、施工现场的电缆线路(1)临时电缆线路都采用埋地式,没有沿地面敷设。(2)配电箱出来的移动电缆采用绝缘线,都没有接头。6、电气设备的操作与维修人员符合以下要求:(1)施工现场内临时用电的安装和维修都由经过培训后取得上岗证书的专业电工完成。(2)各类用电人员都做到:A、掌握

10、安全用电基本知识和所用设备的性能;B、使用设备前都按规定穿戴和配备好相应的劳动防护用品,检查电气装置和保护设施完好,没有设备带“病运转;C、停用的设备都拉闸断电,锁好开关箱;D、设备的负荷线、保护零线和开关箱都保护好;E、搬迁或移动用电设备,都经电工切断电源并作妥善处理后进展。7、电气设备的使用维护(1)施工现场的所有配电箱、开关箱每月都有一次检查和维护,检查、维护由专业电工完成,电工工作时都穿戴好绝缘用品,使用电工绝缘工具。(2)检查维修配电箱、开关箱时,都将前一级相应的电源开关分闸断电,并悬挂停电标志牌,严禁带电作业。(3)配电箱盘面上标明各路的名称、用途;各分路输出都标记清楚。(4)总、

11、分配电箱门都配有锁,配电箱和开关箱都指定专人负责、施工现场停顿作业1小时以上时,都将动力开关箱上锁。(5)各种电气箱内都没有放置任何杂物,保持清洁。箱内没有挂接其它临时用电设备。8、安全用电组织措施U)建设技术交底制度。已向专业电工、各类用电人员介绍临时用电施工组织设计和安全用电技术措施的总体意图、技术内容和本卷须知,都完成在技术交底文字资料上履行交底人和被交底人的签字手续,注明交底日期。(2)建设安全检测制度。从临时用电工程开场,定期对临时用电工程进展检测,主要内容是:接地电阻值、电气设备绝缘电阻值、漏电保护器动作参数等,以监视临时用电工程是否安全可靠,都做好检测记录。(3)建设电气维修制度

12、。加强日常和定期维修工作,及时发现和消除隐患,并建设维修记录,记载维修时间、地点、设备内容、技术措施、维修人员、验收人员等。(4)确定安全用电制度。A、持证上岗制施工现场的施工用电都由持证上岗的专职电工负责,其它任何工种、个人不得私自乱动,违者按违章处理。B、停电顺序:开关箱一分配电箱一总配电箱,而全部停电或局部停电的检修工作必须遵循:停电、验电、放电,装临时接地线,设备遮栏,标挂警示牌,其步骤不得省略或跳过。C、验电措施在停电之后必须履行验电手续,不能只看指示灯信念信号或控制开关,还应用验电笔等工具进展认真检验,以确定确实无电。对于一些特殊线路、设备,有残存静电的那么都进展放电,放电都用专用

13、导线,没有用手去摸导线。D、都装设遮栏和标挂警示牌,检修时,可对带电局部进展遮栏,防止触电,为防止他人误合闸,都在相应的位置设置会对性的警示牌。E、临时配电箱加锁制度为防止某些不听从教育的人误合闸,对于现场的配电箱,加锁防护,电工专人保管。F、如需对线路进展不停电检修时,必须严格监护,保证足够的安全距离,工人使用的工具都合格,检修人员都经过严格的培训和训练,熟练掌握不停电检修技术与安全操作知识。9、接地接零保护重复接地位置:置拌合站一组;钢筋棚一组;总开关箱一组;(2)各种接地电阻的阻值都符合要求;保护零线每一重复接地装置的接地电阻都不大于10;(4)施工现场内所有防雷装置的冲击接地电阻值不大

14、于30o五、施工现场预防发生电气火灾的措施1、按施工组织设计,正确选择导线截面,从理论上杜绝线路过负荷使用,保护装置要认真选择,当线路出现长期过负荷时,能在规定时间内动作保护线路。2、电气操作人员都要认真执行规定,正确连接导线,要压牢、压实。各种开关触头要压接结实,多股导线要用端子或刷锡后再与设备安装,以防加大电阻引起火灾。3、施工现场严禁使用电炉子。使碘鸨灯时,与易燃物间距要大于30cm,尽可能使用36V碘鸨灯;室内不准使用功率超过100W灯泡,严禁使用床头灯。4、施焊时周围不能有易燃物,并备齐防火设备。电焊机要放在通风良好的地方。5、施工电梯、塔吊龙门架等高大设备做好防雷接地。6、存放易燃物仓库内的照明装置都采用防爆型设备,导线设置、灯具安装、导线与设备连接均都满足有关标准要求。7、配电箱、开关箱内严禁存放杂物及易燃物。在总配电箱隔离开关的电源处引出消防电源,至消防水泵控制箱。8、施工现场一旦发生电气火灾时,扑灭火灾应注意以下事项:(1)迅速切断电源,以免事态扩大。切断电源时应戴绝缘手套,使用有绝缘柄的工具。当火灾离开关较远需剪断电线时,火线和零线应分开错位剪断,以免在钳处造成短路,并防止电源线掉在地上造成短路使人员触电。(2)当电源线因其它原因不能及时切断,需一方面派人去供电端拉闸,另一方面灭火时,人体各部位与带电体应保持一定充分的距离,必须穿戴绝缘用品。(3)扑灭电气

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
