《施工日志范本.docx》由会员分享,可在线阅读,更多相关《施工日志范本.docx(3页珍藏版)》请在第壹文秘上搜索。

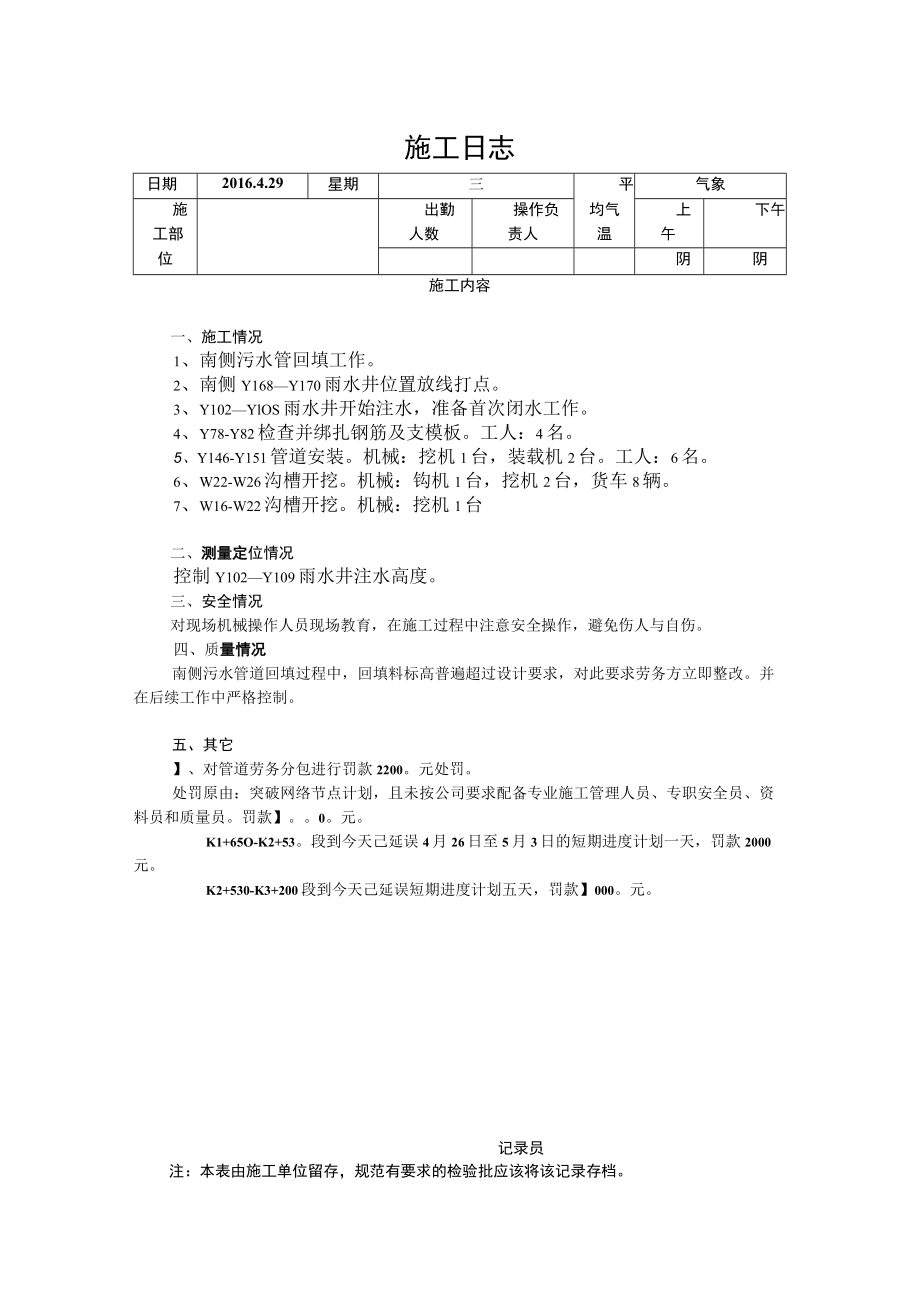

1、施工日志日期2016.4.29星期三平气象施出勤操作负均气上下午工部人数责人温午位阴阴施工内容一、施工情况1、南侧污水管回填工作。2、南侧Y168Y170雨水井位置放线打点。3、Y102YlOS雨水井开始注水,准备首次闭水工作。4、Y78-Y82检查并绑扎钢筋及支模板。工人:4名。5、Y146-Y151管道安装。机械:挖机1台,装载机2台。工人:6名。6、W22-W26沟槽开挖。机械:钩机1台,挖机2台,货车8辆。7、W16-W22沟槽开挖。机械:挖机1台二、测量定位情况控制Y102Y109雨水井注水高度。三、安全情况对现场机械操作人员现场教育,在施工过程中注意安全操作,避免伤人与自伤。四、质

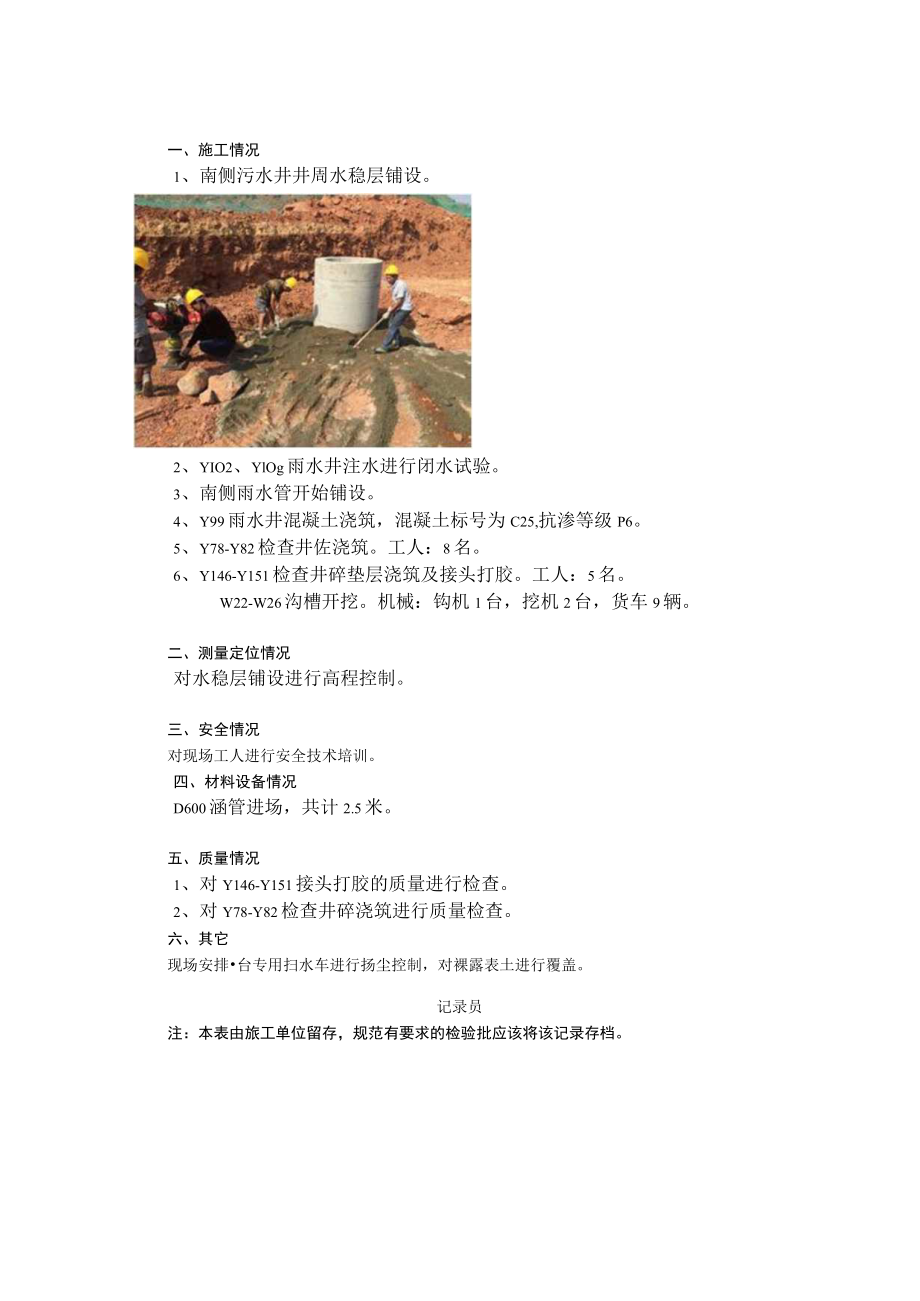

2、量情况南侧污水管道回填过程中,回填料标高普遍超过设计要求,对此要求劳务方立即整改。并在后续工作中严格控制。五、其它】、对管道劳务分包进行罚款2200。元处罚。处罚原由:突破网络节点计划,且未按公司要求配备专业施工管理人员、专职安全员、资料员和质量员。罚款】。0。元。K1+65O-K2+53。段到今天己延误4月26日至5月3日的短期进度计划一天,罚款2000元。K2+530-K3+200段到今天己延误短期进度计划五天,罚款】000。元。记录员注:本表由施工单位留存,规范有要求的检验批应该将该记录存档。施工日志日期2016.4.80星期四平均气温气象施工部位出勤人数操作负责人上午下午阴阴施工内容一
3、、施工情况1、南侧污水井井周水稳层铺设。2、YIO2、YlOg雨水井注水进行闭水试验。3、南侧雨水管开始铺设。4、Y99雨水井混凝土浇筑,混凝土标号为C25,抗渗等级P6。5、Y78-Y82检查井佐浇筑。工人:8名。6、Y146-Y151检查井碎垫层浇筑及接头打胶。工人:5名。W22-W26沟槽开挖。机械:钩机1台,挖机2台,货车9辆。二、测量定位情况对水稳层铺设进行高程控制。三、安全情况对现场工人进行安全技术培训。四、材料设备情况D600涵管进场,共计2.5米。五、质量情况1、对Y146-Y151接头打胶的质量进行检查。2、对Y78-Y82检查井碎浇筑进行质量检查。六、其它现场安排台专用扫水车进行扬尘控制,对裸露表土进行覆盖。记录员注:本表由旅工单位留存,规范有要求的检验批应该将该记录存档。
