《[监理资料]工地监理例会会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]工地监理例会会议纪要.docx(5页珍藏版)》请在第壹文秘上搜索。

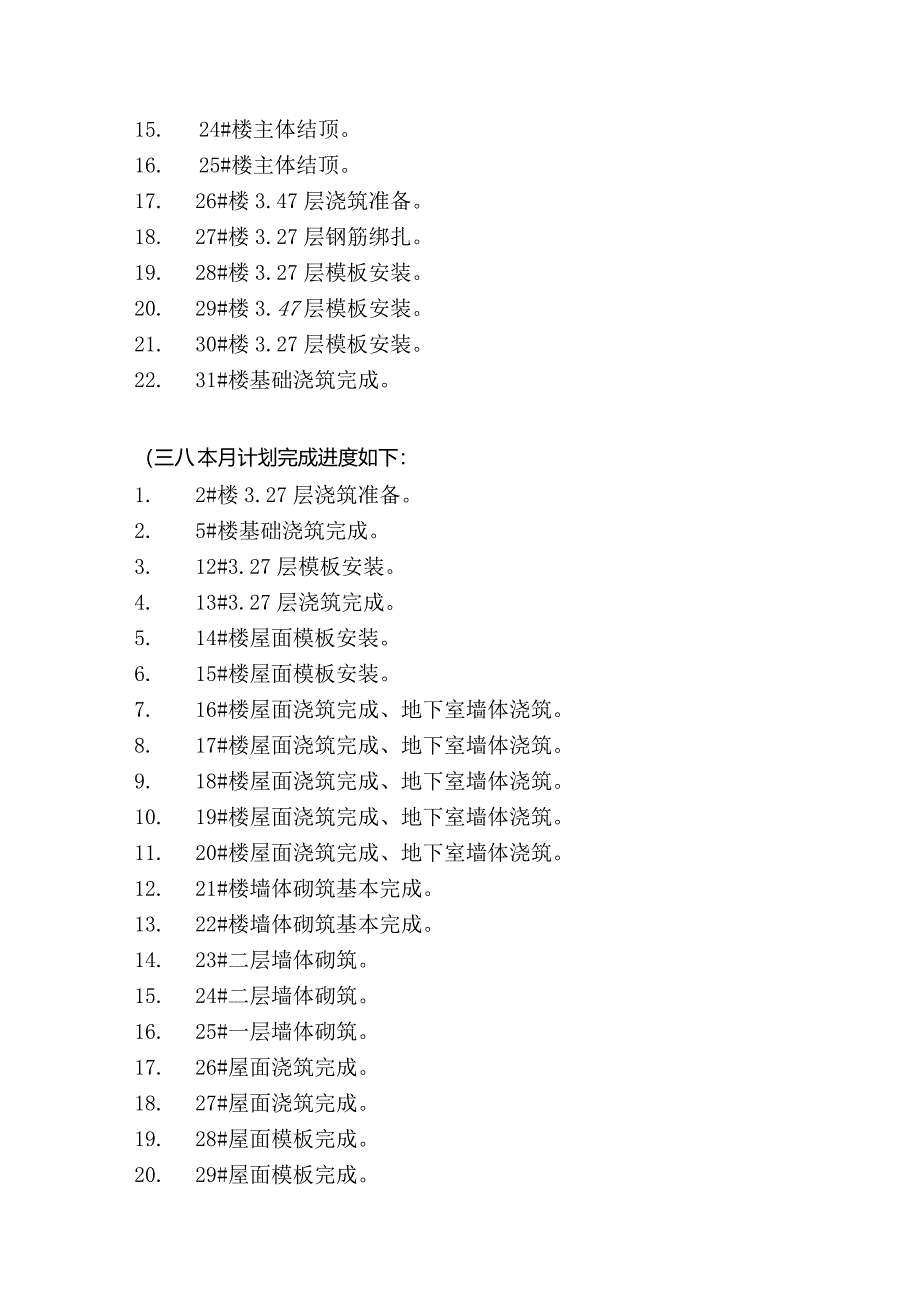

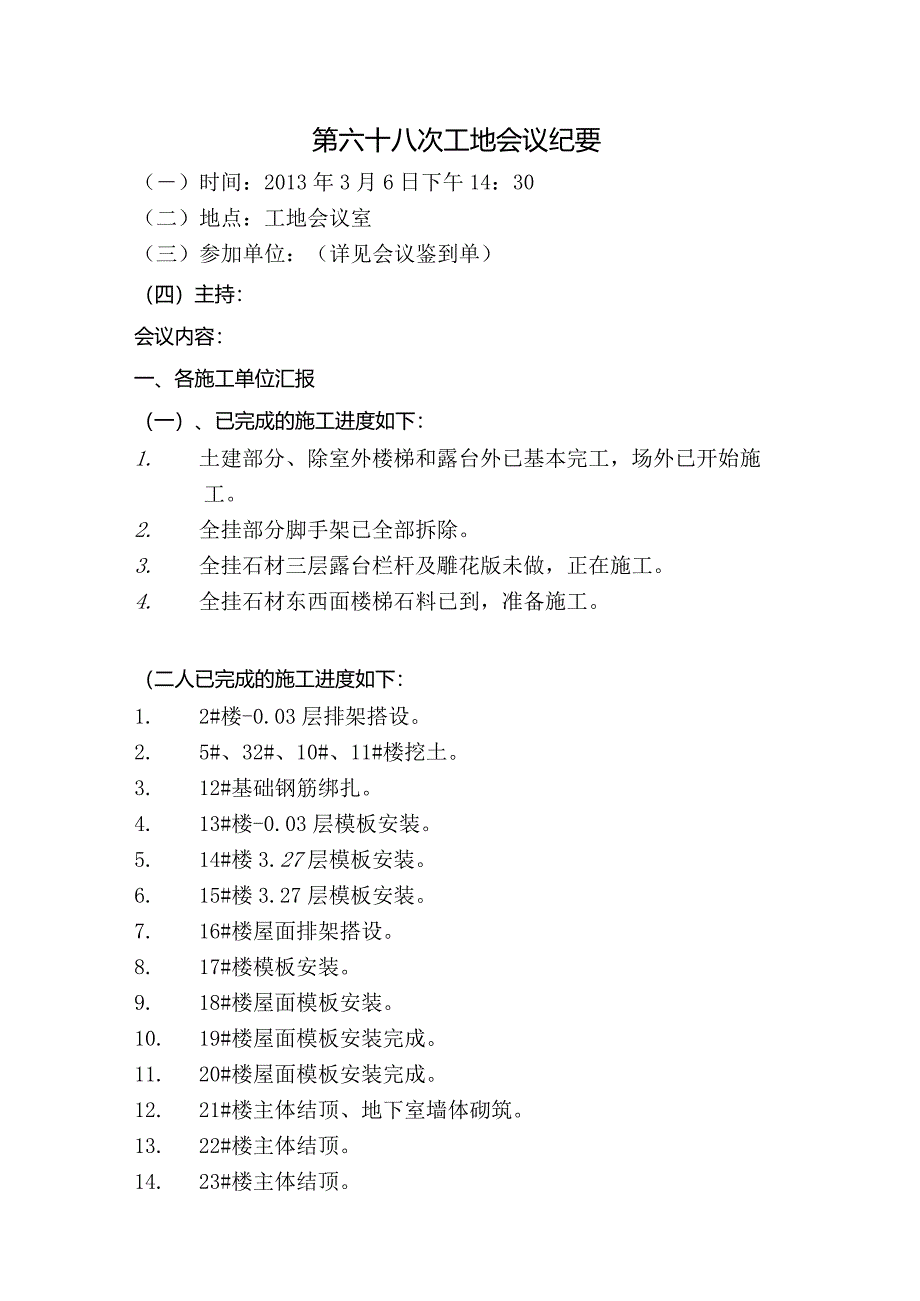

1、第六十八次工地会议纪要()时间:2013年3月6日下午14:30(二)地点:工地会议室(三)参加单位:(详见会议鉴到单)(四)主持:会议内容:一、各施工单位汇报(一)、已完成的施工进度如下:1. 土建部分、除室外楼梯和露台外已基本完工,场外已开始施工。2. 全挂部分脚手架已全部拆除。3. 全挂石材三层露台栏杆及雕花版未做,正在施工。4. 全挂石材东西面楼梯石料已到,准备施工。(二人已完成的施工进度如下:1. 2#楼-0.03层排架搭设。2. 5#、32#、10#、11#楼挖土。3. 12#基础钢筋绑扎。4. 13#楼-0.03层模板安装。5. 14#楼3.27层模板安装。6. 15#楼3.27
2、层模板安装。7. 16#楼屋面排架搭设。8. 17#楼模板安装。9. 18#楼屋面模板安装。10. 19#楼屋面模板安装完成。11. 20#楼屋面模板安装完成。12. 21#楼主体结顶、地下室墙体砌筑。13. 22#楼主体结顶。14. 23#楼主体结顶。15. 24#楼主体结顶。16. 25#楼主体结顶。17. 26#楼3.47层浇筑准备。18. 27#楼3.27层钢筋绑扎。19. 28#楼3.27层模板安装。20. 29#楼3.47层模板安装。21. 30#楼3.27层模板安装。22. 31#楼基础浇筑完成。(三八本月计划完成进度如下:1. 2#楼3.27层浇筑准备。2. 5#楼基础浇筑完成

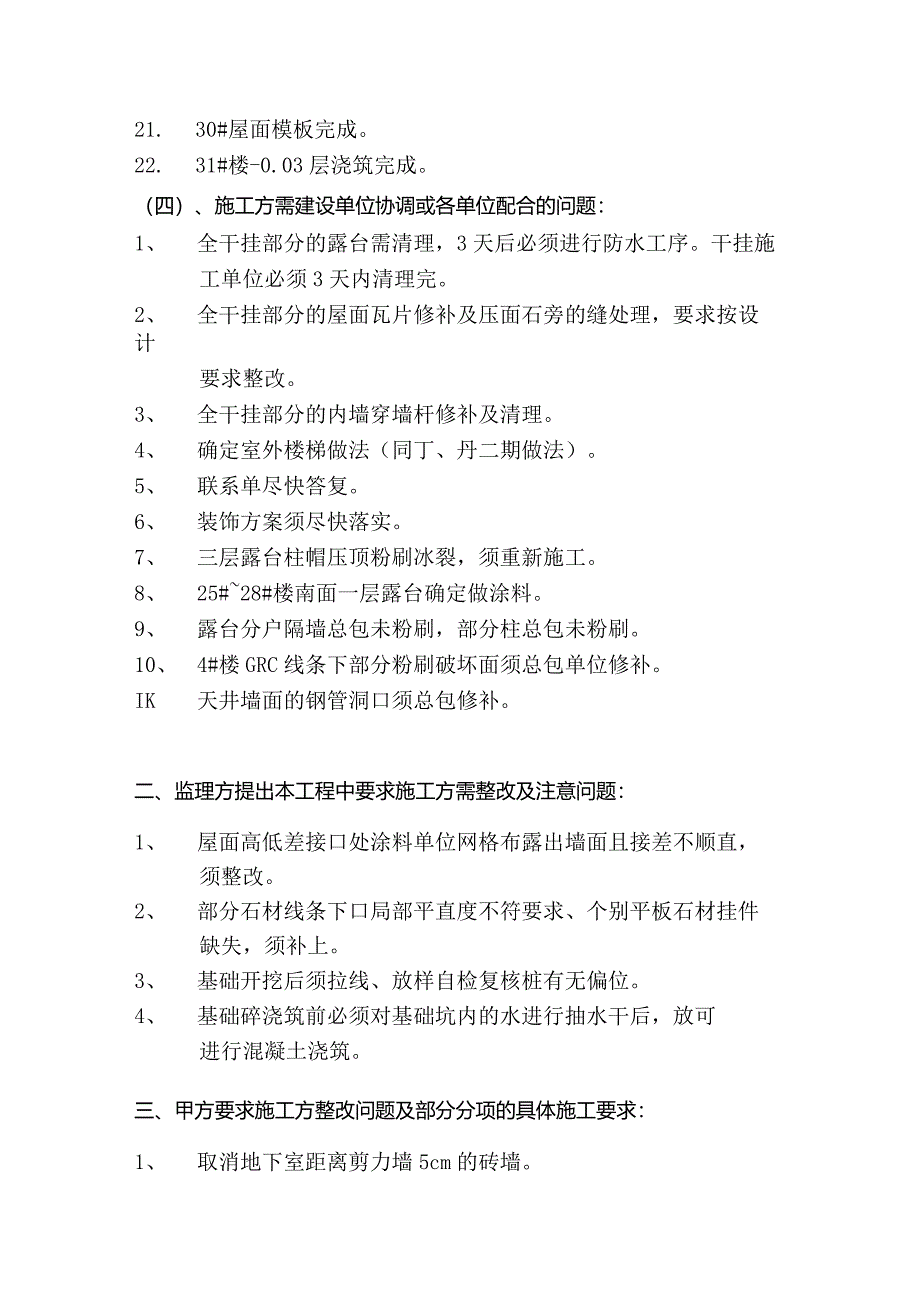

3、。3. 12#3.27层模板安装。4. 13#3.27层浇筑完成。5. 14#楼屋面模板安装。6. 15#楼屋面模板安装。7. 16#楼屋面浇筑完成、地下室墙体浇筑。8. 17#楼屋面浇筑完成、地下室墙体浇筑。9. 18#楼屋面浇筑完成、地下室墙体浇筑。10. 19#楼屋面浇筑完成、地下室墙体浇筑。11. 20#楼屋面浇筑完成、地下室墙体浇筑。12. 21#楼墙体砌筑基本完成。13. 22#楼墙体砌筑基本完成。14. 23#二层墙体砌筑。15. 24#二层墙体砌筑。16. 25#一层墙体砌筑。17. 26#屋面浇筑完成。18. 27#屋面浇筑完成。19. 28#屋面模板完成。20. 29#屋面
4、模板完成。21. 30#屋面模板完成。22. 31#楼-0.03层浇筑完成。(四)、施工方需建设单位协调或各单位配合的问题:1、 全干挂部分的露台需清理,3天后必须进行防水工序。干挂施工单位必须3天内清理完。2、 全干挂部分的屋面瓦片修补及压面石旁的缝处理,要求按设计要求整改。3、 全干挂部分的内墙穿墙杆修补及清理。4、 确定室外楼梯做法(同丁、丹二期做法)。5、 联系单尽快答复。6、 装饰方案须尽快落实。7、 三层露台柱帽压顶粉刷冰裂,须重新施工。8、 25#28#楼南面一层露台确定做涂料。9、 露台分户隔墙总包未粉刷,部分柱总包未粉刷。10、 4#楼GRC线条下部分粉刷破坏面须总包单位修补
5、。IK天井墙面的钢管洞口须总包修补。二、监理方提出本工程中要求施工方需整改及注意问题:1、 屋面高低差接口处涂料单位网格布露出墙面且接差不顺直,须整改。2、 部分石材线条下口局部平直度不符要求、个别平板石材挂件缺失,须补上。3、 基础开挖后须拉线、放样自检复核桩有无偏位。4、 基础碎浇筑前必须对基础坑内的水进行抽水干后,放可进行混凝土浇筑。三、甲方要求施工方整改问题及部分分项的具体施工要求:1、 取消地下室距离剪力墙5cm的砖墙。2、 石材穿墙螺杆施工尽量在墙体粉刷前完成。3、 室外楼梯粉刷,镶嵌铜条(阳角)。4、 天井涂料面线条(窗套)撒点同外墙仿石涂料,墙面涂料平批。5、 场外工程甲定乙供
6、材料按合同规定施工,如有调整请乙方联系单申报,甲乙双方协商签证。6、 场外污水井须双面粉刷,并做好临边围护。7、 石材线条、大墙面打胶有色差,须做调整。8、 石材山墙部位的施工节点须按设计要求施工。9、 16#石材缺角掉棱现象较严重,门厅部位大墙面石材破裂较多须修补、调换。10、 部分石材线条不平直,需整改。11门窗洞口尺寸自检,对有误差的及时由责任单位调整尺寸。12、 场外PVC管连接有倒坡水现象,需整改。后续施工须注意坡度。13、 废、污水管给水管出外墙的管子要及时封堵。14、 进户门口下管线做好支架、安好抱箍。15、 室内排出管及时做好通水、通球检验。16、 室内给水管做好卫生清洁后再做
7、油漆。17、 水电安装弯头、侧风口边有GRC破损的要及时修补。18、 甲供材料施工单位需要提前上报施工用量。19、 收尾工作须加快。20、 场外工作景观单位4月进场。21、 施工注意做好文明施工工作。22、 石材单位遗留问题抓紧处理,4月中旬必须完成。门窗套线条及板材有开裂和拼接缝的必须返工整改。23、 场外进度控制在4月30日竣工、土方回填、塘渣回填等须在3月底前完工。24、 加强质量控制,修补工作及时落实。砖胎模砌筑、垫层平整度等加强控制。25、 石材墙面清洗、防腐工作抓紧。26、 垫层浇筑完毕放线后不仅得反复核查桩位偏差,还要复核幢与幢之间的距离,监理人员必须复核一次。27、 工地大门至少保证下午5点前能进出保证看房的需要,必须由房产销售人员陪同方可进入现场。28、 要做好文明施工,尤其是大门口,要做好清洁、排水,场内考虑用碎硬化,材料堆放整齐。工程建设监理有限公司2013年3月6日
