[监理资料]监理例会会议纪要.docx

上传人:p** 文档编号:933971 上传时间:2024-04-21 格式:DOCX 页数:4 大小:18.78KB
下载 相关 举报
[监理资料]监理例会会议纪要.docx_第1页
第1页 / 共4页
[监理资料]监理例会会议纪要.docx_第2页
第2页 / 共4页
[监理资料]监理例会会议纪要.docx_第3页
第3页 / 共4页
[监理资料]监理例会会议纪要.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《[监理资料]监理例会会议纪要.docx》由会员分享,可在线阅读,更多相关《[监理资料]监理例会会议纪要.docx(4页珍藏版)》请在第壹文秘上搜索。

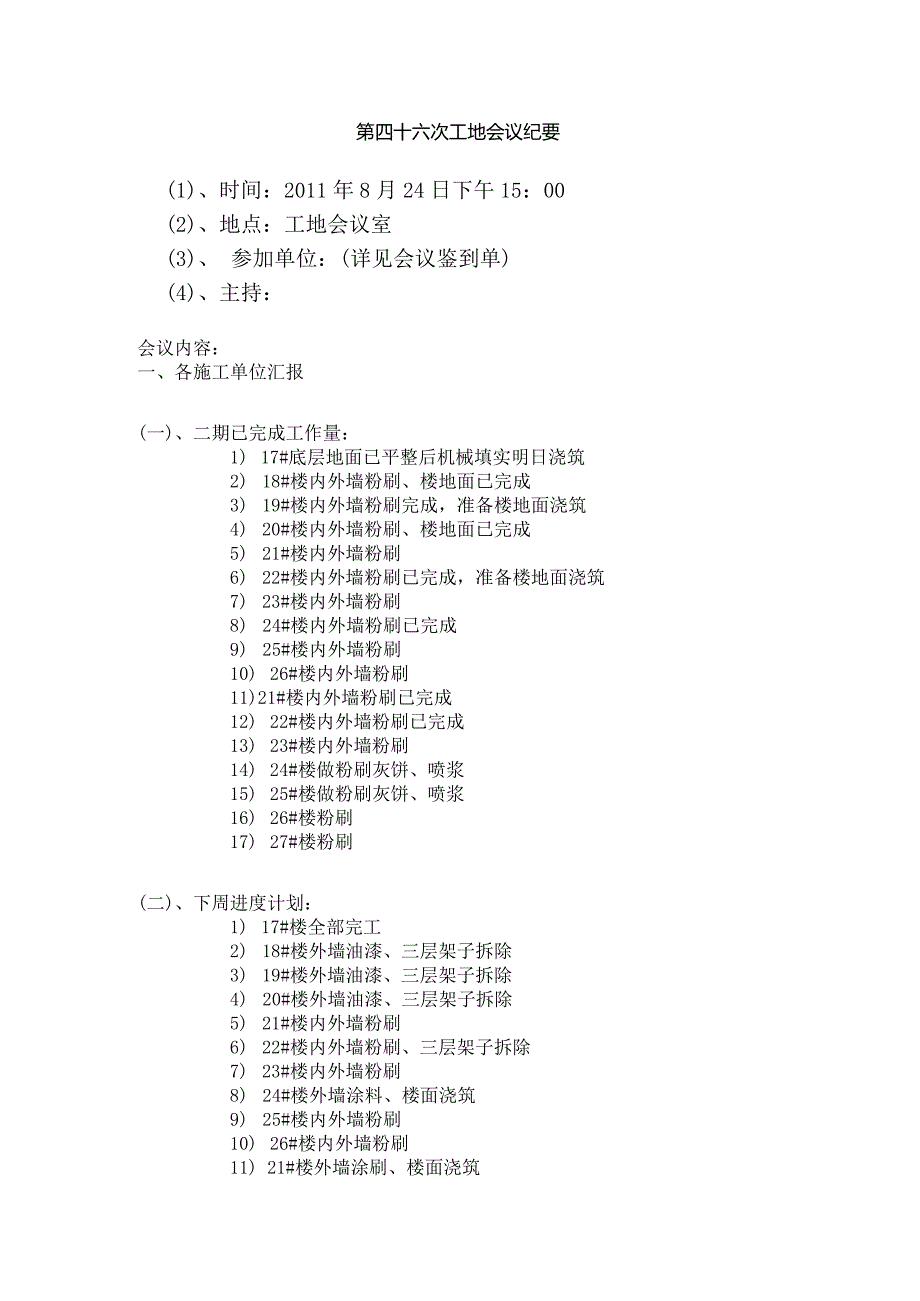

1、第四十六次工地会议纪要(1)、时间:2011年8月24日下午15:00(2)、地点:工地会议室(3)、参加单位:(详见会议鉴到单)(4)、主持:会议内容:一、各施工单位汇报(一)、二期已完成工作量:1) 17#底层地面已平整后机械填实明日浇筑2) 18#楼内外墙粉刷、楼地面已完成3) 19#楼内外墙粉刷完成,准备楼地面浇筑4) 20#楼内外墙粉刷、楼地面已完成5) 21#楼内外墙粉刷6) 22#楼内外墙粉刷已完成,准备楼地面浇筑7) 23#楼内外墙粉刷8) 24#楼内外墙粉刷已完成9) 25#楼内外墙粉刷10) 26#楼内外墙粉刷11)21#楼内外墙粉刷已完成12) 22#楼内外墙粉刷已完成1

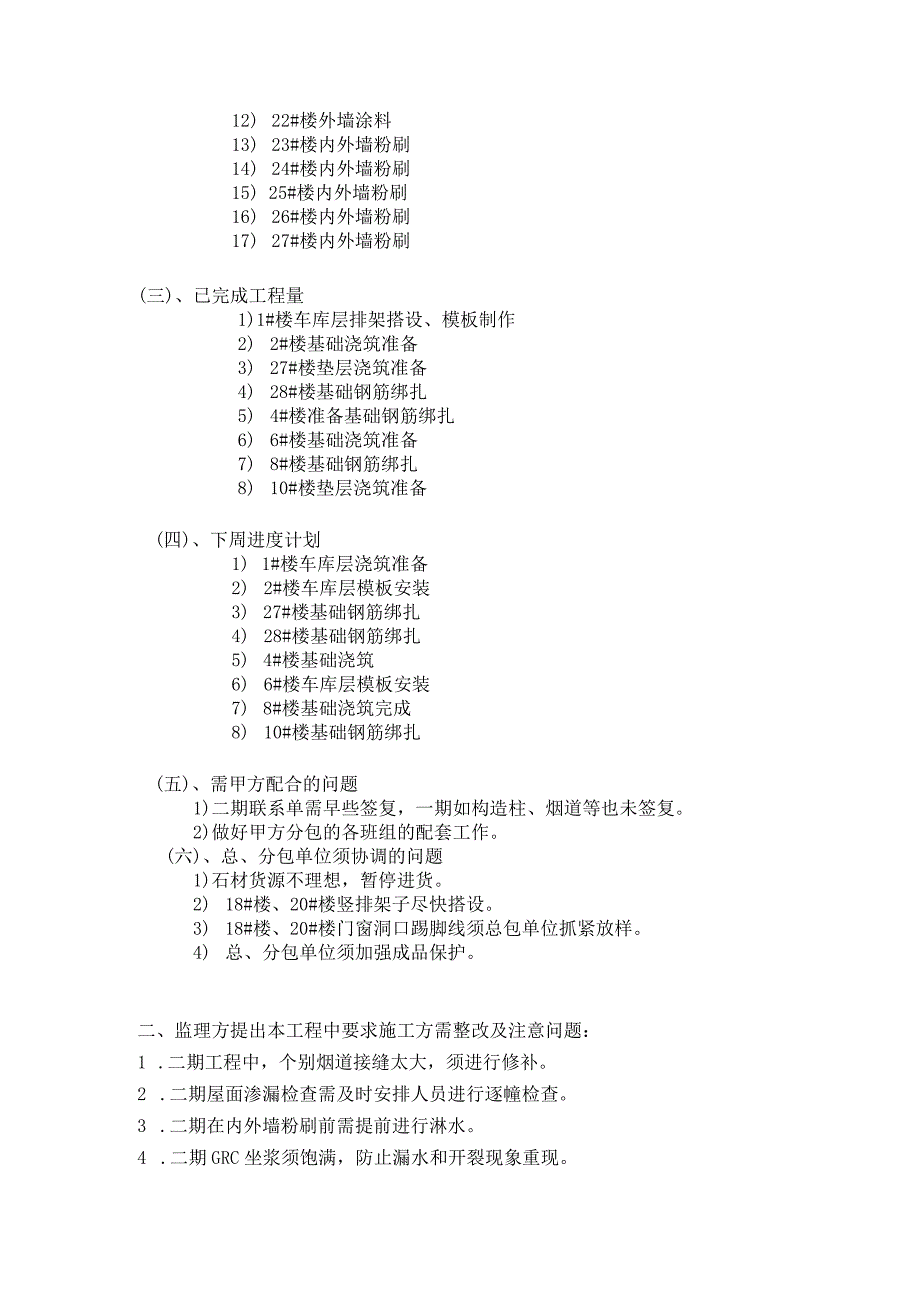

2、3) 23#楼内外墙粉刷14) 24#楼做粉刷灰饼、喷浆15) 25#楼做粉刷灰饼、喷浆16) 26#楼粉刷17) 27#楼粉刷(二)、下周进度计划:1) 17#楼全部完工2) 18#楼外墙油漆、三层架子拆除3) 19#楼外墙油漆、三层架子拆除4) 20#楼外墙油漆、三层架子拆除5) 21#楼内外墙粉刷6) 22#楼内外墙粉刷、三层架子拆除7) 23#楼内外墙粉刷8) 24#楼外墙涂料、楼面浇筑9) 25#楼内外墙粉刷10) 26#楼内外墙粉刷11) 21#楼外墙涂刷、楼面浇筑12) 22#楼外墙涂料13) 23#楼内外墙粉刷14) 24#楼内外墙粉刷15) 25#楼内外墙粉刷16) 26#楼

3、内外墙粉刷17) 27#楼内外墙粉刷(三)、已完成工程量1)1#楼车库层排架搭设、模板制作2) 2#楼基础浇筑准备3) 27#楼垫层浇筑准备4) 28#楼基础钢筋绑扎5) 4#楼准备基础钢筋绑扎6) 6#楼基础浇筑准备7) 8#楼基础钢筋绑扎8) 10#楼垫层浇筑准备(四)、下周进度计划1) 1#楼车库层浇筑准备2) 2#楼车库层模板安装3) 27#楼基础钢筋绑扎4) 28#楼基础钢筋绑扎5) 4#楼基础浇筑6) 6#楼车库层模板安装7) 8#楼基础浇筑完成8) 10#楼基础钢筋绑扎(五)、需甲方配合的问题1)二期联系单需早些签复,一期如构造柱、烟道等也未签复。2)做好甲方分包的各班组的配套工

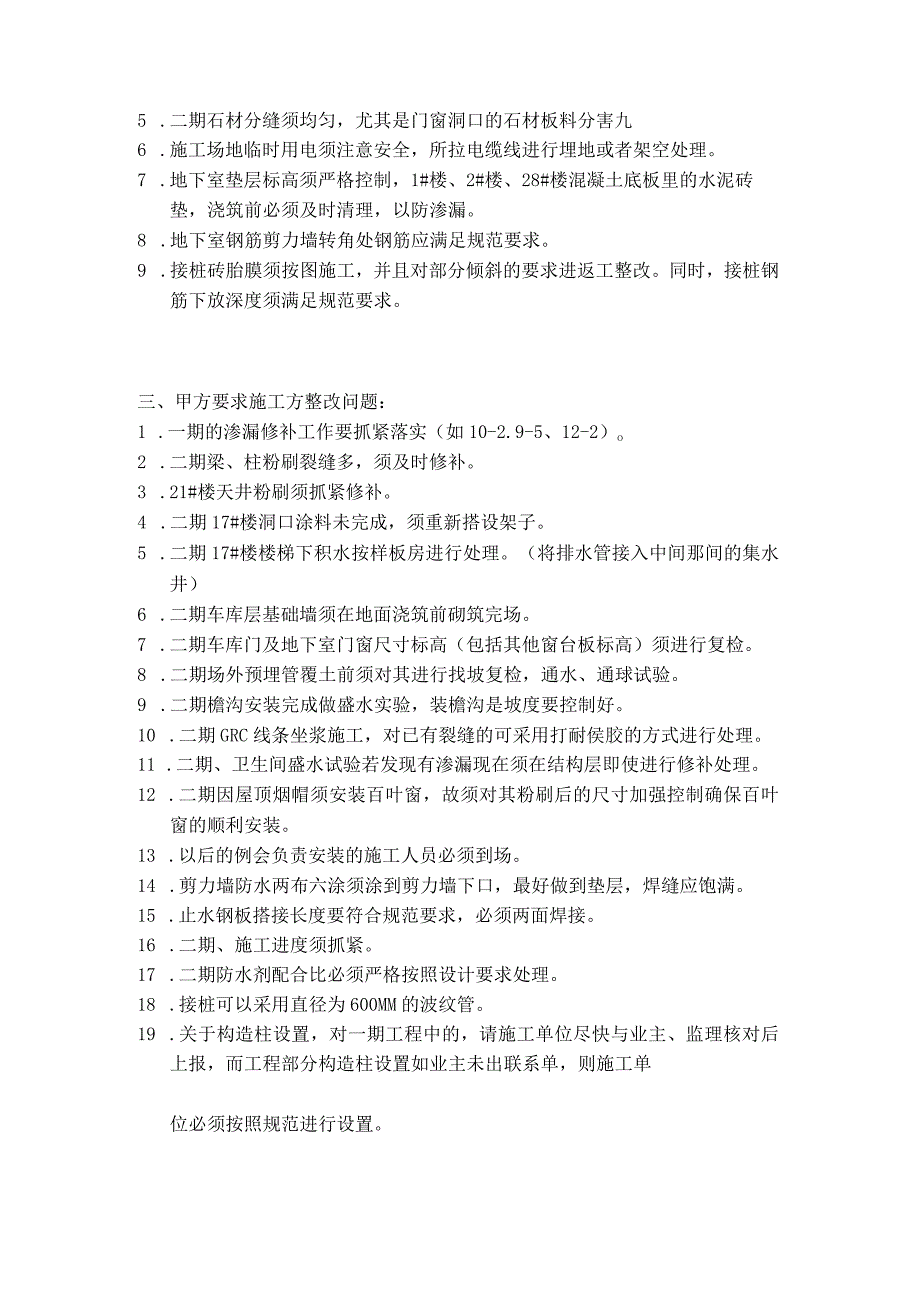

4、作。(六)、总、分包单位须协调的问题1)石材货源不理想,暂停进货。2) 18#楼、20#楼竖排架子尽快搭设。3) 18#楼、20#楼门窗洞口踢脚线须总包单位抓紧放样。4) 总、分包单位须加强成品保护。二、监理方提出本工程中要求施工方需整改及注意问题:1 .二期工程中,个别烟道接缝太大,须进行修补。2 .二期屋面渗漏检查需及时安排人员进行逐幢检查。3 .二期在内外墙粉刷前需提前进行淋水。4 .二期GRC坐浆须饱满,防止漏水和开裂现象重现。5 .二期石材分缝须均匀,尤其是门窗洞口的石材板料分害九6 .施工场地临时用电须注意安全,所拉电缆线进行埋地或者架空处理。7 .地下室垫层标高须严格控制,1#楼

5、、2#楼、28#楼混凝土底板里的水泥砖垫,浇筑前必须及时清理,以防渗漏。8 .地下室钢筋剪力墙转角处钢筋应满足规范要求。9 .接桩砖胎膜须按图施工,并且对部分倾斜的要求进返工整改。同时,接桩钢筋下放深度须满足规范要求。三、甲方要求施工方整改问题:1 .一期的渗漏修补工作要抓紧落实(如10-2.9-5、12-2)o2 .二期梁、柱粉刷裂缝多,须及时修补。3 .21#楼天井粉刷须抓紧修补。4 .二期17#楼洞口涂料未完成,须重新搭设架子。5 .二期17#楼楼梯下积水按样板房进行处理。(将排水管接入中间那间的集水井)6 .二期车库层基础墙须在地面浇筑前砌筑完场。7 .二期车库门及地下室门窗尺寸标高(

6、包括其他窗台板标高)须进行复检。8 .二期场外预埋管覆土前须对其进行找坡复检,通水、通球试验。9 .二期檐沟安装完成做盛水实验,装檐沟是坡度要控制好。10 .二期GRC线条坐浆施工,对已有裂缝的可采用打耐侯胶的方式进行处理。11 .二期、卫生间盛水试验若发现有渗漏现在须在结构层即使进行修补处理。12 .二期因屋顶烟帽须安装百叶窗,故须对其粉刷后的尺寸加强控制确保百叶窗的顺利安装。13 .以后的例会负责安装的施工人员必须到场。14 .剪力墙防水两布六涂须涂到剪力墙下口,最好做到垫层,焊缝应饱满。15 .止水钢板搭接长度要符合规范要求,必须两面焊接。16 .二期、施工进度须抓紧。17 .二期防水剂配合比必须严格按照设计要求处理。18 .接桩可以采用直径为600MM的波纹管。19 .关于构造柱设置,对一期工程中的,请施工单位尽快与业主、监理核对后上报,而工程部分构造柱设置如业主未出联系单,则施工单位必须按照规范进行设置。工程建设监理有限公司2011年8月24日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
