《[监理资料]工地监理例会会议纪要(4).docx》由会员分享,可在线阅读,更多相关《[监理资料]工地监理例会会议纪要(4).docx(2页珍藏版)》请在第壹文秘上搜索。

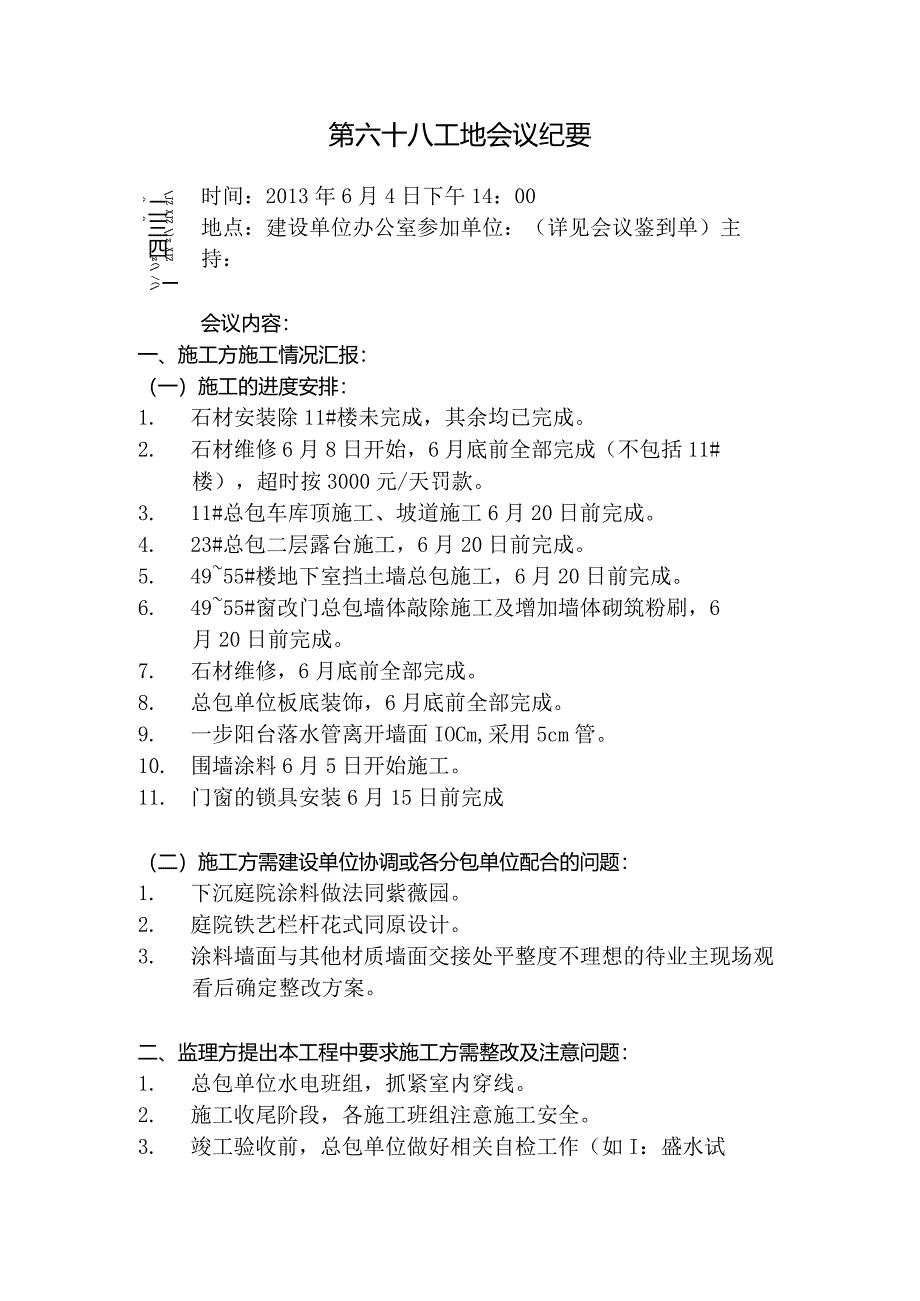

1、第六十八工地会议纪要JZ XJZ )z XJZ 一二三四 z( /( z( z(时间:2013年6月4日下午14:00地点:建设单位办公室参加单位:(详见会议鉴到单)主持:会议内容:一、施工方施工情况汇报:(一)施工的进度安排:1. 石材安装除11#楼未完成,其余均已完成。2. 石材维修6月8日开始,6月底前全部完成(不包括11#楼),超时按3000元/天罚款。3. 11#总包车库顶施工、坡道施工6月20日前完成。4. 23#总包二层露台施工,6月20日前完成。5. 4955#楼地下室挡土墙总包施工,6月20日前完成。6. 4955#窗改门总包墙体敲除施工及增加墙体砌筑粉刷,6月20日前完成。
2、7. 石材维修,6月底前全部完成。8. 总包单位板底装饰,6月底前全部完成。9. 一步阳台落水管离开墙面IOCm,采用5cm管。10. 围墙涂料6月5日开始施工。11. 门窗的锁具安装6月15日前完成(二)施工方需建设单位协调或各分包单位配合的问题:1. 下沉庭院涂料做法同紫薇园。2. 庭院铁艺栏杆花式同原设计。3. 涂料墙面与其他材质墙面交接处平整度不理想的待业主现场观看后确定整改方案。二、监理方提出本工程中要求施工方需整改及注意问题:1. 总包单位水电班组,抓紧室内穿线。2. 施工收尾阶段,各施工班组注意施工安全。3. 竣工验收前,总包单位做好相关自检工作(如I:盛水试验、实测实量)4.

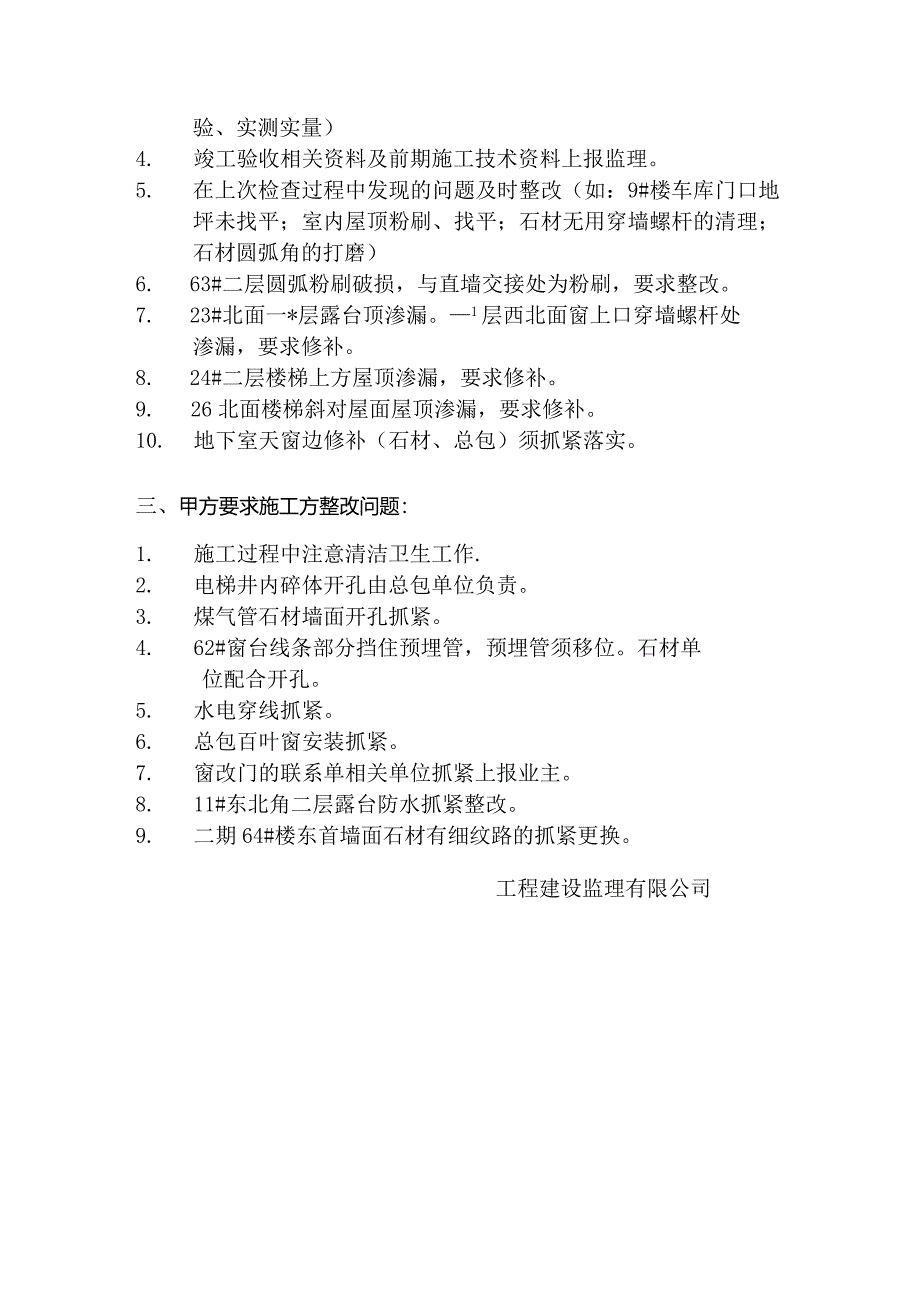

3、竣工验收相关资料及前期施工技术资料上报监理。5. 在上次检查过程中发现的问题及时整改(如:9#楼车库门口地坪未找平;室内屋顶粉刷、找平;石材无用穿墙螺杆的清理;石材圆弧角的打磨)6. 63#二层圆弧粉刷破损,与直墙交接处为粉刷,要求整改。7. 23#北面一*层露台顶渗漏。1层西北面窗上口穿墙螺杆处渗漏,要求修补。8. 24#二层楼梯上方屋顶渗漏,要求修补。9. 26北面楼梯斜对屋面屋顶渗漏,要求修补。10. 地下室天窗边修补(石材、总包)须抓紧落实。三、甲方要求施工方整改问题:1. 施工过程中注意清洁卫生工作.2. 电梯井内碎体开孔由总包单位负责。3. 煤气管石材墙面开孔抓紧。4. 62#窗台线条部分挡住预埋管,预埋管须移位。石材单位配合开孔。5. 水电穿线抓紧。6. 总包百叶窗安装抓紧。7. 窗改门的联系单相关单位抓紧上报业主。8. 11#东北角二层露台防水抓紧整改。9. 二期64#楼东首墙面石材有细纹路的抓紧更换。工程建设监理有限公司
