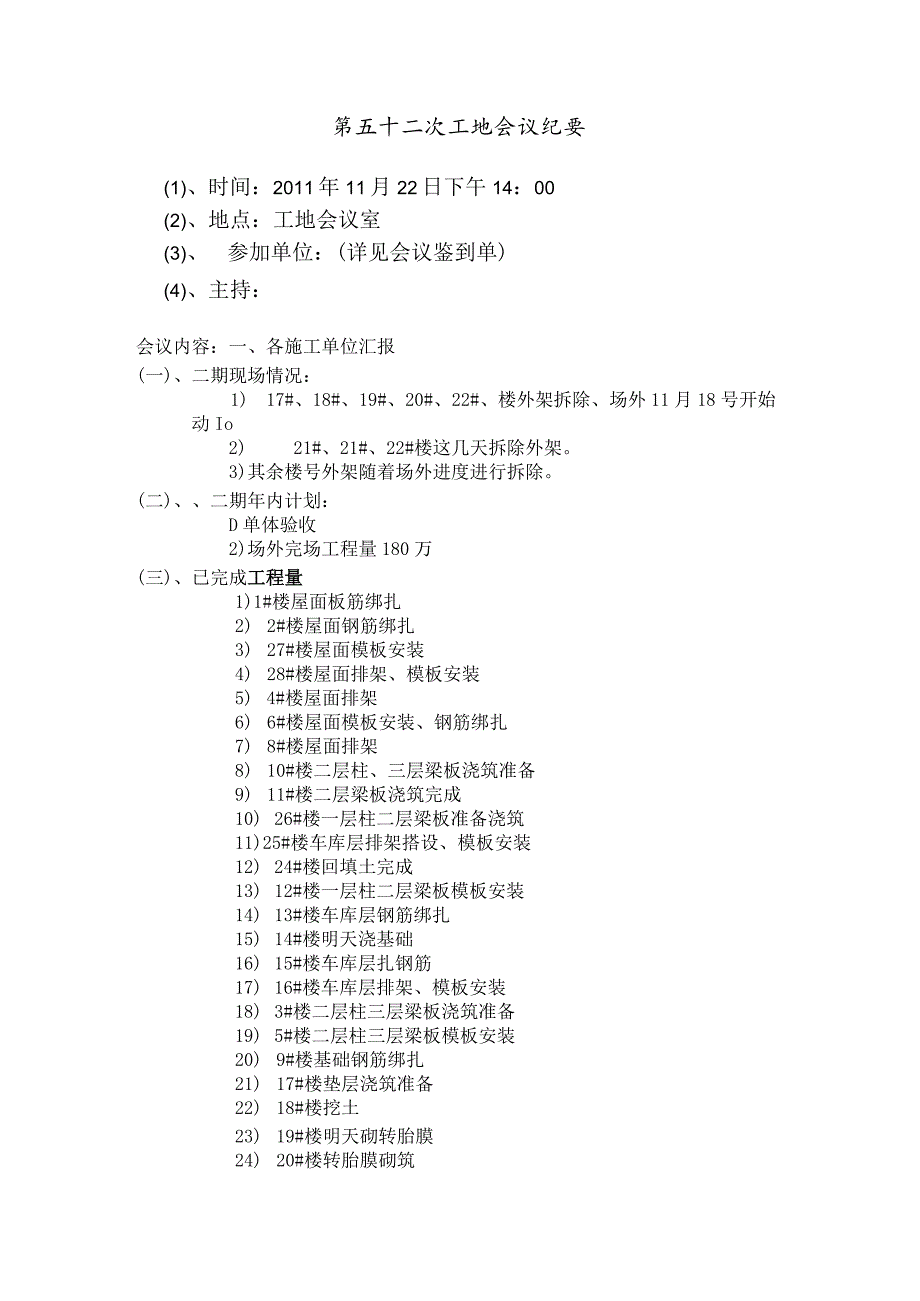

1、第五十二次工地会议纪要(1)、时间:2011年11月22日下午14:00(2)、地点:工地会议室(3)、参加单位:(详见会议鉴到单)(4)、主持:会议内容:一、各施工单位汇报(一)、二期现场情况:1) 17#、18#、19#、20#、22#、楼外架拆除、场外11月18号开始动Io2) 21#、21#、22#楼这几天拆除外架。3)其余楼号外架随着场外进度进行拆除。(二)、二期年内计划:D单体验收2)场外完场工程量180万(三)、已完成工程量1)1#楼屋面板筋绑扎2) 2#楼屋面钢筋绑扎3) 27#楼屋面模板安装4) 28#楼屋面排架、模板安装5) 4#楼屋面排架6) 6#楼屋面模板安装、钢筋绑扎

2、7) 8#楼屋面排架8) 10#楼二层柱、三层梁板浇筑准备9) 11#楼二层梁板浇筑完成10) 26#楼一层柱二层梁板准备浇筑11)25#楼车库层排架搭设、模板安装12) 24#楼回填土完成13) 12#楼一层柱二层梁板模板安装14) 13#楼车库层钢筋绑扎15) 14#楼明天浇基础16) 15#楼车库层扎钢筋17) 16#楼车库层排架、模板安装18) 3#楼二层柱三层梁板浇筑准备19) 5#楼二层柱三层梁板模板安装20) 9#楼基础钢筋绑扎21) 17#楼垫层浇筑准备22) 18#楼挖土23) 19#楼明天砌转胎膜24) 20#楼转胎膜砌筑25) 21#楼回填土完成26) 22#楼基础钢筋绑

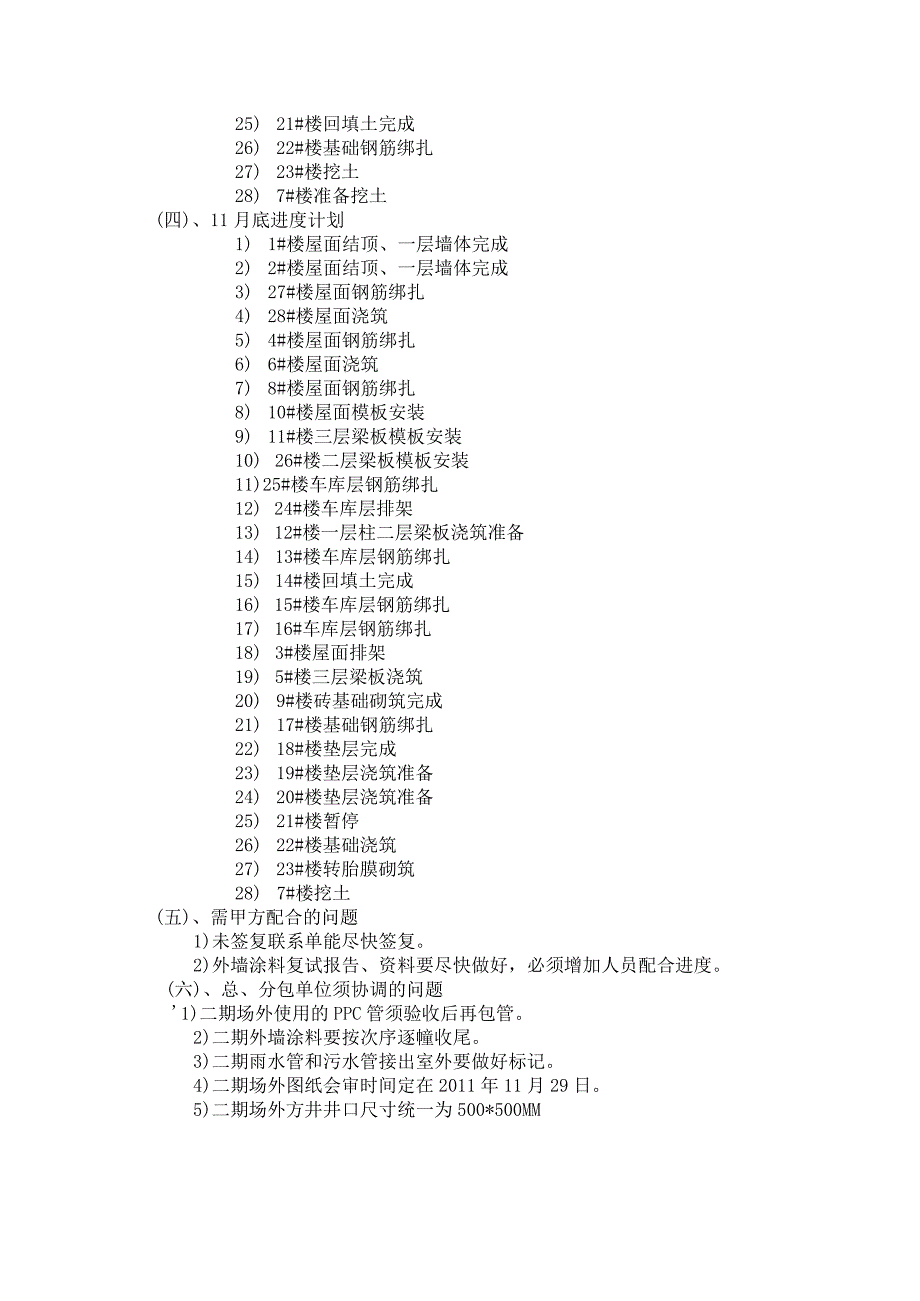

3、扎27) 23#楼挖土28) 7#楼准备挖土(四)、11月底进度计划1) 1#楼屋面结顶、一层墙体完成2) 2#楼屋面结顶、一层墙体完成3) 27#楼屋面钢筋绑扎4) 28#楼屋面浇筑5) 4#楼屋面钢筋绑扎6) 6#楼屋面浇筑7) 8#楼屋面钢筋绑扎8) 10#楼屋面模板安装9) 11#楼三层梁板模板安装10) 26#楼二层梁板模板安装11)25#楼车库层钢筋绑扎12) 24#楼车库层排架13) 12#楼一层柱二层梁板浇筑准备14) 13#楼车库层钢筋绑扎15) 14#楼回填土完成16) 15#楼车库层钢筋绑扎17) 16#车库层钢筋绑扎18) 3#楼屋面排架19) 5#楼三层梁板浇筑20)

4、 9#楼砖基础砌筑完成21) 17#楼基础钢筋绑扎22) 18#楼垫层完成23) 19#楼垫层浇筑准备24) 20#楼垫层浇筑准备25) 21#楼暂停26) 22#楼基础浇筑27) 23#楼转胎膜砌筑28) 7#楼挖土(五)、需甲方配合的问题1)未签复联系单能尽快签复。2)外墙涂料复试报告、资料要尽快做好,必须增加人员配合进度。(六)、总、分包单位须协调的问题1)二期场外使用的PPC管须验收后再包管。2)二期外墙涂料要按次序逐幢收尾。3)二期雨水管和污水管接出室外要做好标记。4)二期场外图纸会审时间定在2011年11月29日。5)二期场外方井井口尺寸统一为500*500MM二、 监理方提出本工

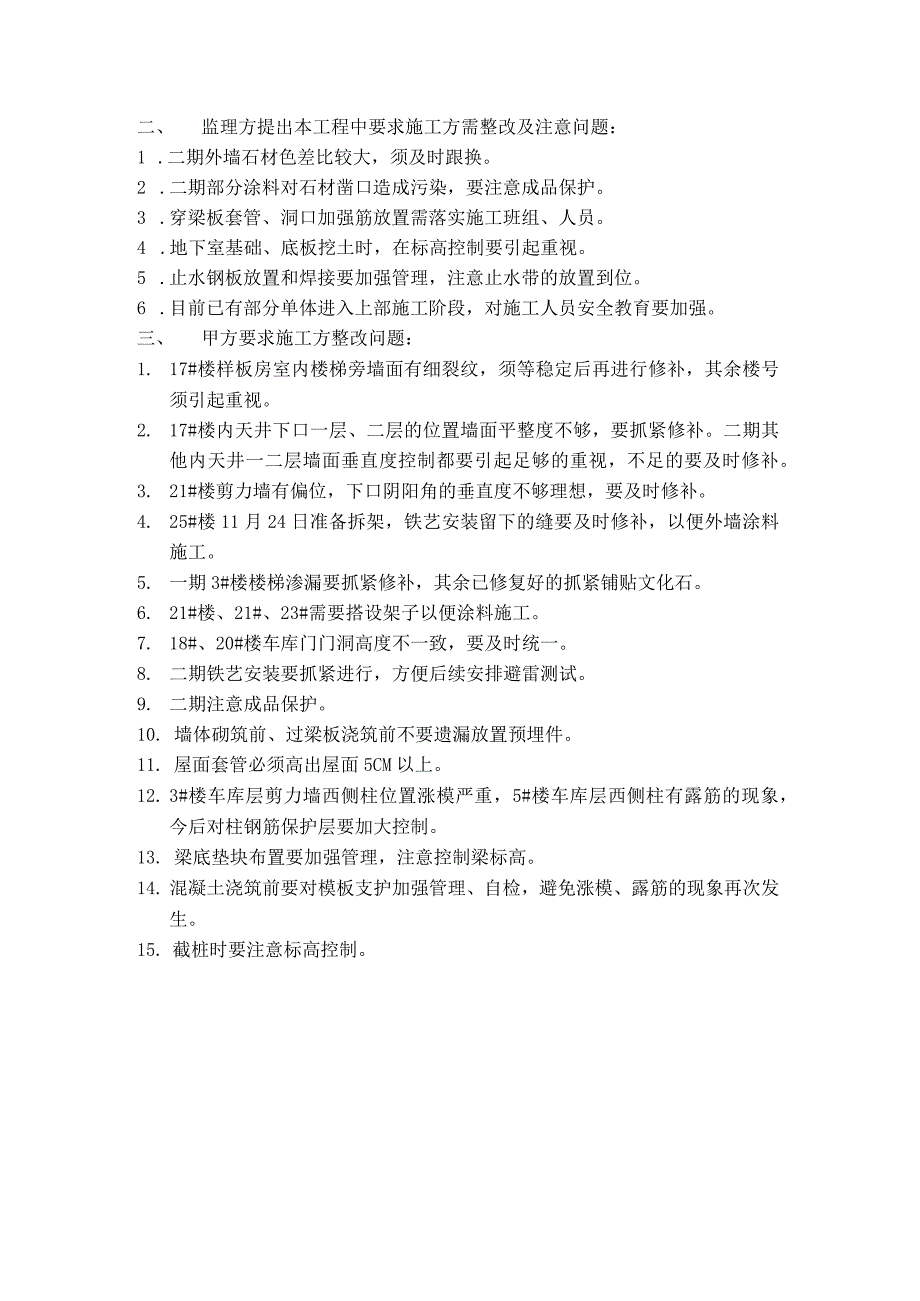

5、程中要求施工方需整改及注意问题:1 .二期外墙石材色差比较大,须及时跟换。2 .二期部分涂料对石材凿口造成污染,要注意成品保护。3 .穿梁板套管、洞口加强筋放置需落实施工班组、人员。4 .地下室基础、底板挖土时,在标高控制要引起重视。5 .止水钢板放置和焊接要加强管理,注意止水带的放置到位。6 .目前已有部分单体进入上部施工阶段,对施工人员安全教育要加强。三、 甲方要求施工方整改问题:1. 17#楼样板房室内楼梯旁墙面有细裂纹,须等稳定后再进行修补,其余楼号须引起重视。2. 17#楼内天井下口一层、二层的位置墙面平整度不够,要抓紧修补。二期其他内天井一二层墙面垂直度控制都要引起足够的重视,不足

6、的要及时修补。3. 21#楼剪力墙有偏位,下口阴阳角的垂直度不够理想,要及时修补。4. 25#楼11月24日准备拆架,铁艺安装留下的缝要及时修补,以便外墙涂料施工。5. 一期3#楼楼梯渗漏要抓紧修补,其余已修复好的抓紧铺贴文化石。6. 21#楼、21#、23#需要搭设架子以便涂料施工。7. 18#、20#楼车库门门洞高度不一致,要及时统一。8. 二期铁艺安装要抓紧进行,方便后续安排避雷测试。9. 二期注意成品保护。10. 墙体砌筑前、过梁板浇筑前不要遗漏放置预埋件。11. 屋面套管必须高出屋面5CM以上。12. 3#楼车库层剪力墙西侧柱位置涨模严重,5#楼车库层西侧柱有露筋的现象,今后对柱钢筋保护层要加大控制。13. 梁底垫块布置要加强管理,注意控制梁标高。14. 混凝土浇筑前要对模板支护加强管理、自检,避免涨模、露筋的现象再次发生。15. 截桩时要注意标高控制。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
