《[监理资料]工地监理例会会议纪要(10).docx》由会员分享,可在线阅读,更多相关《[监理资料]工地监理例会会议纪要(10).docx(3页珍藏版)》请在第壹文秘上搜索。

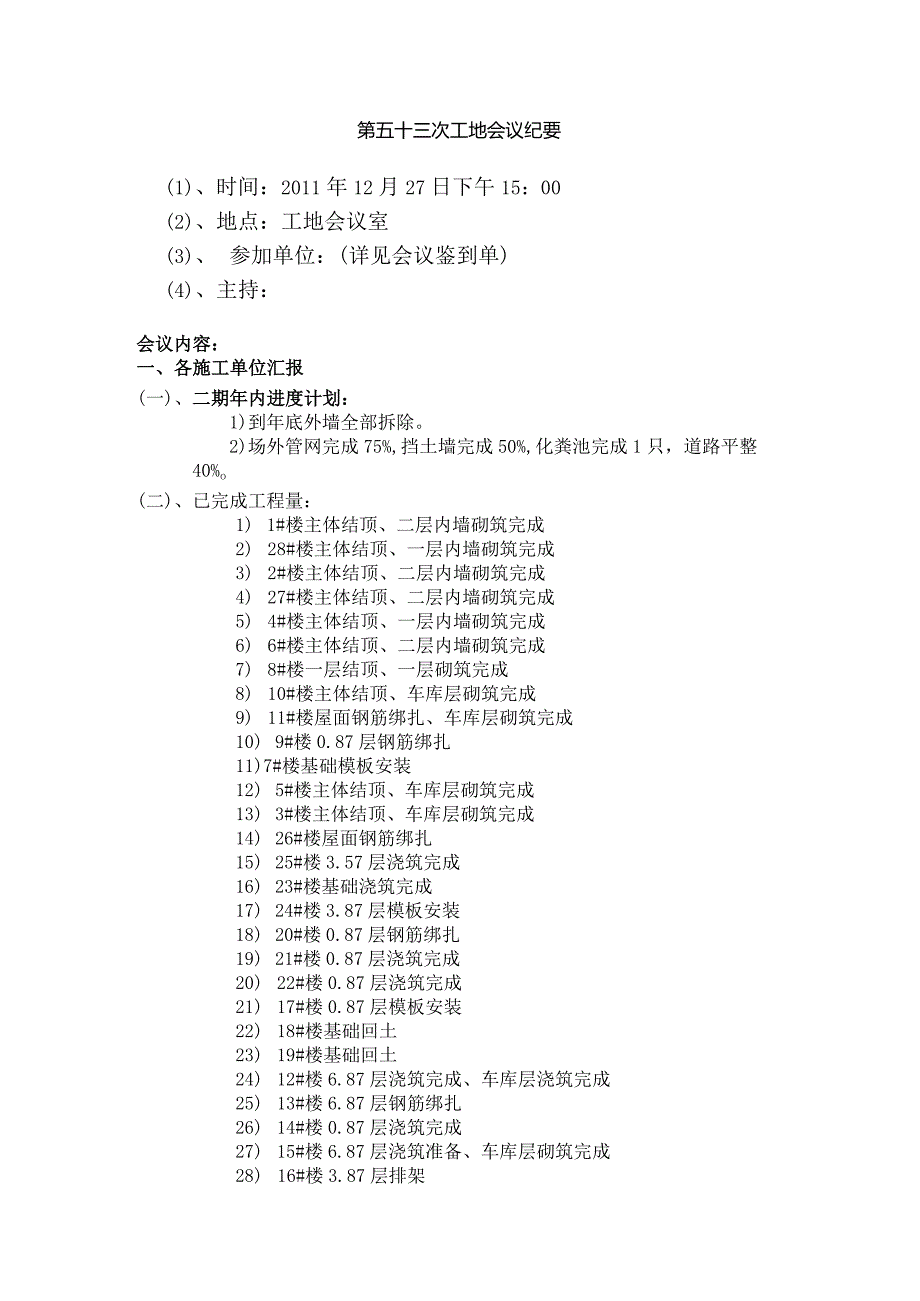

1、第五十三次工地会议纪要(1)、时间:2011年12月27日下午15:00(2)、地点:工地会议室(3)、参加单位:(详见会议鉴到单)(4)、主持:会议内容:一、各施工单位汇报(一)、二期年内进度计划:1)到年底外墙全部拆除。2)场外管网完成75%,挡土墙完成50%,化粪池完成1只,道路平整40%o(二)、已完成工程量:1) 1#楼主体结顶、二层内墙砌筑完成2) 28#楼主体结顶、一层内墙砌筑完成3) 2#楼主体结顶、二层内墙砌筑完成4) 27#楼主体结顶、二层内墙砌筑完成5) 4#楼主体结顶、一层内墙砌筑完成6) 6#楼主体结顶、二层内墙砌筑完成7) 8#楼一层结顶、一层砌筑完成8) 10#楼
2、主体结顶、车库层砌筑完成9) 11#楼屋面钢筋绑扎、车库层砌筑完成10) 9#楼0.87层钢筋绑扎11)7#楼基础模板安装12) 5#楼主体结顶、车库层砌筑完成13) 3#楼主体结顶、车库层砌筑完成14) 26#楼屋面钢筋绑扎15) 25#楼3.57层浇筑完成16) 23#楼基础浇筑完成17) 24#楼3.87层模板安装18) 20#楼0.87层钢筋绑扎19) 21#楼0.87层浇筑完成20) 22#楼0.87层浇筑完成21) 17#楼0.87层模板安装22) 18#楼基础回土23) 19#楼基础回土24) 12#楼6.87层浇筑完成、车库层浇筑完成25) 13#楼6.87层钢筋绑扎26) 1

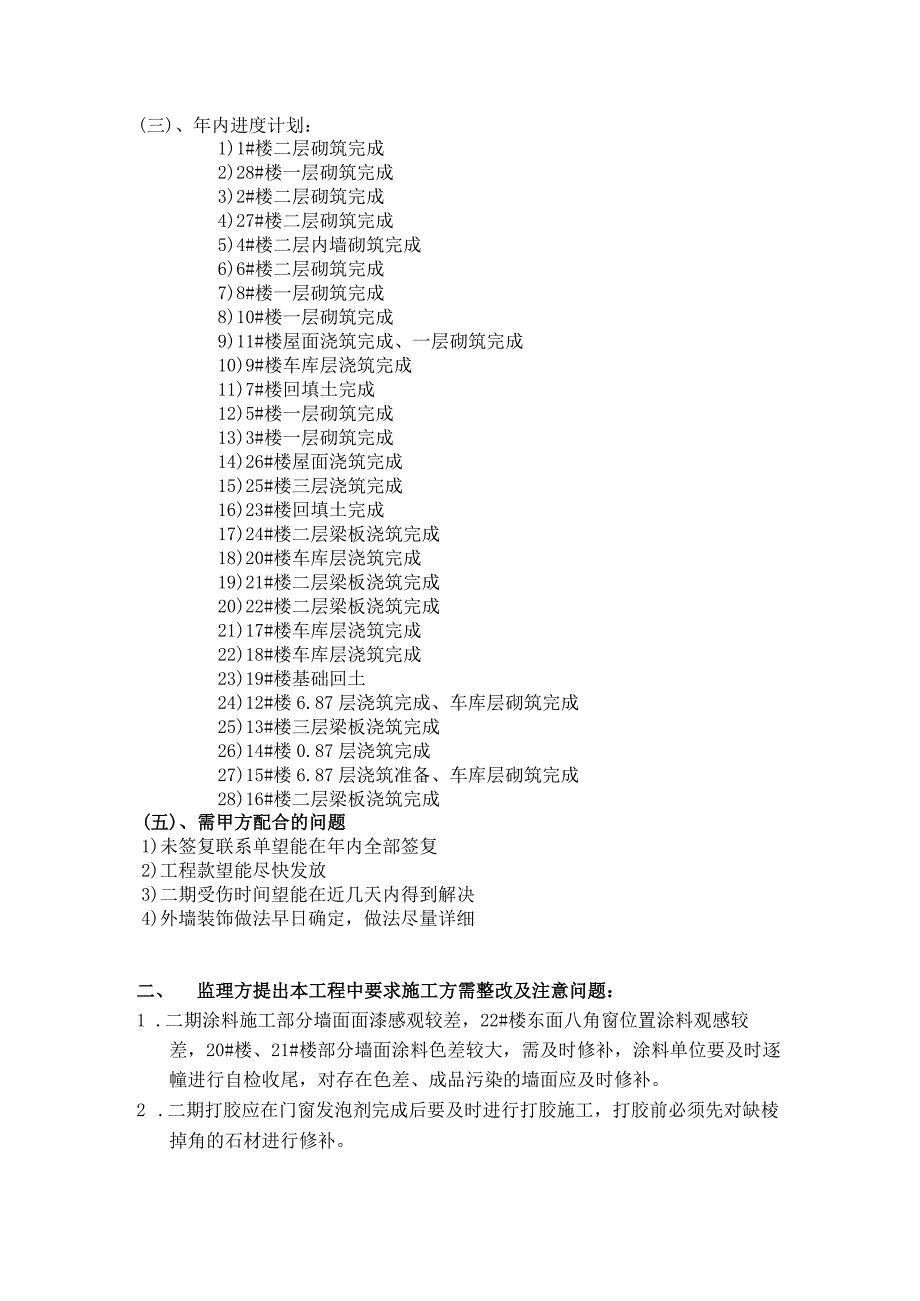

3、4#楼0.87层浇筑完成27) 15#楼6.87层浇筑准备、车库层砌筑完成28) 16#楼3.87层排架(三)、年内进度计划:1)1#楼二层砌筑完成2)28#楼一层砌筑完成3)2#楼二层砌筑完成4)27#楼二层砌筑完成5)4#楼二层内墙砌筑完成6)6#楼二层砌筑完成7)8#楼一层砌筑完成8)10#楼一层砌筑完成9)11#楼屋面浇筑完成、一层砌筑完成10)9#楼车库层浇筑完成11)7#楼回填土完成12)5#楼一层砌筑完成13)3#楼一层砌筑完成14)26#楼屋面浇筑完成15)25#楼三层浇筑完成16)23#楼回填土完成17)24#楼二层梁板浇筑完成18)20#楼车库层浇筑完成19)21#楼二层梁

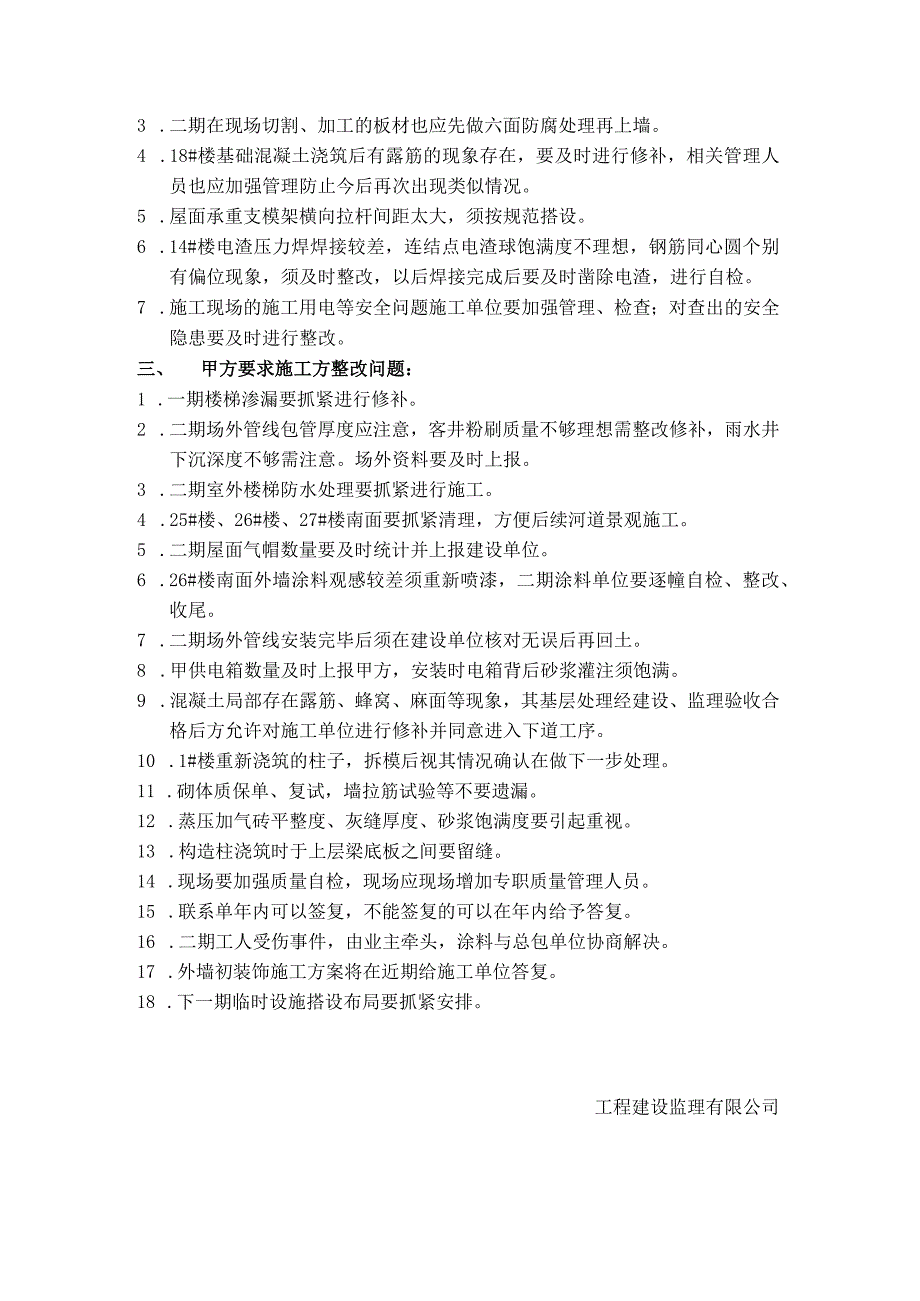

4、板浇筑完成20)22#楼二层梁板浇筑完成21)17#楼车库层浇筑完成22)18#楼车库层浇筑完成23)19#楼基础回土24)12#楼6.87层浇筑完成、车库层砌筑完成25)13#楼三层梁板浇筑完成26)14#楼0.87层浇筑完成27)15#楼6.87层浇筑准备、车库层砌筑完成28)16#楼二层梁板浇筑完成(五)、需甲方配合的问题1)未签复联系单望能在年内全部签复2)工程款望能尽快发放3)二期受伤时间望能在近几天内得到解决4)外墙装饰做法早日确定,做法尽量详细二、监理方提出本工程中要求施工方需整改及注意问题:1 .二期涂料施工部分墙面面漆感观较差,22#楼东面八角窗位置涂料观感较差,20#楼、2
5、1#楼部分墙面涂料色差较大,需及时修补,涂料单位要及时逐幢进行自检收尾,对存在色差、成品污染的墙面应及时修补。2 .二期打胶应在门窗发泡剂完成后要及时进行打胶施工,打胶前必须先对缺棱掉角的石材进行修补。3 .二期在现场切割、加工的板材也应先做六面防腐处理再上墙。4 .18#楼基础混凝土浇筑后有露筋的现象存在,要及时进行修补,相关管理人员也应加强管理防止今后再次出现类似情况。5 .屋面承重支模架横向拉杆间距太大,须按规范搭设。6 .14#楼电渣压力焊焊接较差,连结点电渣球饱满度不理想,钢筋同心圆个别有偏位现象,须及时整改,以后焊接完成后要及时凿除电渣,进行自检。7 .施工现场的施工用电等安全问题
6、施工单位要加强管理、检查;对查出的安全隐患要及时进行整改。三、甲方要求施工方整改问题:1 .一期楼梯渗漏要抓紧进行修补。2 .二期场外管线包管厚度应注意,客井粉刷质量不够理想需整改修补,雨水井下沉深度不够需注意。场外资料要及时上报。3 .二期室外楼梯防水处理要抓紧进行施工。4 .25#楼、26#楼、27#楼南面要抓紧清理,方便后续河道景观施工。5 .二期屋面气帽数量要及时统计并上报建设单位。6 .26#楼南面外墙涂料观感较差须重新喷漆,二期涂料单位要逐幢自检、整改、收尾。7 .二期场外管线安装完毕后须在建设单位核对无误后再回土。8 .甲供电箱数量及时上报甲方,安装时电箱背后砂浆灌注须饱满。9
7、.混凝土局部存在露筋、蜂窝、麻面等现象,其基层处理经建设、监理验收合格后方允许对施工单位进行修补并同意进入下道工序。10 .1#楼重新浇筑的柱子,拆模后视其情况确认在做下一步处理。11 .砌体质保单、复试,墙拉筋试验等不要遗漏。12 .蒸压加气砖平整度、灰缝厚度、砂浆饱满度要引起重视。13 .构造柱浇筑时于上层梁底板之间要留缝。14 .现场要加强质量自检,现场应现场增加专职质量管理人员。15 .联系单年内可以签复,不能签复的可以在年内给予答复。16 .二期工人受伤事件,由业主牵头,涂料与总包单位协商解决。17 .外墙初装饰施工方案将在近期给施工单位答复。18 .下一期临时设施搭设布局要抓紧安排。工程建设监理有限公司
