《四层地下室顶板上叉车回顶施工技术交底.docx》由会员分享,可在线阅读,更多相关《四层地下室顶板上叉车回顶施工技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

1、交底内容:一、施工准备1.1材料准备脚手架钢管(48X3.0)、十字卡、转卡、对接卡、钢方木、U托1.2作业条件1.2.1根据叉车行行走规划路线,确定叉车行走边界;二、施工工艺工艺流程:确定道路区域一搭设立杆一搭设纵向扫地杆一搭设横向扫地杆一搭设纵横向水平杆一安装U托钢方木2.1、 据荷载计算选用立杆纵横向间距均1.3m,步距1.6m的扣件式满堂支撑体系。顶部采用U托顶钢方木进行卸荷。另外梁底加设一道立杆,纵距同满堂架纵距,与支撑体系连成整体。回顶后设计施工荷载限值:7.5KNm若行车道以外临时堆放材料,堆放荷载超过4KN11必须回顶,回顶参数按照行车道搭设,且任何情况施工荷载限值均不允许超过

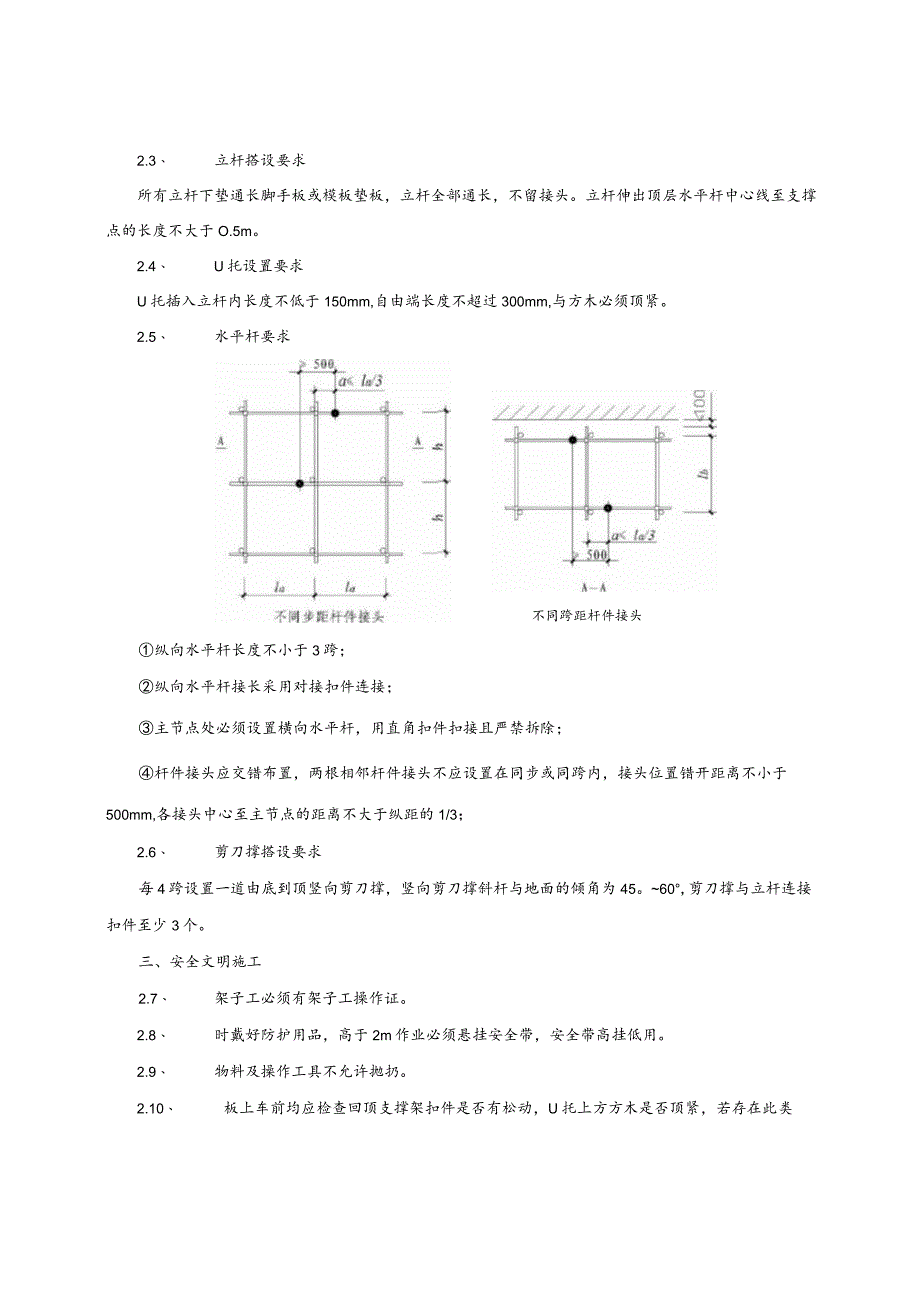

2、7.5KNm%2.2、 顶区域主要为二次结构材料机械进场道路,最大机械为运输砌体叉车,道路路宽4m,具体位置由现场栋号协调确定。林支体LO13007/agp100X100X501*:候喊加支默时秒于T2.3、 立杆搭设要求所有立杆下垫通长脚手板或模板垫板,立杆全部通长,不留接头。立杆伸出顶层水平杆中心线至支撑点的长度不大于O.5m。2.4、 U托设置要求U托插入立杆内长度不低于150mm,自由端长度不超过300mm,与方木必须顶紧。2.5、 水平杆要求不同跨距杆件接头纵向水平杆长度不小于3跨;纵向水平杆接长采用对接扣件连接;主节点处必须设置横向水平杆,用直角扣件扣接且严禁拆除;杆件接头应交错布
3、置,两根相邻杆件接头不应设置在同步或同跨内,接头位置错开距离不小于500mm,各接头中心至主节点的距离不大于纵距的1/3;2.6、 剪刀撑搭设要求每4跨设置一道由底到顶竖向剪刀撑,竖向剪刀撑斜杆与地面的倾角为45。60,剪刀撑与立杆连接扣件至少3个。三、安全文明施工2.7、 架子工必须有架子工操作证。2.8、 时戴好防护用品,高于2m作业必须悬挂安全带,安全带高挂低用。2.9、 物料及操作工具不允许抛扔。2.10、 板上车前均应检查回顶支撑架扣件是否有松动,U托上方方木是否顶紧,若存在此类问题,需加固后允许上叉车上顶板。交底审核人交底人土建工程师质检员交底时间作业队接受交底人班组长质检员接受交底时间
