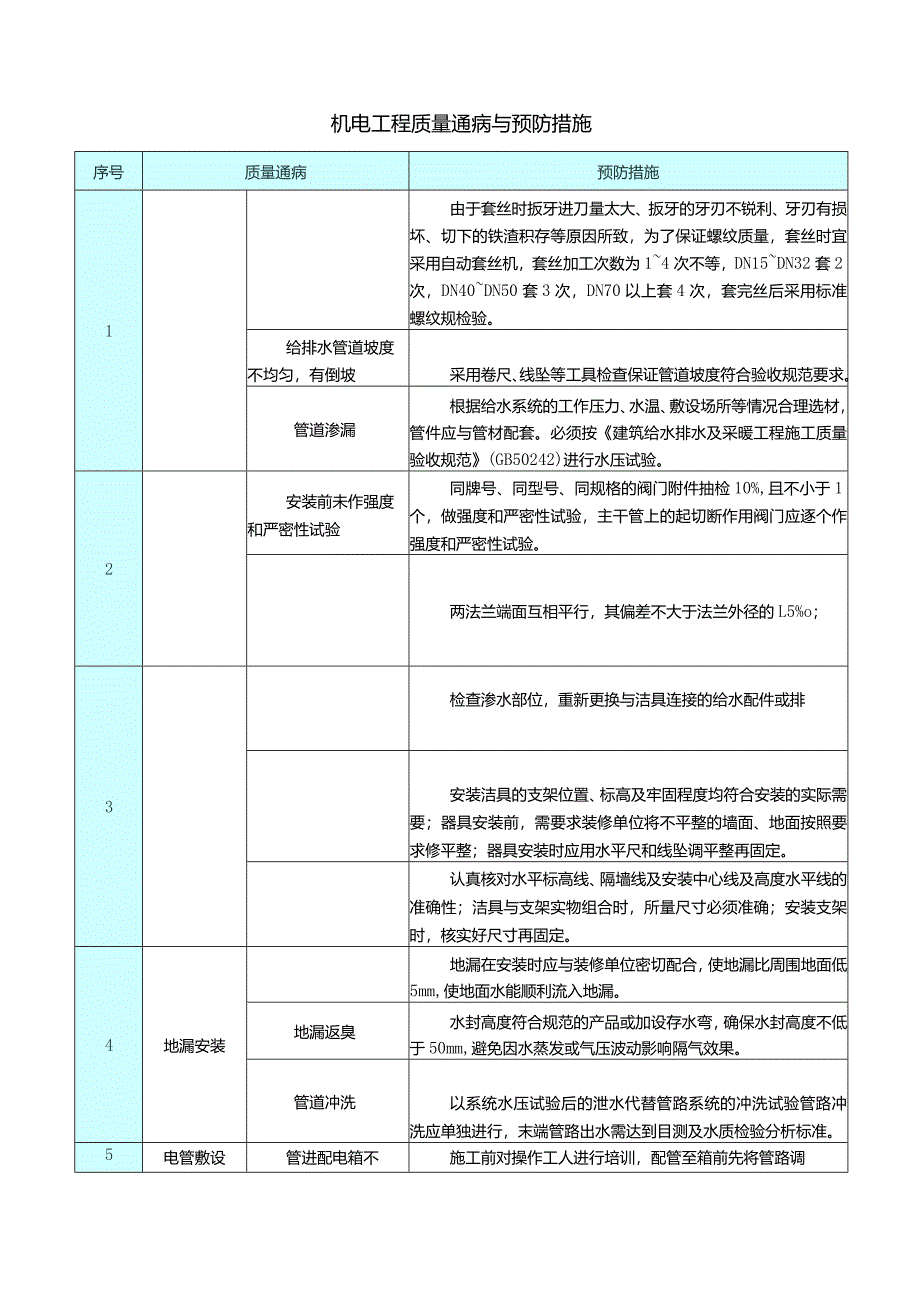

1、机电工程质量通病与预防措施序号质量通病预防措施1由于套丝时扳牙进刀量太大、扳牙的牙刃不锐利、牙刃有损坏、切下的铁渣积存等原因所致,为了保证螺纹质量,套丝时宜采用自动套丝机,套丝加工次数为14次不等,DN15DN32套2次,DN40DN50套3次,DN70以上套4次,套完丝后采用标准螺纹规检验。给排水管道坡度不均匀,有倒坡采用卷尺、线坠等工具检查保证管道坡度符合验收规范要求。管道渗漏根据给水系统的工作压力、水温、敷设场所等情况合理选材,管件应与管材配套。必须按建筑给水排水及采暖工程施工质量验收规范(GB50242)进行水压试验。2安装前未作强度和严密性试验同牌号、同型号、同规格的阀门附件抽检10

2、%,且不小于1个,做强度和严密性试验,主干管上的起切断作用阀门应逐个作强度和严密性试验。两法兰端面互相平行,其偏差不大于法兰外径的L5%o;3检查渗水部位,重新更换与洁具连接的给水配件或排安装洁具的支架位置、标高及牢固程度均符合安装的实际需要;器具安装前,需要求装修单位将不平整的墙面、地面按照要求修平整;器具安装时应用水平尺和线坠调平整再固定。认真核对水平标高线、隔墙线及安装中心线及高度水平线的准确性;洁具与支架实物组合时,所量尺寸必须准确;安装支架时,核实好尺寸再固定。4地漏安装地漏在安装时应与装修单位密切配合,使地漏比周围地面低5mm,使地面水能顺利流入地漏。地漏返臭水封高度符合规范的产品

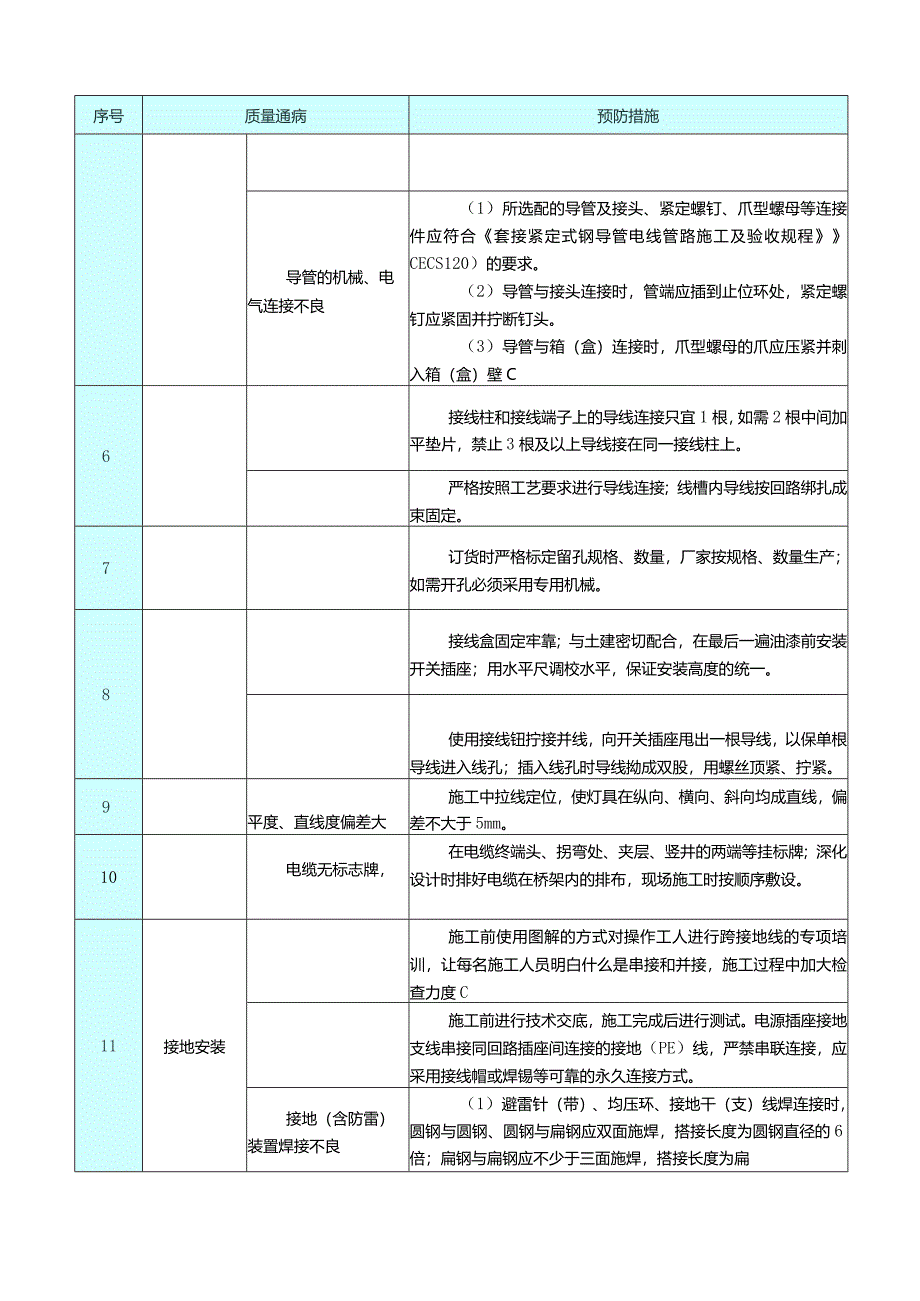

3、或加设存水弯,确保水封高度不低于50mm,避免因水蒸发或气压波动影响隔气效果。管道冲洗以系统水压试验后的泄水代替管路系统的冲洗试验管路冲洗应单独进行,末端管路出水需达到目测及水质检验分析标准。5电管敷设管进配电箱不施工前对操作工人进行培训,配管至箱前先将管路调序号质量通病预防措施导管的机械、电气连接不良(1)所选配的导管及接头、紧定螺钉、爪型螺母等连接件应符合套接紧定式钢导管电线管路施工及验收规程CECS120)的要求。(2)导管与接头连接时,管端应插到止位环处,紧定螺钉应紧固并拧断钉头。(3)导管与箱(盒)连接时,爪型螺母的爪应压紧并刺入箱(盒)壁C6接线柱和接线端子上的导线连接只宜1根,如

4、需2根中间加平垫片,禁止3根及以上导线接在同一接线柱上。严格按照工艺要求进行导线连接;线槽内导线按回路绑扎成束固定。7订货时严格标定留孔规格、数量,厂家按规格、数量生产;如需开孔必须采用专用机械。8接线盒固定牢靠;与土建密切配合,在最后一遍油漆前安装开关插座;用水平尺调校水平,保证安装高度的统一。使用接线钮拧接并线,向开关插座甩出一根导线,以保单根导线进入线孔;插入线孔时导线拗成双股,用螺丝顶紧、拧紧。9平度、直线度偏差大施工中拉线定位,使灯具在纵向、横向、斜向均成直线,偏差不大于5mm。10电缆无标志牌,在电缆终端头、拐弯处、夹层、竖井的两端等挂标牌;深化设计时排好电缆在桥架内的排布,现场施

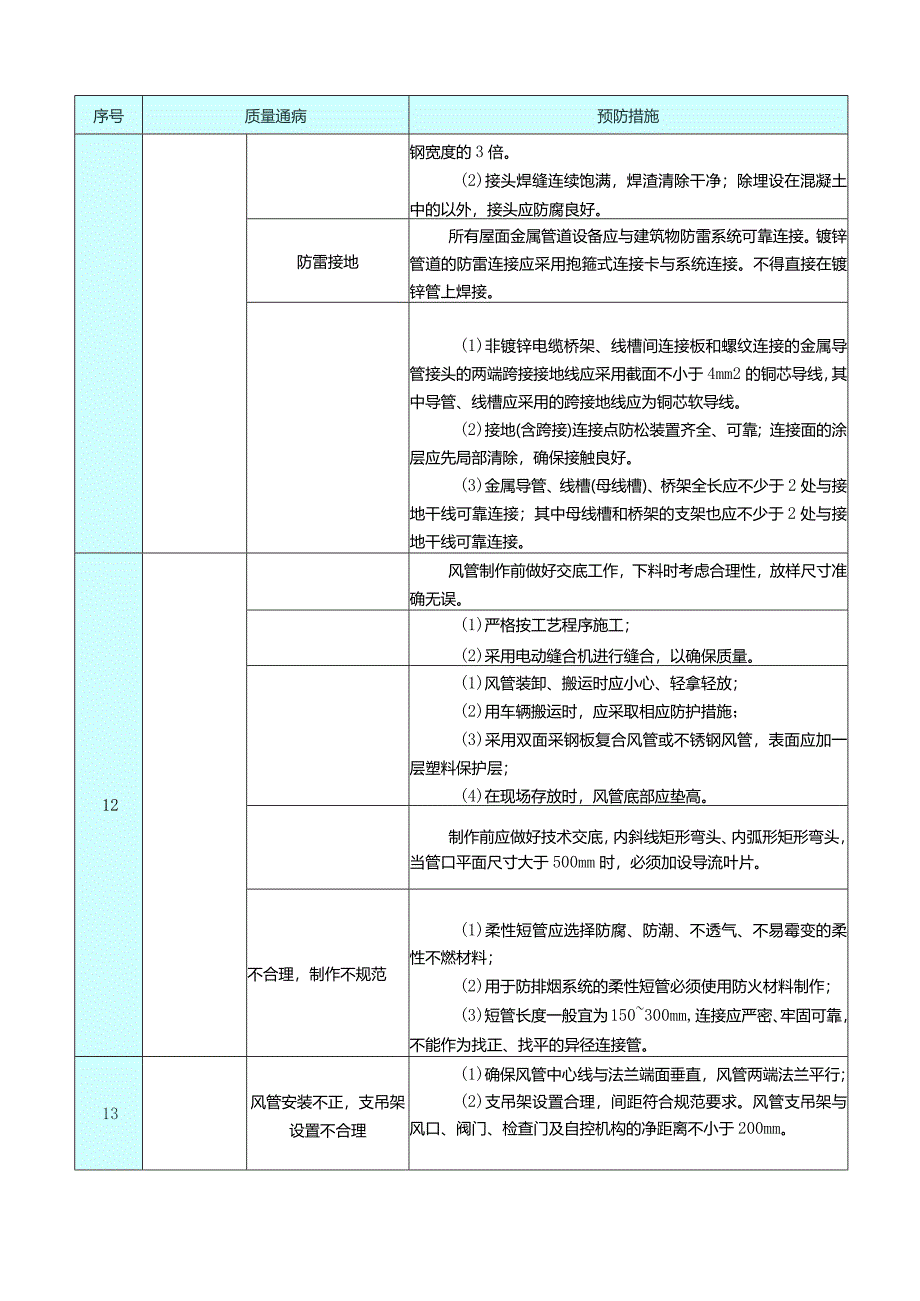

5、工时按顺序敷设。11接地安装施工前使用图解的方式对操作工人进行跨接地线的专项培训,让每名施工人员明白什么是串接和并接,施工过程中加大检查力度C施工前进行技术交底,施工完成后进行测试。电源插座接地支线串接同回路插座间连接的接地(PE)线,严禁串联连接,应采用接线帽或焊锡等可靠的永久连接方式。接地(含防雷)装置焊接不良(1)避雷针(带)、均压环、接地干(支)线焊连接时,圆钢与圆钢、圆钢与扁钢应双面施焊,搭接长度为圆钢直径的6倍;扁钢与扁钢应不少于三面施焊,搭接长度为扁序号质量通病预防措施钢宽度的3倍。(2)接头焊缝连续饱满,焊渣清除干净;除埋设在混凝土中的以外,接头应防腐良好。防雷接地所有屋面金属

6、管道设备应与建筑物防雷系统可靠连接。镀锌管道的防雷连接应采用抱箍式连接卡与系统连接。不得直接在镀锌管上焊接。(1)非镀锌电缆桥架、线槽间连接板和螺纹连接的金属导管接头的两端跨接接地线应采用截面不小于4mm2的铜芯导线,其中导管、线槽应采用的跨接地线应为铜芯软导线。(2)接地(含跨接)连接点防松装置齐全、可靠;连接面的涂层应先局部清除,确保接触良好。(3)金属导管、线槽(母线槽)、桥架全长应不少于2处与接地干线可靠连接;其中母线槽和桥架的支架也应不少于2处与接地干线可靠连接。12风管制作前做好交底工作,下料时考虑合理性,放样尺寸准确无误。(1)严格按工艺程序施工;(2)采用电动缝合机进行缝合,以

7、确保质量。(1)风管装卸、搬运时应小心、轻拿轻放;(2)用车辆搬运时,应采取相应防护措施;(3)采用双面采钢板复合风管或不锈钢风管,表面应加一层塑料保护层;(4)在现场存放时,风管底部应垫高。制作前应做好技术交底,内斜线矩形弯头、内弧形矩形弯头,当管口平面尺寸大于500mm时,必须加设导流叶片。不合理,制作不规范(1)柔性短管应选择防腐、防潮、不透气、不易霉变的柔性不燃材料;(2)用于防排烟系统的柔性短管必须使用防火材料制作;(3)短管长度一般宜为150300mm,连接应严密、牢固可靠,不能作为找正、找平的异径连接管。13风管安装不正,支吊架设置不合理(1)确保风管中心线与法兰端面垂直,风管两

8、端法兰平行;(2)支吊架设置合理,间距符合规范要求。风管支吊架与风口、阀门、检查门及自控机构的净距离不小于200mm。序号质量通病预防措施当水平悬吊的主风管长超过20m时,应设置防止风管摆动的固定点(防晃支架、固定支架),每个系统至少一处。风阀安装位置(1)各类风阀安装前应先检查风阀的严密性安装在便于操作、检修、维护之处,安装后应确认启闭是否灵活、可靠;风口与风管连接不严密,与装饰面(1)风口在安装前检查外观及外形尺寸,安装时风口与风管连接严密,与装饰面紧密相贴,表面应平整、不变形;(2)安装后检查调节阀是否灵活。14保温绝热可伸缩性金属或非金属软管的长度不宜超过2m,并不应有死弯或塌凹。保冷

9、设备及管道产生冷桥(1)裙座、支座、吊耳、支吊架等附件必须采取保冷措施,保冷厚度不得小于保冷层厚度;(2)支承件处的保冷层加厚C预留套管规格应大于管道保温后外径。15(1)设备的布置时应考虑到设备的维修操作空间;(2)设备落地式安装时隔振器的地面应平整,但无论落地安装还是吊装要求各组隔振器承受荷载的压缩量应均匀,高度误差应小于2mmo16阀部件安装(1)采取合理的焊接程序;(2)焊工必须经专业培训,持证上岗,管道焊接采用对称施焊。门设置不合理(1)阀部件安装的位置应便于操作、检护和修理;(2)阀门安装应密封可靠、启闭灵活,设备进出口的同一类阀部件安装在同一高度上。失效,管道软接头选型不当进行相应深化设计,材料选用优质产品,产品符合设计技术参数,安装要合理,避免将机组振动传给结构。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
