《桥梁拆除专项的施工设计方案.docx》由会员分享,可在线阅读,更多相关《桥梁拆除专项的施工设计方案.docx(7页珍藏版)》请在第壹文秘上搜索。

1、专项施工方案券灌南县新东路调渡河桥工程编制单位:编制日期:二。一七年三月九日灌南县新东路调渡河桥工程撤除工程专项施工方案第一章桥梁撤除工程专项施工方案一、编制依据1. ?建设工程安全生产管理条例?2. ?公路水运工程安全生产监视管理方法?3. ?不安全性较大工程安全专项施工方案编制及专家论证审查方法?4. ?公路工程施工安全技术标准?JTJo76-95;5. 行业安全技术标准、规程及标准等二、工程概况本桥位于灌南县城区东北部的新东北路与北环路交接处。老桥现状为两跨13m,宽14m预应力混凝土板梁桥,沿线现状为农田,场地地形较平坦,地面标高-0.605.IOm三、总体部署桥梁撤除必须在施工便道通
2、车后进展,撤除过程基本不影响便道的通行安全。撤除开场前,桥两端修建围挡封闭现场,便道沿线建设交通引导系统,施工现场布设安全防护设施。为保证撤除后的杂物不堵塞河道,在桥底河道内水流最大的位置预先敷设钢筋混凝土管,与便道下的过水管对应贯穿,引导水流通过固定的水道排到下游,撤除下的构造物避开水道放置到无水的河床内,下部构造完工后立即清理运走,恢复河床原貌。1、组织构造。工程部下设一个撤除工程施工队,施工队下分三个施工班组,分别是撤除组、清理组、安全保障组。工程经理负责整个工程的全面工作,安全保障组组长负责保障撤除施工中的人员、机械安全,专职安全员负责巡视现场、监视机械安全操作,交通指挥员负责指挥过往
3、车辆。2、人员配备撤除作业配备撤除负责人1人,技术负责人1人,专职安全员1人,技术员1人,交通指挥员2人,机械操作手5人,民工10人。3、机械配备拟投入的机械设备有:机具名称单位数量50装载机台1大型破碎机台1挖掘机台1气割设备套3自卸车辆2吊车台2四、交通组织本工程临时便道的安全畅通是其他一切工作的前提和根基,我工程部把便道的交通组织作为工作的重中之重来抓,依据有关法律法规、标准标准及设计文件、合同文件的要求,我工程部已编制完成?交通组织方案?,其中包括交通封闭措施、交通引导系统的布置和一系列交通安全保障措施。1、交通封闭按照业主的要求落实交通封闭措施,并保证工程完工后及时恢复正常通车。2、

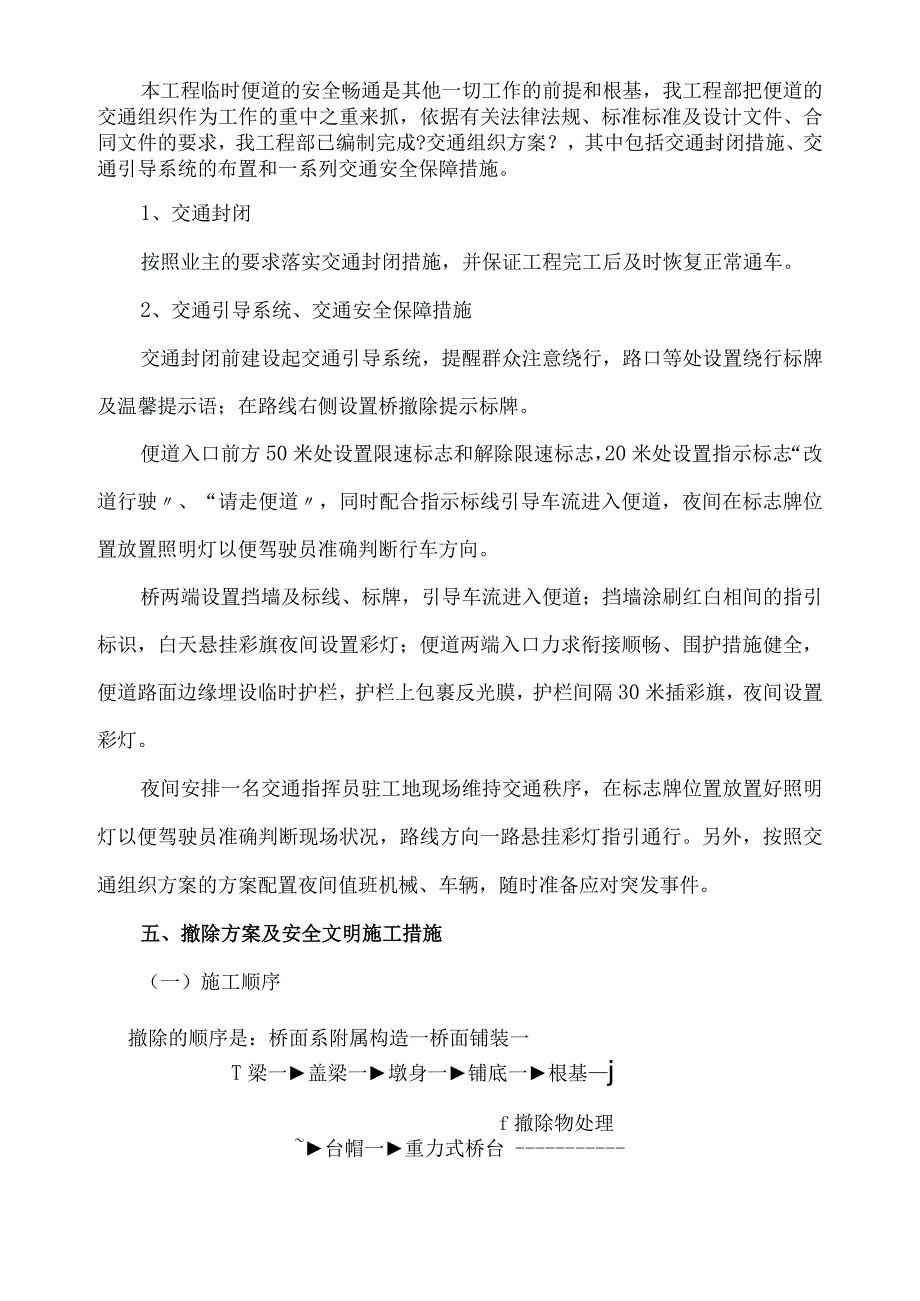

4、交通引导系统、交通安全保障措施交通封闭前建设起交通引导系统,提醒群众注意绕行,路口等处设置绕行标牌及温馨提示语;在路线右侧设置桥撤除提示标牌。便道入口前方50米处设置限速标志和解除限速标志,20米处设置指示标志“改道行驶、“请走便道,同时配合指示标线引导车流进入便道,夜间在标志牌位置放置照明灯以便驾驶员准确判断行车方向。桥两端设置挡墙及标线、标牌,引导车流进入便道;挡墙涂刷红白相间的指引标识,白天悬挂彩旗夜间设置彩灯;便道两端入口力求衔接顺畅、围护措施健全,便道路面边缘埋设临时护栏,护栏上包裹反光膜,护栏间隔30米插彩旗,夜间设置彩灯。夜间安排一名交通指挥员驻工地现场维持交通秩序,在标志牌位置
5、放置好照明灯以便驾驶员准确判断现场状况,路线方向一路悬挂彩灯指引通行。另外,按照交通组织方案的方案配置夜间值班机械、车辆,随时准备应对突发事件。五、撤除方案及安全文明施工措施(一)施工顺序撤除的顺序是:桥面系附属构造一桥面铺装一T梁一盖梁一墩身一铺底一根基jf撤除物处理台帽一重力式桥台(二)施工方法、施工工艺1、桥面附属构造物撤除桥面附属构造物主要有桥梁栏杆等。由于附属设施重量较轻,且撤除附属设施时,桥梁整体刚度未减小,此时桥梁构造是安全的。为加快施工进度,仅考虑全桥范围对称撤除。每侧栏杆撤除由两端向中间进展,逐片撤除。撤除时,直接用挖掘机将栏杆向桥中拉倒在桥面上,防止栏杆坠落桥下,然后用气割
6、割开与桥面板连接钢筋,再用人工配合机械将栏杆杂物装车运走。2、桥面铺装层撤除桥面铺装层撤除由桥梁中部向两端进展。用大型破碎机凿除,作业时沿钱缝处将绞缝碎破除,露出钢筋,以使每相临梁之间别离,有利于梁的起吊。3、T梁撤除板梁撤除从中跨开场向边跨方向进展,先在中跨两侧分别撤除两块梁,再后退撤除下一跨两侧,所有靠近边部的梁拆完后,再由中跨开场撤除剩余局部的边部,形成循环,直到中部剩余的梁宽不能满足工作面要求后,由侧面撤除剩余的梁。T梁用大型破碎机直接破碎捅落到桥底,破碎后的残渣铺于桥底作为施工便道,施工完毕后装车运至指定地点。撤除工程由机械指挥员、安全员全程监控,保证施工机械始终处在安全位置,严格按
7、照安全生产规章制度指挥机械施工,严禁任何人员进入机械活动和碎渣掉落的范围内。4、墩台身撤除利用破碎后的残渣在桥底铺筑施工便道,墩台身破除时,破碎机设在施工便道上,自上而下逐步进展,撤除的砌石按要求回收利用。5、废弃物的处理废弃物严禁抛扔到水道内,有污染可能的废弃物,先在原桥上解除并清理掉,不得乱扔乱放。工程完工后,废弃物按照业主要求运至指定地点堆放或回收利用,河道恢复原貌不得遗留施工痕迹。(三)安全及环保措施1、撤除施工由施工负责人指挥协调,并设专职安全员负责安全施工监视、检查,所有人员佩戴好安全防护用具前方能进入施工现场。2、撤除作业前做好交通引流工作,并在醒目位置处设置警示标志和引导标志,
8、在桥头处设置防撞筒。3、撤除作业避开夜间施工,防止施工噪音影响周围居民生活。4、工程完工后所有残渣必须弃运到指定地点,不得遗弃在河道中或岸边,造成河道堵塞或环境污染。5、机械作业要有专人指挥。6、所有撤除作业人员均要戴安全帽,系安全带。7、充分考虑雨季河道内的水量,预留足够的排水通道。(四)文明施工措施1、管理目标坚持文明施工,促进现场管理和施工作业标准化、标准化的落实,使职工养成良好的作风和职业道德,杜绝野蛮施工现象。做到施工平面布置合理,施工组织有条不紊,施工操作标准、标准,施工环境、施工作业安全可靠,现场材料管理标准有序。2、主要技术组织措施施工总平面管理。合理使用场地,保证现场道路、水
9、、电和排水系统畅通。临时设施的布置,防止二次搭建,现场办公室要靠近施工地点,做到“三通一平,电线不漏电,管线不侵限。施工组织。安设工程概况标牌,并注明工程名称、施工单位、工程负责人、技术负责人、安全员、工期要求等;人机料物合理组合;有详细的施工方案,做好技术、安全交底;做到工完场清。施工操作。工地有施工负责人,技术人员现场指导;各工班负责人必须现场搞好交接;严格按技术交底、施工方案施工。安全。不安全处所设置醒目标志、围栏;施工不穿凉鞋、拖鞋施工;现场安全员佩带袖标;现场有安全警示牌,工地要有看护人员。现场材料。存料场的库房要规划布置合理,场地夯实,有防污染、防潮湿措施;材料堆放整齐。机械设备。
10、停放场地平整坚实,不积水;机械设备性能良好,无跑、冒、滴、漏现象;机械设备有专人管理、操作。宣传教育。施工现场有适当的宣传语牌;有竞赛评比栏;有双增双节活动,并有记录;有宣传教育记录。处理好与地方的关系。在施工过程中,处理好与当地政府和群众的关系,严肃群众纪律。做到施工不影响居民的生活和生产,并为当地提供力所能及的服务。六、施工事故应急预案为了预防施工现场机械伤害、坠落等事故的发生,最大限度的减少人员伤害和损失,特制定本预案。(一)组织机构及职权:应急领导小组组长:成员:应急值班室设在工程经理部,施工现场配备装载机、吊车、运输车等救援机械。职权:对人力、物力、财力进展调配,总体协调各部门在紧急应变中的分工协作和统一指挥。(二)不安全因素分析撤除工程事故发生的不安全因素主要有:高处坠落、机械伤害、物体打击等。(三)工程部事故应急预案的实施:由事故现场人员立即拨打120急救并通知应急小组。现场负责人组织医护人员展开第一时间救治。工程部应急小组维护现场秩序、组织车辆将伤员送达医院救治。应急小组成员会同公司相关人员参与事故调查并提出处理意见。善后处理:由公司应急领导小组组长指定相关部门负责。江苏环宇交通工程新东路道路、桥梁改建工程工程经理部2017.3.9
