120万吨年精细化学品示范项目煤储运与配煤系统内衬铸石板施工方案.doc

上传人:p** 文档编号:941186 上传时间:2024-04-28 格式:DOC 页数:18 大小:258.44KB
下载 相关 举报
120万吨年精细化学品示范项目煤储运与配煤系统内衬铸石板施工方案.doc_第1页
第1页 / 共18页
120万吨年精细化学品示范项目煤储运与配煤系统内衬铸石板施工方案.doc_第2页
第2页 / 共18页
120万吨年精细化学品示范项目煤储运与配煤系统内衬铸石板施工方案.doc_第3页
第3页 / 共18页
120万吨年精细化学品示范项目煤储运与配煤系统内衬铸石板施工方案.doc_第4页
第4页 / 共18页
120万吨年精细化学品示范项目煤储运与配煤系统内衬铸石板施工方案.doc_第5页
第5页 / 共18页
120万吨年精细化学品示范项目煤储运与配煤系统内衬铸石板施工方案.doc_第6页
第6页 / 共18页
120万吨年精细化学品示范项目煤储运与配煤系统内衬铸石板施工方案.doc_第7页
第7页 / 共18页
120万吨年精细化学品示范项目煤储运与配煤系统内衬铸石板施工方案.doc_第8页
第8页 / 共18页
120万吨年精细化学品示范项目煤储运与配煤系统内衬铸石板施工方案.doc_第9页
第9页 / 共18页
120万吨年精细化学品示范项目煤储运与配煤系统内衬铸石板施工方案.doc_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《120万吨年精细化学品示范项目煤储运与配煤系统内衬铸石板施工方案.doc》由会员分享,可在线阅读,更多相关《120万吨年精细化学品示范项目煤储运与配煤系统内衬铸石板施工方案.doc(18页珍藏版)》请在第壹文秘上搜索。

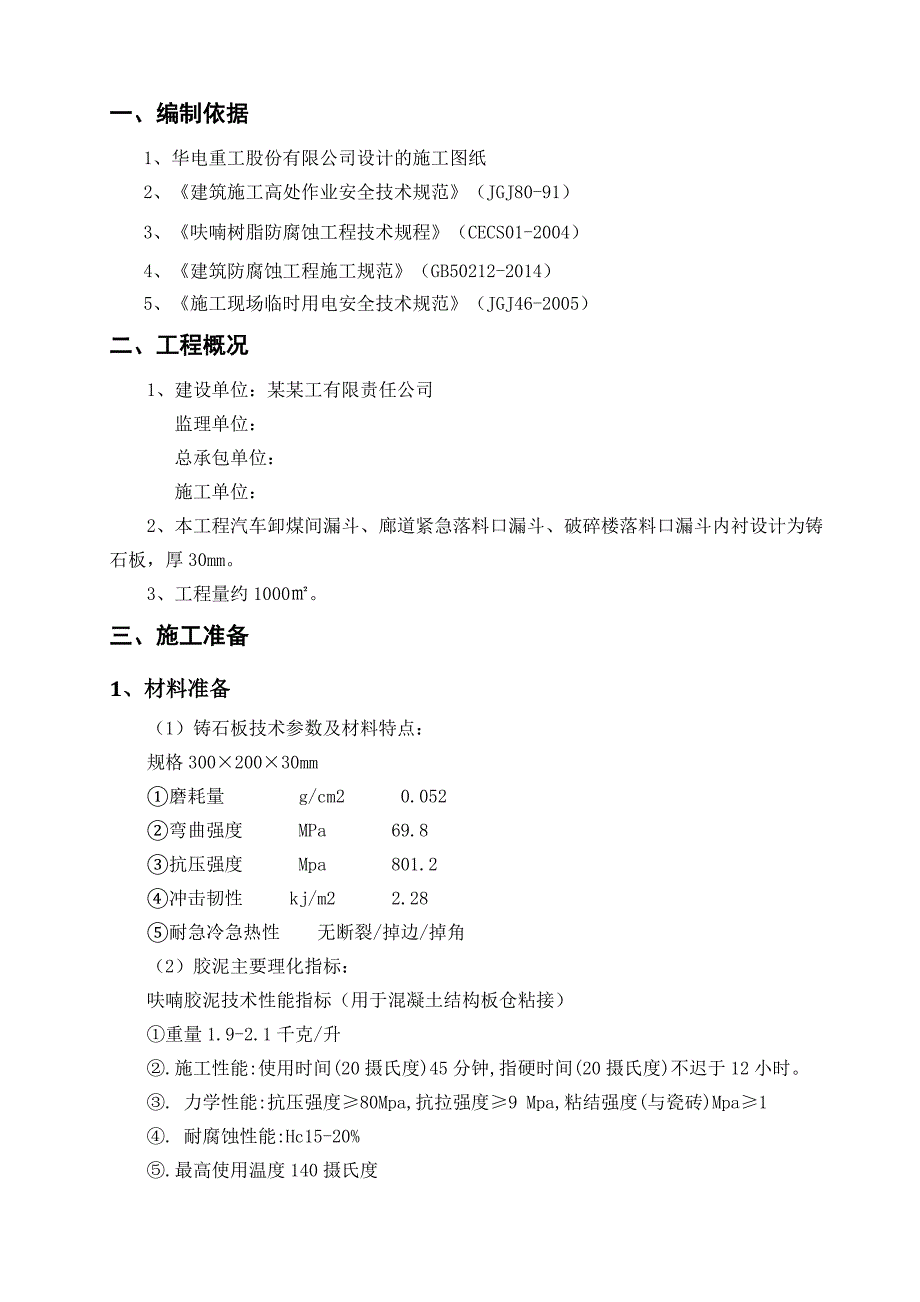

1、某某工有限责任公司120万吨/年精细化学品示范项目煤储运与配煤系统内衬铸石板施工方案编 制: 审 核: 批 准: 目 录一、编制依据1二、工程概况1三、施工准备11、材料准备12、 主要施工机具23、主要工种用工计划2四、主要施工方法21、原材料要求22、施工工序23、基层的要求及处理34、板的衬砌3五、 施工进度计划5六、 质量保证措施5七、安全环境管理61、组织管理措施62、安全管理措施63、安全工作制度84、环保措施9八、施工应急救援预案10九、附件13附件1 危险源辨识清单13 一、编制依据1、华电重工股份有限公司设计的施工图纸2、建筑施工高处作业安全技术规范(JGJ80-91)3、呋

2、喃树脂防腐蚀工程技术规程(CECS01-2004)4、建筑防腐蚀工程施工规范(GB50212-2014)5、施工现场临时用电安全技术规范(JGJ46-2005)二、工程概况1、建设单位:某某工有限责任公司 监理单位: 总承包单位:施工单位:2、本工程汽车卸煤间漏斗、廊道紧急落料口漏斗、破碎楼落料口漏斗内衬设计为铸石板,厚30mm。3、工程量约1000。三、施工准备1、材料准备(1)铸石板技术参数及材料特点:规格30020030mm磨耗量 g/cm2 0.052弯曲强度 MPa 69.8抗压强度 Mpa 801.2冲击韧性 kj/m2 2.28耐急冷急热性 无断裂/掉边/掉角(2)胶泥主要理化指

3、标:呋喃胶泥技术性能指标(用于混凝土结构板仓粘接)重量1.9-2.1千克/升.施工性能:使用时间(20摄氏度)45分钟,指硬时间(20摄氏度)不迟于12小时。. 力学性能:抗压强度80Mpa,抗拉强度9 Mpa,粘结强度(与瓷砖)Mpa1. 耐腐蚀性能:Hc15-20%.最高使用温度140摄氏度.线膨胀系数:2.13*10-51/摄氏度.抗渗性VM3pa2、 主要施工机具卷扬机: 6台 电缆线:1100米 切割机(台式):1台切割机(手提式):10个 铁锹: 10把 配电箱:2个灰 盆 6个 塑料桶: 18个 推 车:4部3、主要工种用工计划技工:10人 小工: 10人 管理后勤: 5人四、主

4、要施工方法1、原材料要求铸石板材,其质量应符合建材行业JC514.1-93铸石制品 铸石板现行标准,满足设计及建设方的要求。呋喃胶泥,其质量应符合GB50212-2014建筑防腐蚀工程施工规范现行标准,满足设计及建设方的要求。胶泥配置(1)为了保证胶泥的质量,应在正式衬板前作胶泥的配料比试验以验证胶泥的配料比是否正常,施工稠度是否合适。配置比例(重量比):胶液:粉= 1:2.5。每次配制的胶泥必须在初凝前用完。施工过程中严禁补加粉料和液料,超过半小时已发生初凝的胶泥不得再重新拌和使用。(2)胶泥配制要求温度15-20,相对温度不宜大于80%,每次配制量以在45分钟内用完为宜。当施工的环境温度低

5、于10时,应采取加热保温措施。原材料使用时的温度,不应低于10。露天施工应搭建防雨防晒棚。2、施工工序基体检查基本修补清除浮尘、干净、干燥钢托焊接原材料的质量检查隔离层施工砖板质量检查胶泥配比试验砖板衬砌砖板清洗烘干胶泥制作衬砌质量检查砖板预排加工缺陷修补养护固化交付使用3、基层的要求及处理(1)水泥砂浆或混凝土基层,施工前要把壳体表面清理干净,不应有起砂、起壳、裂缝、蜂窝麻面等现象,并检查壳体是否固实平整,清除虚实皮壳、积尘、油污,并要求壳体平整。(2)水泥砂浆层或混凝土基层的坡度、强度、平整度应符合图纸设计及国家标准规范的相关要求,平整度应用2m直尺检查,允许空隙不应大于5mm。如果达不到

6、要求,补签随高就低协议。不建议采用二次抹面找平基面处理。(3)基层必须干燥。在深为20mm的厚度层内含水率不应大于6%,当设计对湿度有特殊要求时,应按设计要求进行施工。(4)浇筑料仓基层时不得添加防水剂、膨胀剂等,以免影响粘结剂使用性能。(5)钢托的焊接为了防止板材下滑,应在基层底部预埋支撑,用大于8mm厚的钢板或角铁进行托条的 点焊。4、板的衬砌(1)严格选用铸石板材,衬砌用的砖板,必须经过仔细的挑选,除去表面的不解物质。选用的铸石板不应有声音暗哑、裂缝、缺损等现象。板材外观翘曲度应小于3mm,表面凹凸不平应小于4mm,边角缺损应小于5mm。并须严格擦拭板材粘贴面,确保粘贴面无积灰,无油污。

7、(2)板材铺砌前,将基层表面浮尘等污物清除干净,并刷一层稀胶泥液,待干后方可贴板。宜先试排板;铺砌时,铺砌顺序应由低往高,阴角处立面块材应压住平面块材,阳角处平面块材应盖住立面块材。块材铺砌不应出现十字通缝。衬砌上层时,必须待下层胶泥固化后再进行,以免下层砖板发生错位或移动。(3)铺砌中必须保持表面平整,不得出现上刺口。铺砌时应采用揉挤法,保证灰缝饱满,粘结牢固,不得有疏松、起鼓现象,灰缝宽度应以35mm为宜,胶泥结合层的厚度要求为6-10mm,并应随时刮除多余的胶泥。(4)铺砌采用错缝挤浆法:应先在铸石板的施工面上打灰,中间应略高,不应在板面四周打灰。应揉挤衬砌,使胶泥从板的四周均匀地挤出。

8、胶泥结合层应密实,不应有空洞现象。衬砌时,未固化的板材严禁移动、震动和受压。施工面应铺砌平整,相邻衬板间不应有迎着物料运动方向的凸台。(5)施工完成后须养护,在环境温度15-20的情况下自然养护期不少于20天,在环境温度20-30的情况下自然养护期不少于14天,在环境温度30-35的情况下自然养护期不少于7天,环境温度小于10时需采取加热措施养护。在养护期内严禁与水或水蒸气接触,并防止雨淋或外力的撞击。(6)施工质量检查砖板衬施工过程中可能会出现一些施工中的问题,因此,必须做好施工质量检查工作。 施工中常见的问题及原因,见下表。问题原因分析处理措施胶泥流淌胶泥配料比不当调整胶泥粘度砖板移位胶泥

9、稠度小衬砌位置不适当调整胶泥粘度调整衬砌位置胶泥固化后膨胀固化剂加入过快搅拌不匀固化齐加入速度要慢衬层敲击时成空音胶泥用量不足胶泥流淌或局部无胶泥胶泥应饱满避免胶泥流淌胶泥固化慢固化剂用水不足或质量差,施工温度低验证固化剂质量,调整固化剂用量,提高施工温度衬砌面不平胶泥缝不均匀砖板厚薄不均施工操作不佳挑选砖板精心施工五、 施工进度计划汽车卸煤间漏斗铸石板衬砌 2015年7月20日至2015年7月30日;BC6AB、BC10AB、BC11AB廊道紧急落料口漏斗铸石板衬砌 2015年7月28日至2015年8月5日;CCH1破碎楼漏斗铸石板衬砌 2015年8月6日至2015年8月8日CCH2破碎楼漏

10、斗铸石板衬砌 约 2015年8月9日至2015年8月28日(结合CCH2主体结构施工进度随时调整)六、 质量保证措施1、施工质量管理机构:组长:杜长春成员:姜忠厚 李仕海 杨役勃 郭著质量管理机构在工作中应作好施工记录、中间验收、交接等相关工作,制定和保存质量文件。本次工程为铸石板衬里,施工程序较多,整个工程由许多工序组成:材料供应、表面处理、砖板衬砌,其中任何环节失控都会使设备的使用效果带来较大的影响甚至被破坏造成停产。因此必须对施工的每个工序进行质量控制,确保施工质量。 2、施工程序及技术措施(1)施工前准备: 严格按照图纸进行会审、并按照有关技术要求及相关施工和技术规程制定合理的施工操作

11、规范。(2)施工队伍保证:施工人员全部是经过严格培训的公司员工。进入现场的施工队伍已掌握施工规范、熟悉工艺,并且具备有同类工程的施工实践经验。施工队伍提前进入现场,组织施工工人熟悉现场环境情况,熟悉施工图纸设计要求,贯彻落实施工组织设计、施工工艺、施工方案。(3) 施工机具准备:根据现场需要,切割机、卷扬机、电源等其他施工用具准备到位。 3、基体质量保证要求(1)基体表面必须有足够的强度、钢度。(2)基体平整度为2延长米5mm。(3)基体表面不起鼓,不脱壳。(4)不脱落,无裂纹。(5)基础检查与验收应按照设计图纸与混凝土结构工程施工质量验收规范GB502042002标准进行。4、质量管理保证要

12、求 (1)建立现场质量管理体系,做到每一道工序都通过自检、互检,即只有上一道工序检测合格后方可进行下一道工序。(2)项目部派专人监控施工全过程,监督每道工序质量。七、安全环境管理1、组织管理措施(1)为了更好的对安全施工进行有效的管理,进一步强化安全监察工作,加强组织领导,建立现场安全保证体系,在该项目部施工现场成立以项目经理为首的安全领导小组,定期召开安全工作会议,现场执行领导干部安全值日制度。(2)项目部设专职安全员,各施工班组设班组安全员,健全建立现场安全保证体系,定期进行安全大检查,坚持各班组每周的“安全日”活动,自觉接受发包人、监理、总包在安全,文明施工方面的监督、检查、指导。(3)

13、根据作业人员情况成立3-5人的现场“安全纠察队”,“安全纠察队”队员每人佩戴投标人工程项目部统一印制的“安全纠察”臂章,开展日常安全生产检查工作。(4)项目部与专业化公司签订安全生产责任状,专业化公司与所属施工班组签订安全生产责任状,使安全生产工作责任到人,层层负责。(5)成立劳动保护劳动卫生监督小组,加强对施工现场劳动保护用品的采购、发放、使用和管理的监督监察工作。2、安全管理措施资料1)贯彻执行发包人,公司有关安全生产管理方面的规章制度,推行安全目标责任书,分解指标落实到班组,确保工程安全目标的实现。2)认真组织和学习各专业的安全操作规程,强调和落实各级各类人员安全生产责任制,建立以安全施工责任制为核心的安全施工管理制度。3)根据现场情况编制,组织实施现场安全技术措施计划,在现场临时用电方面,在条件许可情况下尽力推行三相五线制供电。4)根据现场施工情况,在埋地管道、电缆等,采用危险点预控方案,编制预控措施计划,并组织实施。5)继续执行单位工程开工安全许可证制度,在安全保证前提下方可允许开始施工。6)施工前各专业,各工种的施工管理人员必须向施工同伴组进行书面安全技术交底。施工人员必须遵守各专业的安全操作规程,不得违章作业。7)在按施工程序进行施工时,尽量减少立体交叉作业。必须进行交叉作业时,应采取相应的隔离和有力措施。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 国内外标准规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
