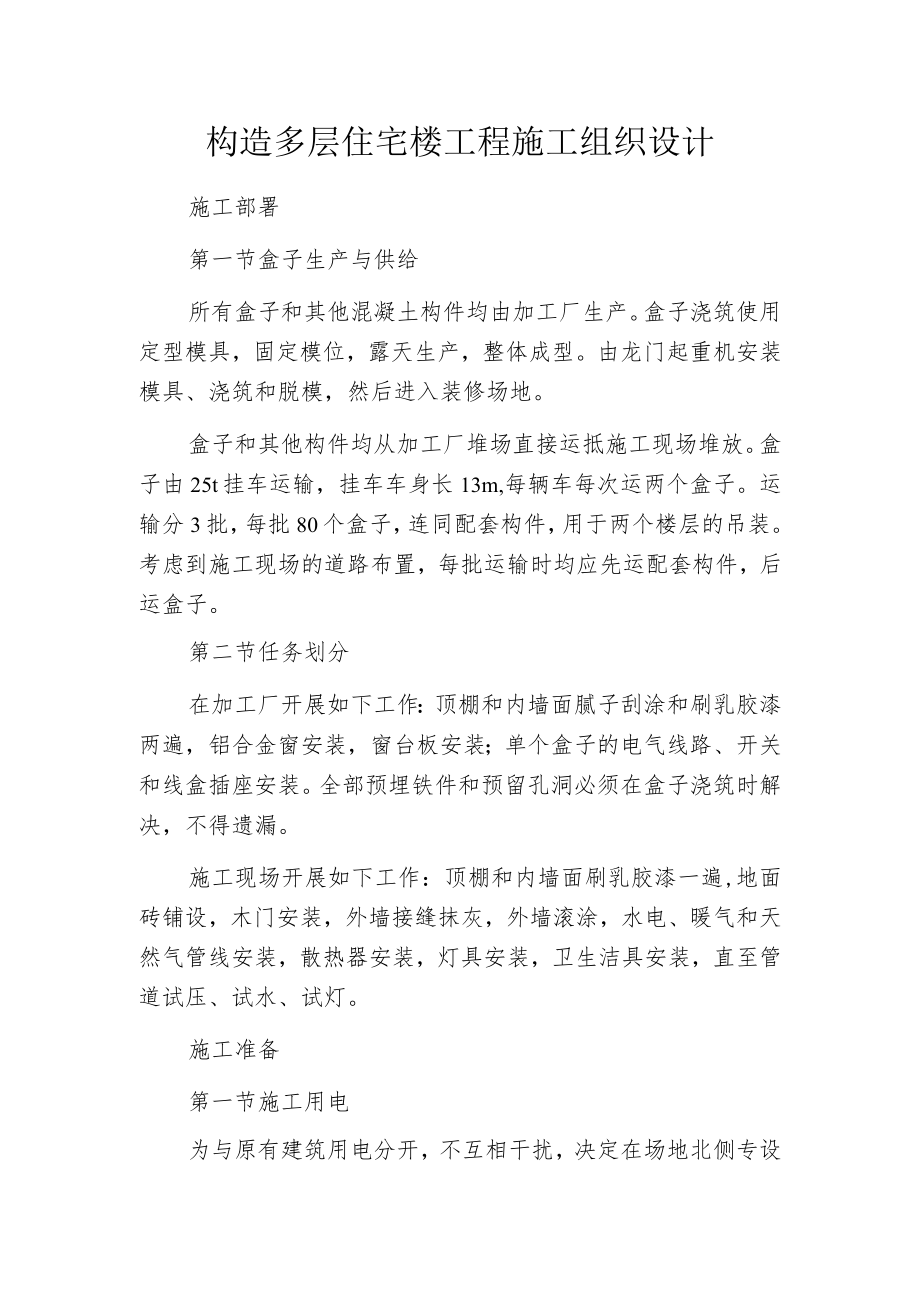

1、构造多层住宅楼工程施工组织设计施工部署第一节盒子生产与供给所有盒子和其他混凝土构件均由加工厂生产。盒子浇筑使用定型模具,固定模位,露天生产,整体成型。由龙门起重机安装模具、浇筑和脱模,然后进入装修场地。盒子和其他构件均从加工厂堆场直接运抵施工现场堆放。盒子由25t挂车运输,挂车车身长13m,每辆车每次运两个盒子。运输分3批,每批80个盒子,连同配套构件,用于两个楼层的吊装。考虑到施工现场的道路布置,每批运输时均应先运配套构件,后运盒子。第二节任务划分在加工厂开展如下工作:顶棚和内墙面腻子刮涂和刷乳胶漆两遍,铝合金窗安装,窗台板安装;单个盒子的电气线路、开关和线盒插座安装。全部预埋铁件和预留孔洞

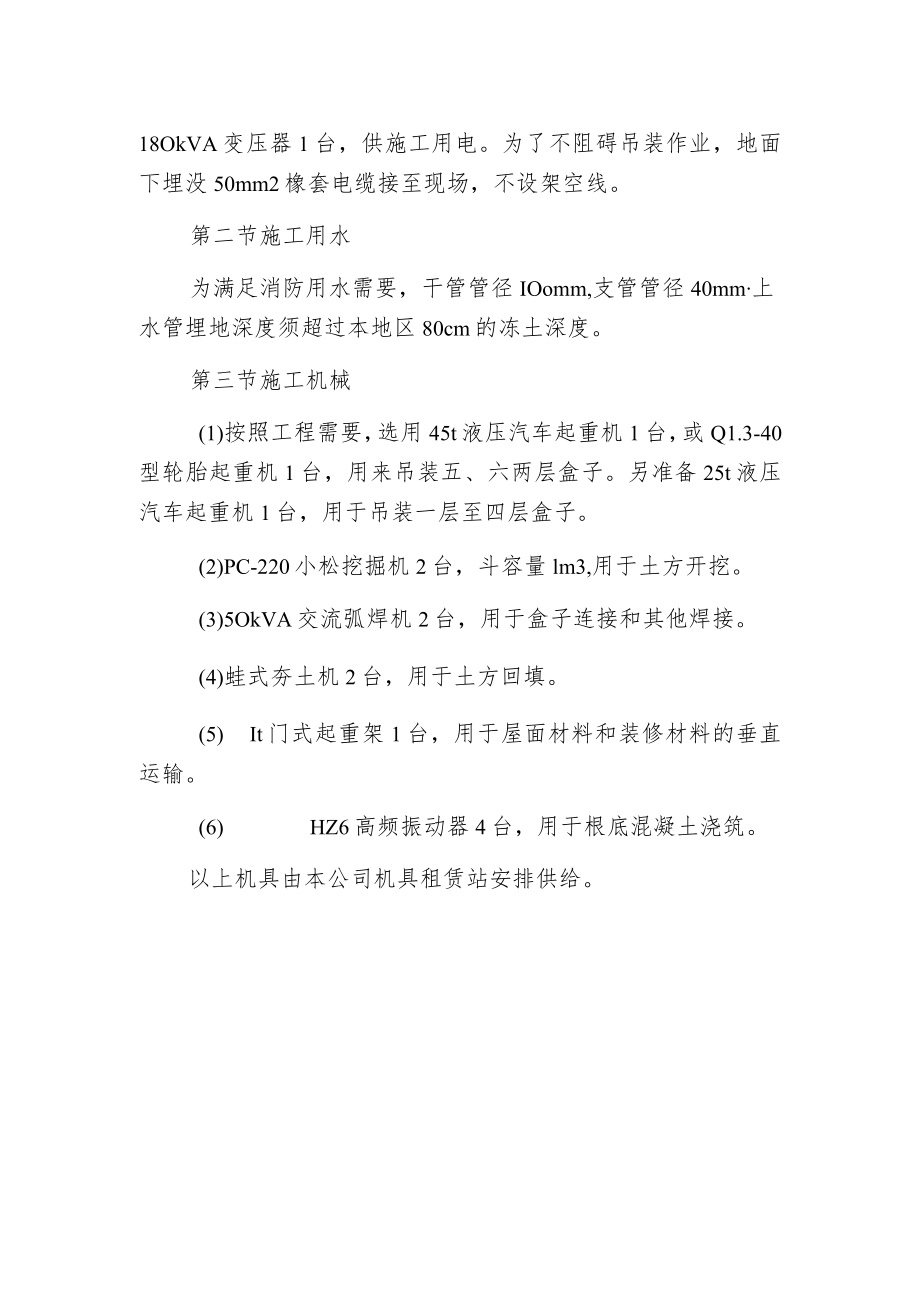

2、必须在盒子浇筑时解决,不得遗漏。施工现场开展如下工作:顶棚和内墙面刷乳胶漆一遍,地面砖铺设,木门安装,外墙接缝抹灰,外墙滚涂,水电、暖气和天然气管线安装,散热器安装,灯具安装,卫生洁具安装,直至管道试压、试水、试灯。施工准备第一节施工用电为与原有建筑用电分开,不互相干扰,决定在场地北侧专设18OkVA变压器1台,供施工用电。为了不阻碍吊装作业,地面下埋没50mm2橡套电缆接至现场,不设架空线。第二节施工用水为满足消防用水需要,干管管径IOomm,支管管径40mm上水管埋地深度须超过本地区80cm的冻土深度。第三节施工机械(1)按照工程需要,选用45t液压汽车起重机1台,或Q1.3-40型轮胎起重机1台,用来吊装五、六两层盒子。另准备25t液压汽车起重机1台,用于吊装一层至四层盒子。(2)PC-220小松挖掘机2台,斗容量lm3,用于土方开挖。(3)5OkVA交流弧焊机2台,用于盒子连接和其他焊接。(4)蛙式夯土机2台,用于土方回填。(5) It门式起重架1台,用于屋面材料和装修材料的垂直运输。(6) HZ6高频振动器4台,用于根底混凝土浇筑。以上机具由本公司机具租赁站安排供给。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
