《单位工程施工组织设计.ppt》由会员分享,可在线阅读,更多相关《单位工程施工组织设计.ppt(45页珍藏版)》请在第壹文秘上搜索。

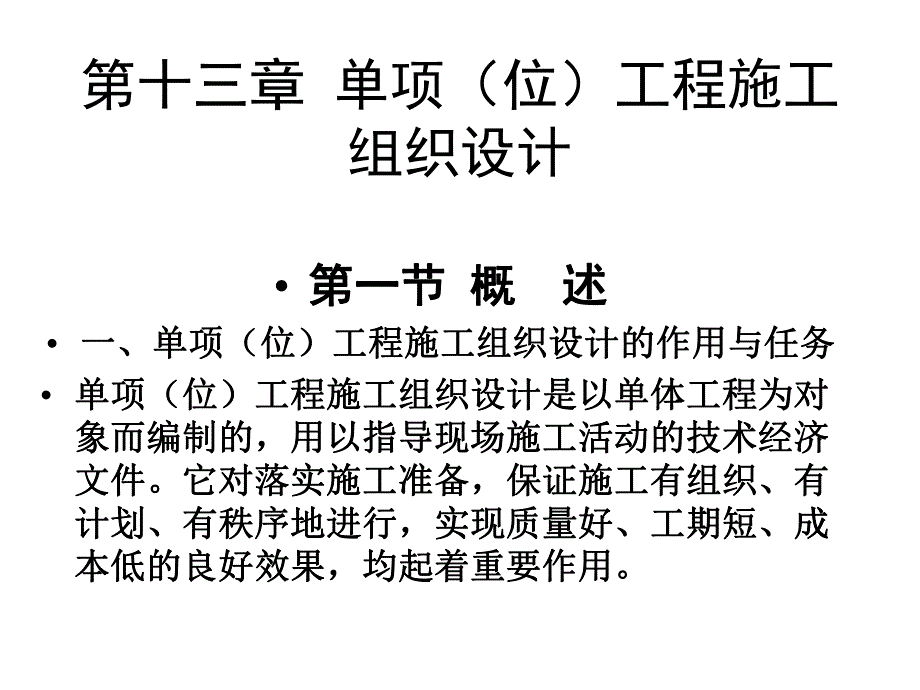

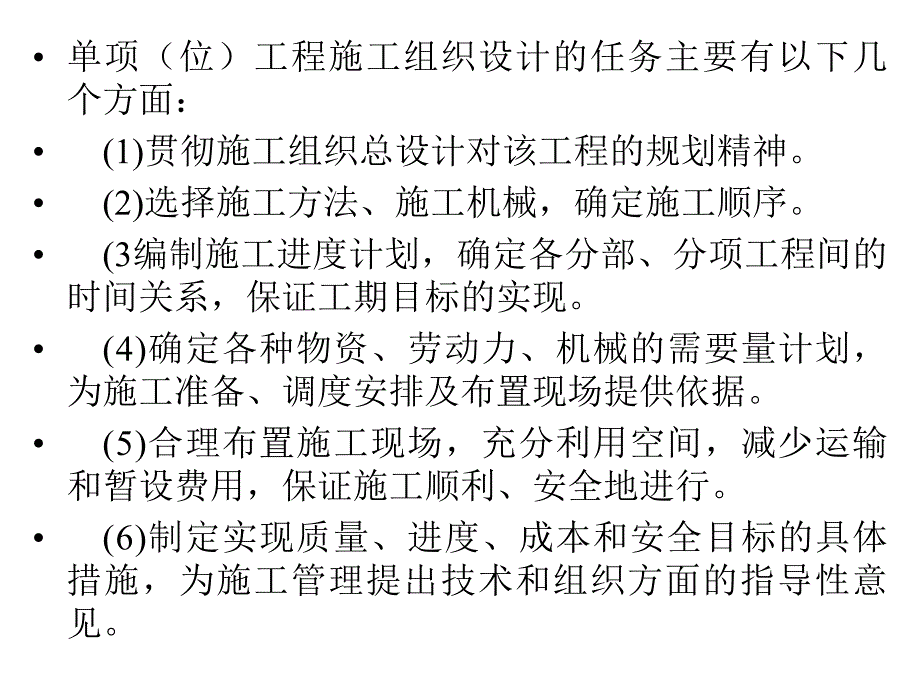

1、第十三章 单项(位)工程施工组织设计 第一节第一节 概概 述述 一、单项(位)工程施工组织设计的作用与任务一、单项(位)工程施工组织设计的作用与任务 单项(位)工程施工组织设计是以单体工程为对单项(位)工程施工组织设计是以单体工程为对象而编制的,用以指导现场施工活动的技术经济象而编制的,用以指导现场施工活动的技术经济文件。它对落实施工准备,保证施工有组织、有文件。它对落实施工准备,保证施工有组织、有计划、有秩序地进行,实现质量好、工期短、成计划、有秩序地进行,实现质量好、工期短、成本低的良好效果,均起着重要作用。本低的良好效果,均起着重要作用。单项(位)工程施工组织设计的任务主要有以下几个方面

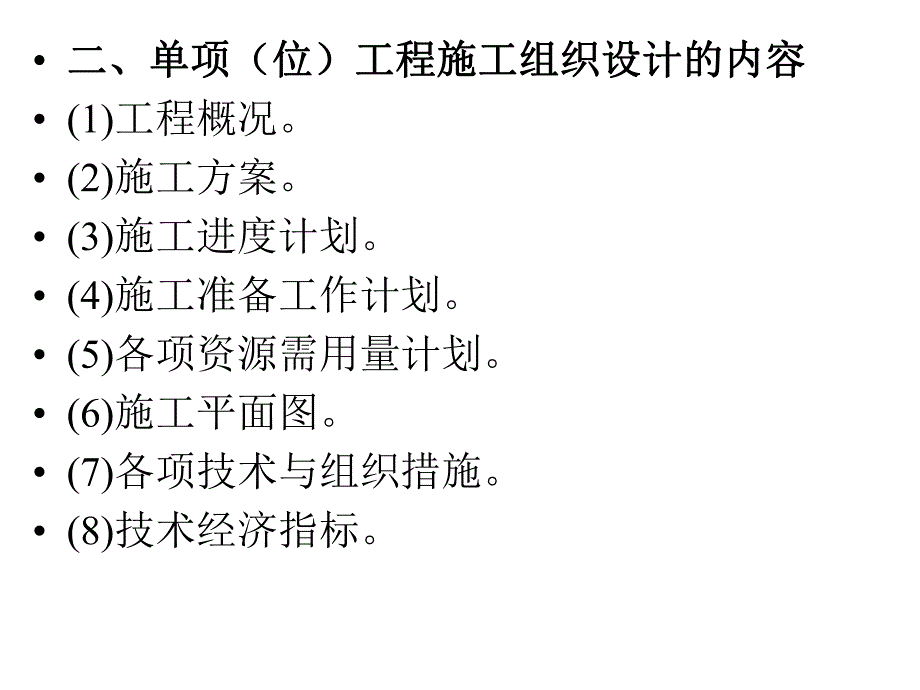

2、:(1)贯彻施工组织总设计对该工程的规划精神。(2)选择施工方法、施工机械,确定施工顺序。(3编制施工进度计划,确定各分部、分项工程间的时间关系,保证工期目标的实现。(4)确定各种物资、劳动力、机械的需要量计划,为施工准备、调度安排及布置现场提供依据。(5)合理布置施工现场,充分利用空间,减少运输和暂设费用,保证施工顺利、安全地进行。(6)制定实现质量、进度、成本和安全目标的具体措施,为施工管理提出技术和组织方面的指导性意见。二、单项(位)工程施工组织设计的内容二、单项(位)工程施工组织设计的内容 (1)工程概况。(2)施工方案。(3)施工进度计划。(4)施工准备工作计划。(5)各项资源需用量
3、计划。(6)施工平面图。(7)各项技术与组织措施。(8)技术经济指标。三、三、单单位位工工程程施施工工组组织织设设计计的的编编制制程程序序施工组织总设计单项(位)工程施工条件施工图计算工程量计算工程的直接费编制施工方案编制施工进度计划编制资源、运输、供应计划绘制施工平面布置图编制现场施工准备工作计划否可可否否可制定主要技术与组织措施主要技术经济指标分析图131 单项(位)工程施工组织设计的编制程序 四、单项(位)工程施工组织设计的编制依据四、单项(位)工程施工组织设计的编制依据 (1)上级领导机关对该工程的有关批示文件和要求;建设单位的意图和要求;工程承包合同等。(2)施工组织总设计和施工图。
4、(3)年度施工计划对该工程的安排和规定的各项指标。(4)预算文件提供的有关数据。(5)劳动力配备情况;各种材料、构件、加工品的来源及供应条件;施工机械的配备及生产能力。(6)水、电供应及交通运输条件。(7)设备安装进场时间及对土建施工和所需场地的要求。(8)建设单位可提供的施工场地,临时房屋、水、电、道路等条件。(9)施工现场的具体情况。如地形、工程与水文地质、周围环境、水准点、气象条件、地上地下障碍物等;(10)建设用地征购、拆迁情况、施工执照、国家有关规定、规范、规程和定额等。五、工程概况的编写五、工程概况的编写 1工程建设概况工程建设概况 2工程设计概况及主要工作量工程设计概况及主要工作
5、量 3建设地点的特征建设地点的特征 4施工条件施工条件 第二节 施工方案的编制 一、确定施工展开程序及起点流向一、确定施工展开程序及起点流向 1确定施工展开程序确定施工展开程序 (1)一般工程的施工展开程序。一般工程的施工展开程序。一般工程的施工应遵循一般工程的施工应遵循“先准备、后开先准备、后开工工”,“先地下、后地上先地下、后地上”,“先主体、先主体、后围护后围护”,“先结构、后装饰先结构、后装饰”,“先土建、后设先土建、后设备备”的程序要求。的程序要求。(2)厂房的工艺设备安装与土建施工的程序。“先土建、后设备”“先设备、后土建”土建与设备安装平行施工 2确定施工起点流向 确定施工起点流
6、向时应考虑以下因素:(1)车间的生产工艺过程。先试车投产的段、跨先施工,按生产流程安排施工流向。(2)建设单位的要求。建设单位对生产使用要求在先的部位应先施工。(3)施工的难易程度。技术复杂、进度慢、工期长的部位或层段应先施工。(4)构造合理、施工方便。如基础施工应“先深后浅”,抹灰施工应“先硬后软”,高低跨单厂的结构吊装应从并列处开始,屋面卷材防水层应由檐口铺向屋脊,有外运土的基坑开挖应从距大门的远端开始等。(5)保证质量和工期。单元楼层54321一二三(b)单元楼层54321一二三(a)图132 室内装修装饰工程自中而下再自上而中的流向(a)水平向下;(b)垂直向下7676 二、划分施工段
7、二、划分施工段 分段时应考虑以下几个主要问题:(1)各段的工程量或同一工种的工作量应大致相等。以便组织等节奏流水。(2)保证结构的整体性及装饰的外观效果。尽量利用结构变形缝或抗震缝、装饰装修的分格缝,或在留槎不影响质量处作为分段界限。(3)施工段数应与主导施工过程数相协调。要以主导施工过程为主形成工艺组合,在满足各主导施工过程都有工作面的条件下,尽量减少施工段,以避免工期延长或工作面狭窄。(4)每段的大小要与劳动组织相协调,以保证工人有足够的工作面、机械能发挥其能力。(5)不同施工阶段的流水组织方法、主导施工过程数及机具设备的配备均可能不同,应采用不同的分段 三、施工方法与施工机械的选择三、施
8、工方法与施工机械的选择 1选择施工方法和施工机械的基本要求 (1)以主要的分部分项工程为主。(2)符合施工组织总设计的要求。(3)满足施工工艺及技术要求。(4)提高工厂化、机械化程度。(5)符合可行、合理、经济、先进的要求。(6)符合工期、质量和安全要求。2选择施工方法应围绕的对象 一般情况下,选择主要项目的施工方法应围绕以下项目和对象:(1)土石方工程:是否采用机械开挖,开挖方法,放坡要求或土壁支撑方法,排降水方法及所需设备,石方的爆破方法及所需机具、材料,土石方的调配、存放及处理等。(2)混凝土及钢筋混凝土工程:钢筋加工、连接、运输及安装的方法,模板选择和安装、拆除方法,隔离剂的选用,混凝
9、土搅拌和运输方法,混凝土的浇筑顺序和方法,施工缝位置,分层高度,工作班次,振捣方法和养护制度等。在选择施工方法时,应特别注意大体积混凝土、防水混凝土等的施工,模板的工具化和钢筋、混凝土施工的机械化。(3)结构吊装工程:根据选用的机械设备确定吊装方法,安排吊装顺序、机械位置、行驶路线、构件的制作、拼装方法,构件的运输、装卸、堆放方法及场地要求,所需的机具,设备型号、数量和对道路的要求。(4)现场垂直、水平运输:确定垂直运输量(有标准层的要确定标准层的运输量),选择垂直运输方式,脚手架的选择及搭设方式,水平运输方式及设备的型号、数量,配套使用的专用工具设备(如砖车、砖笼、混凝土车、灰浆车和吊斗等)
10、,确定地面和楼层上水平运输的行驶路线,合理地布置垂直运输设施的位置,综合安排各种垂直运输设施的任务和服务范围,混凝土后台上料方式。(5)装饰装修工程:确定采用工厂化、机械化施工方法并提出所需机械设备,确定工艺流程和劳动组织、流水方法与工艺要求,确定装饰材料逐层配套堆放的数量和平面布置及运输方法。(6)特殊项目:如采用新结构、新材料、新技术、新工艺或高耸或大跨结构、重型构件、以及水下施工、深基础和软弱地基等项目,应单独选择施工方法,阐明工艺流程,需要的平面、剖面示意图,施工方法、劳动组织,技术要求,质量、安全注意事项,施工进度,材料、构件和机械设备需要量。四、确定施工顺序四、确定施工顺序 1确定
11、施工顺序的基本原则 (1)符合施工工艺及构造要求(2)与施工方法及采用的机械协调 (3)考虑施工组织的要 (4)保证施工质量 (5)有利于成品保护 (6)考虑气候条件 (7)符合安全施工的要求 2多层砖混结构住宅的施工顺序(1)基础工程 一般施工顺序为:定位放线挖土(槽或坑)打钎、验槽(地基处理)做垫层砌基础地圈梁暖气沟回填土及室外管线。(2)主体结构工程 对有构造柱、圈梁、使用预制楼板的砖混住宅,常采用“硬架支模”的施工方法,其每层的施工顺序一般为:放线、立皮数杆扎构造柱筋砌墙(搭脚手架、安过梁等)扎圈梁筋支构造柱、圈梁模板安装楼板、阳台板、楼梯构件支现浇板及板缝模扎现浇板及板缝筋浇构 造柱
12、、圈梁、现浇板及板缝混凝土养护拆模。(3)装饰装修工程 室外装饰可自上而下先施工里层;再自上而下进行面层施工,并随面层施工逐步或逐层拆除脚手架,最后完成勒脚、台阶、散水。室内装饰施工顺序一般为:砌隔墙安木或钢门框窗台、踢脚抹灰楼(地)面抹灰天棚抹灰墙面抹灰楼梯间及踏步抹灰墙、地贴面砖安门扇及塑料窗木装饰顶墙涂料木制品油漆铺装木地板检查整修。(4)屋面工程 屋面工程可以和粗装修工程平行施工。常见施工顺序按屋面构造依次为:铺设找坡层铺保温层铺抹找平层涂刷基层处理剂铺防水层及保护层。(5)水电暖卫燃等与土建的关系 水电暖卫燃等工程需与土建工程中有关分部分项工程交叉施工,且应紧密配合。在基础工程施工时
13、,应将上下水管沟和暖气管沟的垫层、墙体做好后再回填土。在主体结构施工时,应在砌墙和现浇钢筋混凝土楼板的同时,预留上下水、燃气、暖气立管的孔洞及配电箱等设备的孔洞,预埋电线管、接线盒及其它预埋件。在装饰装修施工前,应完成各种管道、设备箱体的安装及电线管的穿线。室外上下水及暖燃等管道工程可安排在基础工程之前或主体结构完工之后进行。第三节 施工进度计划的编制 一、施工进度计划一、施工进度计划 单项(位)工程施工进度计划是以施工方案为基础,根据规定的工期和资源供应条件,遵循各施工过程合理的工艺顺序,统筹安排各项施工活动而编制,以指导现场施工的安排,确保施工进度和工期。同时也可作为编制劳动力、机械及各种
14、物资需要量计划的依据。(一)划分施工项目(一)划分施工项目 (1)项目的多少、划分的粗细程度,取决于进度计划的类型及需要。(2)适当合并、简明清晰。(3)列项要结合施工方案。(4)不占工期的间接施工过程不列项。(5)列项要考虑施工组织的形式。(6)工程量及劳动量很小的项目可合并列为“其它工程”一项。(二)计算工程量(二)计算工程量 (1)工程量的计量单位要与所用定额一致。(2)要按照方案中确定的施工方法计算。(3)分层分段流水者,若各层段工程量相等或出入很小时,可只计算出一层或一段的工程量,再乘以其层段数而得出该项目的总的工程量。(4)利用预算文件时,要适当摘抄和汇总,对计量单位、计算规则和项
15、目包括内容与施工定额不符的项目,应加以调整、更改、补充或重新计算。(5)合并项目中各项应分别计算,以便套用定额,待计算出劳动量后再予以合并。(6)“其它项目”及“水暖电卫设备安装”等可不算,或由其承包单位计算并安排详细计划。(三)计算劳动量及机械台班量(三)计算劳动量及机械台班量 PiQiSiQi Hi 式中 Pi某施工项目所需的劳动量(工日)或机械台班量(台班);Qi该施工项目的工程量(实物量单位);Si该施工项目的产量定额(单位工日或台班完成的实物量);Hi该施工项目的时间定额(单位实物量所需工日或台班数)。合并施工项目有如下两种处理方法:将合并项目中的各项分别计算劳动量(或台班量)后汇总
16、,将总量列入进度表中;合并项目中的各项为同一工种施工(或同一性质的项目)时,可采用各项目的平均定额。符合本合并项目的平均定额可按下式计算:平均时间定额 n21nn2211n1iin1iiQQQHQHQHQQPH(四)确定施工项目的延续时间(四)确定施工项目的延续时间 (1)根据可供使用的人员或机械数量和正常施工的班制安排,计算出施工项目的延续时间。公式如下:式中 Ti某施工项目的延续时间(天);Pi该施工项目的劳动量(工日)或机械台班量(台班);Ri为该施工项目每天提供或安排的班组人数(人)或机械台数(台);bi该施工项目每天采用的工作班制数(13班工作制)。iiiibRPT(2)根据工期要求或流水节拍要求,确定出某个施工项目的施工延续时间,再按照采用的班制配备施工人员数或机械台数。即:所配备的人员数或机械数应符合现有情况或供应情况,并符合现场条件、工作面条件、最小劳动组合及机械效率等诸方面要求,否则应进行调整或采取必要措施。不管采用上述哪种方法确定延续时间,当施工项目是采用施工班组与机械配合施工时,都必须验算机械与人员的配合能力,否则其延续时间将无法实现或造成较大浪费。iiiibTP
