电力电缆的敷设施工技术讲义(附示意图).ppt

上传人:p** 文档编号:942932 上传时间:2024-05-03 格式:PPT 页数:77 大小:2.63MB
下载 相关 举报
电力电缆的敷设施工技术讲义(附示意图).ppt_第1页
第1页 / 共77页
电力电缆的敷设施工技术讲义(附示意图).ppt_第2页
第2页 / 共77页
电力电缆的敷设施工技术讲义(附示意图).ppt_第3页
第3页 / 共77页
电力电缆的敷设施工技术讲义(附示意图).ppt_第4页
第4页 / 共77页
电力电缆的敷设施工技术讲义(附示意图).ppt_第5页
第5页 / 共77页
电力电缆的敷设施工技术讲义(附示意图).ppt_第6页
第6页 / 共77页
电力电缆的敷设施工技术讲义(附示意图).ppt_第7页
第7页 / 共77页
电力电缆的敷设施工技术讲义(附示意图).ppt_第8页
第8页 / 共77页
电力电缆的敷设施工技术讲义(附示意图).ppt_第9页
第9页 / 共77页
电力电缆的敷设施工技术讲义(附示意图).ppt_第10页
第10页 / 共77页
亲,该文档总共77页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《电力电缆的敷设施工技术讲义(附示意图).ppt》由会员分享,可在线阅读,更多相关《电力电缆的敷设施工技术讲义(附示意图).ppt(77页珍藏版)》请在第壹文秘上搜索。

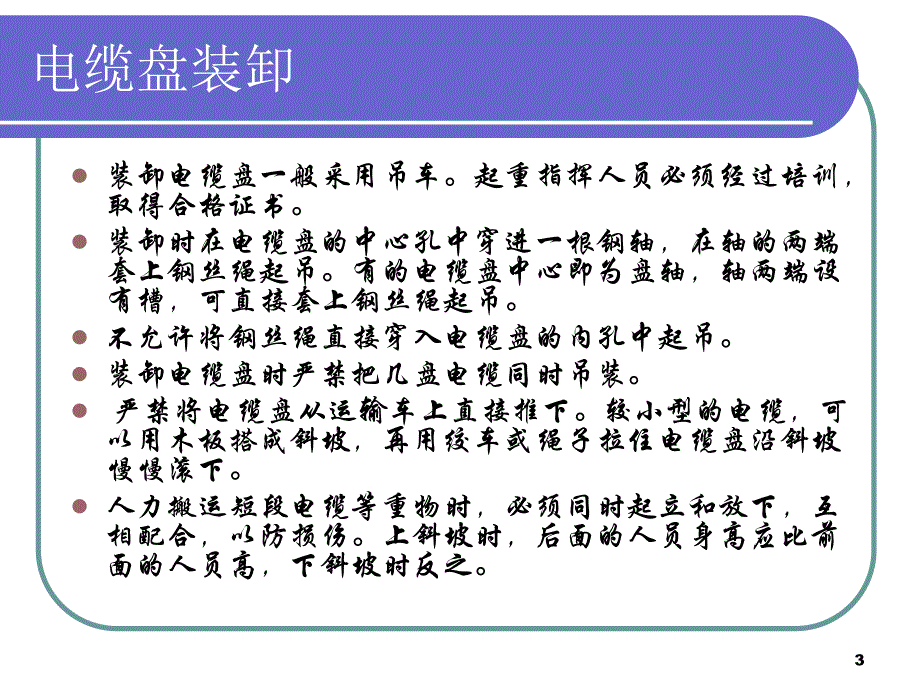

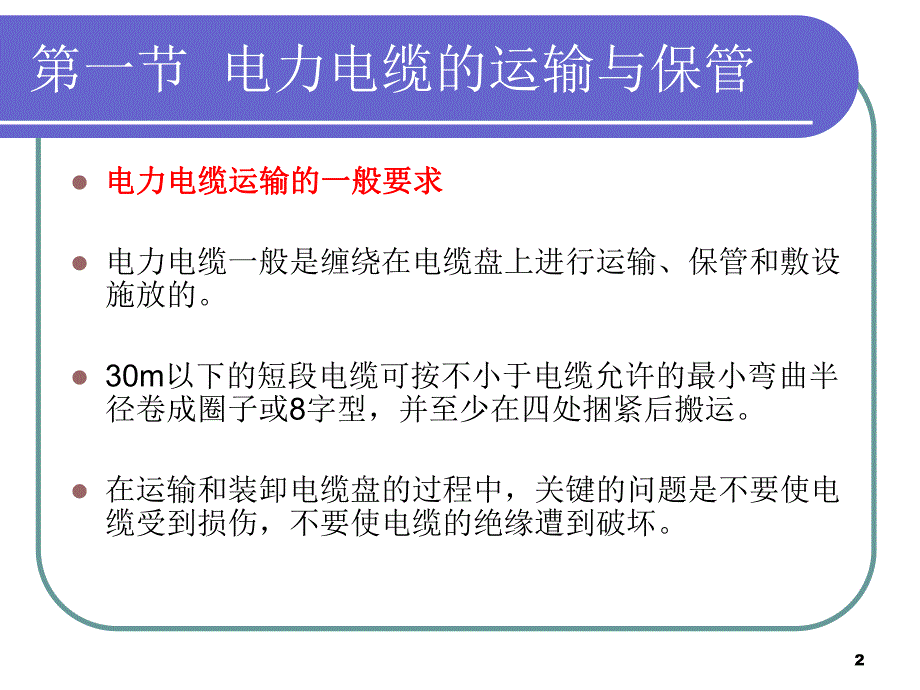

1、1 电力电缆的敷设2第一节 电力电缆的运输与保管l电力电缆运输的一般要求电力电缆运输的一般要求l电力电缆一般是缠绕在电缆盘上进行运输、保管和敷设施放的。l30m以下的短段电缆可按不小于电缆允许的最小弯曲半径卷成圈子或8字型,并至少在四处捆紧后搬运。l在运输和装卸电缆盘的过程中,关键的问题是不要使电缆受到损伤,不要使电缆的绝缘遭到破坏。3电缆盘装卸 l装卸电缆盘一般采用吊车。起重指挥人员必须经过培训,取得合格证书。l装卸时在电缆盘的中心孔中穿进一根钢轴,在轴的两端套上钢丝绳起吊。有的电缆盘中心即为盘轴,轴两端设有槽,可直接套上钢丝绳起吊。l不允许将钢丝绳直接穿入电缆盘的内孔中起吊。l装卸电缆盘时

2、严禁把几盘电缆同时吊装。l 严禁将电缆盘从运输车上直接推下。较小型的电缆,可以用木板搭成斜坡,再用绞车或绳子拉住电缆盘沿斜坡慢慢滚下。l人力搬运短段电缆等重物时,必须同时起立和放下,互相配合,以防损伤。上斜坡时,后面的人员身高应比前面的人员高,下斜坡时反之。4电缆盘运输 l重量较轻、盘径不大的电缆盘可以使用一般的槽形卡车运输。l重量和盘径较大时,最好用专用拖车运输。l电缆盘在车上运输时,必须将电缆盘放稳并牢靠地固定,电缆盘边应垫塞好,防止电缆盘出现晃动、碰撞或倾倒。l电缆盘不允许平放装车。5电缆拖车6电缆盘的滚动 l电缆线盘的放置地应坚实,防止倾倒压伤电缆、电缆线盘的放置地应坚实,防止倾倒压伤

3、电缆、设备和人员。设备和人员。l短距离搬运电缆线盘时,允许将电缆盘滚动,短距离搬运电缆线盘时,允许将电缆盘滚动,但其滚动的方向必须与线盘上标识的箭头方向但其滚动的方向必须与线盘上标识的箭头方向一致。一致。l电缆盘在地面上滚动时必须控制在小距离范围电缆盘在地面上滚动时必须控制在小距离范围内。滚动电缆线盘时,应有人统一指挥和熟练内。滚动电缆线盘时,应有人统一指挥和熟练操作工人控制方向。操作工人控制方向。7二、电力电缆保管注意事项二、电力电缆保管注意事项 l1电缆及附件的检查验收电缆及附件的检查验收l(1)核查电缆的型号、规格数量是否相符。检查电缆及其附件的产品说明书、试验检验合格证、安装图纸资料是

4、否齐全。l(2)电缆盘及电缆是否完好无损,充油电缆还要检查电缆盘上的附件是否完好,压力箱的油压是否正常,电缆及其终端应无漏油迹象。l(3)电缆附件应齐全、完好,其规格尺寸应符合制造厂图纸的要求。绝缘材料的防潮包装及密封应良好。82电缆及附件的存放与保管电缆及附件的存放与保管l(1)电缆盘上应标明电缆型号、电压、规格和长电缆盘上应标明电缆型号、电压、规格和长度。电缆盘的周围应有通道,便于检查,地基度。电缆盘的周围应有通道,便于检查,地基应坚实,电缆盘应稳固,存放处不得有积水。应坚实,电缆盘应稳固,存放处不得有积水。l(2)电缆盘不得平放放置。室外存放充油电缆时,电缆盘不得平放放置。室外存放充油电

5、缆时,应有遮篷,并有防止遭受机械损伤和附件丢失应有遮篷,并有防止遭受机械损伤和附件丢失的措施。的措施。l(3)电缆终端和中间接头的附件应当分类存放在电缆终端和中间接头的附件应当分类存放在干燥、通风、有防火措施的室内。存放有机材干燥、通风、有防火措施的室内。存放有机材料的绝缘部件、绝缘材料的室内温度应不超过料的绝缘部件、绝缘材料的室内温度应不超过35。充油电缆的绝缘纸卷桶,密封应良好。充油电缆的绝缘纸卷桶,密封应良好。93其他材料的存放与保管其他材料的存放与保管l其他材料主要包括接地箱和交叉互联箱、防火材料、电缆支桥、桥其他材料主要包括接地箱和交叉互联箱、防火材料、电缆支桥、桥架、金具等。架、金

6、具等。l (1)(1)接地箱、交叉互联箱要存放于室内,对没有进出线口封堵的要接地箱、交叉互联箱要存放于室内,对没有进出线口封堵的要在箱内放置防潮剂并增加临时封堵。在箱内放置防潮剂并增加临时封堵。l (2)(2)防火涂料、包带、堵料等防火材料,应严格按厂家提防火涂料、包带、堵料等防火材料,应严格按厂家提 供的产品供的产品的保管要求,进行保管存放。的保管要求,进行保管存放。l(3)(3)电缆支架、桥架暂时不能安装时,应分类保管;装卸存放电缆支架、桥架暂时不能安装时,应分类保管;装卸存放 一定一定要轻拿轻放,不得摔打,以防变形和损伤防腐层。要轻拿轻放,不得摔打,以防变形和损伤防腐层。l(4)(4)存

7、放电缆金具时,不要破坏金具的包装箱。存放电缆金具时,不要破坏金具的包装箱。102电缆及附件的存放与保管电缆及附件的存放与保管l(4)(4)终端用的瓷套等易碎绝缘件,存放时应放于原包装箱终端用的瓷套等易碎绝缘件,存放时应放于原包装箱内,用泡沫塑料、草袋、木料等围遮包牢。内,用泡沫塑料、草袋、木料等围遮包牢。l (5)(5)存放过程中应定期检查电缆及其附件是否完好。对存放过程中应定期检查电缆及其附件是否完好。对于充油电缆,还应检查油压是否正常。发现密封端有渗于充油电缆,还应检查油压是否正常。发现密封端有渗漏油时可进行修补,如暂时无法处理,应对压力箱进行漏油时可进行修补,如暂时无法处理,应对压力箱进

8、行补油,防止油压降至零。如果油压降至零或出现负压,补油,防止油压降至零。如果油压降至零或出现负压,电缆内将吸进空气和潮气,此时应马上进行处理。处理电缆内将吸进空气和潮气,此时应马上进行处理。处理前不要滚动电缆盘,以免空气和水分在电缆内窜动,给前不要滚动电缆盘,以免空气和水分在电缆内窜动,给处理增加难度。处理增加难度。l l较长时间存放的充油电缆,可装设油压报警装置,以便较长时间存放的充油电缆,可装设油压报警装置,以便仓库保管人员能及时发现问题。仓库保管人员能及时发现问题。11三、电力电缆起重注意事项三、电力电缆起重注意事项 l吊装作业分为两大类,一类是吊车起重吊装作业,常用汽车吊或桥式起重机进

9、行作业。另一类是安装起重用的桅杆、起重滑轮及卷扬机等起重机具或各种起重机械进行的吊装作业。l必须使用原设计的吊点。吊点。没有规定的吊点时,应使吊点或吊点连线与重心铅垂线的交点在重心上。12电缆吊车起重注意事项l 1对吊车驾驶员的资历要求对吊车驾驶员的资历要求l(1)吊车驾驶员须有两年以上车辆驾驶经吊车驾驶员须有两年以上车辆驾驶经验,并有验,并有“特种作业人员特种作业人员”证书,方准从证书,方准从事吊装作业。事吊装作业。l(2)吊车驾驶员要严格按规定对车辆进行吊车驾驶员要严格按规定对车辆进行维护保养。严格执行操作流程。维护保养。严格执行操作流程。132吊装作业吊装作业“十不准十不准”听从指挥人指

10、挥,没有信号或信号不清不准作业。听从指挥人指挥,没有信号或信号不清不准作业。不准酒后作业。不准酒后作业。不准交给非指定人员作业。不准交给非指定人员作业。不准超负荷,超工作半径作业。不准超负荷,超工作半径作业。不准吊杆下站人,吊物时不准在驾驶室上空运转。不准吊杆下站人,吊物时不准在驾驶室上空运转。吊有重物时,驾驶员不准离开操作室,作业时司机不吊有重物时,驾驶员不准离开操作室,作业时司机不准从事与操作无关的事情或与他人闲谈。准从事与操作无关的事情或与他人闲谈。吊杆抬起未回复到原位,不准现场移动行车。吊杆抬起未回复到原位,不准现场移动行车。不准在风力不准在风力6 6级以上或雷雨天气条件下作业,当风力

11、级以上或雷雨天气条件下作业,当风力达到达到5 5级时,不准露天进行受风面或重物接近额定负级时,不准露天进行受风面或重物接近额定负荷的作业。荷的作业。不准拖拉和斜吊重物。不准拖拉和斜吊重物。不准在距带电物体小于以下距离时作业。不准在距带电物体小于以下距离时作业。lkV:1.5mlkV:1.5m;6 610kV:2m10kV:2m;3535110kV:4m110kV:4m;220kV:6m220kV:6m。14 3车辆行驶车辆行驶行驶前确认吊机吊杆、支腿全部回复原位,关闭吊机行驶前确认吊机吊杆、支腿全部回复原位,关闭吊机操作室车门。操作室车门。行驶时起重机外部严禁乘人。行驶时起重机外部严禁乘人。检

12、查车上枕木钢丝绳是否放好,防止行车中坠落。检查车上枕木钢丝绳是否放好,防止行车中坠落。大型吊车行车中要特别注意其他车辆、非机动车和行大型吊车行车中要特别注意其他车辆、非机动车和行人,不要太靠路边,防止路基坍塌,造成不测。人,不要太靠路边,防止路基坍塌,造成不测。注意行驶路线上的架空线路、桥梁、涵洞的限高和限注意行驶路线上的架空线路、桥梁、涵洞的限高和限重,不得冒险通过。重,不得冒险通过。154.吊装作业吊装作业 按规定接合输出动力,使液压油及各齿轮箱润滑油预热1520min,冬季应延长预热时间。检查蓄能器压力和力矩限制器、报警装置等是否灵敏有效。检查作业区域内有无障碍物,起重机应停放在平坦坚硬

13、的地面上,地面松软不平时,支腿应垫枕木,确认起重机处于水平状态。雨雪天气,为防止制动器受潮失灵,应先行试吊,确认安全后,方可作业。在运行变电站内和高压带电线路旁进行近电吊装作业前,吊车须良好接地。在提升或降落过程中,吊臂及电缆盘下严禁人员停留或通行。164.吊装作业(续)吊装作业(续)停机时,必须先将电缆盘落地,不得在悬空时停留。停机时,必须先将电缆盘落地,不得在悬空时停留。电缆盘距地面电缆盘距地面202050cm50cm时应暂停,检查吊钩、钢轴、时应暂停,检查吊钩、钢轴、钢丝绳状态,一切情况正常后,再行作业。钢丝绳状态,一切情况正常后,再行作业。轻吊轻放,防止因晃动、振动、碰撞等造成损坏。轻

14、吊轻放,防止因晃动、振动、碰撞等造成损坏。地面应选择坚实平整的地面,防止倾倒或硌伤电缆。地面应选择坚实平整的地面,防止倾倒或硌伤电缆。在吊装电缆终端瓷套管时,吊装点一定要在瓷套管重在吊装电缆终端瓷套管时,吊装点一定要在瓷套管重心点以上,用最慢的下降速度套入瓷套管。心点以上,用最慢的下降速度套入瓷套管。17第二节第二节 电力电缆敷设方式电力电缆敷设方式 n电缆的敷设方式电缆的敷设方式 直埋敷设;直埋敷设;电缆沟敷设;电缆沟敷设;电缆隧道敷设;电缆隧道敷设;排管敷设;排管敷设;桥梁桥架敷设。桥梁桥架敷设。n电缆沟:电缆沟:普通电缆沟;充砂电缆沟普通电缆沟;充砂电缆沟18电缆敷设的基本要求电缆敷设的

15、基本要求-最大位差最大位差油浸纸绝缘电缆敷设的最低点与最高点之间的最大位差应不超过表4-1的规定。若超过规定,可选择适合高落差的其他形式电缆,如不滴流浸渍纸绝缘或塑料绝缘等,必要时也可采用堵油中间接头。铝包电缆的位差可以比铅包电缆的位差大35m。19电缆敷设的基本要求电缆敷设的基本要求-最小转变半径最小转变半径l在敷设和运行中不应使电缆过分弯曲。各种电缆最小允在敷设和运行中不应使电缆过分弯曲。各种电缆最小允许弯曲半径应不小于表许弯曲半径应不小于表4-24-2的规定。的规定。20电缆敷设的基本要求电缆敷设的基本要求-支撑间距支撑间距l按设计数值执行;按设计数值执行;l随着电缆外径和重量增加,应适

16、当增加支撑点,减小支撑点间距,随着电缆外径和重量增加,应适当增加支撑点,减小支撑点间距,或者明显增加支撑点的强度或者明显增加支撑点的强度。21电缆敷设的基本要求电缆敷设的基本要求-电缆保护电缆保护l 进入建筑物、隧道,穿过楼板及墙壁,从沟道引至电杆、设备、墙壁表面等,距地面高度2m以下的一段电缆需穿保护管或加保护装置。l保护管内径为电缆外径的15倍,保护管埋人地面不小于100mm。22电缆敷设的基本要求电缆敷设的基本要求l(5)敷设在厂房内、隧道内和不填砂电缆沟内的电缆,应采用裸铠装或非易燃性外护套电缆。电缆如有接头,应在接头周围采取防止火焰蔓延的措施。23电缆敷设的基本要求电缆敷设的基本要求l(6)电缆敷设时,电缆应从盘的上端引出,上端引出,不应使电缆在支架上及地面摩擦拖拉。电缆上不得有铠装压扁、电缆绞拧、护层折裂等未消除的机械损伤。24电缆敷设的基本要求电缆敷设的基本要求-最大牵引强度l(7)机械敷设电缆时的最大牵引强度宜符合表4-4的规定。当采用钢丝绳牵引时,高压及超高压电缆总牵引力不宜超过30kN。2526侧压力与牵引速度l(8)高压及超高压电缆敷设时,转弯处的侧压力应符合制造

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 能源与动力工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
