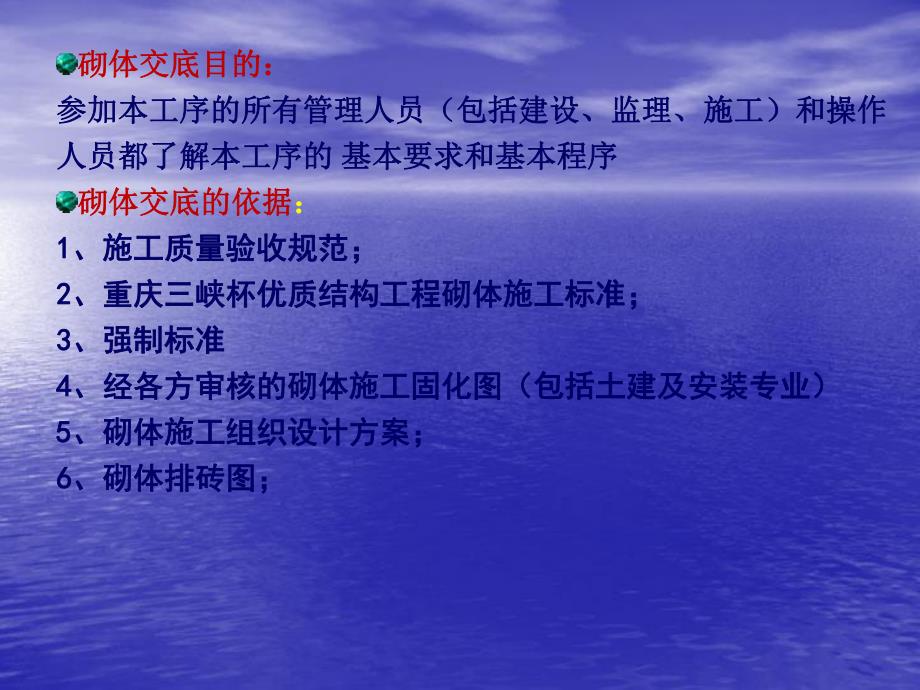

1、监理工作预案监理工作预案砌体分部技术交底砌体分部技术交底砌体交底目的:砌体交底目的:参加本工序的所有管理人员(包括建设、监理、施工)和操作参加本工序的所有管理人员(包括建设、监理、施工)和操作人员都了解本工序的人员都了解本工序的 基本要求和基本程序基本要求和基本程序 砌体交底的依据砌体交底的依据:1 1、施工质量验收规范;、施工质量验收规范;2 2、重庆三峡杯优质结构工程砌体施工标准;、重庆三峡杯优质结构工程砌体施工标准;3 3、强制标准、强制标准4 4、经各方审核的砌体施工固化图(包括土建及安装专业)、经各方审核的砌体施工固化图(包括土建及安装专业)5 5、砌体施工组织设计方案;、砌体施工组

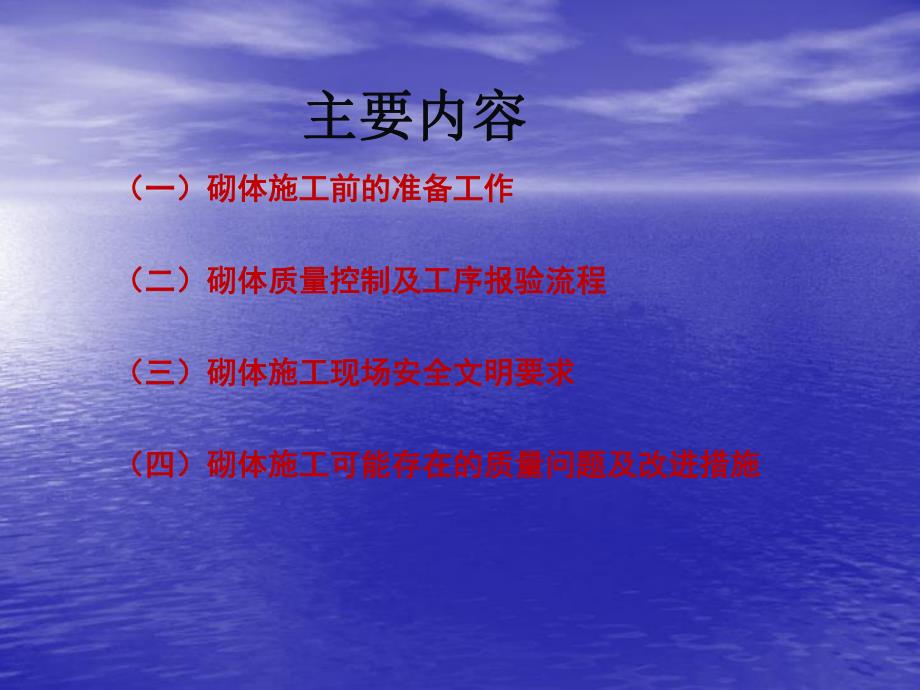

2、织设计方案;6 6、砌体排砖图;、砌体排砖图;主要内容主要内容(一)砌体施工前的准备工作(一)砌体施工前的准备工作(二)砌体质量控制及工序报验流程(二)砌体质量控制及工序报验流程(三)砌体施工现场安全文明要求(三)砌体施工现场安全文明要求(四)砌体施工可能存在的质量问题及改进措施(四)砌体施工可能存在的质量问题及改进措施(一)砌体施工前的准备工作(一)砌体施工前的准备工作砌体施工前,施工单位必须对相关班组和人员进行安全技术交砌体施工前,施工单位必须对相关班组和人员进行安全技术交底工作(包括对材料计划、入场材料报验、砌体施工方法及工艺底工作(包括对材料计划、入场材料报验、砌体施工方法及工艺流程、
3、质量控制措施、安全文明施工等),要求对各专业所有施流程、质量控制措施、安全文明施工等),要求对各专业所有施工管理人员及作业班组统一交底培训,使施工单位各方人员心中工管理人员及作业班组统一交底培训,使施工单位各方人员心中有数,正常有序地开展工作。有数,正常有序地开展工作。请施工单位将交底的书面资料交监理部砌体施工前,必须统一搭设砂浆搅拌棚及水泥、河沙、砌体等材砌体施工前,必须统一搭设砂浆搅拌棚及水泥、河沙、砌体等材料堆场料堆场 。入场各项材料在监理见证下送检,各项材料报验合格后。入场各项材料在监理见证下送检,各项材料报验合格后方可用于工程实体方可用于工程实体(强调建筑砂浆用增塑剂也要送检强调建筑
4、砂浆用增塑剂也要送检)建筑砂浆搅拌现场必须悬挂配合比报告,并配建筑砂浆搅拌现场必须悬挂配合比报告,并配置磅秤,工人在操作过程中严格按配合比进行搅置磅秤,工人在操作过程中严格按配合比进行搅拌,当日砂浆必须当日用完,不得使用过夜砂浆拌,当日砂浆必须当日用完,不得使用过夜砂浆进行砌筑进行砌筑。监理在巡查过程中发现违规现象将严格进行处罚。监理在巡查过程中发现违规现象将严格进行处罚。砌体进场后,因按不同规格型号进行堆码,在搬运过程中轻砌体进场后,因按不同规格型号进行堆码,在搬运过程中轻拿轻放,保证砌块棱角不被碰坏。拿轻放,保证砌块棱角不被碰坏。砌块及实心配砖砌块及实心配砖在砌筑前,提前在砌筑前,提前一天
5、浇水湿润充一天浇水湿润充分,严禁干砖上分,严禁干砖上楼润湿及干砖上楼润湿及干砖上墙。墙。所有材料(砖、河沙、石子、水泥等)应靠搅伴棚附近分别所有材料(砖、河沙、石子、水泥等)应靠搅伴棚附近分别堆放,方便运输,堆放,方便运输,各种材料注明标识牌。各种材料注明标识牌。按照砌体施工检验批做好对楼层的放线工作。楼层放线应以按照砌体施工检验批做好对楼层的放线工作。楼层放线应以结构施工内控点主线为依据,根据业主确认的砌体固化图弹结构施工内控点主线为依据,根据业主确认的砌体固化图弹好楼层标高控制线和墙体边线。好楼层标高控制线和墙体边线。墙体边线、标高弹好墙体边线、标高弹好后报监理检查复核,作后报监理检查复核
6、,作为质量停止点检查之一。为质量停止点检查之一。砌体放线合格后,与砼结构交界处采用植筋方式对墙体拉接筋砌体放线合格后,与砼结构交界处采用植筋方式对墙体拉接筋等进行植筋,其锚固长度必须满足设计要求。等进行植筋,其锚固长度必须满足设计要求。植筋位置根据不同梁高组砌排砖按“倒排法”准确定位,钻孔深度必须满足设计要求;孔洞的清理要求用专用电动吹风机,确保粉尘的清理效果;墙体拉接筋抗拔试验合格后才能进行砌筑。构造柱的设置严格按砌体固化图要求进行布置,纵筋搭接长构造柱的设置严格按砌体固化图要求进行布置,纵筋搭接长度必须满足设计要求,搭接区域箍筋按要求加密设置。度必须满足设计要求,搭接区域箍筋按要求加密设置
7、。构造柱采用预埋钢筋时,应确保钢筋留设长度满足搭接要求。所有卫生间墙根按强规要求采用所有卫生间墙根按强规要求采用C20C20素混凝土(素混凝土(120120高、宽同高、宽同墙后)进行浇筑,浇筑前,按检验批通知监理到现场进行检查。墙后)进行浇筑,浇筑前,按检验批通知监理到现场进行检查。楼层内砌体材料堆码尽量靠楼层内砌体材料堆码尽量靠墙放置,应均匀分散不得集中墙放置,应均匀分散不得集中砼浇筑前,必须进行凿毛,并用水砼浇筑前,必须进行凿毛,并用水冲洗湿润,浇筑时必须确保密实冲洗湿润,浇筑时必须确保密实所有预制过梁必须严格按设计图集及相关规范要求进行制作,所有预制过梁必须严格按设计图集及相关规范要求进
8、行制作,制作完成后用墨汁标注上下方向,避免安装过程中钢筋位置反向制作完成后用墨汁标注上下方向,避免安装过程中钢筋位置反向。过梁要求提前制作,安装时必须确保强度达到设计要求。(钢筋及砼材料须报验,强调做好砼试件取样、强度评定工作)(二)砌体质量控制及工序报验流程(二)砌体质量控制及工序报验流程所有墙体砌筑三线实心配砖(除卫生间素砼浇筑120mm外),砌筑完成后,对照各方确认的固化图对所有墙肢、门洞及门垛、窗洞等尺寸进行复核,自检合格后报监理作为质量停止点检查之一。排砖至墙底铺底灰厚超过2时,应采取细石砼进行铺底砌筑;门洞控制尺寸严格按图纸要求留设。墙体砌筑前根据墙高采用“倒排法”确定砌块匹数(采
9、取由上至下原则,即先留足后塞口200高度(预留高度允许误差10),然后根据砖模数进行排砖)后塞口斜砖逐块敲紧挤实,斜砌角度控制在6010墙体实心砖砌筑应采用一顺一丁和三一砌筑法;空心砖采用墙体实心砖砌筑应采用一顺一丁和三一砌筑法;空心砖采用顺砌法,不应有通缝,搭砌长度不应小于顺砌法,不应有通缝,搭砌长度不应小于90mm90mm。墙体砌筑时灰缝不得超过墙体砌筑时灰缝不得超过8-128-12,同时要求同一面墙上砌体灰,同时要求同一面墙上砌体灰缝厚度差(最大与最小之差)不得超过缝厚度差(最大与最小之差)不得超过2 2,以保证灰缝观感上,以保证灰缝观感上均匀一致。均匀一致。砌筑灰缝应横平竖直,砂浆饱满
10、不低于90%,竖缝不得出现挤接密缝。拉结筋间距设置应沿墙、柱拉结筋间距设置应沿墙、柱500mm500mm高植高植2 26.56.5钢筋,伸入填充钢筋,伸入填充墙墙700mm700mm(且大于或等于(且大于或等于1/51/5墙长),填充墙转角处应设水平拉墙长),填充墙转角处应设水平拉结筋。所有伸入填充墙或构造柱中的拉结筋端头需做结筋。所有伸入填充墙或构造柱中的拉结筋端头需做180180度弯钩度弯钩。强调不同位置使用的拉接钢筋形式。实心砖砌筑部位:卫生间(除墙根实心砖砌筑部位:卫生间(除墙根120120高采用高采用C20C20素砼)以上素砼)以上18001800高度范围内为实心砖砌筑;厨房墙体高度
11、范围内为实心砖砌筑;厨房墙体1500mm1500mm高以上至梁底高以上至梁底或板底砌筑实心砖或板底砌筑实心砖;卫生间墙体卫生间墙体厨房墙体厨房墙体实心砖砌筑部位:构造柱边及L、T型墙转角实心砖;栏杆与后砌墙相交处砌实心砖(底标高为阳台梁以上1000mm 砌筑300300200);门窗洞口四周。其余部位实心砖砌筑部位及尺寸:其余部位实心砖砌筑部位及尺寸:1、卫生间、厨房内水管井;、卫生间、厨房内水管井;2 2、水管井在安装位置可踏面以上、水管井在安装位置可踏面以上1.51.51.81.8米高度范围内米高度范围内砌砌450450宽宽300300高;高;3 3、消防箱预留槽处墙、入户电箱预留槽处;、
12、消防箱预留槽处墙、入户电箱预留槽处;4 4、筒体水井、电井隔墙;、筒体水井、电井隔墙;5 5、阳光窗及空调板下后塞口位置;、阳光窗及空调板下后塞口位置;6 6、铝合金窗与后砌砖墙相交处砌、铝合金窗与后砌砖墙相交处砌20020020020019001900高;高;7 7、其它固化图要求砌筑实心砖部位。、其它固化图要求砌筑实心砖部位。砌体安装留洞宽度超过300以上时,洞口上部应设置过梁。消防箱、卫生间墙体洞口宽度小于600应设置的钢筋砖带过梁,否则应采用预制过梁或现浇过梁。部分卫生间窗洞口宽度小部分卫生间窗洞口宽度小于于600 600 设置钢筋砖带过梁,设置钢筋砖带过梁,方便业主吊顶装饰固定。方便
13、业主吊顶装饰固定。所有门窗过梁安装必须统一以标高1米线进行控制,门窗洞口高度尺寸按固化图尺寸要求进行留设;搁置处应采用搁置处应采用细石砼座浆细石砼座浆搁置长度不搁置长度不得小于得小于200200相邻门洞间过梁交叉处要求现浇过梁(预制过梁不能确保搁置长度)墙顶后塞口斜砌须等墙体砌筑完成7天后再进行,后塞口采用实心配砖进行,斜砌角度应控制在60度,两端可采用预制三角砼块进行砌筑,斜砌灰缝厚度应宽窄一致,与墙体平砌要求相同。重点注意砌体砂浆饱满度,特别重点注意砌体砂浆饱满度,特别是外墙后塞口砂浆饱满度的控制,是外墙后塞口砂浆饱满度的控制,以防止外墙渗漏。以防止外墙渗漏。后塞口预留尺寸准确,后塞口预留
14、尺寸准确,斜砌斜砌60度角准确。度角准确。砌体后塞口端部,采用配砖砌体后塞口端部,采用配砖切割成切割成60度三角进行砌筑。度三角进行砌筑。砌体构造柱按经确认的构造柱平布置图进行留设。应先进行构造柱钢筋绑扎,再进行墙体砌筑;构造柱“马牙槎”应先退后进,退进尺寸按50留设,位置应准确,端部须吊线砌筑。构造柱纵向钢筋搭接长度要满足设计要求,搭接区域箍筋要进行加密。砌体构造柱模板安装前,须清理干净底脚砂灰,并按要求贴双面胶堵缝,双面胶须弹线粘贴,保证顺直、界面清晰,完成后报监理检查。(所有二次构件钢筋、模板报验作为质量停止点检查之一)(所有二次构件钢筋、模板报验作为质量停止点检查之一)构造柱在构造柱在
15、模板安装前模板安装前必须弹线贴必须弹线贴双面胶,确双面胶,确保界面清晰保界面清晰构造柱模板必须采用对拉螺杆拉接,构造柱上端制作喇叭口,砼浇筑牛腿,模板拆除后将牛腿剔凿。喇叭口模板安装高度略高喇叭口模板安装高度略高于梁下口于梁下口1 12 2,确保喇,确保喇叭口混凝土浇筑密实。叭口混凝土浇筑密实。构造柱模板要求必构造柱模板要求必须采用对拉螺杆固定须采用对拉螺杆固定构造柱阴、阳角支模管道井应等安装完成后采取后砌,根据平面尺寸在后砌墙位置管道井应等安装完成后采取后砌,根据平面尺寸在后砌墙位置留设砖插头及甩槎拉接留设砖插头及甩槎拉接钢筋,待管道安装、楼板吊补及管道口钢筋,待管道安装、楼板吊补及管道口周
16、边防水处理完成后再进行后砌墙体砌筑;周边防水处理完成后再进行后砌墙体砌筑;落地窗地台或阳台边梁等砼二次浇筑部位,其浇筑高度按经甲落地窗地台或阳台边梁等砼二次浇筑部位,其浇筑高度按经甲方确认的平面图示尺寸进行浇筑;阳台边梁二次浇筑时应同时方确认的平面图示尺寸进行浇筑;阳台边梁二次浇筑时应同时埋设栏杆安装预埋铁件,保证埋设位置准确埋设栏杆安装预埋铁件,保证埋设位置准确 ;(建议后置埋件)(建议后置埋件)现浇过梁两端均需植筋时应控制过梁地部钢筋接头位置不得留现浇过梁两端均需植筋时应控制过梁地部钢筋接头位置不得留在梁跨中部,需错头在在梁跨中部,需错头在1/31/3跨边,保证搭接长度。跨边,保证搭接长度。砌体线管、线盒安装根剧施工图、固化图在砌体上标出线管、线盒敷设位置、尺寸。使用切割机按标示切出线槽,严禁使用人工剔打。在砌体上严禁开水平槽,采用45度斜槽。线管敷设弯曲半径符合要求、尽量避免有直接、并固定牢靠后砌墙上安装留洞必须在砌筑过程中进行埋设,不得事后凿洞。竖向线管可在墙上采用切割机切槽埋设,如多管埋设其切槽宽度应保证线管之间净距不小于20。水平方向线管禁止空心砖切槽。要求要求用细石混凝土
