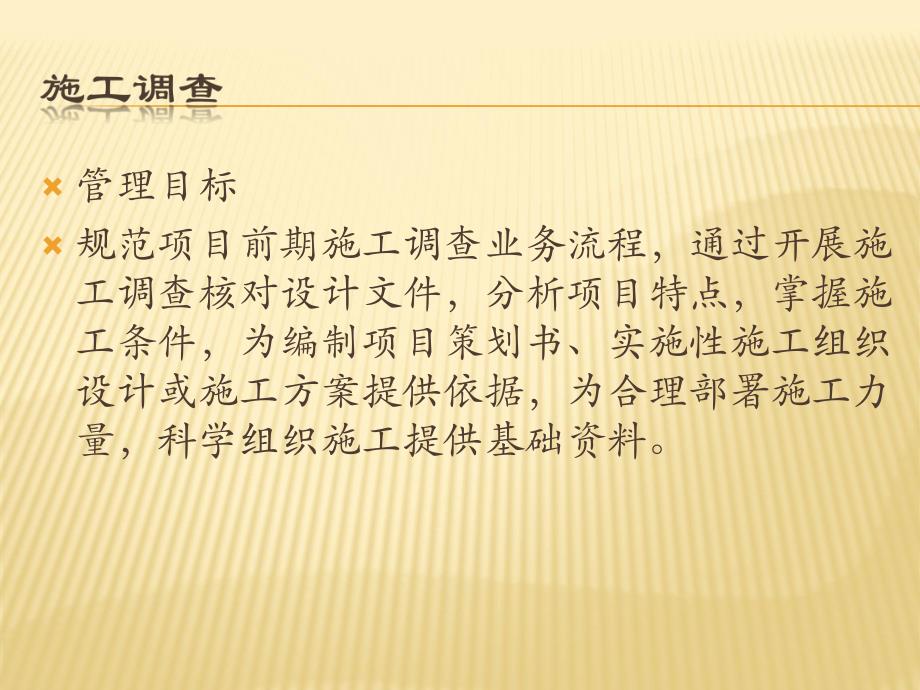

《1工程开工前施工调查.ppt》由会员分享,可在线阅读,更多相关《1工程开工前施工调查.ppt(15页珍藏版)》请在第壹文秘上搜索。

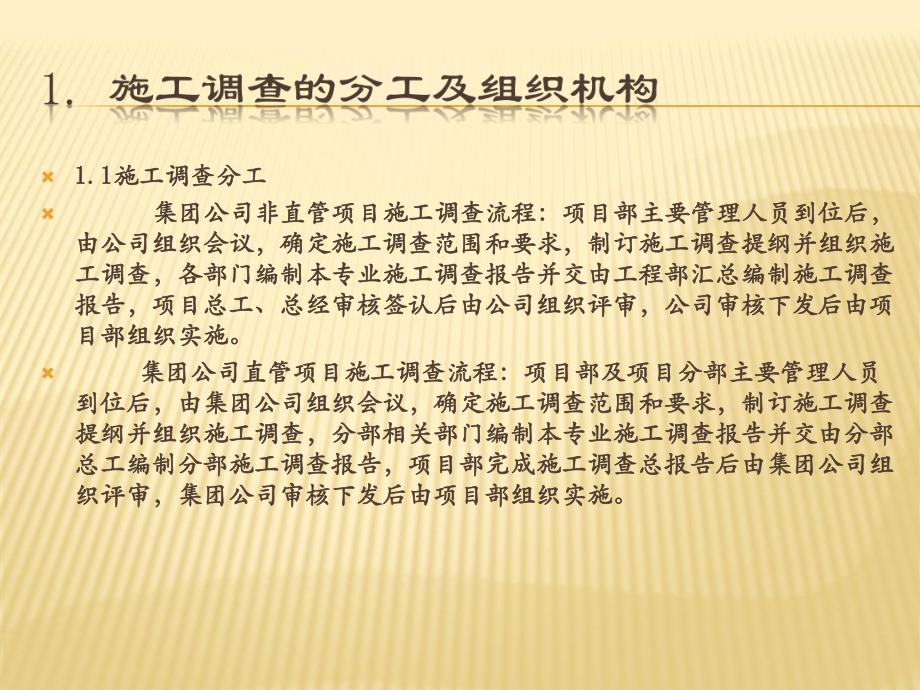

1、管理目标规范项目前期施工调查业务流程,通过开展施工调查核对设计文件,分析项目特点,掌握施工条件,为编制项目策划书、实施性施工组织设计或施工方案提供依据,为合理部署施工力量,科学组织施工提供基础资料。1.11.1施工调查分工施工调查分工 集团公司非直管项目施工调查流程:项目部主要管理人员到位后,集团公司非直管项目施工调查流程:项目部主要管理人员到位后,由公司组织会议,确定施工调查范围和要求,制订施工调查提纲并组织施由公司组织会议,确定施工调查范围和要求,制订施工调查提纲并组织施工调查,各部门编制本专业施工调查报告并交由工程部汇总编制施工调查工调查,各部门编制本专业施工调查报告并交由工程部汇总编制
2、施工调查报告,项目总工、总经审核签认后由公司组织评审,公司审核下发后由项报告,项目总工、总经审核签认后由公司组织评审,公司审核下发后由项目部组织实施。目部组织实施。集团公司直管项目施工调查流程:项目部及项目分部主要管理人员集团公司直管项目施工调查流程:项目部及项目分部主要管理人员到位后,由集团公司组织会议,确定施工调查范围和要求,制订施工调查到位后,由集团公司组织会议,确定施工调查范围和要求,制订施工调查提纲并组织施工调查,分部相关部门编制本专业施工调查报告并交由分部提纲并组织施工调查,分部相关部门编制本专业施工调查报告并交由分部总工编制分部施工调查报告,项目部完成施工调查总报告后由集团公司组
3、总工编制分部施工调查报告,项目部完成施工调查总报告后由集团公司组织评审,集团公司审核下发后由项目部组织实施。织评审,集团公司审核下发后由项目部组织实施。2.12.1施工调查的要求施工调查的要求 施工调查主要是核对设计文件、掌握施工条件、编制施工组施工调查主要是核对设计文件、掌握施工条件、编制施工组织设计、合理部署施工力量、科学组织施工,使技术的先进可行性织设计、合理部署施工力量、科学组织施工,使技术的先进可行性与经济合理性相结合,同时为优化设计和调概索赔以及责任成本的与经济合理性相结合,同时为优化设计和调概索赔以及责任成本的编制提供基础资料。编制提供基础资料。2.22.2施工调查的准备工作施工
4、调查的准备工作 参加施工调查的人员应根据分工,做好以下准备工作:参加施工调查的人员应根据分工,做好以下准备工作:2.2.12.2.1查阅、熟悉已掌握的设计文件和有关资料,对于重点部分应查阅、熟悉已掌握的设计文件和有关资料,对于重点部分应进行摘录。进行摘录。2.2.22.2.2拟定详细的调查提纲,并根据实际情况安排具体调查计划。拟定详细的调查提纲,并根据实际情况安排具体调查计划。2.2.32.2.3按照调查计划合理安排行程、交通、生活等。按照调查计划合理安排行程、交通、生活等。2.2.42.2.4负责人要按职责进行人员分工,调查材料要逐项进行汇总。负责人要按职责进行人员分工,调查材料要逐项进行汇
5、总。2.2.52.2.5制订详尽的安全措施并付诸实施。制订详尽的安全措施并付诸实施。3.13.1工程概况工程概况工程位置,工程量及投资,技术条件和标准,工程地点自然条件及工程位置,工程量及投资,技术条件和标准,工程地点自然条件及社会、经济、交通等情况,工程主要特点,工程规模造价、设计、社会、经济、交通等情况,工程主要特点,工程规模造价、设计、建设、监理、工期等资料等。建设、监理、工期等资料等。3.23.2工程自然条件调查工程自然条件调查3.2.13.2.1地形、地貌、地质地形、地貌、地质收集当地工程范围最新地貌、地形、地质图,现场踏勘,了解地形收集当地工程范围最新地貌、地形、地质图,现场踏勘,
6、了解地形地貌、地质构造物质特征;岩土类别,滑坡、错落体、溶洞、严重地貌、地质构造物质特征;岩土类别,滑坡、错落体、溶洞、严重风化软土等不良地质位置及范围;地下水质、水量及其分布;了解风化软土等不良地质位置及范围;地下水质、水量及其分布;了解地貌和地面、地下建筑物的变化情况;工程范围和临时用地范围内地貌和地面、地下建筑物的变化情况;工程范围和临时用地范围内管线位置和技术参数,拆迁和过渡的难易程度。管线位置和技术参数,拆迁和过渡的难易程度。3.2.23.2.2气象、水文、地震气象、水文、地震收集当地工程范围内详细的气象水文情况;了解河流水域的分布、收集当地工程范围内详细的气象水文情况;了解河流水域
7、的分布、流量、流速、坡降、洪水期及水位变化、通航情况;气温、雨量及流量、流速、坡降、洪水期及水位变化、通航情况;气温、雨量及分布,风向和速度;土壤冻结期及冻结深度等;当地地震情况。分布,风向和速度;土壤冻结期及冻结深度等;当地地震情况。3.2.33.2.3用地和拆迁用地和拆迁农业发展状况;土地、人口、农田水利和其它农业设施的状况;工农业发展状况;土地、人口、农田水利和其它农业设施的状况;工程占用土地的类别;拆迁建筑物数量及难易程度;当地征地拆迁政程占用土地的类别;拆迁建筑物数量及难易程度;当地征地拆迁政策规定等。策规定等。3.2.43.2.4民风、民俗及治安状况民风、民俗及治安状况民族状况和分
8、布;生活习惯和民风民情;社会治安状态。民族状况和分布;生活习惯和民风民情;社会治安状态。3.2.53.2.5生活、卫生生活、卫生物价;生活物资品种和数量,供应来源;施工期对当地生活条件影物价;生活物资品种和数量,供应来源;施工期对当地生活条件影响的预测;医疗卫生条件;地方疫情。响的预测;医疗卫生条件;地方疫情。3.3 3.3 技术经济调查技术经济调查3.3.13.3.1确定标段内工程的重点和难点。研究确定重点工程施工方案,确定标段内工程的重点和难点。研究确定重点工程施工方案,提出施工建议计划。调查取、弃土场位置、运距、填料情况,提出提出施工建议计划。调查取、弃土场位置、运距、填料情况,提出土方
9、调配的原则意见。根据现场实际提出工程机械配备和中心试验土方调配的原则意见。根据现场实际提出工程机械配备和中心试验室设置建议。室设置建议。3.3.23.3.2交通运输交通运输了解既有公路和机耕道的分布;道路等级及现状;道了解既有公路和机耕道的分布;道路等级及现状;道路与工程的衔接联系;交通密度和流向;既有铁路路与工程的衔接联系;交通密度和流向;既有铁路(含专用线)和航道运输的情况;可利用的交通工具(含专用线)和航道运输的情况;可利用的交通工具种类、数量及价格;既有铁路、公路货场和码头的位种类、数量及价格;既有铁路、公路货场和码头的位置能力、价格等。置能力、价格等。3.3.33.3.3水、电、通信
10、、燃料水、电、通信、燃料电网及变电站位置、等级及容量,收费标准,可提供电网及变电站位置、等级及容量,收费标准,可提供的容量及要求;生产、生活用水水源位置、容量、水的容量及要求;生产、生活用水水源位置、容量、水质及供应方式,收费标准;燃料的品种、质量、供应质及供应方式,收费标准;燃料的品种、质量、供应能力和价格;临时通信方案的比选;水、电工程临永能力和价格;临时通信方案的比选;水、电工程临永结合的可能性及技术经济比较。结合的可能性及技术经济比较。3.3.43.3.4物资供应物资供应设计和建设单位规定的主要工程材料供应方式;工程地点物资来源设计和建设单位规定的主要工程材料供应方式;工程地点物资来源
11、渠道、品种规格、供货能力、品质、价格;运输条件。渠道、品种规格、供货能力、品质、价格;运输条件。地材要重点调查:产地、产量、材质、运距、价格;开采和供货条地材要重点调查:产地、产量、材质、运距、价格;开采和供货条件,可否自行或联合开采;运输条件;当地政策规定及取费标准等。件,可否自行或联合开采;运输条件;当地政策规定及取费标准等。地材应取样试验,鉴定品质。地材应取样试验,鉴定品质。3.3.53.3.5劳动力资源劳动力资源了解、掌握当地劳动力市场的供应情况、价格及劳动力素质条件等。了解、掌握当地劳动力市场的供应情况、价格及劳动力素质条件等。3.3.63.3.6机械设备机械设备了解、掌握当地机械设
12、备市场情况,对本工程所需的主要机械设备了解、掌握当地机械设备市场情况,对本工程所需的主要机械设备的型号、种类、性能、租赁价、出售价等进行市场调查。的型号、种类、性能、租赁价、出售价等进行市场调查。3.3.73.3.7工程造价资料工程造价资料部门和地方最新定额、费率、概预算编制规定;劳、部门和地方最新定额、费率、概预算编制规定;劳、材、机、运实际信息(指导)价。材、机、运实际信息(指导)价。3.3.83.3.8大临设施的设置条件、标准、地点、数量,队伍大临设施的设置条件、标准、地点、数量,队伍的驻地安排。的驻地安排。3.4、施工现场调查3.4.13.4.1铁路线路、路基铁路线路、路基线路走向、位
13、置与地形地貌地质相互关系;土石成分,线路走向、位置与地形地貌地质相互关系;土石成分,取、弃土场的运距、道路条件、土源数量和成分分析;取、弃土场的运距、道路条件、土源数量和成分分析;高速铁路(客运专线)的基床和路面拌合场地的选择高速铁路(客运专线)的基床和路面拌合场地的选择和布置。和布置。3.4.23.4.2既有铁路改建过渡工程既有铁路改建过渡工程既有线和设计线之间的线路、站场、立交通道的既有线和设计线之间的线路、站场、立交通道的平、立面关系;换边位置;施工过渡步骤设计、平、立面关系;换边位置;施工过渡步骤设计、方案比选;施工防护方案和措施等。方案比选;施工防护方案和措施等。3.4.33.4.3
14、桥涵、立交、通道桥涵、立交、通道桥址地形地貌的踏勘;桥跨孔径、式样、位置与桥址地形地貌的踏勘;桥跨孔径、式样、位置与河床,既有道路相互关系;预制梁和构件的场地河床,既有道路相互关系;预制梁和构件的场地布置、安装和架设的施工方法;改移道路和临时布置、安装和架设的施工方法;改移道路和临时过渡工程的方案选择;河流水位、防洪和通航要过渡工程的方案选择;河流水位、防洪和通航要求;环保要求及相应工程措施;顶进桥涵加固防求;环保要求及相应工程措施;顶进桥涵加固防护方案。护方案。3.4.43.4.4隧道工程隧道工程洞口位置是否合理洞口位置是否合理(正洞、平导、斜井、竖井正洞、平导、斜井、竖井);洞口;洞口的地
15、形地貌条件;进洞方案、地表加固;出碴、通风、的地形地貌条件;进洞方案、地表加固;出碴、通风、防排水的条件和方案比选;相邻工程(桥涵、路基)防排水的条件和方案比选;相邻工程(桥涵、路基)施工配合及减少干扰的措施;风、水、电引入条件和施工配合及减少干扰的措施;风、水、电引入条件和方案;洞口场地规划;洞口及洞身施工对相邻建筑物方案;洞口场地规划;洞口及洞身施工对相邻建筑物的影响及防护加固措施。的影响及防护加固措施。3.4.53.4.5站场、房建站场、房建工程范围内各工种及相邻工程的位置、相互关系、工工程范围内各工种及相邻工程的位置、相互关系、工程衔接的干扰情况;减少干扰、优化资源配置统筹安程衔接的干
16、扰情况;减少干扰、优化资源配置统筹安排的不同方案比选;交通运输条件,安全防护、环境排的不同方案比选;交通运输条件,安全防护、环境保护的具体要求。保护的具体要求。3.4.63.4.6电力工程电力工程电力工程还要注意调查各种明暗线线路走向布电力工程还要注意调查各种明暗线线路走向布置的实地核对,注意与其它工程设计图纸核对,置的实地核对,注意与其它工程设计图纸核对,是否存在交叉、重叠矛盾之处,管线引入和建是否存在交叉、重叠矛盾之处,管线引入和建筑物、其它工程的相互关系;管线的施工防护筑物、其它工程的相互关系;管线的施工防护方案;道岔及钢轨的类型等。方案;道岔及钢轨的类型等。4.14.1公司组织的施工调查,调查结束后,参与公司组织的施工调查,调查结束后,参与施工调查的各业务部门应按调查内容提出书面施工调查的各业务部门应按调查内容提出书面报告,汇总后由工程部编制施工调查报告,经报告,汇总后由工程部编制施工调查报告,经分管生产的副总经理(或总工)审批后,作为分管生产的副总经理(或总工)审批后,作为进行施工准备和编制指导性、实施性施工组织进行施工准备和编制指导性、实施性施工组织设计的依据。设计的依据。
