《土石方工程预算工程量计算.ppt》由会员分享,可在线阅读,更多相关《土石方工程预算工程量计算.ppt(38页珍藏版)》请在第壹文秘上搜索。

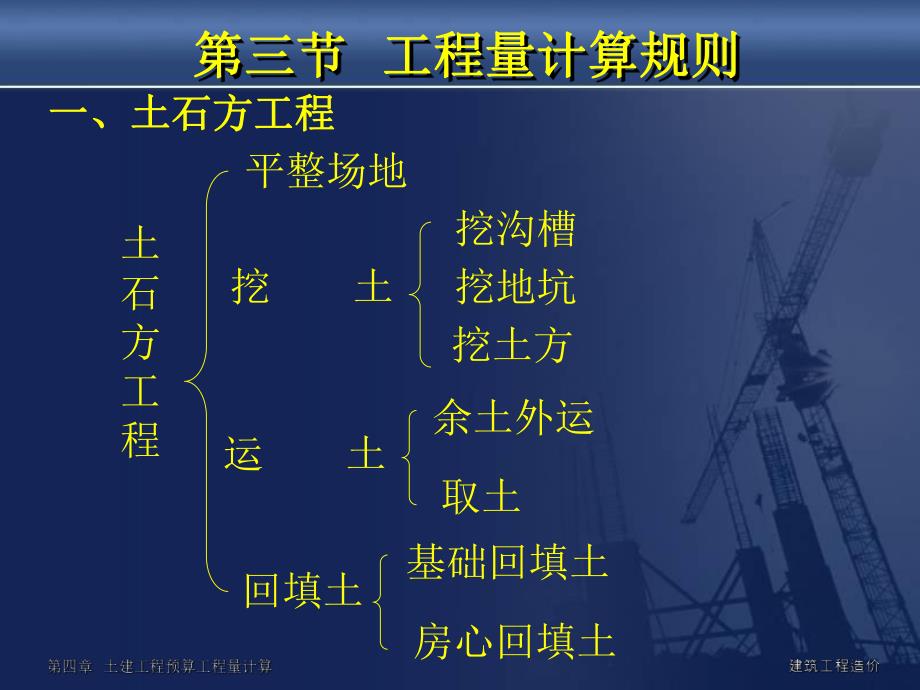

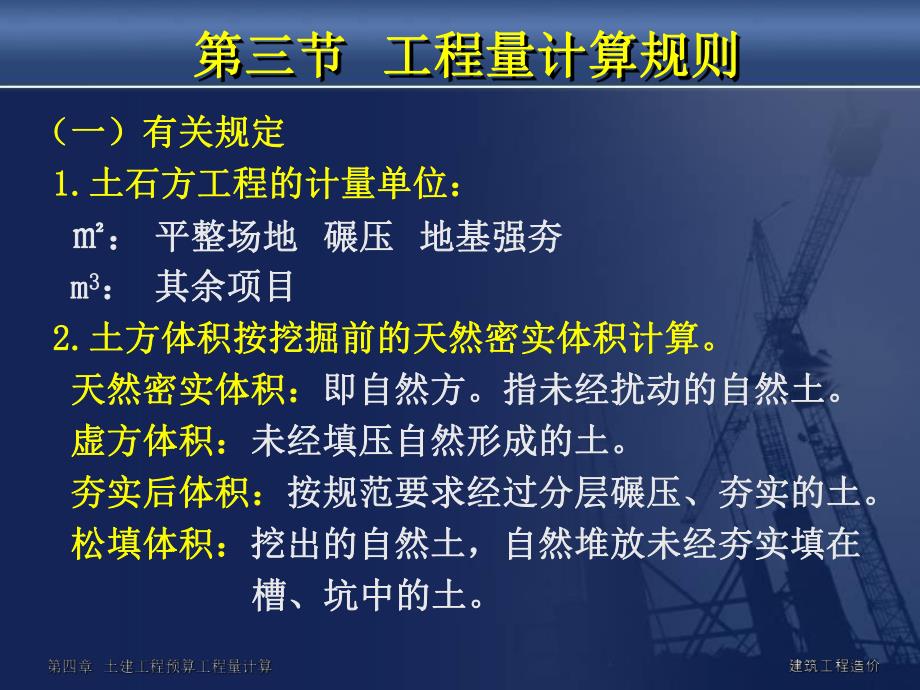

1、第三节第三节 工程量计算规则工程量计算规则土石方工程平整场地挖 土挖沟槽挖地坑挖土方运 土余土外运取土回填土基础回填土房心回填土一、土石方工程一、土石方工程第三节第三节 工程量计算规则工程量计算规则(一)有关规定(一)有关规定 1.1.土石方工程的计量单位:土石方工程的计量单位:平整场地平整场地 碾压碾压 地基强夯地基强夯 m m3 3:其余项目其余项目 2.2.土方体积按挖掘前的天然密实体积计算。土方体积按挖掘前的天然密实体积计算。天然密实体积:天然密实体积:即自然方。指未经扰动的自然土。即自然方。指未经扰动的自然土。虚方体积:虚方体积:未经填压自然形成的土。未经填压自然形成的土。夯实后体积
2、:夯实后体积:按规范要求经过分层碾压、夯实的土。按规范要求经过分层碾压、夯实的土。松填体积:松填体积:挖出的自然土,自然堆放未经夯实填在挖出的自然土,自然堆放未经夯实填在 槽、坑中的土。槽、坑中的土。第三节第三节 工程量计算规则工程量计算规则 3.3.挖填土方的起点标高:挖填土方的起点标高:一般为设计室外地坪标高。一般为设计室外地坪标高。4.4.土壤类别划分:土壤类别划分:普氏分类:一、二、三、四类土。普氏分类:一、二、三、四类土。5.5.挖土施工方法:挖土施工方法:明确开挖的方法明确开挖的方法 机械类型机械类型 是否排除地下水等是否排除地下水等 6.6.干土与湿土的划分:干土与湿土的划分:地
3、下常水位以上为干土,以下为湿土。地下常水位以上为干土,以下为湿土。第三节第三节 工程量计算规则工程量计算规则 第三节第三节 工程量计算规则工程量计算规则 7.7.挖土放坡的确定:挖土放坡的确定:坡度:坡度:1 1:K K 坡度系数:坡度系数:K=D/HK=D/H 第三节第三节 工程量计算规则工程量计算规则 土方工程放坡系数表土方工程放坡系数表 第三节第三节 工程量计算规则工程量计算规则 放坡起点:放坡起点:灰土垫层由垫层上表面放坡灰土垫层由垫层上表面放坡 第三节第三节 工程量计算规则工程量计算规则 放坡起点:放坡起点:混凝土垫层(或无垫层)由垫层底面放坡混凝土垫层(或无垫层)由垫层底面放坡 第
4、三节第三节 工程量计算规则工程量计算规则 8.8.挡土板:挡土板:计算挡土板挖土工程量时,单面加计算挡土板挖土工程量时,单面加10cm10cm,双面加双面加20cm20cm。第三节第三节 工程量计算规则工程量计算规则 9.9.挖土工作面(挖土工作面(c c)的确定:)的确定:第三节第三节 工程量计算规则工程量计算规则(二)工程量计算方法(二)工程量计算方法 1.1.平整场地:平整场地:(1 1)定义:定义:指厚度在室外设计地坪标高指厚度在室外设计地坪标高30cm30cm以内的就地挖、以内的就地挖、填、找平的土方工程。填、找平的土方工程。(2 2)工程量计算规则:)工程量计算规则:建筑物(或构筑
5、物):建筑物(或构筑物):按底面积以计算,包括有基础的底层阳台面积。按底面积以计算,包括有基础的底层阳台面积。围墙:围墙:按中心线长度每边增加按中心线长度每边增加1m1m计算。计算。S=2LS=2L第三节第三节 工程量计算规则工程量计算规则 2.2.挖土:挖土:(1 1)挖沟槽:挖沟槽:定义:定义:凡槽底宽在凡槽底宽在3m3m以内,且槽长大于槽宽以内,且槽长大于槽宽3 3倍的为挖倍的为挖沟槽。沟槽。工程量计算规则:工程量计算规则:V=SV=SL L 式中式中:S S:沟槽断面面积:沟槽断面面积 L L:沟槽长度。外墙按中心线长度,内墙按图示尺寸:沟槽长度。外墙按中心线长度,内墙按图示尺寸 的沟
6、槽净长线。的沟槽净长线。内槽的净长内槽的净长墙的中心线墙的中心线墙中心线墙中心线第三节第三节 工程量计算规则工程量计算规则例:某建筑物基础平面图、详图如下图所示,例:某建筑物基础平面图、详图如下图所示,C10C10素混素混凝土垫层,人工挖土。计算外墙、内墙槽长。凝土垫层,人工挖土。计算外墙、内墙槽长。分析:分析:外墙槽长按中心线长度。外墙槽长按中心线长度。内墙槽长按地槽净长线长度。内墙槽长按地槽净长线长度。第三节第三节 工程量计算规则工程量计算规则 第三节第三节 工程量计算规则工程量计算规则 第三节第三节 工程量计算规则工程量计算规则 10.2+0.06210.2-0.462-0.32第三节第
7、三节 工程量计算规则工程量计算规则解:解:外墙沟槽长度:外墙沟槽长度:L L中,沟槽中,沟槽=(12+0.0612+0.062+10.2+0.062+10.2+0.062 2)2 2 =44.88m =44.88m 内墙沟槽长度内墙沟槽长度 L L内,沟槽内,沟槽=(10.2-0.4610.2-0.462-0.32-0.32 2)2 2 +(5.1-0.465.1-0.462-0.32-0.32 2)+(4.8-0.464.8-0.462-0.32-0.32 2)2 2 =27.5m =27.5m第三节第三节 工程量计算规则工程量计算规则 a a:不设工作面、不放坡、不支挡土板:不设工作面、不
8、放坡、不支挡土板:V=V=a aH HL L第三节第三节 工程量计算规则工程量计算规则 b b:设工作面、不放坡、不支挡土板:设工作面、不放坡、不支挡土板:V=V=(a+2ca+2c)H HL L第三节第三节 工程量计算规则工程量计算规则 c c:设工作面、放坡(地槽交接处放坡产生的重复工程:设工作面、放坡(地槽交接处放坡产生的重复工程量不扣除):量不扣除):无垫层或混凝土垫层:无垫层或混凝土垫层 V=V=(a+2c+KHa+2c+KH)H HL L第三节第三节 工程量计算规则工程量计算规则 :灰土垫层:灰土垫层 V=aHV=aH2 2+(a+KHa+KH1 1)H H1 1 L L第三节第三
9、节 工程量计算规则工程量计算规则 d d:设工作面、支挡土板:设工作面、支挡土板:双面支挡土板:双面支挡土板:V=V=(a+2c+0.2a+2c+0.2)H HL L第三节第三节 工程量计算规则工程量计算规则 :一面放坡:一面放坡 一面支挡土板一面支挡土板 V=(a+2c+0.1+1/2KH)V=(a+2c+0.1+1/2KH)H HL LV=(a+2c+KH)(b+2c+KH)H+K2H331第三节第三节 工程量计算规则工程量计算规则(2 2)挖地坑:挖地坑:定义:凡图示定义:凡图示底面积在底面积在2020以内的挖土为挖地坑。以内的挖土为挖地坑。第三节第三节 工程量计算规则工程量计算规则(2
10、 2)挖土方:挖土方:定义:定义:凡挖土厚度在凡挖土厚度在30cm30cm以上,坑底宽度在以上,坑底宽度在3m3m以上及以上及坑底面积在坑底面积在2020以上的挖土为挖土方。以上的挖土为挖土方。计算方法同挖地坑计算方法同挖地坑 第三节第三节 工程量计算规则工程量计算规则3.3.回填土:回填土:第三节第三节 工程量计算规则工程量计算规则3.3.回填土:回填土:(1)(1)基础回填土:基础回填土:是指基础工程完成后,将槽、坑四周未做基础部是指基础工程完成后,将槽、坑四周未做基础部分进行回填至室外设计地坪标高。分进行回填至室外设计地坪标高。V V基础回填土基础回填土=V=V挖土挖土-V-V设计室外地
11、坪以下基础、垫层设计室外地坪以下基础、垫层(2 2)房心回填土:)房心回填土:是指由室外地坪回填至室内地坪垫层底面标高的是指由室外地坪回填至室内地坪垫层底面标高的夯填土。夯填土。第三节第三节 工程量计算规则工程量计算规则 V V房心回填土房心回填土=S=S主墙间净面积主墙间净面积h h填土填土 h h填土填土=设计室内外标高差设计室内外标高差 -地面垫层、找平层、面层厚度地面垫层、找平层、面层厚度4.4.运土:运土:余土外运余土外运:V V余土余土=V=V挖土挖土-V-V回填回填 取土:取土:V V取土取土=V=V回填回填-V-V挖土挖土第三节第三节 工程量计算规则工程量计算规则(三三)注意事
12、项注意事项 1.1.土方分项工程定额中包括了原土打夯、地基钎探。土方分项工程定额中包括了原土打夯、地基钎探。2.2.人工回填土取土重心至填土重心人工回填土取土重心至填土重心5m5m以内不计算运以内不计算运 距,超过距,超过5m5m时,按人工运土项目计算,运距不再扣时,按人工运土项目计算,运距不再扣 减减5m5m。3.3.挖出的土如部分用于灰土垫层时,余土外运工程量挖出的土如部分用于灰土垫层时,余土外运工程量 中不扣除。中不扣除。4.4.机械挖土方机械行驶坡道的计算,只有坑下作业才机械挖土方机械行驶坡道的计算,只有坑下作业才 可计算。可计算。5.5.人工挖沟槽、地坑深超过人工挖沟槽、地坑深超过3
13、m3m时,应分层开挖,底分时,应分层开挖,底分层按深层按深2m2m,层间每侧留工作台,层间每侧留工作台0.8m0.8m。第三节第三节 工程量计算规则工程量计算规则 (四)综合案例(四)综合案例 某建筑物基础平面图、剖面图如下图所示,地面某建筑物基础平面图、剖面图如下图所示,地面面层厚面层厚70mm70mm,垫层,垫层3 3:7 7灰土灰土150mm150mm厚。已知土质为三厚。已知土质为三类土,人工开挖,室外设计地坪以下各种工程量:混类土,人工开挖,室外设计地坪以下各种工程量:混凝土垫层体积为凝土垫层体积为15.12m15.12m3 3,砖基础体积为,砖基础体积为44.29m44.29m3 3
14、,钢,钢筋混凝土地梁体积为筋混凝土地梁体积为5.88m5.88m3 3。试求此建筑物平整场地、。试求此建筑物平整场地、挖土方、基础回填土、房心回填土、余土运输工程量。挖土方、基础回填土、房心回填土、余土运输工程量。第三节第三节 工程量计算规则工程量计算规则 第三节第三节 工程量计算规则工程量计算规则 基础剖面图第三节第三节 工程量计算规则工程量计算规则解:解:1.1.平整场地:平整场地:S=S=(11.4+0.2411.4+0.242)2)(9.9+0.249.9+0.242 2)=123.31m=123.31m2 2 2.2.人工挖地槽人工挖地槽:确定挖土深度:确定挖土深度:H=2.0-0.
15、45=1.55m1.5m H=2.0-0.45=1.55m1.5m 需放坡。需放坡。确定放坡系数:确定放坡系数:人工挖土人工挖土 三类土三类土 K=0.33K=0.33 确定工作面:确定工作面:混凝土垫层支模板混凝土垫层支模板 c=0.3mc=0.3m 第三节第三节 工程量计算规则工程量计算规则 计算沟槽长度:计算沟槽长度:L L中,沟槽中,沟槽=(11.4+0.0611.4+0.062 2)+(9.9+0.069.9+0.062 2)2 2 =43.08m =43.08m L L内,沟槽内,沟槽=(9.9-0.469.9-0.462-0.32-0.32 2)2 2 +(4.8-0.464.8
16、-0.462-0.32-0.32 2)4=29.88m4=29.88m 计算人工挖沟槽工程量:计算人工挖沟槽工程量:外墙挖沟槽外墙挖沟槽:V V外外=(1.04+21.04+20.3+0.330.3+0.331.551.55)1.551.5543.0843.08 =143.66m =143.66m3 3第三节第三节 工程量计算规则工程量计算规则 内墙挖沟槽内墙挖沟槽:V V内内=(0.92+20.92+20.3+0.330.3+0.331.551.55)1.551.5529.8829.88 =94.09m =94.09m3 3 人工挖沟槽工程量:人工挖沟槽工程量:V V挖土挖土=143.66+94.09=237.75m143.66+94.09=237.75m3 3 3.3.回填土:回填土:计算基础回填土:计算基础回填土:V V基础回填土基础回填土=V=V挖土挖土-V-V设计室外地坪以下基础、垫层设计室外地坪以下基础、垫层 =237.75-15.12-44.29-5.88=172.46m=237.75-15.12-44.29-5.88=172.46m3 3第三节第三节 工程量计算规则工程
