地下室底板大体积砼监理技术交底.ppt

上传人:p** 文档编号:943897 上传时间:2024-05-06 格式:PPT 页数:52 大小:6.31MB
下载 相关 举报
地下室底板大体积砼监理技术交底.ppt_第1页
第1页 / 共52页
地下室底板大体积砼监理技术交底.ppt_第2页
第2页 / 共52页
地下室底板大体积砼监理技术交底.ppt_第3页
第3页 / 共52页
地下室底板大体积砼监理技术交底.ppt_第4页
第4页 / 共52页
地下室底板大体积砼监理技术交底.ppt_第5页
第5页 / 共52页
地下室底板大体积砼监理技术交底.ppt_第6页
第6页 / 共52页
地下室底板大体积砼监理技术交底.ppt_第7页
第7页 / 共52页
地下室底板大体积砼监理技术交底.ppt_第8页
第8页 / 共52页
地下室底板大体积砼监理技术交底.ppt_第9页
第9页 / 共52页
地下室底板大体积砼监理技术交底.ppt_第10页
第10页 / 共52页
亲,该文档总共52页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《地下室底板大体积砼监理技术交底.ppt》由会员分享,可在线阅读,更多相关《地下室底板大体积砼监理技术交底.ppt(52页珍藏版)》请在第壹文秘上搜索。

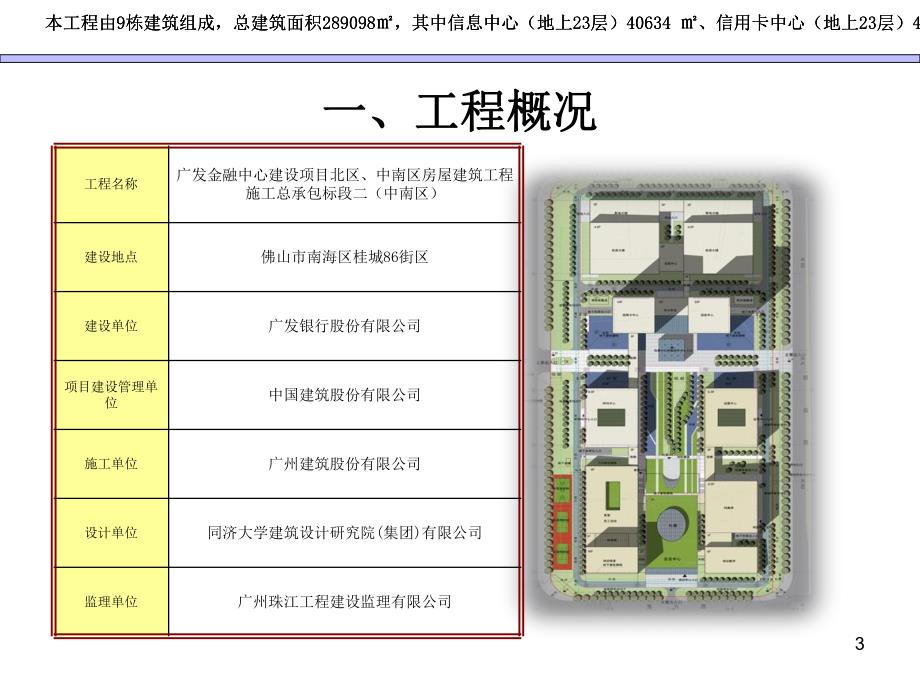

1、12目 录一、工程概况二、主要工程量三、浇筑顺序四、浇筑前控制要点五、浇筑过程控制要点六、人员安排七、测温监控要求八、相关验收表格3一、工程概况一、工程概况工程名称广发金融中心建设项目北区、中南区房屋建筑工程施工总承包标段二(中南区)建设地点佛山市南海区桂城86街区建设单位广发银行股份有限公司项目建设管理单位中国建筑股份有限公司施工单位广州建筑股份有限公司设计单位同济大学建筑设计研究院(集团)有限公司监理单位广州珠江工程建设监理有限公司本工程由9栋建筑组成,总建筑面积289098,其中信息中心(地上23层)40634、信用卡中心(地上23层)40592、运营中心(地上9层)25507、呼叫中心

2、(地上9层)25821、培训中心(地上最高16层)60400、数据备份机房(地上9层)26004、门卫及传达室140、地下室建筑面积(地下2层,9.4 m深)70000。本工程由9栋建筑组成,总建筑面积289098,其中信息中心(地上23层)40634、信用卡中心(地上23层)40592、运营中心(地上9层)25507、呼叫中心(地上9层)25821、培训中心(地上最高16层)60400、数据备份机房(地上9层)26004、门卫及传达室140、地下室建筑面积(地下2层,9.4 m深)70000。本工程由9栋建筑组成,总建筑面积289098,其中信息中心(地上23层)40634、信用卡中心(地上

3、23层)40592、运营中心(地上9层)25507、呼叫中心(地上9层)25821、培训中心(地上最高16层)60400、数据备份机房(地上9层)26004、门卫及传达室140、地下室建筑面积(地下2层,9.4 m深)70000。4 本工程由9栋建筑组成,总建筑面积289098,其中信息中心(地上23层)40634、信用卡中心(地上23层)40592、运营中心(地上9层)25507、呼叫中心(地上9层)25821、培训中心(地上最高16层)60400、数据备份机房(地上9层)26004、门卫及传达室140、地下室建筑面积(地下2层,9.4 m深)70000。本工程大体积砼构件如下表:独立基础基

4、础编号平面尺寸(mmmm)厚度(mm)数量(个)D-CT3(三桩承台)详平面225019D-CT4(四桩承台)46004600220013D-CT8(信用卡中心核心筒)224001640022501D-CT9(信息中心核心筒)224001640022501G-CT8(培训中心宿舍楼核心筒)358001570022501底板厚度(mm)650、800、1000 B1区地下室底板面积约17776,标高为-8.6m和-9.4m,底板板厚为650mm、800mm、1000mm。B2区地下室底板面积约8711,标高均为-9.4m,底板板厚为650mm、800mm、1000mm。B3区地下室底板面积约11

5、525,标高均为-9.6m,底板板厚为650mm、800mm。地下室侧壁厚度为500mm、700mm、800mm。底板面积38012 m2,底板及基础砼总用量约为33442 m3。(其中底板为32077.63m3,独立承台基础1364.37m3)。本工程底板设本工程底板设置置15条后浇带,具体详见底板砼浇筑布置图条后浇带,具体详见底板砼浇筑布置图。地下室底板面标高为-8.6m、-9.4m、-9.6m,采用C30P8抗渗砼。两层地下室的基础构件埋置深度10m=H 20m抗渗等级为P8,否则为P6.56二、主要工程量二、主要工程量编号砼用量m3备注合计B1-1区54033442m3B1-2区287

6、0信 用 卡 中 心 核 心 筒 筒 体,底 板2250mm,局部板最厚为5000mm、6200mm。B1-3区1250B1-4区2750信息中心核心筒筒体,信息中心核心筒筒体,底板底板2250mm2250mm,局部板最厚局部板最厚为为5000mm5000mm、6200mm6200mm。B1-5区470B1-6区2560B1-7区1390B1-8区2390B2-1区1962宿舍楼核心筒筒体,底板2250mm。B2-2区610B2-3区2170B2-4区1480B2-5区4600B3-1区3480B3-2区1550B3-3区33807底板混凝土浇筑施工作业分区底板混凝土浇筑施工作业分区地下室底板

7、混凝土浇筑施工分为三个区:B1区、区、B2区和区和B3区。各区区。各区段内流水施工。段内流水施工。B1区地下室底板砼浇筑施工作业分区为:B1-1区、B1-2区、B1-3区、B1-4区、B1-5区、B1-6区、B1-7区、B1-8区。B2区地下室底板砼浇筑施工作业分区为:B2-1区、B2-2区、B2-3区、B2-4区、B2-5区。B3区地下室底板砼浇筑施工作业分区为:B3-1区、B3-2区、B3-3区。三、浇筑顺序三、浇筑顺序 考虑施工的搭接及在大体积砼的施工难度考虑施工的搭接及在大体积砼的施工难度,该混凝土底板的浇筑施工计划以,该混凝土底板的浇筑施工计划以“后浇后浇带带”为分区区界,并考虑到砼

8、(初凝为分区区界,并考虑到砼(初凝终终凝)凝结时期及工序依次作业区段绑扎钢凝)凝结时期及工序依次作业区段绑扎钢筋的时间需要,拟分为十六段次、分筋的时间需要,拟分为十六段次、分13次次先后进行浇筑,底板砼浇筑计划时间先后进行浇筑,底板砼浇筑计划时间59天天,累计浇筑时间约,累计浇筑时间约340.5小时。小时。8 B1区砼浇筑施工流向:区砼浇筑施工流向:B1-2区区B1-4区区B1-1区区B1-3区区B1-5区区B1-6区区B1-8区区B1-7区。区。9 B2区砼浇筑施工流向:B2-1区B2-2区B2-3区B2-4区B2-5区。10 B3区砼浇筑区砼浇筑施工流向:施工流向:B3-1区区B3-2区区

9、B3-3区。区。11 信息中心、信用卡中心核心筒位置板厚信息中心、信用卡中心核心筒位置板厚2250mm。局部板厚为。局部板厚为5000mm、6200mm。由于此处厚度特别大,核心筒砼分两次进。由于此处厚度特别大,核心筒砼分两次进行浇筑。第一次由核心筒底浇至行浇筑。第一次由核心筒底浇至-5.8m施工施工缝处,第二次由缝处,第二次由-5.8m施工缝处至核心筒面施工缝处至核心筒面。水平施工缝采用钢板止水带,应确保位置。水平施工缝采用钢板止水带,应确保位置准确,固定牢靠。因底板双层钢筋间距太大准确,固定牢靠。因底板双层钢筋间距太大,绑扎底板面筋无处固定。故先制作,绑扎底板面筋无处固定。故先制作16钢钢

10、筋支架,作为面筋的着力点,防止钢筋偏移筋支架,作为面筋的着力点,防止钢筋偏移或变形。钢筋支架纵横间距为或变形。钢筋支架纵横间距为2m。电梯井。电梯井井壁预留钢筋,等底板砼浇筑后,再支模浇井壁预留钢筋,等底板砼浇筑后,再支模浇筑砼。详见附图。筑砼。详见附图。12131415流程一:计划流程一:计划2012.3.152012.3.15日(开始日(开始至第至第1010小时小时)4 4台车台车载泵载泵同时浇筑同时浇筑B1-2B1-2区区信用卡中心核心信用卡中心核心筒筒体群桩承台筒筒体群桩承台5.85.8米标高以下部位米标高以下部位的砼,该区板厚的砼,该区板厚2250mm2250mm,局部板最,局部板最

11、厚为厚为5000mm5000mm、6200mm6200mm。共约。共约1000m31000m3,按照车截,按照车截泵每台每小时浇泵每台每小时浇25m325m3计算,约需计算,约需10h10h。如图所示如图所示 16流程二:计划流程二:计划2012.3.202012.3.202121日(开始至第日(开始至第2626小时小时)3 3台车载泵和台车载泵和2 2台车截泵分台车截泵分别别同时浇筑同时浇筑B2-1B2-1区、区、B3-1 B3-1区底板混凝土,共约区底板混凝土,共约3250m33250m3(其中(其中B2-1B2-1区区1962m31962m3、B3-1B3-1区区1288m3 1288m

12、3),按照车载泵每台每小时浇),按照车载泵每台每小时浇25m325m3计算,约需计算,约需26h26h;3 3台车载泵台车载泵打完打完B2-1B2-1区域底板后,现场及时调配区域底板后,现场及时调配2 2台台协助协助B3-1B3-1区底板砼浇筑,即第区底板砼浇筑,即第2727小时小时开始,开始,B3-1 B3-1区共区共4 4台台车载泵浇筑车载泵浇筑B3-1B3-1区剩下混凝土区剩下混凝土2192 m32192 m3,约需,约需22h22h。如图。如图所示所示 本流程连续浇筑砼时间共约本流程连续浇筑砼时间共约4848小时。小时。17流程三:计划流程三:计划2012.3.252012.3.252

13、626日(开始至第日(开始至第1010小时小时)4 4台车载泵先台车载泵先浇筑浇筑B1-4B1-4区信区信息中心核心筒筒体群桩承台息中心核心筒筒体群桩承台5.85.8米标高以下部位的砼,该区板厚米标高以下部位的砼,该区板厚2250mm2250mm,局部,局部板最厚为板最厚为5000mm5000mm、6200mm6200mm,共约,共约1000m31000m3,按照车截泵每台每小时浇,按照车截泵每台每小时浇25m325m3计算,计算,约需约需10h10h;第;第1111小时小时4 4台车载泵台车载泵接着接着浇筑浇筑B1-2B1-2区(信用卡中心)区(信用卡中心)5.85.8米标高以上米标高以上部

14、位剩下混凝土部位剩下混凝土1870 m31870 m3,约需,约需19h19h;第;第3030小时将小时将4 4台车载泵安排台车载泵安排2 2台车截泵接着台车截泵接着浇筑浇筑B2-2B2-2区底板砼,该部位砼约区底板砼,该部位砼约610 m3610 m3,约需,约需12h12h;本流程连续浇筑砼时间共约;本流程连续浇筑砼时间共约3131小时小时。18流程四:计划流程四:计划2012.3.272012.3.27日(开始日(开始至第至第2121小时小时)3 3台车台车载泵载泵同时浇筑同时浇筑B3-2B3-2区区底板砼,共约底板砼,共约1550m31550m3,按照车截泵每台每小按照车截泵每台每小时

15、浇时浇25m325m3计算,约需计算,约需21h21h。如图所示。如图所示 19流程五:计划流程五:计划2012.4.12012.4.1日(开始至第日(开始至第1111小时小时)2 2台车载泵、台车载泵、3 3台车截泵分别同时台车截泵分别同时浇筑浇筑B1-1B1-1区、区、B1-4 B1-4区信息中心区信息中心5.85.8米标高以上部位的砼,共约米标高以上部位的砼,共约1365m31365m3(其中(其中B1-1B1-1区区540m3540m3、B1-4 B1-4区区825m3 825m3),按照车载泵每台每小时浇),按照车载泵每台每小时浇25m325m3计算,约需计算,约需11h11h;2

16、2台车载泵打完台车载泵打完B1-1B1-1区域底板后,现场及时调配区域底板后,现场及时调配1 1台台协助协助B1-4B1-4区底板砼浇筑,即区底板砼浇筑,即第第1212小时开始,小时开始,B1-4 B1-4区共区共4 4台台车载泵浇筑车载泵浇筑B1-4B1-4区剩下混凝土区剩下混凝土925 m3925 m3,约需,约需9h9h。如图所示如图所示 本流程连续浇筑砼时间共约本流程连续浇筑砼时间共约2020小时。小时。20流程六:计流程六:计划划2012.4.22012.4.2日(开始至日(开始至第第2222小时小时)4 4台车载泵台车载泵同同时浇筑时浇筑B2-3B2-3区区底板砼,底板砼,共约共约2170m32170m3,按照车截泵按照车截泵每台每小时每台每小时浇浇25m325m3计算,计算,约需约需22h22h。如图所示如图所示 21流程七:计划流程七:计划2012.4.72012.4.74.94.9日(开始至第日(开始至第3434小时小时)4 4台车截泵先台车截泵先浇筑浇筑B3-3B3-3区区底板砼,共约底板砼,共约3380m33380m3,按照车载泵每台每小时浇,按照车载泵每台每小时

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
