地面砖施工工艺(PPT格式) .ppt

上传人:p** 文档编号:943969 上传时间:2024-05-06 格式:PPT 页数:11 大小:1,000KB
下载 相关 举报
地面砖施工工艺(PPT格式) .ppt_第1页
第1页 / 共11页
地面砖施工工艺(PPT格式) .ppt_第2页
第2页 / 共11页
地面砖施工工艺(PPT格式) .ppt_第3页
第3页 / 共11页
地面砖施工工艺(PPT格式) .ppt_第4页
第4页 / 共11页
地面砖施工工艺(PPT格式) .ppt_第5页
第5页 / 共11页
地面砖施工工艺(PPT格式) .ppt_第6页
第6页 / 共11页
地面砖施工工艺(PPT格式) .ppt_第7页
第7页 / 共11页
地面砖施工工艺(PPT格式) .ppt_第8页
第8页 / 共11页
地面砖施工工艺(PPT格式) .ppt_第9页
第9页 / 共11页
地面砖施工工艺(PPT格式) .ppt_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《地面砖施工工艺(PPT格式) .ppt》由会员分享,可在线阅读,更多相关《地面砖施工工艺(PPT格式) .ppt(11页珍藏版)》请在第壹文秘上搜索。

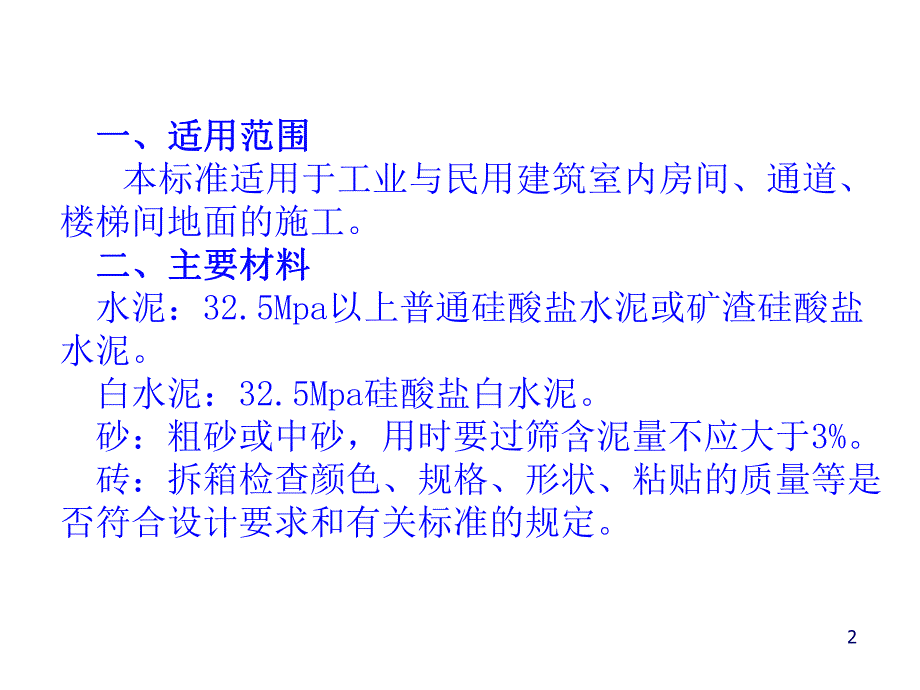

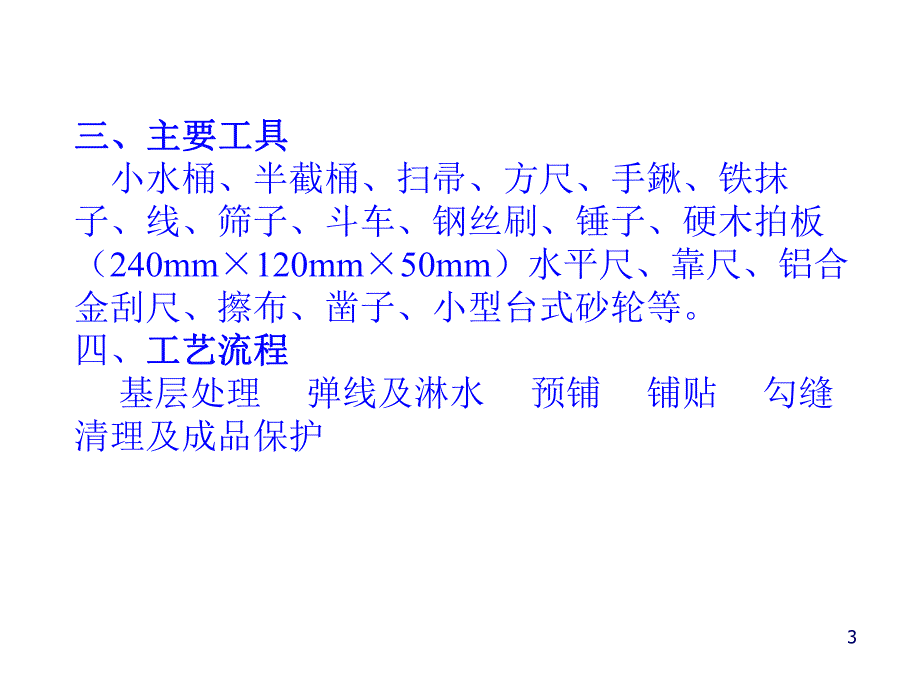

1、地面砖施工工艺1一、适用范围一、适用范围 本标准适用于工业与民用建筑室内房间、通道、楼梯间地面的施工。二、主要材料二、主要材料水泥:32.5Mpa以上普通硅酸盐水泥或矿渣硅酸盐水泥。白水泥:32.5Mpa硅酸盐白水泥。砂:粗砂或中砂,用时要过筛含泥量不应大于3%。砖:拆箱检查颜色、规格、形状、粘贴的质量等是否符合设计要求和有关标准的规定。2三、主要工具三、主要工具 小水桶、半截桶、扫帚、方尺、手鍬、铁抹子、线、筛子、斗车、钢丝刷、锤子、硬木拍板(240mm120mm50mm)水平尺、靠尺、铝合金刮尺、擦布、凿子、小型台式砂轮等。四、工艺流程工艺流程 基层处理 弹线及淋水 预铺 铺贴 勾缝 清理

2、及成品保护3五、具体工艺说明五、具体工艺说明1、基层处理将灰尘、杂物彻底清理干净,不得有空鼓、开裂及起砂等缺陷。4五、具体工艺说明五、具体工艺说明2、弹线按照施工图纸的要求,在墙体四周弹出面砖完成面标高控制线,并以地砖分隔尺寸和已部署好的排版要求(通常以中间向两边分,特殊情况例外,但禁止出现1/4块砖),在地面弹出十字网线,确保控制地砖分隔尺寸。5五、具体工艺说明五、具体工艺说明3、预铺2)铺贴根椐现场标高及控制线的要求,对于预铺中可能出现的尺寸、色彩、纹理等误差,及时进行调整、交换,直至达到最佳效果。3)地砖的放置预铺完毕后,严格按已铺贴完成的顺序堆放整齐待用。保证后续施工的流畅。1)选砖首

3、先应在图纸设计要求的基础上,对于地砖的色彩、纹理、表面平整等进行严格的挑选。6五、具体工艺说明五、具体工艺说明4、铺贴1)浇水扫浆对准备铺贴施工地面区域均匀洒水,用扫帚均匀洒刷水泥素浆(水灰比为0.5)。涂刷面积不应过大,须与下道工序铺砂浆找平层紧密配合,随刷水泥浆随铺水泥砂浆7五、具体工艺说明五、具体工艺说明4、铺贴2)铺砂浆采用1:2干硬性水泥砂浆,铺设厚度约为2025mm之间,用铝合金刮尺调平,控制平整度。8五、具体工艺说明五、具体工艺说明4、铺贴3)铺贴铺贴前应将地砖背面湿润,正面保持干燥为宜。按照预铺要求将地砖平铺在水泥砂浆上,铺贴时砖背面抹36mm厚的水泥膏,用橡皮锤轻敲地砖面直至达到密实平整要求(平整度采用2m靠尺检查误差保证在2mm内)。9五、具体工艺说明五、具体工艺说明5、勾缝1)地砖铺贴完成24小时后进行清缝处理(将砖缝隙内杂质清理干净,然后采用白水泥浆或颜色同地砖的水泥素浆勾缝。10五、具体工艺说明五、具体工艺说明6、清理及成品保护1)待水泥砂浆凝固后及时清理周边遗留物体,完成清理后立刻进行每天浇洒少量水养护,养护时间不得少于7d,在此之间不准上人,如需上人应铺设覆盖物作好相应的成品保护。11

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
