大断面矩形地下通道施工设备与技术的研究.ppt

上传人:p** 文档编号:944141 上传时间:2024-05-07 格式:PPT 页数:25 大小:2.28MB
下载 相关 举报
大断面矩形地下通道施工设备与技术的研究.ppt_第1页
第1页 / 共25页
大断面矩形地下通道施工设备与技术的研究.ppt_第2页
第2页 / 共25页
大断面矩形地下通道施工设备与技术的研究.ppt_第3页
第3页 / 共25页
大断面矩形地下通道施工设备与技术的研究.ppt_第4页
第4页 / 共25页
大断面矩形地下通道施工设备与技术的研究.ppt_第5页
第5页 / 共25页
大断面矩形地下通道施工设备与技术的研究.ppt_第6页
第6页 / 共25页
大断面矩形地下通道施工设备与技术的研究.ppt_第7页
第7页 / 共25页
大断面矩形地下通道施工设备与技术的研究.ppt_第8页
第8页 / 共25页
大断面矩形地下通道施工设备与技术的研究.ppt_第9页
第9页 / 共25页
大断面矩形地下通道施工设备与技术的研究.ppt_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《大断面矩形地下通道施工设备与技术的研究.ppt》由会员分享,可在线阅读,更多相关《大断面矩形地下通道施工设备与技术的研究.ppt(25页珍藏版)》请在第壹文秘上搜索。

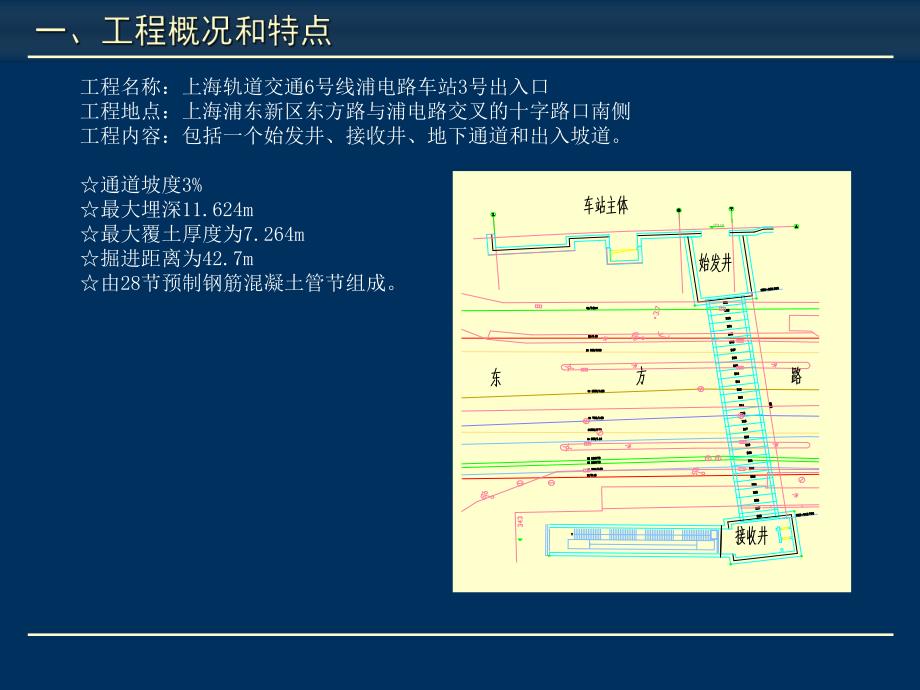

1、大截面矩形地下通道施工技术的大截面矩形地下通道施工技术的研究和应用研究和应用轨道交通轨道交通6 6号线浦电路车站号线浦电路车站3 3号出入口通道工程号出入口通道工程工程名称:上海轨道交通6号线浦电路车站3号出入口工程地点:上海浦东新区东方路与浦电路交叉的十字路口南侧工程内容:包括一个始发井、接收井、地下通道和出入坡道。通道坡度3%最大埋深11.624m最大覆土厚度为7.264m掘进距离为42.7m由28节预制钢筋混凝土管节组成。土层自上而下依次为:填土、粉质粘土、淤泥质粉质粘土、粘质粉土、淤泥质粘土、粘土、粉质粘土、粉质粘土、粉质粘土、砂质粉土夹粉质粘土、粉砂、粉细砂。通道洞身埋置于淤泥质粘质

2、粉土、(夹)粉质粘土、淤泥质粘土这3层土之间。该土层渗透系数一般为610cm/sec左右,属高含水量、高灵敏度、高压缩性、低强度、弱渗透性的饱和软粘性土,蠕变量大。土层名称含水量重度粘聚力内摩擦角压缩模量塑性指数液性指数空隙比%kNm-3PaMpa%填土18粉质粘土34.91815225.0614.70.991.01淤泥质粉质粘土40.917.41220.53.5814.11.411.16(夹)粘质粉土34.518.15317.2911.71.380.98淤泥质粘土49.816.614122.421.21.241.431-1粘土38.717.616153.7418.10.951.121-2粉质

3、粘土35.517.815184.6115.50.931.041粉质粘土24.119.34417.57.68150.370.722粉质粘土24.519.34022.58.93140.360.721-1砂质粉土夹粉质粘土30.418.5431.513.520.861-2粉砂29.218.7231.513.30.832粉细砂29.718.9232.511.820.82土层物理力学指标地质情况:通道沿线地下管线情况通道沿线地下管线情况始发井接收井下上路灯井信息井信息井上水井煤气井雨水井污水井煤气井路灯井信息井上水井加固区加固区信息井车站主体人行道机动车道机动车道人行道东方路矩形通道始发井接收井电力13

4、孔/1.00信息/0.7路灯/0.4上水300/0.8信息12孔/0.7信息12孔/0.7上水800/1.10煤气300/0.70雨水700/1.80污水1200/4.20煤气300/0.9路灯/0.4信息/0.6电力13孔/0.7矩形通道东方路 TH625PMX-1土压平衡式矩形隧道掘进机主要性能:掘进机截面尺寸为4390mm6270mm,机头长度为5480mm 主顶千斤顶总推力为3200T;具有可靠的防水性能,适合于地表下15米内的地层施工;前置刀盘采用独立模块单元设计,可按模块分解组合;具有防背土功能;机身两侧配有平衡翼,可防侧转;机身上的铰接装置,除具有纠偏功能外,兼具中继间的功能;双

5、螺旋输送出土,泵送渣土;刀盘取土口土压传感器平衡翼铰接伸缩缝 双螺旋输送出土,泵送渣土 两个螺旋输送机取土,通过取土量和掘进速度来平衡正面土压力。推进系统推进系统 主顶装置采用16个千斤顶,单个千斤顶最大推力2000KN,行程2500mm,总推力32000KN。16个千斤顶两侧对称布置,每个千斤顶具有独立油路控制,掘进初始阶段,可根据施工需要通过调整主顶装置的合力中心来进行纠偏。铰接系统配有16个千斤顶,最大行程250mm,顶力为1500KN/只,工作油压31.5Mpa,具有纠偏及中继间双用功能。预制钢筋混凝土管节:外包尺寸:6240mm4360mm 厚500mm 长1500 mm 单节管重约

6、36吨 每节管节安有10个减摩浆注入孔 课题组在施工前期做了大量的技术准备工作,反复讨论、研究方案的科学性、合理性、可行性。在此基础上,还咨询了各路专家,对施工方案进行论证、审查,保证了工程得以顺利实施。1 1、出洞技术、出洞技术 1)洞口加固及掘进穿墙措施洞口加固及掘进穿墙措施 根据现场环境,出洞口外土体采用根据现场环境,出洞口外土体采用SMW工法加固,三轴搅拌后插入工法加固,三轴搅拌后插入H700型钢,密插。型钢,密插。工法桩加固宽度为两个洞门宽,深度为洞门下工法桩加固宽度为两个洞门宽,深度为洞门下3米。加固体与围护体之间采用高压旋喷加固,米。加固体与围护体之间采用高压旋喷加固,以起到洞门

7、凿除后挡土和止水的效果。洞门止水装置采用帘布橡胶板以起到洞门凿除后挡土和止水的效果。洞门止水装置采用帘布橡胶板+可调节截面尺寸的钢可调节截面尺寸的钢插板。插板。2)2)出洞防磕头措施出洞防磕头措施 为克服掘进机出洞阶段的磕头趋势,采用高出洞技术。为克服掘进机出洞阶段的磕头趋势,采用高出洞技术。3 3)掘进机刀盘为前置式设计,无常规的密封土仓,且由于出洞加固采用)掘进机刀盘为前置式设计,无常规的密封土仓,且由于出洞加固采用SMWSMW工法,出工法,出洞时,当前置刀盘进入帘布板后,需进行工法桩型钢拔除,此时,极易发生刀盘前的洞时,当前置刀盘进入帘布板后,需进行工法桩型钢拔除,此时,极易发生刀盘前的

8、土体坍塌,酿成后果。土体坍塌,酿成后果。应对的措施为:应对的措施为:刀盘进入帘布板前,先在刀盘进入帘布板前,先在6 6个刀盘的间隙内绑扎聚乙烯泡沫板,尽可能将刀盘间个刀盘的间隙内绑扎聚乙烯泡沫板,尽可能将刀盘间的空隙填满。的空隙填满。刀盘进入帘布板,控制好推进距离,使刀盘与工法桩的型钢保持最小的距离。刀盘进入帘布板,控制好推进距离,使刀盘与工法桩的型钢保持最小的距离。通过穿墙管向帘布板内压注高稠度的惰性浆液,尽可能充填聚乙烯泡沫板间的通过穿墙管向帘布板内压注高稠度的惰性浆液,尽可能充填聚乙烯泡沫板间的空隙,此时,已建立起切口前的压力。空隙,此时,已建立起切口前的压力。拔除工法桩型钢。拔除工法桩

9、型钢。由于掘进机的主推系统设置在井内,随着掘进距离的延伸,主推力也逐渐增大,此时,须在机头和管节与土层接触面间压注适量的减摩浆液。这样做可有效地减小掘进推力和防止设备及管节背土造成的地表沉降,危及地下管线的安全。减摩浆液的注入口分别为:掘进机尾部外均布18个;每节管节外周均布10个,实际使用9个(管节下部中间因需布置泵土管,该处注入口弃用)。减摩浆液应控制好注入量和注入压力。注入量的控制以能形成浆液套为准;注入压力的控制以不劈裂土体为前提。压浆量一般控制在0.5m3 1.0m3/每节,可根据总推力的变化情况,在此范围内调整。掘进时要根据具体情况,适时适量地全程补压浆;压力以不超过0.5Mpa为

10、准,工程证明该参数是合理、有效的。膨润土水纯碱CMC400KG850KG6KG2.5KG项次项目性能指标检验方法1比重1.11.15g/cm3浆液比重剂2粘度12s500ml漏斗法3PH值7PH剂4失水率25cm3/30mim失水仪5稳定性d0.02g/cm2稳定性筒浆液配比表浆液指标表2、减摩技术 为了保证注浆效果,在注浆施工为了保证注浆效果,在注浆施工中还采取了以下技术措施:中还采取了以下技术措施:1)1)对浆液原材料进行质量验收;对浆液原材料进行质量验收;严格按配比拌制;要经常对拌好(特严格按配比拌制;要经常对拌好(特别是隔夜)的浆液进行测试,以确保别是隔夜)的浆液进行测试,以确保减摩浆

11、液的质量。减摩浆液的质量。2)2)制定合理的注浆工艺,严格按制定合理的注浆工艺,严格按注浆操作规程进行,坚持注浆操作规程进行,坚持“随掘随注、随掘随注、逐孔压浆、全线补浆、浆量合理、压逐孔压浆、全线补浆、浆量合理、压力适度力适度”的原则。的原则。当掘进至规定行程、安装管节前,需缩回主推千斤顶油缸。此时,由于正面土压力的作用,掘进机及已安装完的管节会产生一定量的后退。此情况,在初始掘进时表现尤为明显。这样会使管节间松弛,严重的会造成切口前地表沉降,导致影响地面交通和危及管线安全,需采取合理有效的止退措施加以克服。以切口土压力0.14Mpa为例,切口前的正面反推力达到400T左右:P=pa(ab)

12、=140 KN/m2(4.39 m6.27 m)=3989.5KN 式中 pa 切口压力(KN/m2)a 掘进机截面高度(m)b 掘进机截面宽度(m)因此,为防止掘进机在巨大的反推力作用下后退,施工时需采取止退措施。抵抗掘进时正面反推力措施随着施工深入、通道延伸可逐渐弱化。现场控制以机头后退小于5mm为临界,即机头后退小于5mm可撤消(或简化)止退装置。3、止退技术(1)(1)土压力土压力 土压力的设定以理论值土压力的设定以理论值系数来确定,并根据监测数据反馈值来调整。系数来确定,并根据监测数据反馈值来调整。上述系数应取上述系数应取1.61.81.61.8,比盾构施工取值要大。它和不填充建筑空

13、隙有关(理论上管节,比盾构施工取值要大。它和不填充建筑空隙有关(理论上管节外有外有15mm15mm的建筑空隙,减摩浆液没有强度)。掘进时,切口前应略有隆起,机头过后略有回的建筑空隙,减摩浆液没有强度)。掘进时,切口前应略有隆起,机头过后略有回落。落。(2)(2)掘进速度掘进速度 掘进速度是控制切口土压力稳定、正面出土量均匀的主要手段。在掘进时,不断调整掘掘进速度是控制切口土压力稳定、正面出土量均匀的主要手段。在掘进时,不断调整掘进速度,找出速度、正面土压力与出土量三者的最佳匹配值,以保证掘进质量,确保设备以进速度,找出速度、正面土压力与出土量三者的最佳匹配值,以保证掘进质量,确保设备以最佳状态

14、工作。最佳状态工作。(3)(3)出土量出土量 施工过程中,出土量要与开挖量相一致,以保持正面土压力稳定。出土量大于开挖量,施工过程中,出土量要与开挖量相一致,以保持正面土压力稳定。出土量大于开挖量,地面会沉降,出土量小于开挖量,地面会隆起,这都会造成管节周围土体的扰动,只有保证地面会沉降,出土量小于开挖量,地面会隆起,这都会造成管节周围土体的扰动,只有保证出土量与开挖量相一致,才不至于造成周边土层的过多扰动。出土量与开挖量相一致,才不至于造成周边土层的过多扰动。单个管节的理论出土量约单个管节的理论出土量约41m41m,正常情况下出土量控制在理论出土量的,正常情况下出土量控制在理论出土量的98%

15、98%左右。左右。(4)(4)顶管允许最大顶力顶管允许最大顶力 掘进时,千斤顶油压会有波动,主推合力瞬间会达到掘进时,千斤顶油压会有波动,主推合力瞬间会达到2500T2500T左右,为了防止损坏管节混左右,为了防止损坏管节混凝土,在主顶泵站设备调试时,调整压力阀以使系统的总推力控制在凝土,在主顶泵站设备调试时,调整压力阀以使系统的总推力控制在2000T2000T以下,并锁定压以下,并锁定压力阀,避免施工中发生超出顶力的事件。力阀,避免施工中发生超出顶力的事件。4、施工参数施工参数 轴线控制是矩形隧道掘进的一大难题。在施工时,轴线一旦形成较大的偏差,轴线控制是矩形隧道掘进的一大难题。在施工时,轴

16、线一旦形成较大的偏差,纠偏难度将增大,因此,施工中必须严格控制好施工轴线。掘进时,应控制好掘进机纠偏难度将增大,因此,施工中必须严格控制好施工轴线。掘进时,应控制好掘进机姿态,随偏随纠,做到勤纠、少(量)纠,一次纠偏量不宜过大,防止滥纠,避免掘姿态,随偏随纠,做到勤纠、少(量)纠,一次纠偏量不宜过大,防止滥纠,避免掘进机走进机走“蛇蛇”形。形。一次纠偏量过大,会发生管节张角,造成管节渗漏,还会造成管节端面的混一次纠偏量过大,会发生管节张角,造成管节渗漏,还会造成管节端面的混凝土破损。严重的会加剧地面沉降。凝土破损。严重的会加剧地面沉降。初始阶段纠偏主要靠选择后顶千斤顶位置和数量,改变主顶合力位置来实施。初始阶段纠偏主要靠选择后顶千斤顶位置和数量,改变主顶合力位置来实施。当管节拼装有一定长度后,靠铰接油缸实施。当管节拼装有一定长度后,靠铰接油缸实施。5 5、轴线控制技术、轴线控制技术 主要技术措施:主要技术措施:1 1、信息化施工、信息化施工 2 2、改变刀盘转动方向、改变刀盘转动方向 3 3、合理使用平衡翼、合理使用平衡翼 4 4、调整浆液注入位置、调整浆液注入位置 当克服(或校正)侧

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 给排水/暖通与智能化

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
