《定额计价方法PPT.ppt》由会员分享,可在线阅读,更多相关《定额计价方法PPT.ppt(36页珍藏版)》请在第壹文秘上搜索。

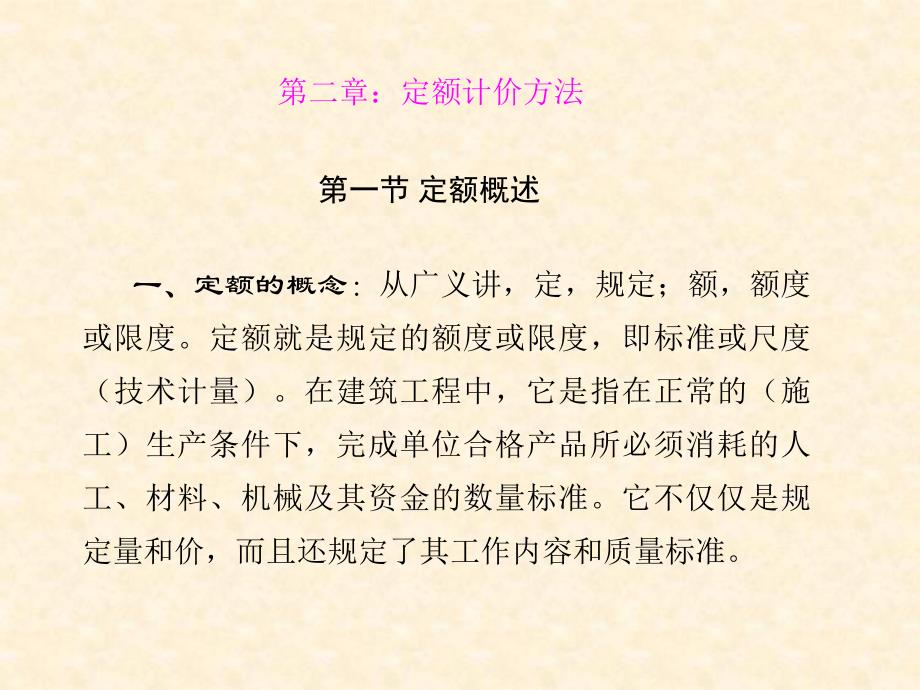

1、定额计价方法第一节定额概述一、定额的概念:从广义讲,定,规定;额,额度或限度。定额就是规定的额度或限度,即标准或尺度(技术计量)。在建筑工程中,它是指在正常的(施工)生产条件下,完成单位合格产品所必须消耗的人工、材料、机械及其资金的数量标准。它不仅仅是规定量和价,而且还规定了其工作内容和质量标准。第二章:定额计价方法二、定额的性质:、法令性(权威性);、科学性;、群众性;、时效性;、稳定性。三、建筑工程定额的分类:、按生产要素分为:A、劳动定额。有时间定额和产量定额两种表现形式。B、材料消耗定额。C、机械台班使用定额。有机械时间定额和机械产量定额两种表现形式。、按编制程序和用途分为:A、工序定

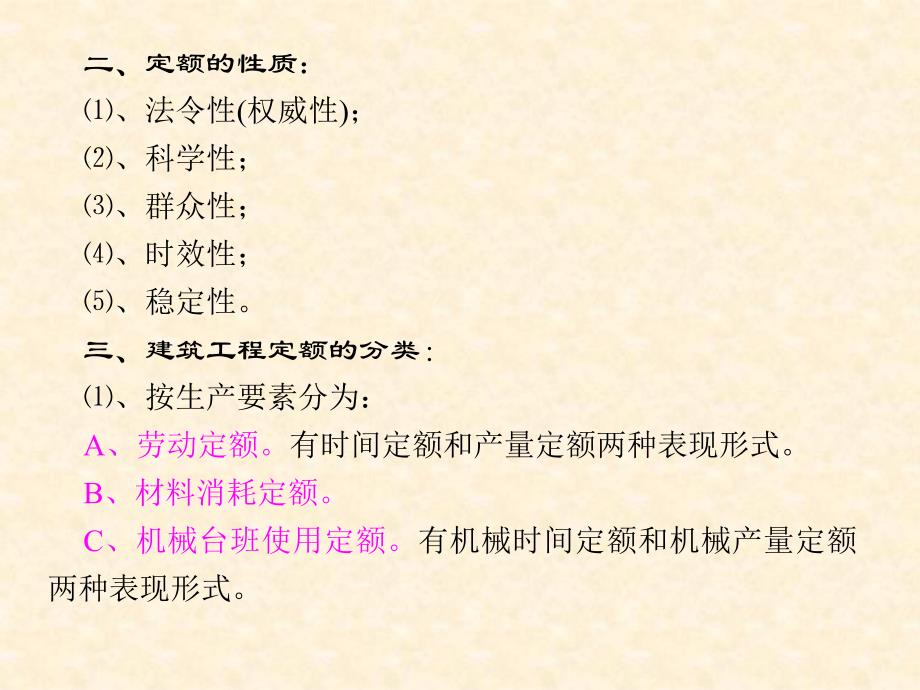

2、额(以组织上分不开,技术上相同的施工过程的工序为对象)B、施工定额(以工作过程为对象,由施工企业编制,属于企业定额,用于编制施工预算)C、预算定额(以综合工作过程为对象,国家或授权单位编制,用于编制施工图预算)D、概算定额(扩大结构定额):设计概算初步设计阶段E、概算指标:以每m2或100m2,一栋房子、构筑物以座为计量单位,规定所需要的人工、材料,机械台班消耗的标准定额水平:平均先进水平,是指大多数人可以完成通过努力可以超额完成。施工定额:平均先进水平、用于编制施工预算。它是施工企业内部编制的,供在施工中应用和考核成本的一种定额(应具有保密性),指在正常的施工条件下,完成一定数量分项构件中所

3、需消耗的人工、材料和机械台班的数量标准。预算定额:社会平均水平、用于编制施工图预算、竣工决算、竣工结算。它是国家及国家授权机关编制的供确定建筑工程造价,进行工程管理的一种定额。在正常施工条件下,确定完成一定计量单位的工程所需消耗的人工、材料和机械台班的数量标准。3、按费用性质分类:A、直接费定额:是指计算直接消耗在建安工程中,构成工程实体的或有助于工程形成所发生的各种费用的定额。如直接工程费(人工费、材料费、机械使用费之和)、措施费B、间接费定额(即“费用定额”):是指计算间接消耗在建安工程中的,为建筑安装工程服务所发生的各种费用总和的一种定额。如管理费、劳动保险等规费、利润、税金等都是由间接

4、费定额确定的。4、编制单位和执行范围:全国统一定额、部门定额、地区定额、企业定额等。5、按专业分:建安工程定额、土建、装饰、给排水、电气等定额。第二节第二节 定额的组成和应用定额的组成和应用一、定额的组成:文字组成:由文件、目录、总说明、各章(分部)说明、工程量计算规则、定额项目、工作内容、附录、附注、附表等组成。数字组成:由定额编号、分部分项工程名称(工程名称)、工程单位、定额基价、人工费材料费、机械费,管理费,人工工日及单价、各种材料消耗量及相应的定额取定价、各种机械台班使用量及相应的定额取定价构成。二、定额的排列:定额的排列顺序一般按建筑结构和施工顺序进行排列成册、章(分部)、节、分节、

5、项目(子目)。一般排列方法有:1、按构件类型及形、体划分排列。如混凝土梁、柱2、按构件、材料品种、规格划分排列。如装饰块材3、按构造作法和质量要求划分排列。如装饰抹灰4、按工作高度划分排列。如脚手架5、按操作难度程度划分和排列。如挖沟槽土方三、定额应用注意事项:1、要熟悉定额组成、排列、工作内容;2、要熟悉图纸、相关资料;3、避免两个“三算”从工程量上讲:重算、错算、漏算从套定额上讲:重套、错套、漏套四、定额的应用:(一)、定额的直接套用:当分项工程的设计要求与定额内容完全相同时,可以直接套用。判定方法:将施工图纸设计的工程内容、技术特征、施工方法和材料规格等与定额内容进行一一对照。(二)、定

6、额换算:当分项工程的设计要求与定额内容不完全相同时,但定额有要求时,可以根据定额说明或计算规则或附录、附注、附表在规定的范围内进行换算。1、强度等级或配合比的换算:即运用工程经济分析方法中的因素分析法、差额计算法来换算,在换算时每次只假定一个因素变化,其它暂时不变,依次退换。于是得到一个换算原则:人工和机械不变和材料的定额含量不变,只换算其强度等级或配合比的单价。(1)当材料单价发生变化时的换算公式:换算后的新基价B=原定额基价A+(新单价原单价)定额含量(注:此时假定含量不变,只换算单价)(2)当材料含量也发生变化时再次换算后的新基价CB(新材料含量原材料含量)新材料单价(注:此时假定单价不

7、变,只换算含量)(3)最终换算后的基价A(单价差)含量(含量差)新单价2、乘系数换算:当作业降效,定额有要求需要乘系数的可以乘系数换算。例如:人工系数;机械系数;材料系数基价=原基价+人工费(系数-1)+材料费(系数-1)+机械费(系数-1)3、其他换算:(用量调整与换算)(三)、定额的补充定额的应用练习题:定额的应用练习题:练习练习1、某设计为M5.0水泥砂浆砌砖基础,经计算其工程量为3.35(10m3)练习练习2、某设计工程楼地面为1:3水泥砂浆抹面,经计算其工程量为834m2,厚20mm。练习练习3、某设计工程为C30现浇砼矩形柱,其截面为250250,在周长1.2米内,经计算其工程量为

8、5.46m3,确定消耗量 第三节第三节 定额消耗指标及单价的确定定额消耗指标及单价的确定第一部分第一部分 人工部分人工部分一、一、工人工作时间组成、计算方法及分类工人工作时间组成、计算方法及分类(劳动定额时间定额的确定)(劳动定额时间定额的确定)必须消耗的时间(定额时间、计入定额中)(亦称规范时间)损失时间(非定额时间)(与施工工艺特点无关)有效工作时间准备与结束的工作时间(与量无关、与内容有关)基本工作时间(与量成正比)辅助工作时间(与量有关)合并为工序工作时间休息时间(与劳动条件有关)不可避免的中断时间(与施工工艺特点有关)多余(不计)和偶然时间(适当考虑)施工本身造成的停工时间(不计)非

9、施工本身造成的停工时间(适当考虑)停工时间违背劳动纪律损失时间(不计)多余工作,就是工人进行了任务以外的工作而又不能增加产品数量的工作,如重砌质量不合格的墙体。因此,多余工作时间不能计入定额时间内。偶然工作也是工人在任务以外进行的工作,但能够获得一定的产品,如抹灰工人不得不补上偶然遗漏的墙洞。因此,拟定定额时要适当考虑它的影响。利用工时规范计算时间定额用下列公式:工序作业时间基本工作时间工序作业时间基本工作时间(1+辅助时间)辅助时间)例例1现假设测定制作门框料,规格0.060.122.5,每根立边的基本时间为6min,规范中磨刀时间为12.3,其工序作业时间为:6(1+0.123)6.74(

10、min)。定额时间作业时间定额时间作业时间/(1规范时间)规范时间)基本工作时间基本工作时间+辅助工作时间辅助工作时间+准备与结束工作时间准备与结束工作时间+不可避免中不可避免中断时间断时间+休息时间休息时间 例例2又假设,工时规范中门框了的准备与结束时间、休息时间各占工作日8h的2.95,8.33,其定额时间为:6.74/1(2.95+8.33)7.57(min)。二、人工消耗指标中的用工分类:二、人工消耗指标中的用工分类:有两种,一种是以施工定额的劳动定额为基础确定(人工消耗量=1+2+3+4),另一种采用计时观察法测定。1、基本用工(主要用工)2、辅助用工:指基本用工以外的材料加工所用的

11、工时3、超运距用工=(预算定额的运距-劳动定额的运距)时间定额4、人工幅度差=(0.1(0.12)0.15)(基本用工+辅助用工+超运距用工)。主要是指预算定额与劳动定额由于定额水平不同而引起的水平差。还指在劳动定额中没有包括,而在施工中又不可避免的而且无法计量的零星用工。如工序之间搭接交叉作业、机械的移位、临时水电线路的维修等发生的零星用工。注:2+3+4亦称为其他用工三、定额日工资标准(人工单价)的确定三、定额日工资标准(人工单价)的确定:1、基本工资:是指发放的基本工资。含岗位工资、技能工资、工龄工资。2、工资性津贴:是指按规定发放的各种补贴、津贴。3、辅助工资:是指正常工作时间以外的工

12、资。如学习、调动、探亲、休假、病、丧、婚、产假及其他时间的工资。4、工资附加费(福利费)5、劳动保护费人工月工资=1+2+3+4+5预算定额以平均工资等级计算,并以日工资反应。某工资等级系数B=A+(C-A)d某级工月工资标准=一级工月工资标准某级工月工资标准某级工等级系数人工单价=平均工资等级的月工资标准月有效工作天数(20.5天)月有效工作天数(年日历天数法定假日法定节日非生产工日)12个月(36510410非生产工日(注:各地不同)12个月20.5天四、定额人工费的确定方法:四、定额人工费的确定方法:定额人工费=定额人工工日数定额人工单价五、人工消耗指标的测定方法:五、人工消耗指标的测定

13、方法:1、计时观测法:是研究工作时间消耗的一种技术测定方法。它以施工过程为基础、以研究工时消耗为对象,以观察测时为手段,通过密集抽样和粗放抽样等技术进行直接的时间研究。在机械水平不太高的建筑施工中较为广泛的采用。主要目的:在于查明工作时间消耗的性质;查明和确定各种因素对工作时间消耗数量的影响;找出工时损失的原因和研究缩短工时、减少损失的可能性。计时观察法的具体用途:A.取得编制施工的劳动定额和机械定额所需要的基础资料和技术根据。B.研究先进工作法和先进技术操作对提高劳动生产率的具体影响,并应用和推广先进法和先进技术操作。C.研究减少工时消耗的潜力。D.研究定额执行情况,包括研究大面积、大幅度超

14、额和达不到定额的原因,积累资料、反馈信息。计时观察法的特点,是能够把现场工时消耗情况和施工组织技术条件联系起来加以考察。其局限性是考虑人的因素不够。2、类推比较法3、统计分析法4、经验估计法计时观测法测时法0.215s定时循环重复工作写实记录法0.51min普通表工作日写实法采用较广,简便一般对班组较好选择法测时,用秒表,精度其次接续发测时,双针秒表,精度最高数示法2人,较高,精度第三图示法3人第二部分第二部分 材料部分材料部分一、材料消耗指标的确定(主要材料、辅助材料、周转性材料、其它一、材料消耗指标的确定(主要材料、辅助材料、周转性材料、其它材料)材料)1、材料的测定确定方法:现场(技术)

15、观测法,主要是编制材料损耗定额。也可以提供材料净用量定额的参考数据。实验室试验观测法,主要是编制材料净用量定额。(现场)统计分析法,是通过对现场进料、用料的大量统计资料进行分析计算,获得材料消耗的数据。这种方法由于不能分清材料消耗的性质,因而不能作为确定材料净用量定额和材料损耗定额的依据。理论计算法,是运用一定的数学公式计算材料消耗定额。换算法,通过相近材料的配合比用量,根据要求条件换算,得出材料用量。2、主要材料消耗指标的计算主要材料消耗量=材料净用量+损耗量=净用量(1+损耗率)材料损耗率100材料损耗量材料净用量损耗率例如:每立方米砌体材料消耗量的计算。砖的消耗量=砖的净用量(1+损耗率

16、)砂浆消耗量=(1砖净用量每块砖的体积)(1+损耗率)(国家规定有一个砂浆实体积折合虚体积的系数1.07)净用量损耗量灰缝)(砖厚(砖长)灰缝)(砖宽灰缝)(砖厚灰缝)(砖长墙厚墙厚砖数砖的净用量(块)123、周转性材料消耗定额的确定方法:对于周转性材料定额需要的是其摊消量。一般情况下要确定:周转材料一次使用量;材料的周转次数;材料周转使用量=一次使用量K1材料回收量周转材料摊消量=一次使用量K2K1、K2是与周转次数、一次使用量、周转式样量、回收量有关的参数。二、材料预算价格(定额取定价、信息价)二、材料预算价格(定额取定价、信息价)概念:指材料由其来源地或交货地到达工地仓库存放后的出库价格价格组成:材料预算价格材料原价(供应价)供销部门手续费运输费(外埠运输费、本埠运输费)运输损耗费采购费保管费包装回收价值材料检验试验费(供应价包装费运输费运输损耗费)(1采购保管费率)包装回收价值材料检验试验费材料原价是指材料的出厂价、交货地价格、市场批发价、国营商业部门的批发牌价,以及进口材料的调拨价。供销部门手续费=材料原价供销部门手续费费率手续费费率:金属材料为2.5%,机电材料为1.8%,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程造价

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
