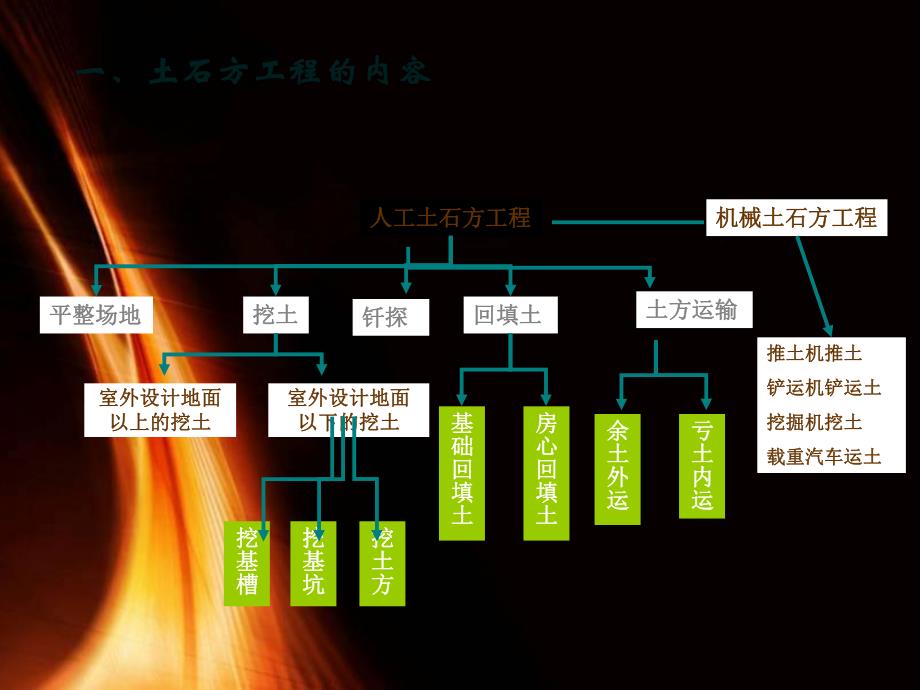

1、建筑定额与预算土石方工程量计算课程介绍土石方工程量计算内容1计算方法2注意事项与练习3一、土石方工程的内容一、土石方工程的内容人工土石方工程人工土石方工程平整场地平整场地 机械土石方工程机械土石方工程挖土挖土 回填土回填土 土方运输土方运输 挖基槽挖基槽挖基坑挖基坑挖土方挖土方室外设计地面室外设计地面以上的挖土以上的挖土室外设计地面室外设计地面以下的挖土以下的挖土基础回填土基础回填土房心回填土房心回填土余土外运余土外运亏土内运亏土内运推土机推土推土机推土铲运机铲运土铲运机铲运土挖掘机挖土挖掘机挖土载重汽车运土载重汽车运土钎探钎探 人工土石方工程:人工土石方工程:平整场地平整场地 挖土挖土 回填
2、土回填土 土方运输土方运输 钎钎 探探 二、土方工程的特点二、土方工程的特点 1.工程量大,劳动力或机械设备用量大且施工工 期较长;2.施工难度较大,受地质、水文、气候、地下障碍物等因素影响;3.事故多,基坑深度、面积大的易出现较大事故。1.1.干土与与湿土湿土的区分的区分 地下静止水位以上地下静止水位以上的为的为干土干土,以下以下的为的为湿土湿土。2.2.湿土湿土与与淤泥淤泥(或流沙)的区分(或流沙)的区分 具有具有流动状态的土流动状态的土(或砂或砂)为)为淤泥淤泥(或(或流砂流砂)。第一节第一节 土(石)方、室外道路及排水管道工程土(石)方、室外道路及排水管道工程3 3、土壤土壤及及岩石岩
3、石类别的划分(见类别的划分(见定额表格)定额表格)土壤类别土壤类别:(前四类)一般土:一、二类土、三类土;砂砾坚土:四类土。岩石类别岩石类别:(后四类)松石、次坚石、普坚石、特坚石三、关于项目的界定:4 4、土石方的开挖、运输,均按土石方的开挖、运输,均按开开挖前的天然密实挖前的天然密实体积,以立方米计体积,以立方米计算。土方回填,按算。土方回填,按回填后的竣工体回填后的竣工体积积,以立方米计算。不同状态的土,以立方米计算。不同状态的土方体积,按下表换算。方体积,按下表换算。土方体积换算系数表虚方松填天然密实夯填1.001.201.301.500.831.001.081.250.770.921
4、.001.150.670.800.871.00 例某工程外购黄土用于室内回填,已知室内回填土工程量3003,试求买土的数量。解:室内回填土按夯填考虑,工程量3003买土体积按虚方计算,买土数量 3001.50 450 3基坑回基坑回填填室外地坪室外地坪挖土挖土做基础做基础四、土方工程计算应准备资料 1)当地实测地形图(包括测量成果),比例一般为1:5001:1000;2)土石方施工图或基础结构图;3)工程地质资料;4)预算定额 5)施工组织设计或施工方案:由施工单位编制且经上级技术主管部门批准,并已得到建设单位和监理单位审核;地下室工程的土方工程,必须经市级建设主管部门组织的技术专家组审核通过
5、 五、五、工程量计算方法工程量计算方法 人工土石方主要计算项目:l平整场地l挖沟槽l挖基坑l挖土方l回填土l土方运输 1.平整场地 概念在土方开挖前,对施工场地高低不平的部位进行平整工作。工作内容包括厚度在30cm以内的就地挖、填、找平。平整场地和和挖土、填土方的区别的区别挖土方或填土方挖土方或填土方为处理为处理厚度超过厚度超过3030cmcm的工作内容。的工作内容。注意:注意:工程量计算方法按建筑物的首层建筑面积计算。定额:平整场地定额:平整场地 S=(L+4)(B+4)SLB+4(L+B)+16=S建面建面+2L外外+163 3、试计算图示建筑物人工场地平整的工程量、试计算图示建筑物人工场
6、地平整的工程量及其综合基价,墙厚均为及其综合基价,墙厚均为240240,轴线均坐中。,轴线均坐中。解:、底层建筑面积:S0=30.2448.2466223.7612 =1101.66()、外墙外边线长度:L外=(30.24+48.24)2+122 =180.96()套用定额子目 G4-6 人工场地平整工程量:S0+L外2+16=1101.66+180.962+16=14.796()基 价:132.3(元/100)综合基价:14.796132.3=1957.51(元)2.2.挖土方挖土方工程工程土方开挖包括人工或机械挖沟槽、挖基坑、挖土方三部分。开挖的形状与基础类型、基础尺寸、开挖方式、土壤放坡
7、系数、工作面宽度等多个因素相关。内容包括:带形基础、独立基础、满堂基础(包括地下室基础)及设备基础、人工挖孔桩等的挖土方。基础类型包括:带形(条形)基础、独立基础、筏板基础、箱型基础(包括地下室基础)及桩基础。条型基础:土方开挖呈条状。独立基础:土方开挖呈方形土坑状。筏板基础:土方开挖面积大,大面积开挖。箱形基础:土方开挖面积大、深度深、土方工程量大。桩基础:详见具体桩类型。挖地槽挖地槽与挖土方挖土方的划分:挖地槽挖地槽凡图示槽底宽度在3m以内,槽长是宽度的3倍以上者及槽底面积在20m以内的基坑,统称为挖地槽。挖基坑挖基坑 图示底面积202以内,且底长边小于3倍短边的为基坑。挖土方挖土方凡图示
8、沟槽底宽3m以外,坑底面积20m以外以及平整场地挖土厚度超过30cm的挖土,称为挖土方。41槽26坑38土方土方边坡与土壁支撑 在基坑开挖时,当基坑较深、地质条件不好时,要采取加固在基坑开挖时,当基坑较深、地质条件不好时,要采取加固措施,以确保安全施工,常采用放坡、支护来保持土壁稳定。措施,以确保安全施工,常采用放坡、支护来保持土壁稳定。土方放坡开挖土方放坡开挖深度)边坡高度(基坑开挖的的水平距离)边坡宽度(坡底至坡顶放坡系数HBKK K越大越平缓越大越平缓 K1HB11BHBH:土方坡度p坡度坡度p 土方边坡大小与与以下因素有土方边坡大小与与以下因素有关:关:如:土质、开挖深度、开挖方法、施
9、工工期、地下水位、边坡留置时间长短、坡顶有无荷载以及气候条件等。p 放坡系数放坡系数 的确定原则:的确定原则:保证土体稳定、施工安全,又要节省土方h3h1hh2m h图 1-71:m3土 质 31:m1m1h1m2h2m3h3土 质 11:m2土 质 2p 挖土放坡系数表土壤类别土壤类别放坡起点放坡起点人工挖土人工挖土机械挖土机械挖土坑内挖土坑内挖土坑上挖土坑上挖土一、二类一、二类土土1.21.21:0.51:0.51:0.331:0.331:0.751:0.75三类土三类土1.51.51:0.331:0.331:0.251:0.251:0.671:0.67四类土四类土2 21:0.251:0
10、.251:0.11:0.11:0.331:0.33土壁支撑开挖土壁支撑开挖p浅基础开挖采用设挡土板等土壁支撑 (a a)断续支挡土板)断续支挡土板(b b)连续支挡土板)连续支挡土板挡土板的支撑形式挡土板的支撑形式适用于湿度小的黏性土,当挖适用于湿度小的黏性土,当挖土深度小于土深度小于3m时可用断续式水时可用断续式水平挡土板支撑平挡土板支撑适用于松散、湿度大的土,可用连续式水平挡适用于松散、湿度大的土,可用连续式水平挡土板支撑,挖土深度可达土板支撑,挖土深度可达5m;对松散和湿度很;对松散和湿度很高的土,可用垂直挡土板支撑,挖土深度不限高的土,可用垂直挡土板支撑,挖土深度不限。工作面工作面 根
11、据基础施工的需要,挖土时按基础垫层的双向尺寸向根据基础施工的需要,挖土时按基础垫层的双向尺寸向周边放出一定范围的操作面积,作为工人施工时的操作空间周边放出一定范围的操作面积,作为工人施工时的操作空间,这个单边放出的宽度,就称为工作面。,这个单边放出的宽度,就称为工作面。C工作面宽度工作面宽度基础工程施工项目每边各增加工作面宽度/cm毛石砌筑混凝土基础或垫层需支模板时使用卷材或防水砂浆做垂直防潮层153080工作面增加宽度工作面增加宽度表表注意:注意:工作面宽度工作面宽度由施工组织设计确定,当施工组织设由施工组织设计确定,当施工组织设计中无规定时,按预算定额规定计算。计中无规定时,按预算定额规定
12、计算。(1 1)挖沟槽挖沟槽注意注意:挖沟槽适用于设计图纸中采用带型混凝土基础或带型垫层。工程量计算方法:工程量计算方法:按按沟槽的横截面面积槽长以沟槽的横截面面积槽长以m m3 3计算计算。外墙沟槽:外墙沟槽:V V挖挖 S S断断L L外中外中内墙沟槽:内墙沟槽:V V挖挖 S S断断L L基底净长基底净长挖沟槽工程量计算公式:挖沟槽工程量计算公式:其中:其中:S 断断为沟槽截(断)面积为沟槽截(断)面积沟槽深度(沟槽深度(H H)地槽底面至设计室外地地槽底面至设计室外地坪。坪。H地槽长度的确定:地槽长度的确定:地槽长度 外墙槽底中心线外墙槽底中心线L L中中内墙槽底净长线内墙槽底净长线L
13、 L内内外墙按外墙按内墙按内墙按外墙中心线长度外墙中心线长度内墙槽底净长内墙槽底净长槽底宽槽底宽挖地槽挖地槽平面图平面图沟槽长度确定示意图:沟槽长度确定示意图:例:某建筑物基础平面图、详图如图所示,C10素混凝土垫层,人工挖土,计算外墙、内墙槽长。挖地槽截面积挖地槽截面积S S断断计算式计算式 不设工作面、不放坡和不支挡土不设工作面、不放坡和不支挡土板板V=LS断式中:式中:挖土体积;挖土体积;地槽长度;地槽长度;基础宽度;基础宽度;地槽深度。地槽深度。计算公式:计算公式:H 即地槽底面至即地槽底面至 室外自然地坪距离。室外自然地坪距离。bHS断断=b H设工作面、不放坡和不支挡土板设工作面、
14、不放坡和不支挡土板计算公式:计算公式:c 工作面宽度工作面宽度S断断=(b+2c)b+2c)h hV=LS断设工作面和放坡设工作面和放坡 1 1)第一种情况第一种情况 由由垫层下表面垫层下表面放坡放坡时:时:计算公式:计算公式:S断断=H (B+2c+KH)图中:图中:BB垫层宽度垫层宽度 HH挖土深度挖土深度 KK放坡系数放坡系数 CC工作面宽度工作面宽度注意:地槽交接处放坡产生的重复工程量不予扣除。2 2)第二种情况)第二种情况 由由垫层上表面放坡时垫层上表面放坡时:计算公式:S断=BH1+(B+kH2)H2设工作面和挡土板设工作面和挡土板计算公式:计算公式:S S断断=(B+2C+0.2
15、B+2C+0.2)H H凡放坡部分不得再计算挡土板,支挡土板后,不得再计算放坡。凡放坡部分不得再计算挡土板,支挡土板后,不得再计算放坡。支挡土板:支挡土板:单面加:增加单面加:增加100mm;双面加:增加双面加:增加200mm。双面支挡土板双面支挡土板 100 c B c KHH计算公式:计算公式:S S断断=(B+2C+0.1B+2C+0.1)H H+0.5KH+0.5KH2 2单面支挡土板时:单面支挡土板时:单面支挡土板单面支挡土板(2 2)挖土方(基坑)挖土方(基坑)指图示槽底宽度在指图示槽底宽度在3m以上,坑底面积在以上,坑底面积在20m2以上,平以上,平整场地深度在整场地深度在300
16、mm以外者,均称为挖土方。以外者,均称为挖土方。n适用:满堂挖土设计图纸中采用满堂混凝土基础或者独立基础,所剩余土较少的挖土。n操作:满堂挖土大部分采用机械开挖,也有极个别的是采用人工开挖。独立基础-挖土可采用人工挖土也可采用机械开挖。挖深挖深槽底长或宽槽底长或宽槽底长或宽槽底长或宽槽上口长或宽槽上口长或宽满堂挖土n工程量计算方法:按设计图示尺寸以槽底面积乘挖土深度计算,当需要放坡时,应将放坡的土方量合并于总土方量中,有排水沟或排水井的其挖土体积应纳入总土方量内。注意注意:槽底面积应以槽底的长乘以槽底的宽计算,槽底的长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。计算公式:不放坡的满堂基础:方形和长方形:V=HBL V=HR V=HR2 2不放坡的圆形坑不放坡的圆形坑(即圆柱体):即圆柱体):式式 中:中:V V 挖土体积;挖土体积;a a 坑基础长度;坑基础长度;b b 坑基础宽度坑基础宽度 ;R R 坑底半径;坑底半径;H H 挖土深度。挖土深度。LBH放坡的矩形坑放坡的矩形坑V=H(a+2c+kH)(b+2c+KH)+4/3 KH K K放坡系数放坡系数1/3
