定额预算5地基处理与边坡支护工程.ppt

上传人:p** 文档编号:944218 上传时间:2024-05-07 格式:PPT 页数:41 大小:4.16MB
下载 相关 举报
定额预算5地基处理与边坡支护工程.ppt_第1页
第1页 / 共41页
定额预算5地基处理与边坡支护工程.ppt_第2页
第2页 / 共41页
定额预算5地基处理与边坡支护工程.ppt_第3页
第3页 / 共41页
定额预算5地基处理与边坡支护工程.ppt_第4页
第4页 / 共41页
定额预算5地基处理与边坡支护工程.ppt_第5页
第5页 / 共41页
定额预算5地基处理与边坡支护工程.ppt_第6页
第6页 / 共41页
定额预算5地基处理与边坡支护工程.ppt_第7页
第7页 / 共41页
定额预算5地基处理与边坡支护工程.ppt_第8页
第8页 / 共41页
定额预算5地基处理与边坡支护工程.ppt_第9页
第9页 / 共41页
定额预算5地基处理与边坡支护工程.ppt_第10页
第10页 / 共41页
亲,该文档总共41页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《定额预算5地基处理与边坡支护工程.ppt》由会员分享,可在线阅读,更多相关《定额预算5地基处理与边坡支护工程.ppt(41页珍藏版)》请在第壹文秘上搜索。

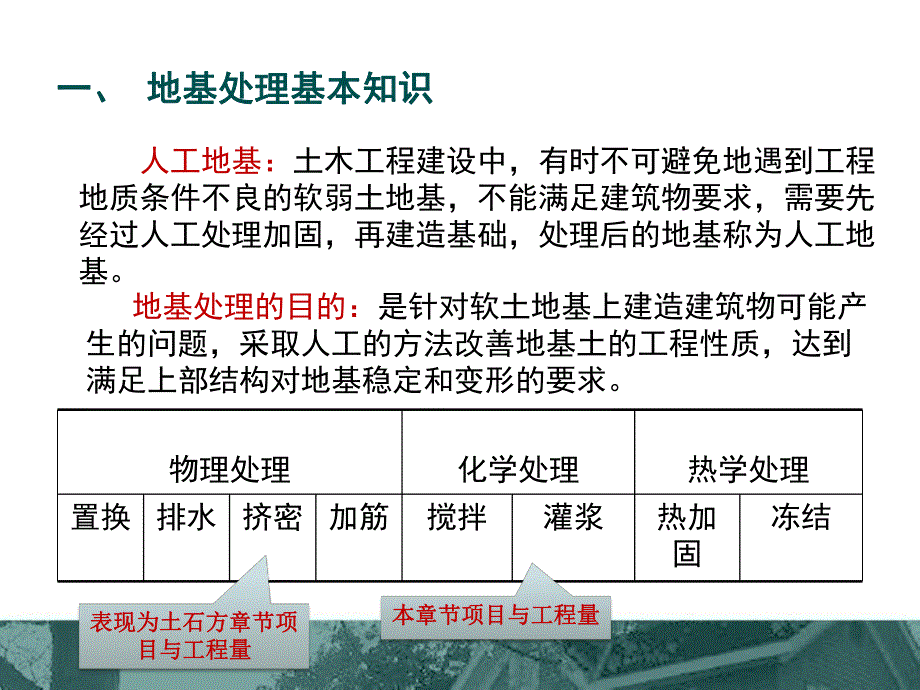

1、建筑工程定额与计价建筑工程定额与计价地基处理与边坡支护工程桩基工程基础知识基础知识1定额有关说明定额有关说明2工程量计算规则工程量计算规则3一一、地基处理基本地基处理基本知识知识 地基处理的目的:是针对软土地基上建造建筑物可能产生的问题,采取人工的方法改善地基土的工程性质,达到满足上部结构对地基稳定和变形的要求。人工地基:土木工程建设中,有时不可避免地遇到工程地质条件不良的软弱土地基,不能满足建筑物要求,需要先经过人工处理加固,再建造基础,处理后的地基称为人工地基。物理处理化学处理热学处理置换排水挤密加筋搅拌灌浆热加固冻结表现为土石方章节项表现为土石方章节项目与工程量目与工程量本章节项目与工程

2、量本章节项目与工程量二二、常用地基处理方法与工程量计算方法常用地基处理方法与工程量计算方法 换土垫层法:将软弱土或不良土开挖至一定深度,回填抗剪强度较高、压缩性较小的材料,如砂、砾、石渣等,并分层夯实,形成双层地基。垫层能有效扩散基底压力,提高地基承载力、减少沉降。计算方法:分别计算挖土方工程量,土方夯填工程量。二二、常用地基处理方法与工程量计算方法常用地基处理方法与工程量计算方法 打孔灌注砂、石桩法:是用振动、冲击或打入套管等方法在地基中成孔(孔径一段为300mm600mm)然后向孔中填入含泥量不大于5%的中、粗砂、粉、细砂料应同时掺入25%35%碎石或卵石,再加以夯挤密实形成土中桩体从而加

3、固地基的方法。计算方法:单柱体积(包括砂桩、砂石桩)不分沉管方法均按钢管外径截面积(不包括桩箍)乘以设计桩长(不包括预制桩法)另加加灌长度计算。加灌长度:设计有规定的,按设计要求计算;无规定的加灌长度:设计有规定的,按设计要求计算;无规定的,按,按0.5m0.5m计算。若按设计规定桩顶标高己达到自然地坪计算。若按设计规定桩顶标高己达到自然地坪时,不计加灌长度(各类灌注桩均同)。时,不计加灌长度(各类灌注桩均同)。二二、常用地基处理方法与工程量计算方法常用地基处理方法与工程量计算方法粉体喷射搅拌(桩)法和水泥浆搅拌(桩)法:深层搅拌法是利用水泥、石灰或其它材料作为固化剂,通过特别的深层搅拌机械将

4、其与地基深层土体强制搅拌,经物理化学作用、硬化或形成整体的浆液搅拌法和粉喷搅拌法。水泥搅拌桩计算方法:(同上)按桩长乘桩径截面面积以体积计算。桩长按设计桩顶标高至桩底长度另加0.5m计算;若设计顶标高至打桩前自然地坪标高小于0.5m或己达自然地坪标高,另加长度按实际长度计算或不计。SMW工法搅拌桩按桩长乘以设计截面积以体积计算,型钢工程量按重量计算。二二、常用地基处理方法与工程量计算方法常用地基处理方法与工程量计算方法高压喷射注浆法:高压喷射注浆法是采用注浆管和喷嘴,借高压将水泥浆等从喷嘴射出,直接破坏地基土体,并与之混和,硬凝后形成固结体,以加固土体和降低其渗透性的方法。计算方法:按自然地坪

5、标高至设计桩底的长度计算。二、二、常用地基处理方法与工程量计算方法常用地基处理方法与工程量计算方法高压喷射注浆法:高压喷射注浆法是采用注浆管和喷嘴,借高压将水泥浆等从喷嘴射出,直接破坏地基土体,并与之混和,硬凝后形成固结体,以加固土体和降低其渗透性的方法。计算方法:按自然地坪标高至设计桩底的长度计算。1、深基坑支护的类型 当基坑开挖深度较大时,使用挡土板支护的方法己无法保证土壁的稳定和施工安全,必须采用深基坑支护方法。常用的深基坑支护方法较多,如钢板桩、预制钢筋混凝土板桩、钻孔灌注钢筋混凝土排桩、地下连续墙、喷锚支护等。深基坑支护类型的选择,应由设计单位根据实际情况确定,并进行相应计算和设计。

6、三、深基坑支护类型与方法三、深基坑支护类型与方法2.喷锚支护 锚杆支护是一种新型的土壁支护结构,它的一端与支护结构(桩或墙)连接,另一端锚固在土体中,将支护结构所承受的荷载(土压力、水压力,)通过拉杆传递到稳定的土层中。以保证土壁的稳定。喷锚支护的构造 喷锚支护由锚杆、钢筋网、喷射混凝土三部分构成,对边坡 提供柔性支挡。施工工艺过程:钻孔安放拉杆灌浆养护安装锚头张拉锚固。计算方法:锚杆支护的钻孔和灌浆工程量不分孔径以“米”计算。锚杆的制作安装工程量按设计要求以“吨”计算(结构分册第二章)。(3)喷射混凝土工程量按设计图纸以平方米计算。(定额以5cm厚为基价,每增加1cm换算基价)(4)喷射混凝

7、土前挂钢筋网按重量以“吨”计算(结构分册第二章)。3、地下连续墙 施工工艺地下连续墙是在地面上采用一种挖槽机械,沿着深开挖工程的周边轴线,在泥浆护壁条件下,开挖一条狭长的深槽,清槽后在槽内吊放钢筋笼,然后用导管法浇筑水下混凝土,筑成一个单元槽段,如此逐段进行,在地下筑成一道连续的钢筋混凝土墙壁,作为防水、防渗、承重和挡土结构。地下连续墙施工过程示意图地下连续墙施工过程示意图地下连续墙计算方法:地下连续墙土方量按按连续墙设计长度、宽度和槽深(加超深0.5米)计算。混凝土浇注量同连续墙成槽土方量。锁口管及清底置换以段为单位(段指槽壁单元槽段)。锁口管吊拔按连续墙段数加1段计算,定额中己包括锁口管的

8、摊销费用。4.打拔圆木、钢板桩 钢板桩是一种边缘带有联动装置,且这种联动装置可以自由组合以便形成一种连续紧密的挡土或者挡水墙的钢结构体。计算方法:打拔圆木桩:按木材计算体积。打拔钢板桩按重量计算。注:一个定额条目含打、拔两个工作。打拔圆木桩含圆木摊销量。打拔钢板桩不含板桩摊销量,槽型钢板桩费用另计(8元/t天)三、桩基基础知识三、桩基基础知识 桩基础:是用承台梁把沉入土中的若干个单桩的顶部联系起来的一种基础。桩的作用是将上部建筑物的荷载传递到深处承载力较大的土层上,或将软弱土层挤密以提高地基土的承载力及密实度。在设计时,遇到地基软弱土层较厚、上部荷载较大,用天然地基无法满足建筑物对地基变形和强

9、度方面的要求时,常用桩基础。按施工按施工方法分方法分 预制桩预制桩 灌注桩灌注桩是指在工厂或大型施工现场专用工作面上预是指在工厂或大型施工现场专用工作面上预制成的桩,利用沉桩设备将桩沉入土中。制成的桩,利用沉桩设备将桩沉入土中。是指在施工现场的桩位上,用各种成孔机械是指在施工现场的桩位上,用各种成孔机械成孔,再向孔内吊放钢筋笼,最后浇筑混凝成孔,再向孔内吊放钢筋笼,最后浇筑混凝土成桩。土成桩。四、桩基定额工程量计算规则一、桩基础工程量按以下通用规则计算:1.所有桩基础工程,除子目另有注明外,均区分不同土壤级别、桩径、桩长按长度以m或按体积以m3计算。2.钢桩尖、土钉钢筋的工程量按设计重量以t计

10、算。3.混凝土桩尖工程量按体积以m3计算。打、压预制桩部分定额说明与计算规则湖北省08版定额与13版定额有较大区别,以下按13版定额内容讲解。二、混凝土预制方桩工程量按以下规则计算:1.预制钢筋混凝土方桩按设计桩长(包括桩尖)乘以桩截面面积以体积m3计算,如有送桩另计。2.送桩工程量按桩截面面积乘以送桩长度以m3计算;送桩长度按设计桩顶面标高或自桩顶面至打桩前的自然地坪标高另加0.5m计算。3.电焊接桩按设计图示以角钢或钢板的重量计算。因为桩架操作平台一般高于自然地面(设计室外地面)0.5m左右,所以沉桩时桩顶的极限位置是平台高度。为了将预制桩沉入平台以下直至埋入自然地面以下一定深度的标高,必

11、须用一节短桩压在桩顶上将其送入所需深度后,再将短桩拔出来。这一过程称为送桩。短桩叫送桩器或冲桩,用木头或钢板制成。接桩 指由于一根桩的长度达不到设计规定的深度,所以需要将预制桩一根一根的连接起来继续向下打,直至打入设计的深度为止。将已打入的前一根桩顶端与后一根桩的下端相连接在一块的过程。某建筑物基础打预制钢筋混凝土方桩135根,桩身截面尺寸250mm 250mm,单桩设计全长(包括桩尖)为9.5m。试计算:打桩的工程量;将桩送桩至地下0.6m,求送桩工程量。打桩的工程量V0.250.259.513580.16(m3)桩送工程量:送桩长度打桩架底至桩顶面的高度桩顶面至自然地坪面 0.50.6 0

12、.51.1m 送桩工程量V0.250.251.11359.28(m3)三、混凝土预制管桩工程量按以下规则计算:1.预制钢筋混凝土管桩按设计桩长(不包括桩尖)以延长米m计算,桩尖和送桩另计。2.送桩工程量按延长米计算;送桩长度按设计桩顶面标高或自桩顶面至打桩前的自然地坪标高另加0.5m计算。3.管桩桩尖按设计图示重量计算。4.桩头灌芯按设计尺寸以灌注实体积计算。四、钻、冲孔灌注混凝土桩工程量按以下规则计算:1.钻、冲孔灌注混凝土桩按桩长乘以设计截面面积以m3计算;桩长(包括桩尖)预算按设计桩长增加0.25m计算,结算按入土桩长计算。2.钻、冲孔灌注混凝土桩桩身成孔入岩增加费根据设计规定按体积以m

13、3计算。3.泥浆池建造和拆除、泥浆运输按钻、冲孔灌注混凝土桩工程量按体积以m3计算。4、钻(冲)孔灌注桩,设计要求扩底,其扩底工程量按设计尺寸计算,并入相应的工程量内。)43(6)(4322220hDhDddDhV球台体积球台体积球缺体积球缺体积五、沉管灌注桩工程量计算规则:1.单桩体积不分沉管方法均按钢管外径截面积(不包括桩箍)乘以设计桩长(不包括预制桩尖)另加加灌长度计算。加灌长度:设计有规定时,按设计要求计算;设计无规定的,按0.5m计算。若按设计规定桩顶标高己达到自然地坪时,不计加灌长度(各类灌注桩均同)。例例:某工程设计钻孔灌注混凝土桩,需用某工程设计钻孔灌注混凝土桩,需用426桩管

14、打入,桩桩管打入,桩设计长度设计长度20.0m,计算单根桩工程量。,计算单根桩工程量。解:解:V=3.14 0.4262 (20+0.5)/4=2.92m32、夯扩(单桩体积)桩工程量=桩管外径截面积(夯扩或扩头部分高度+设计桩长+加灌长度),式中夯扩或扩头部分高度按设计规定计算。扩大桩的体积按单桩体积乘以复打次数计算,其复打部分乘以系数0.85。例例:如图桩、复打一次,桩外如图桩、复打一次,桩外径径500mm,桩长,桩长9m(含扩头部分含扩头部分高),求工程量。高),求工程量。解:解:V=(1+0.85)3.140.2529 =3.27m2(三三)人工挖孔桩工程量按以下规则计算人工挖孔桩工程

15、量按以下规则计算:人工挖孔桩分为红砖护壁与混凝土护壁人工挖孔桩分为红砖护壁与混凝土护壁两种:两种:其中:其中:1 1、混凝土护壁人工挖孔桩工程内容包括、混凝土护壁人工挖孔桩工程内容包括成孔、护壁混凝土浇捣、桩芯混凝土浇捣成孔、护壁混凝土浇捣、桩芯混凝土浇捣三部分,按设计桩芯加混凝土护壁的横断三部分,按设计桩芯加混凝土护壁的横断面面积乘挖孔深度以立方米计算面面积乘挖孔深度以立方米计算(设计桩为设计桩为圆柱体或分段圆台体圆柱体或分段圆台体)。套用。套用“人工挖孔桩人工挖孔桩混凝土护壁(含桩芯)项目混凝土护壁(含桩芯)项目”。1现浇砼护壁;2主筋;3箍筋;4桩帽;5灌注桩砼工程量VL桩D外24人工挖

16、孔定额条目人工挖孔定额条目1313定额无!定额无!2.2.人工挖孔桩工作内容包括人工成孔、红砖护壁砌筑、桩芯混凝土浇筑人工挖孔桩工作内容包括人工成孔、红砖护壁砌筑、桩芯混凝土浇筑三部分;计算时,三部分;计算时,红砖护壁部分按设计桩芯加红砖护壁的横断面面积乘以挖孔深度以挖土红砖护壁部分按设计桩芯加红砖护壁的横断面面积乘以挖孔深度以挖土体积计算体积计算(设计桩为圆柱体或分段圆台体设计桩为圆柱体或分段圆台体)。桩芯混凝土按设计混凝土桩芯的横断面面积乘以桩芯设计长度以立方米桩芯混凝土按设计混凝土桩芯的横断面面积乘以桩芯设计长度以立方米计算,混凝土桩芯如设计强度等级及种类与定额不同时可以换算。计算,混凝土桩芯如设计强度等级及种类与定额不同时可以换算。分别套用分别套用“人工挖孔桩红砖护壁(不含桩芯)人工挖孔桩红砖护壁(不含桩芯)”和和“红砖护壁内浇混凝红砖护壁内浇混凝土桩芯土桩芯”两项定额。两项定额。桩壁混凝土工程量L桩壁D外24桩芯混凝土工程量L桩芯d内24例:例:5 5根直径一米的人工挖孔灌注桩,桩长根直径一米的人工挖孔灌注桩,桩长6m6m,1/21/2红砖护壁,红砖护壁,计算工程量。计算工程

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 高等教育 > 大学课件

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
