建筑工程施工组织管理(ppt).ppt

上传人:p** 文档编号:944537 上传时间:2024-05-08 格式:PPT 页数:24 大小:714KB
下载 相关 举报
建筑工程施工组织管理(ppt).ppt_第1页
第1页 / 共24页
建筑工程施工组织管理(ppt).ppt_第2页
第2页 / 共24页
建筑工程施工组织管理(ppt).ppt_第3页
第3页 / 共24页
建筑工程施工组织管理(ppt).ppt_第4页
第4页 / 共24页
建筑工程施工组织管理(ppt).ppt_第5页
第5页 / 共24页
建筑工程施工组织管理(ppt).ppt_第6页
第6页 / 共24页
建筑工程施工组织管理(ppt).ppt_第7页
第7页 / 共24页
建筑工程施工组织管理(ppt).ppt_第8页
第8页 / 共24页
建筑工程施工组织管理(ppt).ppt_第9页
第9页 / 共24页
建筑工程施工组织管理(ppt).ppt_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建筑工程施工组织管理(ppt).ppt》由会员分享,可在线阅读,更多相关《建筑工程施工组织管理(ppt).ppt(24页珍藏版)》请在第壹文秘上搜索。

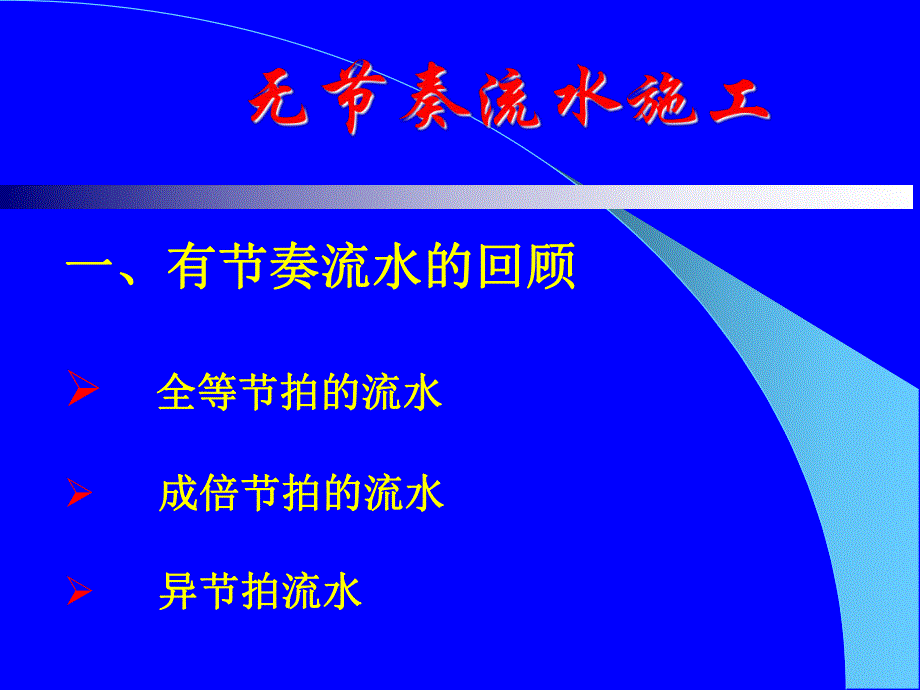

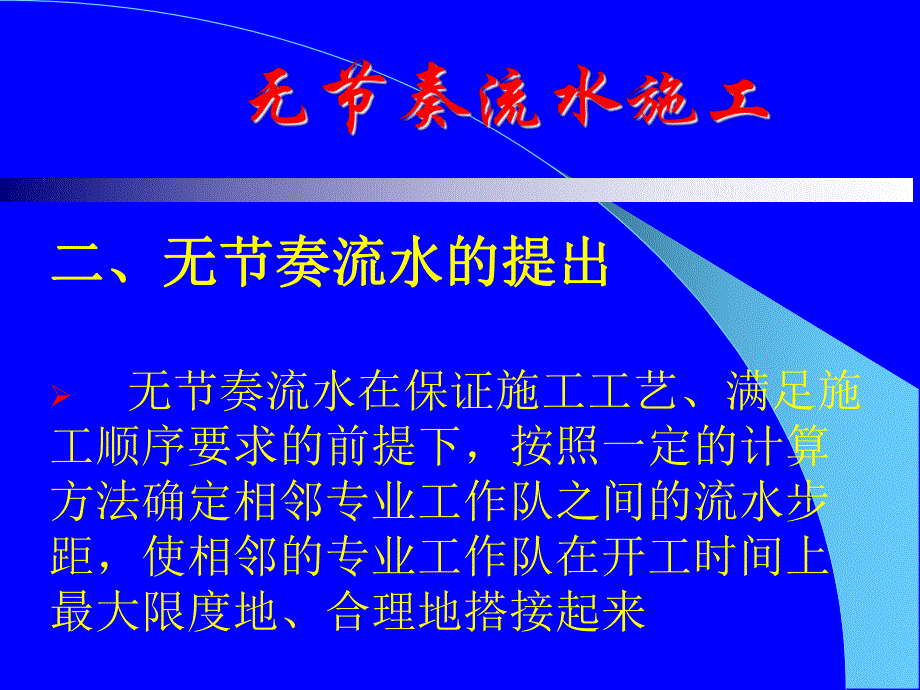

1、一、有节奏流水的回顾一、有节奏流水的回顾 全等节拍的流水全等节拍的流水 成倍节拍的流水成倍节拍的流水 异节拍流水异节拍流水 二、无节奏流水的提出二、无节奏流水的提出 无节奏流水在保证施工工艺、满足施工顺序要求的前提下,按照一定的计算方法确定相邻专业工作队之间的流水步距,使相邻的专业工作队在开工时间上最大限度地、合理地搭接起来 三、无节奏专业流水的特点三、无节奏专业流水的特点 每个施工过程在各施工段上的流水节拍不相等,每个施工过程在各施工段上的流水节拍不相等,而且无变化规律;而且无变化规律;在大多数情况下,流水步距彼此不等,而且流水在大多数情况下,流水步距彼此不等,而且流水步距与流水节拍之间存在

2、某种函数关系;步距与流水节拍之间存在某种函数关系;每个专业工作队都能连续作业,而施工段上可能每个专业工作队都能连续作业,而施工段上可能有空闲;有空闲;专业施工队数等于施工过程数,即专业施工队数等于施工过程数,即n n1 1=n n 四、无节奏专业流水步距的确定四、无节奏专业流水步距的确定(方法:累加数列、错位相减取大差法)(方法:累加数列、错位相减取大差法)u计算步骤:计算步骤:累加数列累加数列 错位相减错位相减 取大差取大差五、举例五、举例()无间歇、无搭接()无间歇、无搭接某分部工程流水节拍如表所示试计算某分部工程流水节拍如表所示试计算流水步距和工期,并作施工进度表:流水步距和工期,并作施

3、工进度表:流水节拍流水节拍 施工段施工段施工过程施工过程 A A3214B B2323C C1323D D2432u例题()例题()解题步骤:解题步骤:(一)累加数列(一)累加数列A A:3 3 5 5 6 61010B B:2 2 5 5 7 71010C C:1 1 4 4 6 69 9D D:2 2 6 6 9 91111u例题()例题()解题步骤:解题步骤:(二)计算流水步距(错位相减取大差)(二)计算流水步距(错位相减取大差)(1 1)求)求K KA.BA.B 3 3 5 5 6 6 1010 -)-)2 25 5 7 7 10 10 K KA.BA.B=max=max3 3 3 3

4、 1 1 3 3 -10=3 d-10=3 d u例题()例题()解题步骤:解题步骤:(二)计算流水步距(错位相减取大差)(二)计算流水步距(错位相减取大差)(2 2)求)求K KB.CB.C2 25 57 71010-)-)1 14 46 69 9 K KB.CB.C=max=max2 24 43 34 4-9=-9=4d4d u例题()例题()解题步骤:解题步骤:(二)计算流水步距(错位相减取大差)(二)计算流水步距(错位相减取大差)(3 3)求)求K KC.DC.D1 14 46 69 9 -)-)2 26 69 911 11 K KC.DC.D=max 1=max 12 2 0 00

5、0-11 =2 d-11 =2 d u例题()例题()解题步骤:解题步骤:(三)计算工期(三)计算工期T TT=KT=Ki,i+1i,i+1+T Tn n =(K=(KA.BA.B+K KB.CB.C+K KC.DC.D)+T)+TD D=(3+=(3+4+2)+(2+44+2)+(2+4+3+2)+3+2)=9+11=9+11=20 d=20 d u例题()例题()解题步骤:解题步骤:(四)作施工进度表(四)作施工进度表附表(附表(1 1).doc.doc 施工进度表五、举例五、举例()有间歇、有搭接()有间歇、有搭接 某项目经理部拟承建一工程,该工程有某项目经理部拟承建一工程,该工程有、等

6、五个施工过程,各施工过程的流水节拍等五个施工过程,各施工过程的流水节拍及施工段如下表所示。及施工段如下表所示。规定:施工过程规定:施工过程完成后相应施工段至少养护完成后相应施工段至少养护2 2天;天;施工过程施工过程完成后其相应施工过程要有一天准备时间。完成后其相应施工过程要有一天准备时间。为了尽早完工,允许施工过程为了尽早完工,允许施工过程和和之间搭接施工一之间搭接施工一天试计算流水步距、工期,并作施工进度表天试计算流水步距、工期,并作施工进度表 施工过程施工过程 ()()解题步骤:解题步骤:(1 1)计算流水步距(累加斜减取大差)计算流水步距(累加斜减取大差):3 35 57 7 11 1

7、1 14 14 k k.=4 d =4 d:1 14 49 9 12 12 13 13 k k.=6 d=6 d:2 23 36 6 11 11 13 13 k k.=2 d =2 d:4 46 69 9 12 12 13 13 k k.=4 d=4 d:3 37 79 9 10 10 12 12()()解题步骤:解题步骤:(2 2)计算工期)计算工期T TT=kT=ki,i+1i,i+1+t tj j ttd d +T Tn n =(4+6+2+4)+(2+1)=(4+6+2+4)+(2+1)1+(3+4+2+1+2)1+(3+4+2+1+2)=16+3=16+31+12 1+12=30 d

8、=30 d()()解题步骤:解题步骤:()作施工进度表()作施工进度表附表().xls 七、无节奏流水小结七、无节奏流水小结(一)无节奏流水特点(一)无节奏流水特点 七、无节奏流水小结七、无节奏流水小结(二)无节奏流水计算(二)无节奏流水计算 (1 1)累加数列)累加数列1 1、流水步距计算、流水步距计算 (2 2)错位相减)错位相减 2 2、计算工期、计算工期(3 3)取大差)取大差3 3、作施工进度表、作施工进度表 七、无节奏流水小结七、无节奏流水小结(三)无节奏流水应用(三)无节奏流水应用()同一施工过程流水节拍不同,不同施工过程流()同一施工过程流水节拍不同,不同施工过程流水节拍也不完全相等(包括有技术水节拍也不完全相等(包括有技术、组织间歇和搭组织间歇和搭接以及无技术接以及无技术、组织间歇与搭接两种情况);组织间歇与搭接两种情况);()同一施工过程流水节拍相同,不同施工过程流()同一施工过程流水节拍相同,不同施工过程流水节拍不同,但为最小流水节拍倍数,又受到劳动水节拍不同,但为最小流水节拍倍数,又受到劳动力限制,无法通过增加专业工作队组织成倍节拍流力限制,无法通过增加专业工作队组织成倍节拍流水时,也采用无节奏流水水时,也采用无节奏流水.八、课后作业布置八、课后作业布置建筑工程施工组织管理建筑工程施工组织管理 P P37 37 习题习题4 4、5 5

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
