建筑给排水安装施工工艺.ppt

上传人:p** 文档编号:944745 上传时间:2024-05-08 格式:PPT 页数:27 大小:1.79MB
下载 相关 举报
建筑给排水安装施工工艺.ppt_第1页
第1页 / 共27页
建筑给排水安装施工工艺.ppt_第2页
第2页 / 共27页
建筑给排水安装施工工艺.ppt_第3页
第3页 / 共27页
建筑给排水安装施工工艺.ppt_第4页
第4页 / 共27页
建筑给排水安装施工工艺.ppt_第5页
第5页 / 共27页
建筑给排水安装施工工艺.ppt_第6页
第6页 / 共27页
建筑给排水安装施工工艺.ppt_第7页
第7页 / 共27页
建筑给排水安装施工工艺.ppt_第8页
第8页 / 共27页
建筑给排水安装施工工艺.ppt_第9页
第9页 / 共27页
建筑给排水安装施工工艺.ppt_第10页
第10页 / 共27页
亲,该文档总共27页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建筑给排水安装施工工艺.ppt》由会员分享,可在线阅读,更多相关《建筑给排水安装施工工艺.ppt(27页珍藏版)》请在第壹文秘上搜索。

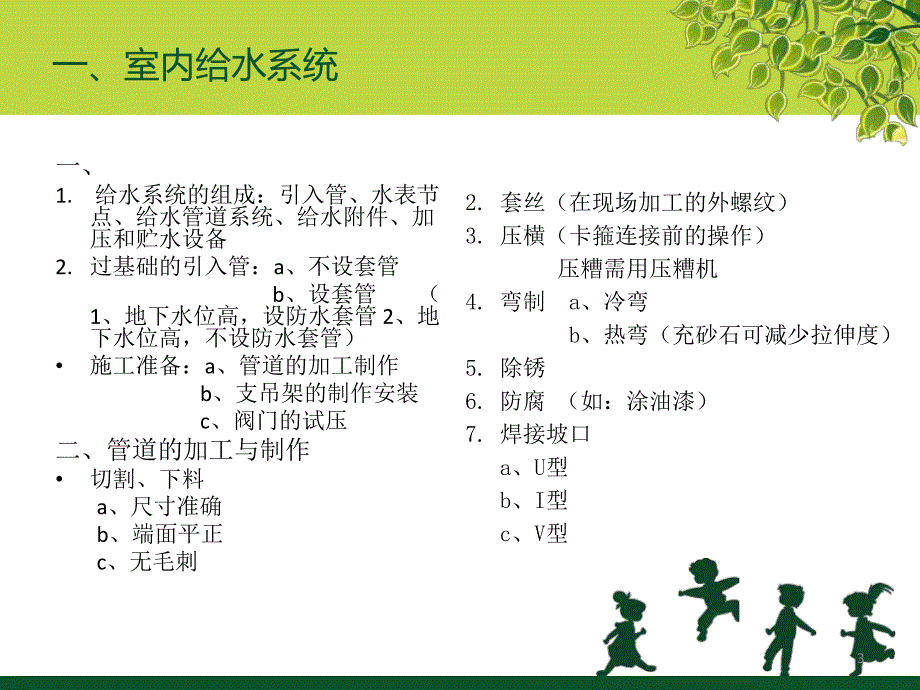

1、 建筑给水排水工程安装2目录:室内给水系统 室内排水系统 室外给水、排水系统 消防系统 施工方案编制 热水供应系统的施工 采暖系统的施工3一、室内给水系统一、1.给水系统的组成:引入管、水表节点、给水管道系统、给水附件、加压和贮水设备2.过基础的引入管:a、不设套管 b、设套管 (1、地下水位高,设防水套管 2、地下水位高,不设防水套管)施工准备:a、管道的加工制作 b、支吊架的制作安装 c、阀门的试压二、管道的加工与制作切割、下料 a、尺寸准确 b、端面平正 c、无毛刺 2.套丝(在现场加工的外螺纹)3.压横(卡箍连接前的操作)压糟需用压糟机 4.弯制 a、冷弯 b、热弯(充砂石可减少拉伸度
