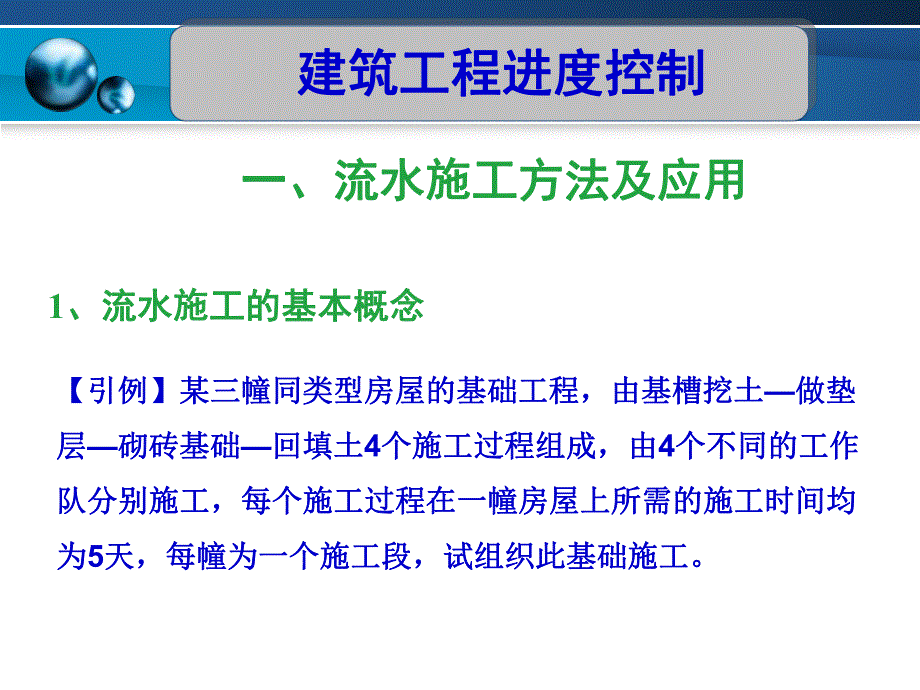

《流水施工方法及应用建筑工程进度控制.ppt》由会员分享,可在线阅读,更多相关《流水施工方法及应用建筑工程进度控制.ppt(36页珍藏版)》请在第壹文秘上搜索。

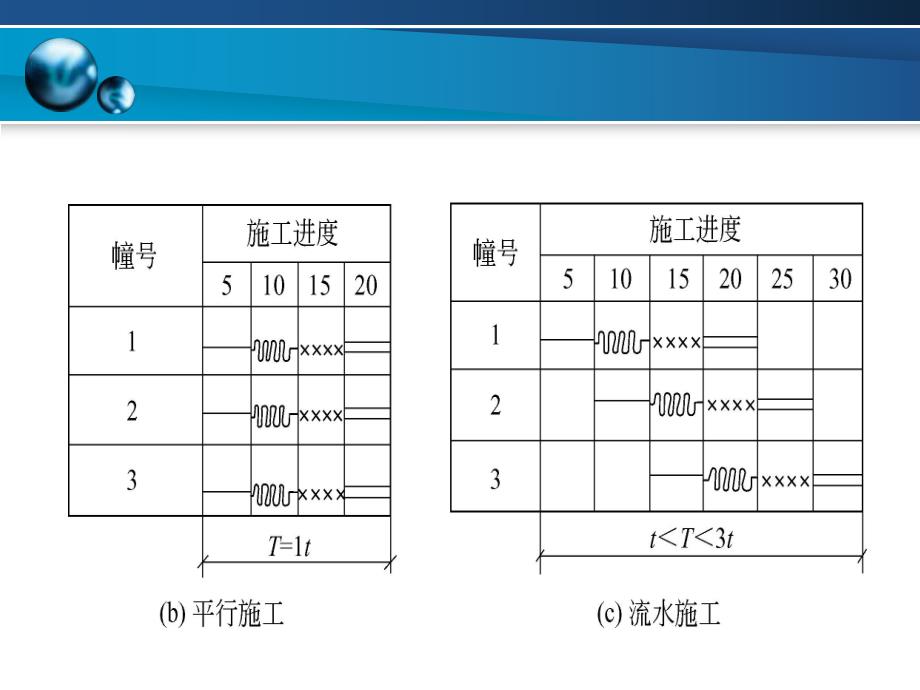

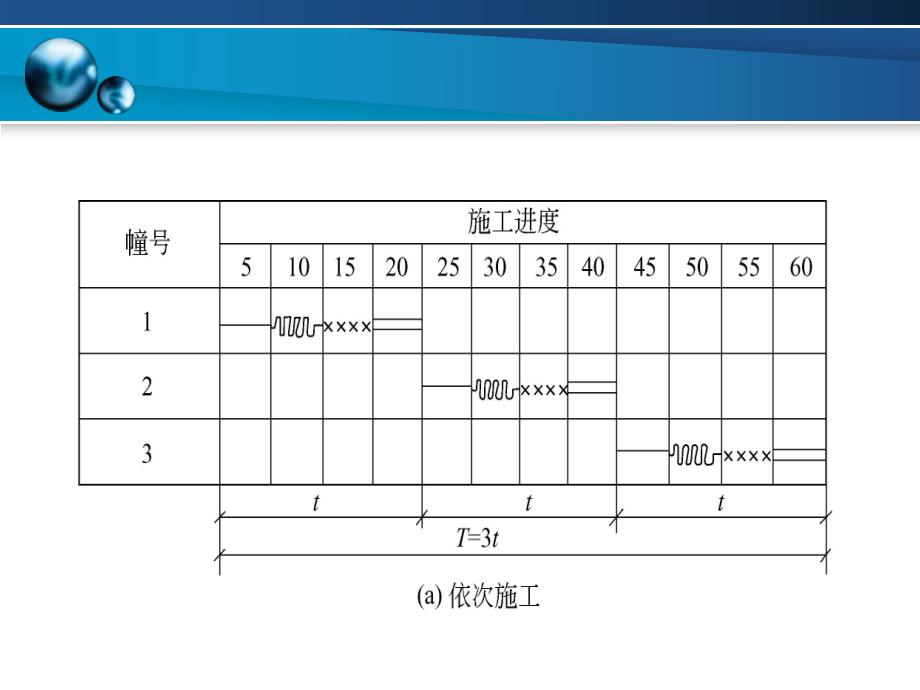

1、 一、流水施工方法及应用一、流水施工方法及应用 1、流水施工的基本概念、流水施工的基本概念【引例引例】某三幢同类型房屋的基础工程,由基槽挖土某三幢同类型房屋的基础工程,由基槽挖土做垫做垫层层砌砖基础砌砖基础回填土回填土4个施工过程组成,由个施工过程组成,由4个不同的工作个不同的工作队分别施工,每个施工过程在一幢房屋上所需的施工时间均队分别施工,每个施工过程在一幢房屋上所需的施工时间均为为5天,每幢为一个施工段,试组织此基础施工。天,每幢为一个施工段,试组织此基础施工。建筑工程进度控制建筑工程进度控制 从以上三种组织方式可看出从以上三种组织方式可看出 流水施工组织方式流水施工组织方式:施工对象按
2、一定的时间间隔依次施工对象按一定的时间间隔依次开始施工,各工作队按一定的时间间隔依次在各施工对象开始施工,各工作队按一定的时间间隔依次在各施工对象上工作,不同的工作队在不同的施工对象上同时工作的组上工作,不同的工作队在不同的施工对象上同时工作的组织施工的方法。织施工的方法。特点:特点:(1 1)科学的利用了工作面,工期比较合理。)科学的利用了工作面,工期比较合理。(2 2)工作队实现了专业化,且能够连续作业。)工作队实现了专业化,且能够连续作业。(3)3)单位时间投入的施工资源量较为均衡,有利于资源供单位时间投入的施工资源量较为均衡,有利于资源供应的组织工作。应的组织工作。(4 4)施工现场易
3、于管理。)施工现场易于管理。2 2、流水施工的表达方式、流水施工的表达方式横道图横道图 图中横坐标表示持续时间,纵坐标表示施工过程或图中横坐标表示持续时间,纵坐标表示施工过程或专业工作队编号,带有编号的圆圈表示施工段的编号。专业工作队编号,带有编号的圆圈表示施工段的编号。施工过程施工进度(d)12345A B C (1)施工过程数(施工过程数(n n)施工过程数是指一组流水的施工过程的个数,通常以施工过程数是指一组流水的施工过程的个数,通常以符号符号“n”n”表示。在组织建筑工程流水施工时,首先应将施表示。在组织建筑工程流水施工时,首先应将施工对象划分成为若干施工过程。工对象划分成为若干施工过
4、程。(2 2)施工段数()施工段数(m)m)(3)流水节拍流水节拍t、流水步距、流水步距k、工期、工期(T)技术间歇时间技术间歇时间z、平行搭接时间、平行搭接时间(C)和工期和工期(T)3 3、流水施工的主要参数、流水施工的主要参数4、流水施工的组织方式:、流水施工的组织方式:(1)等节奏流水施工)等节奏流水施工(2)异节奏流水施工)异节奏流水施工加快成倍节拍流水施工加快成倍节拍流水施工(3)异节奏流水施工方式)异节奏流水施工方式(1 1)等节奏流水施工)等节奏流水施工 等节奏流水施工比较适用于分部工程流水,不适用于等节奏流水施工比较适用于分部工程流水,不适用于单位工程,特别是不适用于大型的建
5、筑群。单位工程,特别是不适用于大型的建筑群。因为等节奏流水施工虽然是一种比较理想的流水施工因为等节奏流水施工虽然是一种比较理想的流水施工方式,它能保证各专业班组的工作连续,工作面能充分利方式,它能保证各专业班组的工作连续,工作面能充分利用,实现均衡施工,但由于它要求所划分的各分部、分项用,实现均衡施工,但由于它要求所划分的各分部、分项工程都采用相同的流水平拍,这对一个单位工程或建筑群工程都采用相同的流水平拍,这对一个单位工程或建筑群来说,往往十分困难,不容易达到,因此,实际应用范围来说,往往十分困难,不容易达到,因此,实际应用范围很狭窄。很狭窄。工期工期T=(m+n-1)t mT=(m+n-1
6、)t m为施工段数,为施工段数,n n为施工过程数为施工过程数(2)(2)异节奏流水施工异节奏流水施工加快成倍节拍流水施工加快成倍节拍流水施工 特点特点 (1)(1)同一施工过程在其各个施工段上的流水节拍均相等;同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;不同施工过程的流水节拍不等,但其值为倍数关系;(2 2)相邻工作队的流水步距相等,且等于流水节拍的最大)相邻工作队的流水步距相等,且等于流水节拍的最大公约数公约数 (3 3)专业工作队数大于施工过程数,即有的施工过程只成)专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水
7、节拍大的施能够连续工作,工立一个专业工作队,而对于流水节拍大的施能够连续工作,工作段之间没有空闲时间工过程,可按其倍数增加相应专业工作作段之间没有空闲时间工过程,可按其倍数增加相应专业工作队数目;队数目;(4 4)各个专业工作队在施工段上)各个专业工作队在施工段上工作段之间没有空闲时间。工作段之间没有空闲时间。工期计算步骤:工期计算步骤:(1 1).确定流水步距(确定流水步距(K K)先找出各个施工过程的流水节拍,而后找出其最大公约数先找出各个施工过程的流水节拍,而后找出其最大公约数即可即可(2 2)求专业队数)求专业队数N N 先求出各个施工过程的专业队数先求出各个施工过程的专业队数j j用
8、节拍除于步距即可用节拍除于步距即可(3 3)确定流水施工工期)确定流水施工工期 T T=(=(m+Nm+N-1)k-1)k,m m为施工段数,为施工段数,N N为专业队数为专业队数例题例题某分部工程有某分部工程有A A、B B、C C、D D四个施工过程,施工段数四个施工过程,施工段数为为6 6个,流水节拍分别为个,流水节拍分别为t ta a=2d=2d,t tb b=6d=6d,t tc c=4d=4d,t td d=2d=2d,试组试组织成倍节拍流水施工。织成倍节拍流水施工。解解 (1 1)计算流水施工工期)计算流水施工工期 流水步距为流水节拍的最大公约数流水步距为流水节拍的最大公约数2
9、2又因为又因为 b ba a=t ta a/t tminmin =2/2=1=2/2=1(个);个);b bb b=t tb b/t tminmin =6/2=3=6/2=3(个);个);b bc c=t tc c/t tminmin =4/2=2=4/2=2(个);个);b bd d=t td d/t tminmin =2/2=1=2/2=1(个)。个)。所以专业施工队的总数:所以专业施工队的总数:N=1+3+2+1=7N=1+3+2+1=7(个)个)此分部工程的流水施工工期为:由于此分部工程的流水施工工期为:由于CC=0=0,ZZ=0=0,则则T T=(m m+N N-1-1)K K-CC
10、-ZZ=(6+7-16+7-1)2-0+0=24d2-0+0=24d成倍节拍流水施工进度计划成倍节拍流水施工进度计划 异节奏流水施工方式的适用范围异节奏流水施工方式的适用范围 成倍节拍流水施工方式比较适用于线型工程(如道路、成倍节拍流水施工方式比较适用于线型工程(如道路、管道等)的施工。一般异节奏流水施工方式适用于分部和管道等)的施工。一般异节奏流水施工方式适用于分部和单位工程流水施工,它允许不同施工过程采用不同的流水单位工程流水施工,它允许不同施工过程采用不同的流水节拍,因此,在进度安排上比等节奏流水施工灵活,实际节拍,因此,在进度安排上比等节奏流水施工灵活,实际应用范围比较广泛。应用范围比
11、较广泛。(3 3)无节奏流水施工)无节奏流水施工 无节奏流水施工,又称非节奏流水施工。它是指同一无节奏流水施工,又称非节奏流水施工。它是指同一施工过程流水节拍不完全相等,不同施工过程流水节拍也施工过程流水节拍不完全相等,不同施工过程流水节拍也不完全相等的流水施工方式。不完全相等的流水施工方式。特点是:特点是:1 1、各施工过程在各施工段的流水节拍不全相等;、各施工过程在各施工段的流水节拍不全相等;2 2、相邻施工过程的流水步距不尽相等;、相邻施工过程的流水步距不尽相等;3 3、专业工作队数等于施工过程数;、专业工作队数等于施工过程数;4 4、各专业工作队能够在施工段上连续作业,但有的施工段、各
12、专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间之间可能有空闲时间无节奏流水施工工期的计算:无节奏流水施工工期的计算:1 1、求各施工过程的累加数列、求各施工过程的累加数列:方法求出累加的节拍数即可:方法求出累加的节拍数即可如:第如:第1 1个施工过程的个施工过程的 第第1 1个数为第个数为第1 1个施工段的节拍数;个施工段的节拍数;第第2 2个数为第个数为第1 1个和第个和第2 2个施工段节拍数的和;第个施工段节拍数的和;第3 3个数为敌个数为敌个、第个、第2 2个和第个和第3 3个施工段节拍数的和;依次类推个施工段节拍数的和;依次类推2 2、错位相减求差数列、错位相减求差数
13、列3 3、求流水步距、求流水步距 在差数列中找出最大值即可在差数列中找出最大值即可4 4、求流水工期、求流水工期 T=T=k+t 例题例题 某工程由某工程由A A、B B、C C三个施工过程组成,各施三个施工过程组成,各施工段的流水节拍如表所示,绘制此工程非节奏流水施工。工段的流水节拍如表所示,绘制此工程非节奏流水施工。解解 (1 1)计算累加数列)计算累加数列 累加各施工过程的流水节拍,形成累加数列。经计算,累加各施工过程的流水节拍,形成累加数列。经计算,施工过程施工过程A A为:为:2 2、6 6、9 9、1111;施工过程;施工过程B B为:为:3 3、6 6、8 8、1010;施工过程
14、施工过程C C为:为:4 4、6 6、9 9、1111。施 工 过 程流 水 节 拍一段二段三段四段A2432B3322C4232表表 某工程流水节拍某工程流水节拍(2 2)计算流水步距)计算流水步距 按照按照“累加数列错位相减取大差累加数列错位相减取大差”的方法计算相邻两的方法计算相邻两个施工过程的流水步距,计算结果如下:个施工过程的流水步距,计算结果如下:A A、B B两个施工过程的流水步距:两个施工过程的流水步距:2 6 9 11 02 6 9 11 0)0 3 6 8 10 0 3 6 8 10 2 3 3 3 -10 2 3 3 3 -10 B B、C C两个施工过程的流水步距:两个
15、施工过程的流水步距:3 6 8 10 03 6 8 10 0)0 4 6 9 11 0 4 6 9 11 3 2 2 1 -11 3 2 2 1 -11 由以上计算可得:由以上计算可得:A A、B B两个施工过程的流水步距为两个施工过程的流水步距为3 3,B B、C C两个施工过程的流水步距为两个施工过程的流水步距为3 3,其非节奏流水作业计,其非节奏流水作业计划图,如图划图,如图2.72.7所示。所示。(3 3)计算施工工期)计算施工工期 根据非节奏流水施工的施工工期的计算公式根据非节奏流水施工的施工工期的计算公式T T=KKi i,i+i+1 1+T Tn n-CC+ZZ,由于无技术间歇和
16、组织间歇(由于无技术间歇和组织间歇(CC=0=0,ZZ=0=0),),即即 T T=(3+33+3)+(4+2+3+24+2+3+2)=17=17(d d)某工程非节奏流水作业计划图某工程非节奏流水作业计划图 二、网络计划技术及应用二、网络计划技术及应用(一)双代号网络图的构成(一)双代号网络图的构成1.1.网络图和工作网络图和工作网络图网络图是由箭线和节点组成,用来表示工作流程的有向、有序网状图形。是由箭线和节点组成,用来表示工作流程的有向、有序网状图形。工作虚工作既不消耗时间,也不消耗资源。虚工作主要是表示相邻两之间的逻辑关系。工作虚工作既不消耗时间,也不消耗资源。虚工作主要是表示相邻两之间的逻辑关系。紧前工作紧前工作:在网络图中,相对于某工作而言,紧排在该工作之前的工作为该工作的紧:在网络图中,相对于某工作而言,紧排在该工作之前的工作为该工作的紧前工作。前工作。紧后工作紧后工作:在网络图中,相对于某工作而言,紧排在该工作之后的工作为该工作的紧:在网络图中,相对于某工作而言,紧排在该工作之后的工作为该工作的紧后工作。后工作。平行工作平行工作:在网络图中,相对于某工作而言,可以与该工
