混凝土的成型及养护.ppt.ppt

上传人:p** 文档编号:945177 上传时间:2024-05-09 格式:PPT 页数:65 大小:7.08MB
下载 相关 举报
混凝土的成型及养护.ppt.ppt_第1页
第1页 / 共65页
混凝土的成型及养护.ppt.ppt_第2页
第2页 / 共65页
混凝土的成型及养护.ppt.ppt_第3页
第3页 / 共65页
混凝土的成型及养护.ppt.ppt_第4页
第4页 / 共65页
混凝土的成型及养护.ppt.ppt_第5页
第5页 / 共65页
混凝土的成型及养护.ppt.ppt_第6页
第6页 / 共65页
混凝土的成型及养护.ppt.ppt_第7页
第7页 / 共65页
混凝土的成型及养护.ppt.ppt_第8页
第8页 / 共65页
混凝土的成型及养护.ppt.ppt_第9页
第9页 / 共65页
混凝土的成型及养护.ppt.ppt_第10页
第10页 / 共65页
亲,该文档总共65页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《混凝土的成型及养护.ppt.ppt》由会员分享,可在线阅读,更多相关《混凝土的成型及养护.ppt.ppt(65页珍藏版)》请在第壹文秘上搜索。

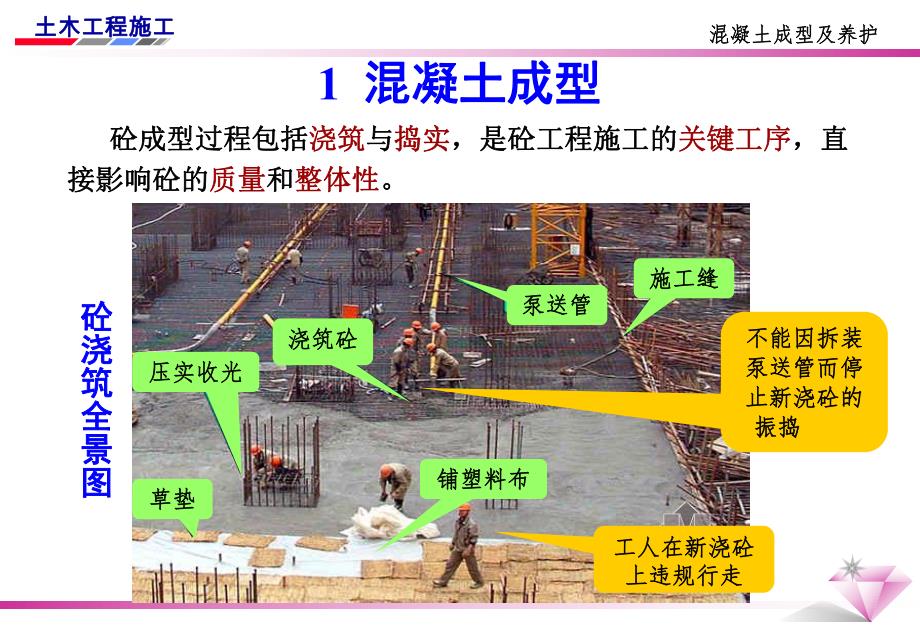

1、土木工程施工土木工程施工砼成型及养护砼成型及养护1 混凝土成型混凝土成型2 混凝土养护混凝土养护3 混凝土质量检查混凝土质量检查4 混凝土冬期施工混凝土冬期施工第第4 4章章 混凝土结构工程混凝土结构工程土木工程施工土木工程施工1 混凝土成型混凝土成型混凝土成型及养护混凝土成型及养护压实收光压实收光施工缝施工缝铺塑料布铺塑料布浇筑砼浇筑砼草垫草垫泵送管泵送管工人在新浇砼工人在新浇砼上违规行走上违规行走不能因拆装不能因拆装泵送管而停泵送管而停止新浇砼的止新浇砼的 振捣振捣砼浇筑全景图砼浇筑全景图 砼成型过程包括砼成型过程包括浇筑浇筑与与捣实捣实,是砼工程施工的,是砼工程施工的关键工序关键工序,直

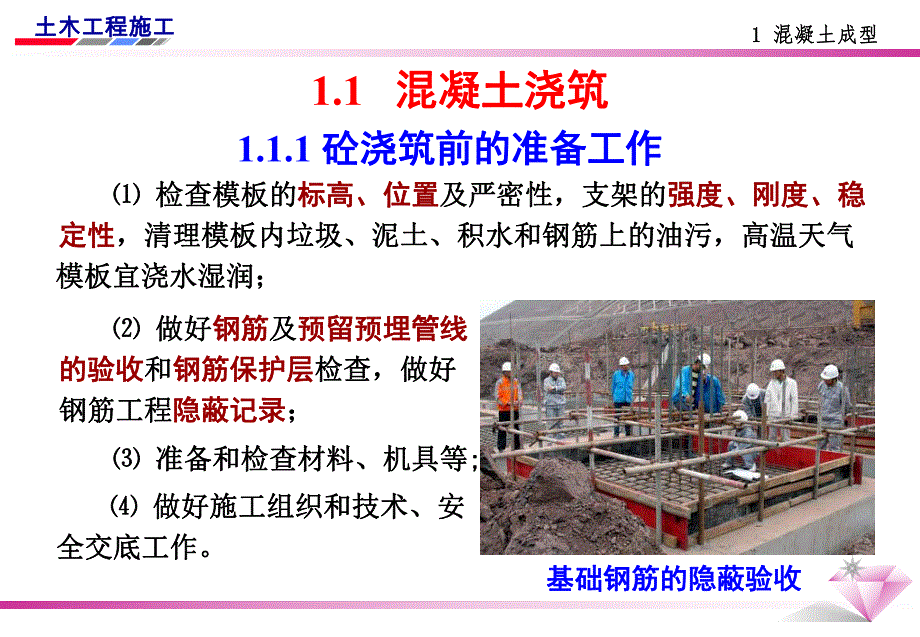

2、,直接影响砼的接影响砼的质量质量和和整体性整体性。土木工程施工土木工程施工1.1 混凝土浇筑混凝土浇筑 检查模板的检查模板的标高、位置标高、位置及严密性,支架的及严密性,支架的强度、刚度、稳强度、刚度、稳定性定性,清理模板内垃圾、泥土、积水和钢筋上的油污,高温天气,清理模板内垃圾、泥土、积水和钢筋上的油污,高温天气 模板宜浇水湿润;模板宜浇水湿润;1.1.1 砼浇筑前的准备工作砼浇筑前的准备工作1 1 混凝土成型混凝土成型 做好做好钢筋钢筋及及预留预埋管线预留预埋管线的验收的验收和和钢筋保护层钢筋保护层检查,做好检查,做好钢筋工程钢筋工程隐蔽记录隐蔽记录;准备和检查材料、机具等准备和检查材料、

3、机具等;做好施工组织和技术、安做好施工组织和技术、安全交底工作。全交底工作。基础钢筋的隐蔽验收基础钢筋的隐蔽验收土木工程施工土木工程施工1.1.2 砼浇筑的一般要求砼浇筑的一般要求 砼须在初凝前浇筑:砼须在初凝前浇筑:如已有如已有初凝初凝现象,则应再进行一次现象,则应再进行一次强强力搅拌力搅拌方可入模。如砼在浇筑前有方可入模。如砼在浇筑前有离析离析现象,亦须现象,亦须重新拌合重新拌合才能才能浇筑。浇筑。砼浇筑时的自由倾落高度:砼浇筑时的自由倾落高度:对对于素砼或少筋砼,由料斗、漏斗进行于素砼或少筋砼,由料斗、漏斗进行浇筑时,倾落高度不超过浇筑时,倾落高度不超过2m;对竖向;对竖向结构结构(柱、

4、墙柱、墙)倾落高度不超过倾落高度不超过3m;对;对于配筋较密或不便于捣实的结构倾落于配筋较密或不便于捣实的结构倾落高度不超过高度不超过60cm。否则应采用。否则应采用串筒、串筒、溜槽溜槽和和振动串筒振动串筒下料,以防产生离析。下料,以防产生离析。1.1 1.1 混凝土浇筑混凝土浇筑 浇筑竖向结构砼前,底部应先浇入浇筑竖向结构砼前,底部应先浇入50100mm厚与砼成分厚与砼成分相同的水泥砂浆,以避免产生相同的水泥砂浆,以避免产生蜂窝、麻面蜂窝、麻面及及烂根烂根现象;现象;溜槽下料溜槽下料土木工程施工土木工程施工项次项次结结 构构 种种 类类坍落度坍落度1基础或地面等的垫层、无配筋的厚大结构基础或

5、地面等的垫层、无配筋的厚大结构(挡土墙、挡土墙、基础或厚大的块体基础或厚大的块体)或配筋稀疏的结构或配筋稀疏的结构10302板、梁及大、中型截面的柱子等板、梁及大、中型截面的柱子等30603配筋密列的结构配筋密列的结构(薄壁、斗仓、筒仓、细柱等薄壁、斗仓、筒仓、细柱等)50704配筋特密的结构配筋特密的结构7090 砼浇筑时的坍落度砼浇筑时的坍落度砼浇筑时的坍落度砼浇筑时的坍落度(mm)1.1 1.1 混凝土浇筑混凝土浇筑砼浇筑前的坍落度测定砼浇筑前的坍落度测定 坍落度是判断砼施工和易性优劣的坍落度是判断砼施工和易性优劣的简单方法,简单方法,应在砼浇筑地点进行坍落度应在砼浇筑地点进行坍落度测定

6、测定,以检测砼搅拌质量,防止长时间、,以检测砼搅拌质量,防止长时间、远距离砼运输引起和易性损失,影响砼远距离砼运输引起和易性损失,影响砼成型质量。成型质量。土木工程施工土木工程施工捣实砼的方法捣实砼的方法浇筑层的厚度浇筑层的厚度插入式振捣插入式振捣振捣器作用部分振捣器作用部分长度的长度的1.25倍倍表面振动表面振动200人工人工捣固捣固在基础、无筋砼或配筋稀疏的结构中在基础、无筋砼或配筋稀疏的结构中250在梁、墙板、柱结构中在梁、墙板、柱结构中200在配筋密列的结构中在配筋密列的结构中150轻骨轻骨料砼料砼插入式振捣器插入式振捣器300表面振动表面振动(振动时需加荷振动时需加荷)200 砼的分

7、层厚度砼的分层厚度 为使砼为使砼振捣密实振捣密实,砼必须,砼必须分层浇筑分层浇筑。其浇筑层厚度见下表:。其浇筑层厚度见下表:砼浇筑层厚度砼浇筑层厚度(mm)1.1 1.1 混凝土浇筑混凝土浇筑土木工程施工土木工程施工砼强度等级砼强度等级气温气温250C250CC30及及C30以下以下210180C30以上以上180150砼运输、浇筑和间隙的允许时间砼运输、浇筑和间隙的允许时间(min)砼浇筑的允许间歇时间砼浇筑的允许间歇时间 砼浇筑应连续进行,由于技术或施工组织上原因必须间歇时,其砼浇筑应连续进行,由于技术或施工组织上原因必须间歇时,其间歇时间应尽可能缩短,并在下层砼未凝结前,将上层砼浇筑完毕

8、。间歇时间应尽可能缩短,并在下层砼未凝结前,将上层砼浇筑完毕。砼砼运输、浇筑及间隙的全部运输、浇筑及间隙的全部不得超过下表的允许时间:不得超过下表的允许时间:1.1 1.1 混凝土浇筑混凝土浇筑 砼在初凝后、终凝前应防止振动砼在初凝后、终凝前应防止振动 当砼抗压强度达到当砼抗压强度达到1.2MPa1.2MPa时才允许在上面继续进行施工活动。时才允许在上面继续进行施工活动。土木工程施工土木工程施工1.1.3 砼施工缝的留设砼施工缝的留设 由于施工技术或施工组织的原因,由于施工技术或施工组织的原因,不能连续将结构整体浇筑完成,预计不能连续将结构整体浇筑完成,预计间间隙时间将超过规定时间隙时间将超过

9、规定时间时,应预先选定时,应预先选定适当的部位适当的部位留置施工缝,施工缝宜留在留置施工缝,施工缝宜留在结构受剪力较小且便于施工的部位结构受剪力较小且便于施工的部位。柱子应留柱子应留水平缝水平缝,柱子施工,柱子施工缝宜留在缝宜留在基础的顶基础的顶面面、梁或吊车梁牛梁或吊车梁牛腿的下面腿的下面、吊车梁吊车梁的上面的上面、无梁楼板无梁楼板柱帽的下面柱帽的下面。柱子留设施工缝的位置柱子留设施工缝的位置1.1 1.1 混凝土浇筑混凝土浇筑施工缝留在施工缝留在基础顶面基础顶面施工缝留在施工缝留在梁底下面梁底下面土木工程施工土木工程施工 单向板的施工缝留在单向板的施工缝留在平行于板的短边的任何位置平行于板

10、的短边的任何位置;1.1 1.1 混凝土浇筑混凝土浇筑2030mm 和板连成整体的大断面梁和板连成整体的大断面梁,施工缝,施工缝留在留在板底以下板底以下2030mm处处;当板下;当板下有梁托时,留在梁托下面;有梁托时,留在梁托下面;土木工程施工土木工程施工 有主次梁的楼板有主次梁的楼板宜顺着次梁方向浇筑宜顺着次梁方向浇筑,施工缝应留在,施工缝应留在次梁次梁跨度的中间跨度的中间1/3范围内范围内;肋形楼盖施工缝位置肋形楼盖施工缝位置1.1 1.1 混凝土浇筑混凝土浇筑土木工程施工土木工程施工 施工缝的处理施工缝的处理1.1 1.1 混凝土浇筑混凝土浇筑先浇筑的混凝土强度先浇筑的混凝土强度1.2N

11、/mm2;在施工缝已硬化的砼表面上浇筑砼前,应清除垃圾、杂物及已在施工缝已硬化的砼表面上浇筑砼前,应清除垃圾、杂物及已松动的砂石和软弱砼层,必要时砼表面应松动的砂石和软弱砼层,必要时砼表面应凿毛凿毛,用水冲洗干净用水冲洗干净并充分湿润并充分湿润;水平施工缝宜先铺水平施工缝宜先铺1015mm与砼成分相同的的水泥砂浆,避免与砼成分相同的的水泥砂浆,避免直接靠近缝边下料;直接靠近缝边下料;振动器振动器由远向缝边接近由远向缝边接近,在靠近缝边在靠近缝边80100mm处停止振捣处停止振捣,但应加强施工缝接缝的捣实工作,令新旧混凝土紧密结合。但应加强施工缝接缝的捣实工作,令新旧混凝土紧密结合。墙体墙体的施

12、工缝可留在的施工缝可留在门洞口过梁跨中门洞口过梁跨中1/31/3范围内范围内,也可留在,也可留在纵横纵横墙的交接处墙的交接处;双向受力楼板、大体积砼结构、拱、蓄水池、多层刚架的施工双向受力楼板、大体积砼结构、拱、蓄水池、多层刚架的施工缝应按设计要求留置施工缝。缝应按设计要求留置施工缝。土木工程施工土木工程施工1.1.4 后浇带的设置后浇带的设置 后浇带是防止因后浇带是防止因温度变化温度变化和和砼收缩砼收缩导致结构产生导致结构产生裂缝裂缝的的有效措施。后浇带的间距由设有效措施。后浇带的间距由设计确定计确定,一般为一般为30m,后浇带的,后浇带的保留时间一般为保留时间一般为40d,最少应为最少应为

13、28d,后浇带宽度一般为,后浇带宽度一般为70100cm,后浇带处的钢筋不宜,后浇带处的钢筋不宜断开。断开。平接式平接式 企口式企口式 台阶式台阶式1.1 1.1 混凝土浇筑混凝土浇筑地下室后浇带地下室后浇带的留设的留设土木工程施工土木工程施工底板后浇带采用底板后浇带采用快易收口网留设快易收口网留设楼面板后浇带楼面板后浇带的留设的留设快易收口网快易收口网快易收口网快易收口网钢筋不宜断开钢筋不宜断开后浇带后浇带土木工程施工土木工程施工1.1.5 整体浇筑方法整体浇筑方法 台阶式柱基础:台阶式柱基础:浇筑单阶柱基时可按台阶分层一次浇筑浇筑单阶柱基时可按台阶分层一次浇筑完毕,不允许留设施工缝,每层砼

14、一次卸足,顺序是完毕,不允许留设施工缝,每层砼一次卸足,顺序是先边角后中先边角后中间间,务必使砼充满模板。,务必使砼充满模板。浇筑多阶柱基时为防止垂直交角处出现吊脚浇筑多阶柱基时为防止垂直交角处出现吊脚(上台阶与下口砼上台阶与下口砼脱空脱空),可在第一级砼捣固下沉,可在第一级砼捣固下沉23cm暂不填平,在继续分层浇筑暂不填平,在继续分层浇筑第二级砼时,沿第二级模板第二级砼时,沿第二级模板 底圈将砼做成内外坡,外圈底圈将砼做成内外坡,外圈 边坡的砼在第二级砼振捣过边坡的砼在第二级砼振捣过 程中自动摊平,待第二级砼程中自动摊平,待第二级砼 浇筑后,将第一级砼齐模板浇筑后,将第一级砼齐模板 顶边拍实

15、抹平。顶边拍实抹平。台阶式柱基础砼浇筑台阶式柱基础砼浇筑1.1 1.1 混凝土浇筑混凝土浇筑土木工程施工土木工程施工 柱子砼的浇筑柱子砼的浇筑 1.1 1.1 混凝土浇筑混凝土浇筑柱子应柱子应分段浇筑分段浇筑,每段,每段高度不大于高度不大于3.5m;柱子高度不超过柱子高度不超过3m,可从,可从柱顶直接下料浇筑柱顶直接下料浇筑,超过,超过3m时应采用时应采用串筒串筒或在或在模板侧面开孔分段下料浇筑模板侧面开孔分段下料浇筑;随着柱子浇筑高度的上升,水灰比和塌落度应递减;随着柱子浇筑高度的上升,水灰比和塌落度应递减;柱子开始浇筑时应在柱底先浇筑一层柱子开始浇筑时应在柱底先浇筑一层50100mm厚的厚

16、的水泥砂浆水泥砂浆或或减半石砼减半石砼;柱子砼应;柱子砼应分层下料和捣实分层下料和捣实,分层厚度不大于,分层厚度不大于50cm,振动器不得触动钢筋和预埋件;振动器不得触动钢筋和预埋件;柱子砼应一次连续浇筑完毕,浇筑后应柱子砼应一次连续浇筑完毕,浇筑后应停歇停歇11.5h,待柱砼,待柱砼初初步沉实步沉实再浇筑梁板砼。再浇筑梁板砼。浇筑整排柱子时,应浇筑整排柱子时,应由两端由外向里对称顺序浇筑由两端由外向里对称顺序浇筑,以防柱模,以防柱模板在板在横向推力横向推力下向一方倾斜。下向一方倾斜。土木工程施工土木工程施工 梁板砼的浇筑梁板砼的浇筑 肋形楼板的梁板应同时浇筑,浇筑方法应由一端开始用肋形楼板的梁板应同时浇筑,浇筑方法应由一端开始用“赶赶浆法浆法”,即先将梁根据梁高,即先将梁根据梁高 分层浇筑成阶梯形,当达到板分层浇筑成阶梯形,当达到板 底位置时再与板的砼一起浇筑,底位置时再与板的砼一起浇筑,随着阶梯形不断延长,梁板砼随着阶梯形不断延长,梁板砼 浇筑连续向前推进。浇筑连续向前推进。梁、板同时浇筑方法示意梁、板同时浇筑方法示意砼倾倒方向砼倾倒方向梁板砼的浇梁板砼的浇筑应由远而筑应由远而近,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 咨询培训

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
