《软件园内墙抹灰技术交底.ppt》由会员分享,可在线阅读,更多相关《软件园内墙抹灰技术交底.ppt(26页珍藏版)》请在第壹文秘上搜索。

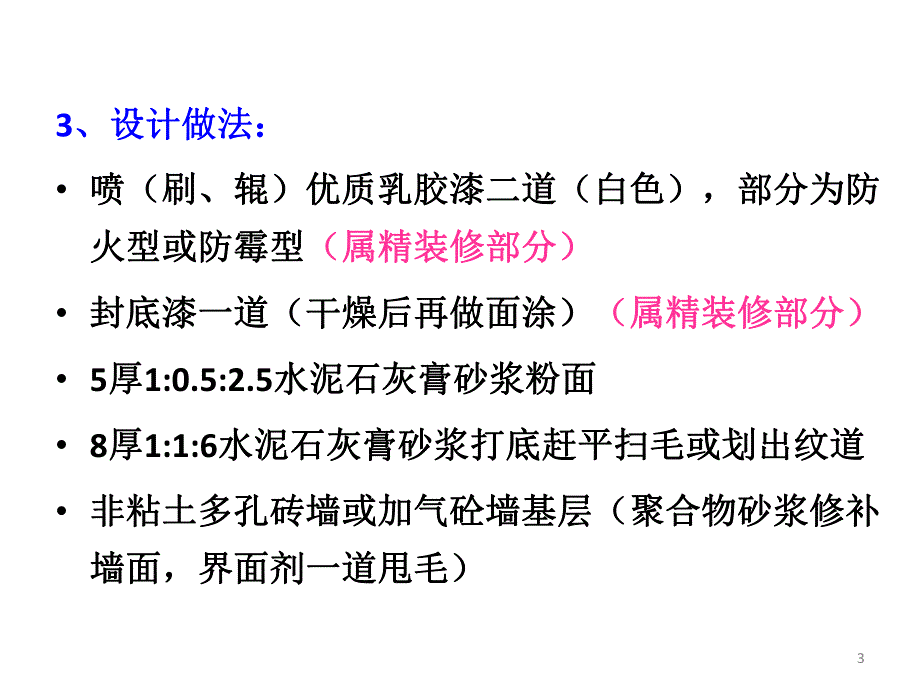

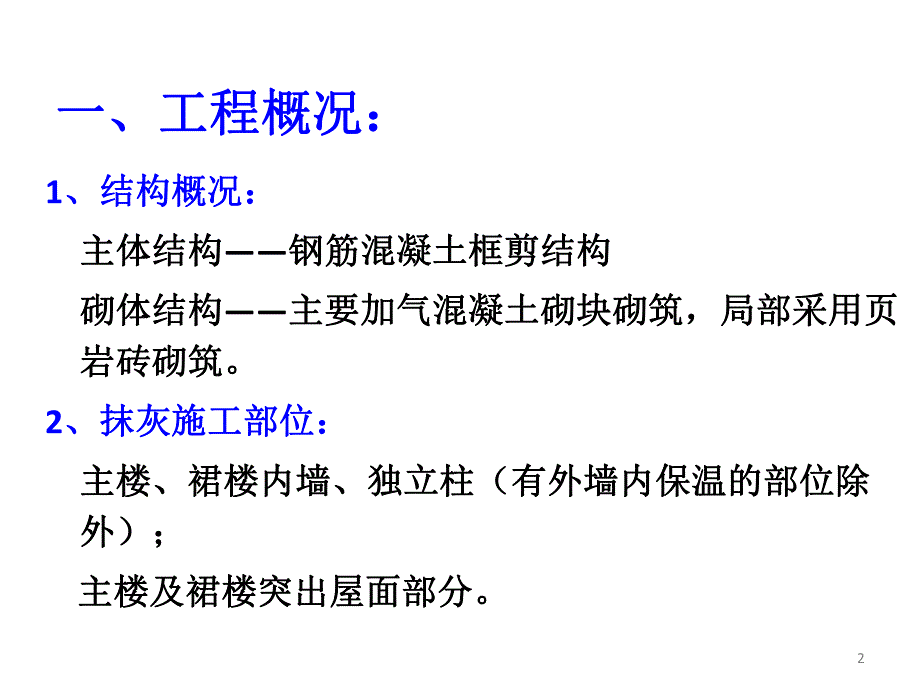

1、内墙抹灰工程技术交底2一、工程概况:一、工程概况:1、结构概况:、结构概况:主体结构主体结构钢筋混凝土框剪结构钢筋混凝土框剪结构砌体结构砌体结构主要加气混凝土砌块砌筑,局部采用页主要加气混凝土砌块砌筑,局部采用页岩砖砌筑。岩砖砌筑。2、抹灰施工部位:、抹灰施工部位:主楼、裙楼内墙、独立柱(有外墙内保温的部位除主楼、裙楼内墙、独立柱(有外墙内保温的部位除外);外);主楼及裙楼突出屋面部分。主楼及裙楼突出屋面部分。33、设计做法:、设计做法:喷(刷、辊)优质乳胶漆二道(白色),部分为防喷(刷、辊)优质乳胶漆二道(白色),部分为防火型或防霉型火型或防霉型(属精装修部分)(属精装修部分)封底漆一道(干
2、燥后再做面涂)封底漆一道(干燥后再做面涂)(属精装修部分)(属精装修部分)5厚厚1:0.5:2.5水泥石灰膏砂浆粉面水泥石灰膏砂浆粉面 8厚厚1:1:6水泥石灰膏砂浆打底赶平扫毛或划出纹道水泥石灰膏砂浆打底赶平扫毛或划出纹道 非粘土多孔砖墙或加气砼墙基层(聚合物砂浆修补非粘土多孔砖墙或加气砼墙基层(聚合物砂浆修补墙面,界面剂一道甩毛)墙面,界面剂一道甩毛)4二、抹灰用机具及材料二、抹灰用机具及材料1、抹灰机具:、抹灰机具:手推车、手推车、铁锨、平锹、铁锨、平锹、灰槽、胶皮管、灰槽、胶皮管、喷壶、塑料抹喷壶、塑料抹子、靠尺板、子、靠尺板、刮尺、笤帚、刮尺、笤帚、粉线、线坠、粉线、线坠、阴阳角撸子
3、等。阴阳角撸子等。图图6.2常用抹灰工具常用抹灰工具 5石灰石灰采用磨细生石灰粉,使用前用水浸泡使其采用磨细生石灰粉,使用前用水浸泡使其充分熟化,磨细石灰粉的熟化期不应少于充分熟化,磨细石灰粉的熟化期不应少于3d;水泥水泥采用采用32.5#复合硅酸盐袋装水泥,每个搅复合硅酸盐袋装水泥,每个搅拌站旁设水泥库一个。拌站旁设水泥库一个。砂砂选用河沙,洁净中砂,使用前选用河沙,洁净中砂,使用前过筛,选用筛过筛,选用筛孔为孔为5mm5mm的筛子。的筛子。2、抹灰材料、抹灰材料6三、作业条件三、作业条件1、主楼南北侧各设砂浆搅拌站一个,磅秤一台。、主楼南北侧各设砂浆搅拌站一个,磅秤一台。2、每个楼层设施工
4、用水接口一个。、每个楼层设施工用水接口一个。3、每三六层设二级配电箱一个。、每三六层设二级配电箱一个。4、主楼北侧安装人货电梯一台,裙楼南侧设物料、主楼北侧安装人货电梯一台,裙楼南侧设物料提升机三台。提升机三台。5、搅拌站旁设排水设施。、搅拌站旁设排水设施。6、墙体暗敷水电管线铺设完成。、墙体暗敷水电管线铺设完成。7四、工艺流程养护养护摸罩面灰摸罩面灰摸底灰摸底灰做护角做护角拉线找方、做灰饼、冲筋拉线找方、做灰饼、冲筋甩浆甩浆挂钢丝网挂钢丝网基层处理基层处理81、基层处理、基层处理基体清理基体清理清除混凝土上零星模板、木枋、钢筋,清除混凝土上零星模板、木枋、钢筋,胀模部位进行打凿;清除砌体表面
5、杂物、残留灰浆、胀模部位进行打凿;清除砌体表面杂物、残留灰浆、舌头灰、尘土等;舌头灰、尘土等;封堵孔洞封堵孔洞剪力墙上螺杆孔凿除竹筒或套管后用水剪力墙上螺杆孔凿除竹筒或套管后用水泥砂浆封堵密实;脚手眼用细石混凝土进行封堵;泥砂浆封堵密实;脚手眼用细石混凝土进行封堵;水电线管槽需用水泥砂浆封堵。水电线管槽需用水泥砂浆封堵。湿湿 润润抹灰前抹灰前1d用喷雾器或胶皮管将墙面浇水用喷雾器或胶皮管将墙面浇水湿润湿润12次,将表面浮灰清洗干净,抹灰时不得有次,将表面浮灰清洗干净,抹灰时不得有明水。明水。2、甩浆、甩浆抹灰前需提前一周进行甩浆,甩浆材料为抹灰前需提前一周进行甩浆,甩浆材料为1:1素水素水泥浆
6、,内掺泥浆,内掺 水重水重40%的聚乙烯胶,的聚乙烯胶,7天后才能进行抹天后才能进行抹灰。灰。3、拉线找方、做灰饼、冲筋、拉线找方、做灰饼、冲筋将房间找方或者找正,找方后将线弹于地面上将房间找方或者找正,找方后将线弹于地面上,然后依据墙面的实际平整度和垂直度以及抹灰总厚,然后依据墙面的实际平整度和垂直度以及抹灰总厚度规定,与找方线进行比较,决定抹灰的实际厚度,度规定,与找方线进行比较,决定抹灰的实际厚度,从而找到一个抹灰的假想平面。从而找到一个抹灰的假想平面。灰饼宜用灰饼宜用1:3水泥砂浆摸成水泥砂浆摸成5cm见方形状,并做见方形状,并做冲筋。冲筋。10114、做护角、做护角做护角时间做护角时
7、间墙柱面抹灰前墙柱面抹灰前护角位置护角位置自地面以上两米自地面以上两米步骤:步骤:第一步在阳角正面立上八字靠尺,靠尺要出阳第一步在阳角正面立上八字靠尺,靠尺要出阳角侧面,突出厚度与成活抹灰面平。然后在阳角侧角侧面,突出厚度与成活抹灰面平。然后在阳角侧面,依靠尺边抹灰,并用铁抹子将其抹平,按护角面,依靠尺边抹灰,并用铁抹子将其抹平,按护角宽度将对于的砂浆铲除。宽度将对于的砂浆铲除。第二步待砂浆稍干后,将八字靠尺移到抹好的第二步待砂浆稍干后,将八字靠尺移到抹好的护角面上。在阳角的正面,依靠尺边抹砂浆,并用护角面上。在阳角的正面,依靠尺边抹砂浆,并用铁抹子将其抹平,按护角宽度将多于的砂浆铲除。铁抹子
8、将其抹平,按护角宽度将多于的砂浆铲除。抹完后去掉八字靠尺,用素水泥浆涂刷护角尖角处,抹完后去掉八字靠尺,用素水泥浆涂刷护角尖角处,并用捋角器自上而下捋一遍,使形成钝角。并用捋角器自上而下捋一遍,使形成钝角。134、抹底灰、抹底灰抹前先抹一层约抹前先抹一层约8mm厚,厚,采用采用1:1:6水泥石灰水泥石灰膏砂浆,抹时用力压实使砂浆挤入细小缝隙内,膏砂浆,抹时用力压实使砂浆挤入细小缝隙内,接着分层涂抹,并用木抹子拉毛。然后全面检查接着分层涂抹,并用木抹子拉毛。然后全面检查是否平整,阴阳角是否方直,整洁。是否平整,阴阳角是否方直,整洁。5、抹罩面灰、抹罩面灰 采用采用1:0.5:2.5水泥石灰膏砂浆
9、,厚度约为水泥石灰膏砂浆,厚度约为5mm,在底灰六、七成干时开始抹罩面灰(抹时,在底灰六、七成干时开始抹罩面灰(抹时如底灰过干应浇水湿润),罩面灰两遍成活,每如底灰过干应浇水湿润),罩面灰两遍成活,每次抹灰厚度约次抹灰厚度约2mm。14五、细部做法五、细部做法1、阴阳角处理:、阴阳角处理:阴阳角、门窗洞口边应采用两面敷杆抹灰,并阴阳角、门窗洞口边应采用两面敷杆抹灰,并采用专用大撸子,无明显刀痕,保证阴阳角、门窗采用专用大撸子,无明显刀痕,保证阴阳角、门窗线条顺直,尺寸一致。与大墙面抹灰同步,一次成线条顺直,尺寸一致。与大墙面抹灰同步,一次成活,颜色均匀一致。(同一标号的门、窗洞口必须活,颜色均
10、匀一致。(同一标号的门、窗洞口必须尺寸统一,以防后按门框,尺寸不合适,造成重复尺寸统一,以防后按门框,尺寸不合适,造成重复劳动)劳动)162、卫生间部分、卫生间部分(1)卫生间内墙面底部需预留)卫生间内墙面底部需预留15cm高不抹灰,待高不抹灰,待防水做完后再施工。防水做完后再施工。(2)卫生间内地坪与内墙交接部分抹灰时必须做成)卫生间内地坪与内墙交接部分抹灰时必须做成钝角,以便防水施工。钝角,以便防水施工。3、修抹预留孔洞、配电箱、槽、盒部分、修抹预留孔洞、配电箱、槽、盒部分应在底灰抹平后,要随即由专人把预留孔洞、应在底灰抹平后,要随即由专人把预留孔洞、配电箱、槽、盒周边配电箱、槽、盒周边5
11、cm宽的砂浆刮掉并清除干宽的砂浆刮掉并清除干净,用大毛刷沾水沿周边刷水湿润,然后用水泥净,用大毛刷沾水沿周边刷水湿润,然后用水泥混合砂浆把洞口、箱、槽、盒周边压抹平整,光混合砂浆把洞口、箱、槽、盒周边压抹平整,光滑。滑。4、所有填充墙抹灰时候、所有填充墙抹灰时候,在两种材料交缝处要铺在两种材料交缝处要铺300mm 宽的钢丝网进行加强(采用网厚宽的钢丝网进行加强(采用网厚0.8mm,孔径,孔径10mm10mm的钢丝网),钢丝网用钢钉固定。的钢丝网),钢丝网用钢钉固定。砖墙砖墙钢丝网钢丝网板条墙板条墙185、墙面的管线后剔凿的部位在抹灰前用砂浆抹平,、墙面的管线后剔凿的部位在抹灰前用砂浆抹平,铺铺
12、300mm 宽的钢丝网(钢丝网采用网厚宽的钢丝网(钢丝网采用网厚0.8mm,孔径孔径10mm10mm),防止抹灰部分开裂,在同),防止抹灰部分开裂,在同一面墙上有多出线管或开关箱必须满钢丝网。一面墙上有多出线管或开关箱必须满钢丝网。6、顶棚、板底等需要打磨修补的应在内墙面阴角下、顶棚、板底等需要打磨修补的应在内墙面阴角下弹出弹出10cm交圈水平线,用于拉线控制顶棚平整和交圈水平线,用于拉线控制顶棚平整和梁底水平。梁底水平。7、有吊顶的部分需要抹上吊顶位置以上、有吊顶的部分需要抹上吊顶位置以上10cm。8、落水管等管道部位需要先抹灰,再装管。、落水管等管道部位需要先抹灰,再装管。9、有消火拴留洞
13、的墙体应在背后做封堵处理、有消火拴留洞的墙体应在背后做封堵处理,钢丝钢丝网抹灰,保证走道面平整。网抹灰,保证走道面平整。19六、质量验收程序六、质量验收程序1、样板制作、样板制作 正式施工前必须先做样板,部位由现场施工正式施工前必须先做样板,部位由现场施工员确定。员确定。2、样板验收、样板验收 经项目部组织验收通过后方可按照此标准进经项目部组织验收通过后方可按照此标准进入正式抹灰阶段。入正式抹灰阶段。3、基层验收、基层验收 基层清理完成后,由施工班组报项目部,经基层清理完成后,由施工班组报项目部,经项目验收合格后,方可进行下道工序。项目验收合格后,方可进行下道工序。204、班组自检、班组自检
14、抹灰施工完成后,各施工班组需要按照质量抹灰施工完成后,各施工班组需要按照质量标准进行自检。标准进行自检。5、项目部验收、项目部验收 每完成一层并经施工班组自检合格后报项目每完成一层并经施工班组自检合格后报项目部验收,如验收合格则贴合格标志牌于墙上。部验收,如验收合格则贴合格标志牌于墙上。21七、质量要求(一)(一)主控项目主控项目1、抹灰前基层表面的尘土、污垢、油渍等应清除干、抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。净,并应洒水润湿。2、一般抹灰所用材料的品种和性能应符合设计要求。、一般抹灰所用材料的品种和性能应符合设计要求。水泥的凝结时间和安定性复验应合格。砂浆的配合水泥
15、的凝结时间和安定性复验应合格。砂浆的配合比应符合设计要求。比应符合设计要求。3、抹灰工程应分层进行。不同材料基体交接处表面抹灰工程应分层进行。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接不应小于网时,加强网与各基体的搭接不应小于100mm。4、抹灰层与基层之间及各抹灰层之间必须粘结牢固,、抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓、面层应无爆灰和裂缝。抹灰层应无脱层、空鼓、面层应无爆灰和裂缝。22(二)一般项目(二)一般项目1、一般抹灰工程的表面质量应符合下列规定:、一般抹灰工程的
16、表面质量应符合下列规定:(1)普通抹灰工程的表面应光滑、洁净、接槎平整,)普通抹灰工程的表面应光滑、洁净、接槎平整,分格缝应清晰。分格缝应清晰。(2)高级抹灰表面应光滑、洁净、颜色均匀、无抹)高级抹灰表面应光滑、洁净、颜色均匀、无抹纹,灰线应清晰美观。纹,灰线应清晰美观。2、护角、孔洞、槽、盒周围的抹灰表面应整齐、光、护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。滑;管道后面的抹灰表面应平整。3、抹灰层的总厚度应符合要求,表面应光滑,棱角、抹灰层的总厚度应符合要求,表面应光滑,棱角应整齐。应整齐。4、有排水要求的部位应做滴水线(槽)。滴水线、有排水要求的部位应做滴水线(槽)。滴水线(槽)应整齐顺直,滴水线,应内高外低,滴水槽(槽)应整齐顺直,滴水线,应内高外低,滴水槽的宽度和深度均不应小于的宽度和深度均不应小于10mm。235、允许偏差项目:、允许偏差项目:24八、文明施工及成品保护1、抹灰成活后达到强度的部位劳务公司应派专人每、抹灰成活后达到强度的部位劳务公司应派专人每天浇水养护,防止墙面起砂、空鼓。天浇水养护,防止墙面起砂、空鼓。2、小车或搬运物料时,不得
