《抹灰工程技术交底 .ppt》由会员分享,可在线阅读,更多相关《抹灰工程技术交底 .ppt(37页珍藏版)》请在第壹文秘上搜索。

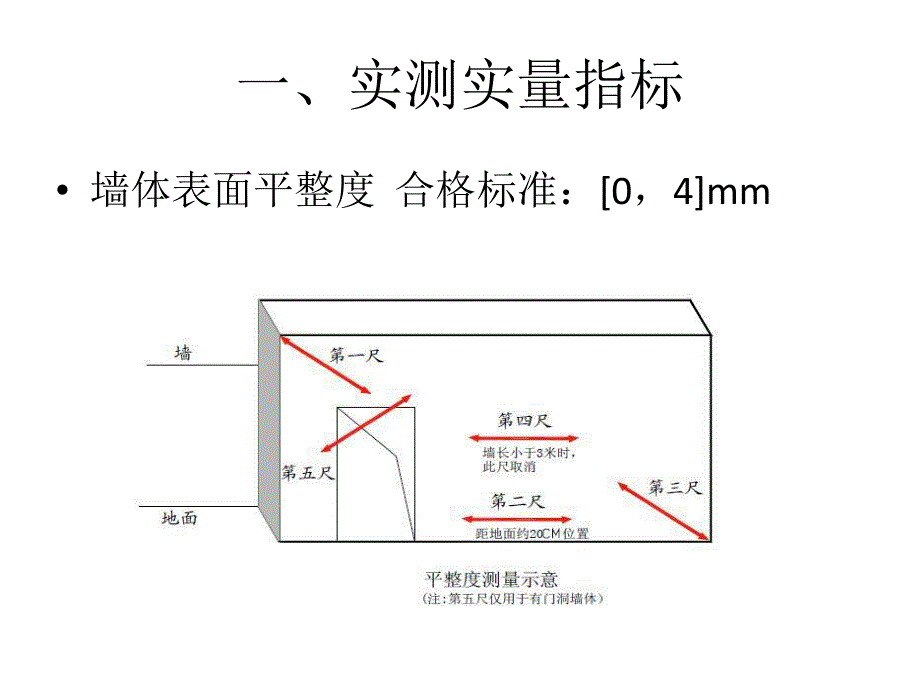

1、抹灰工程技术交底主要内容 抹灰工程实测实量指标简介 室内抹灰样板引路操作工艺流程 示例图片 总结一、实测实量指标 墙体表面平整度 合格标准:0,4mm 墙面垂直度 合格标准:0,4mm 室内净高偏差 合格标准:20,20mm(地面找平层施工完毕)顶板水平度极差 合格标准:10mm(顶板腻子完成)阴阳角方正 合格标准:4mm 房间开间/进深偏差 合格标准:10mm 方正度 合格标准:0,10mm 地面表面平整度 合格标准:(1)毛坯房交付地面或龙骨地板基层表面平整度4mm;(2)面层为瓷砖或石材的地面基层表面平整度4mm(3)装修房地板交付面表面平整度3mm。地面水平度极差 合格标准:0,10m
2、m(地面找平层施工完毕)户内门洞尺寸偏差 合格标准:高度偏差10,10mm(地面找平层施工完毕);宽度偏差10,10mm;墙厚偏差-3,3mm。外墙窗内侧墙体厚度极差 合格标准:0,4mm(抹灰收口完毕)裂缝/空鼓 合格标准:户内墙体完成抹灰后,墙面无裂缝、空鼓(目测、空鼓锤)同户型同厨卫间管井尺寸偏差 合格标准:0,5mm,毛坯房不测此指标。同户型同厨卫间窗底框标高偏差 合格标准:0,10mm,毛坯房不测此指标。同户型同厨卫间窗侧框墙距偏差 合格标准:0,15mm,毛坯房不测此指标。柜体嵌入位尺寸偏差 合格标准:0,10mm,毛坯房不测此指标。同户型同厨卫间开间/进深偏差 合格标准:5,5m
3、m,毛坯房不测此指标。二、室内抹灰样板引路操作工艺流程(一)、基层处理 1、用水泥砂浆或细石混凝土修补悬挑工字钢、脚手架孔洞。2、混凝土墙体表面需用钢丝刷清除浮浆、脱模剂、油污及模板残留物;砌体墙面清扫灰尘,清除墙面浮浆、凸出的砂浆块。3、混凝土面超出抹灰完成面时,应该凿除超出部分,保证至少有7mm的抹灰层。(二)、贴灰饼、冲筋 1、先根据控制线在墙角上方各做一个标准灰饼,然后拉线在窗口、垛角处加做灰饼,然后吊线在墙下角做标准灰饼。2、灰饼距墙体顶部、根部、端部的距离一般不得大于200,门窗洞口周边要设置灰饼。3、竖向灰饼一般不少于3个,水平向灰饼间距不大于1.5米,必须保证抹灰时刮尺能同时刮
4、到至少两个灰饼。4、根据灰饼冲筋,特别是大面墙体必须冲筋。(三)、不同墙体材料基层补平 挂网前应将结合处、孔槽、洞口边等部位应填实抹平。5条线管以上线槽用细石混凝土修补。(四)、粘钉挂钢丝网 不同材料基体结合处,暗埋管线孔槽基体上,抹灰总厚大于或等于35mm的找平层应挂加强网。钢丝网片的网孔尺寸不大于15mm 15mm,其钢丝直径不小于0.7mm,且宜采用热镀锌。固定钉间距不大于400mm。网材与基体搭接宽度不小于100mm。固定后钢网应平整、连续、牢固、不变形起拱 钢丝网必须置于抹灰层内,严禁外露。(五)、喷水湿润 墙面应提前一天喷水湿润。湿润墙面时,用喷雾器喷水湿润砌体表面,让基层吸水均匀
5、,蒸压加气混凝土砌体表面湿润深度宜为10-15mm,其含水率不宜超过20%。不得直接用水管淋水。(六)、甩浆 在基层上刷涂或喷涂聚合物或其他界面处理剂,甩浆均匀、布满、拉出毛尖,拉毛面积不小于基层表面积的95%。在打灰饼之前甩浆,避免灰饼打好之后甩浆使灰饼厚度发生变化。若人工甩浆不能保证质量,则必须用机械甩浆。甩浆用喷雾器喷水养护2天。(七)、抹底灰 抹掺胶粘剂的水泥浆一道,紧接着抹水泥砂浆或混合砂浆。用大杠刮平、找直,用木抹子搓毛,不得有光滑面,如过于光滑要拉毛处理。底灰抹完后派专人养护。(八)、抹罩面灰 底层砂浆抹好后第二天即可抹面层砂浆。面层砂浆抹灰厚度控制在5-8mm.面层砂浆表面收水
6、后用铁抹子压实赶光。为避免和减少抹灰层砂浆空鼓、收缩裂缝、面层不宜过分压光,以表面不粗糙、无明显小凹坑、砂头不外露为准。(九)、喷水养护 水泥砂浆抹灰面层初凝后应适时喷水养护,养护时间不少于5天,确保砂浆不因失水过快而产生裂缝、空鼓。养护时用喷雾器均匀喷水。(十)、抹灰层修补 沿超出空鼓、裂缝边缘50mm左右位置锯开抹灰层,人工凿除空鼓裂缝部位砂浆块,清楚残留渣粉并对切割面凿毛并清理干净。修补砂浆与大面积抹灰砂浆配比相当。抹底灰前,先将墙体基层浇水湿润,然后刷一层掺有环保胶水的素水泥浆再抹底子灰,底子灰以1:3水泥砂浆为宜,每遍抹灰厚度7mm左右,不宜过厚,抹完后将表面搓毛。第二天再抹面层,配比以1:2.5水泥砂浆为宜,表面原浆压实,严禁用洒干水泥收面或涂刷水泥浆。抹灰完派专人养护一周。示例图片阴阳角压角采用专业工具地面采用机械抹压、找平地面浇水、覆膜养护总结
