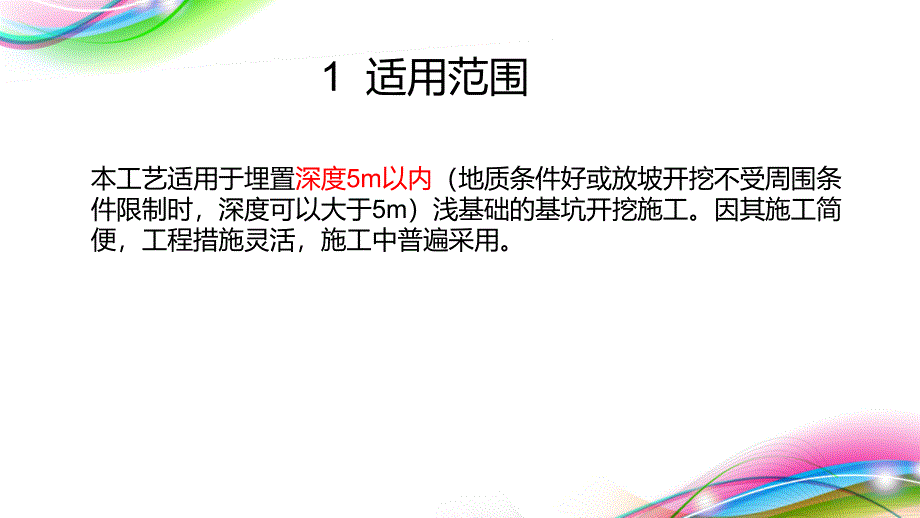

1、无支护基坑明挖施工报告无支护基坑明挖施工报告1 适用范围适用范围2 作业准备作业准备3 施工工艺及质量控制流程施工工艺及质量控制流程4 作业内容作业内容5 质量标准及检验方法质量标准及检验方法6 工艺步序说明工艺步序说明7 成品保护要求成品保护要求8 安全控制要点安全控制要点9 文明施工和环水保要求文明施工和环水保要求1 适用范围本工艺适用于埋置深度5m以内(地质条件好或放坡开挖不受周围条件限制时,深度可以大于5m)浅基础的基坑开挖施工。因其施工简便,工程措施灵活,施工中普遍采用。2.1 基本准备工作基本准备工作须做好施工测量,测定桥墩、台的中心桩、基础纵横边线、中线和临时水准基点。同须做好施
2、工测量,测定桥墩、台的中心桩、基础纵横边线、中线和临时水准基点。同时还必须做好断面测量,放出基坑边桩,经核对无误后,方可施工。时还必须做好断面测量,放出基坑边桩,经核对无误后,方可施工。按照基坑施工要求,清除地面堆土及妨碍基坑开挖的障碍物;对受开挖影响的架空线按照基坑施工要求,清除地面堆土及妨碍基坑开挖的障碍物;对受开挖影响的架空线和地下管线,应采取迁改或保护措施。和地下管线,应采取迁改或保护措施。根据施工图标示的地质、水文资料并结合现场具体条件确定基坑开挖方案:开挖方法、根据施工图标示的地质、水文资料并结合现场具体条件确定基坑开挖方案:开挖方法、放坡型式、机械设备、坑底尺寸,以及安全质量措施
3、等,编制施工组织设计、施工工基放坡型式、机械设备、坑底尺寸,以及安全质量措施等,编制施工组织设计、施工工基坑开挖钱必艺设计和工序质量控制设计。坑开挖钱必艺设计和工序质量控制设计。基坑开挖前还必须搞好防水排水工作,应在基坑顶部边缘外四周挖好防水排水沟拦截基坑开挖前还必须搞好防水排水工作,应在基坑顶部边缘外四周挖好防水排水沟拦截雨水。若基坑在低凹处或河床中,为了排干积水,必须准备足够的排水机具。雨水。若基坑在低凹处或河床中,为了排干积水,必须准备足够的排水机具。完成水通、电通、通信通、路通和场地平整的完成水通、电通、通信通、路通和场地平整的“四通一平四通一平”工作,备妥基坑开挖的挖工作,备妥基坑开
4、挖的挖掘机械、运渣汽车、抽水机等设备。掘机械、运渣汽车、抽水机等设备。编制作业指导书、操作规程,组织技术交底、技术培训。编制作业指导书、操作规程,组织技术交底、技术培训。2 作业准备作业准备2.2 施工机械及工艺装备基坑开挖机械:基坑开挖,根据地质情况可采取人工、半机械和机械等开挖方法。基坑开挖机械常采用风动工具、单斗挖掘机等。对于小桥基础、工程量不大的基坑,采用风镐、铁镐等工具开挖,用铁锹向上翻弃土渣或人工接力装车弃土;对于大、中桥基础工程,可采用挖掘机在坑缘上挖土装车,将土渣运送到指定的弃土地点。排水设备:抽水机。轻型井点设备:井点(下端为滤管)、集水总管、弯联管及真空泵。3 施工工艺及质
5、量控制流程无支护基坑明挖施工工艺及质量控制流程图开始施工准备测量放样修筑周边引截排水设施基坑开挖基坑几何尺寸符合要求地基地质符合施工图变更设计地基处理基地处理符合施工图基坑报验坑内排水外部排水是否是是否否结束基坑清理4 作业内容本工艺主要作业内容:施工准备、测量放线、外部引截排水、基坑开挖、坑内排水、基坑清理、基坑检查报检等。5 质量标准及检验方法项目质量标准和检验方法基本要求1 1、基坑开挖不得扰动基底土壤,防止超挖,严禁用土回填。2 2、边坡坡度符合工艺设计要求,平整,局部超挖嵌补牢固,无开裂3 3、基底不得浸水或冰冻。4 4、基底上的淤泥必须清除干净。其他不符合施工图要求的杂物和旧桩必须
6、清除。5 5、小桥的基底承载力检验,可采用直观或触探方法,必要时可进行土质试验;中大桥一般采用触探或钻探(钻探至少4m4m)取样做土工试验或静载试验。基坑开挖允许偏差检查部位允许偏差(mmmm)检查频率检验方法范围点数坑底高程5050();+50+50,-200-200(石)每座墩、台5 5用水准仪测量纵横轴线50502 2用经纬仪测量,纵横各测一点基坑尺寸不小于施工图标示值4 4用尺量,每边各测一点表表1 基坑质量标准及检验方法基坑质量标准及检验方法6 工艺步序说明6.1测量放线首先利用控制测量网通过全站仪或GPS仪器定出墩、台基础的中心位置以及轮廓尺寸,并打上木桩作为标志,桩标必须位于基坑
7、开挖范围以外的可靠地点。特别注意在曲线桥梁上墩台的纵向中线与线路中线、两端不等跨时墩的横向中线与梁端缝中心因为施工图预留结构偏心而不重合。最后,按十字线测设基坑开挖边线,定出边线在十字线上及交角处的桩点:确定基坑开挖范围。6.2引截地表水基坑开挖之前,应先做好地面排水系统,在基坑顶外缘四周应向外设置排水坡或设置防水梁,在适当距离处设截水沟,应采取防止水沟渗水的措施,避免影响坑壁稳定。6.3基坑开挖基坑底平面开挖尺寸的确定:在旱季无地下水条件下,采用坑壁垂直方法施工时,可按基础底面尺寸,直接利用垂直坑壁作基础混凝土灌筑的外模;需进行基坑排水或安装基础模板时,应按基础底面四周各加宽50100cm进
8、行工艺设计,具体应结合模板安装和排水沟、集水坑的设置方式、基底放样布桩和基坑土质情况等因素计算确定。基坑坑壁开挖形式的选择:常见的无支护坑壁形式有垂直坑壁、斜坡和阶梯形坑壁、变坡度坑壁等3种,如图6.3-1基坑开挖形式示意图。基础中线基础中线基础中线图图2 2 基坑开挖形式示意图基坑开挖形式示意图(a a)垂直坑壁)垂直坑壁 (b b)斜坡和阶梯坑壁)斜坡和阶梯坑壁 (c c)变坡度坑壁)变坡度坑壁基坑开挖,根据地质情况采用人力或机械开挖,并在开挖过程中,随时检查开挖尺寸、位置,并严密注意地质情况变化,随时修正基坑尺寸和开挖坡度。采用机械开挖时,基底应留置2030cm土层,改为人工开挖,避免机
9、械施工时扰动基底土层。人工开挖机械施工时留置的2030cm土层,勤测量、勤检查、避免基坑深度超挖。当基坑深度超挖时,应同伙变更设计采取降低基础、加厚基础等措施,不得随意回填。采取先施工复合地基后开挖时,如果地基处理可能产生孔隙水压力和侧向挤压应力,则基坑开挖应在地基处理完成至少2周后进行,并在开挖前采取降水消除孔隙水压力的措施,基坑一次开挖的深度不宜大于2m开挖过程中对基坑边坡实施位移观测。6.4 基坑排水、降水基坑排水开挖基坑渗水,一般采用明沟法排水,沿坑底四周基础范围以外排水沟和集水坑,汇集基坑渗水,然后用水泵排出坑外。从地下水位以上50cm开始,每一层开挖,均首先开挖集水沟和集水坑,并使
10、排水沟底和集水坑底低于本层基坑开挖底面深度,保证排水通畅。排水沟、集水坑的大小,主要根据渗水量的大小而定,排水沟深0.5m,底宽应小于0.3m,纵坡为1%5%;如排水时间较长或土质较差时,沟壁可用木板或荆笆支撑防护。集水坑一般设在下游位置,一个或数个,最小边长0.6m,深度一般应大于0.7m或低于进水笼头的高度,集水坑可以荆笆、编筐或木笼围护,以防止泥沙堵塞吸水笼头。抽水能力应为渗水量的1.52.0倍。基坑排出的水要以水管或水槽远引。基坑分层开挖的排水、抽水方式见图6.4-1集水井降水。基 坑 分 层 开 挖抽 水 机集 水 井排 水 沟井点降水在砂土层中开挖基坑,地层渗水如果冲刷边坡,影响边
11、坡稳定,可以采用井点降水(图6.4-2井点降水布置示意图)。井点降水法是在基坑周围设渗水井点管,配置抽水设备,通过不间断的抽水,使基坑范围内的地下水降低至基坑底以下深度。井点法防水适用于各种不同几何形状的基坑,具有克服流砂、稳定边坡的优势,创造基坑的无水作业条件,有利机械化施工,缩短工期,保证工程质量与安全。挖土边线降水后地下水位线透明塑料管井点管地面主管井点降水管网6.5基坑清理基坑开挖后,采用人工清楚坑底松土,铲平凸起部分,修正边坡。以铲为主,不得补填。6.6基坑检查基坑开挖到施工图标示基础底高程后,必须进行基底检验,方可进行基础圬工施工。基坑检验合格后,应随即施工基础,尽量缩短暴露时间。
12、利用测量控制系统,对基底进行放样,测设基础底面中心十字线、轮廓线和基坑底高程。桩点应设置牢固,并挂线以备检查。基底的触探试验包括静力触探和动力触探两种。根据基底土质条件、工程要求和操作经验,可采用不同的触探类型、探头规格和方法。静力触探是利用机械或液压装置将带有一定规格的圆锥形探头的触探杆,按一定速率压入土层,用电阻应变仪测量护土基对探头贯入的阻力,与已经荷载试验测得的地基土容许承载力,形变模量和压缩模量的数据拟定触关系式,从而确定触探地基土的容许承载力和压缩形变等工程特性。静力触探是一种原位测试技术,适用于流塑状黏质土、一般黏质土和砂类土及类似地层,对含有砾卵石的土、密实的砂土层、漂石类土和
13、岩层因难以贯入而不适用。动力触探是利用一定的落锤能量,将与探杆相联的一定规格的锥形触探头打入欲勘测的土层中,根据打入的难易程度(贯入度)得到每贯入一定深度的锤击数,以此判定土的性质的一种原位勘探、测试方法。它适用于砂类土、黏质土、黄土、较松散的人工填土和颗粒较小的砾类土。但对含有块石、漂石的黏质土不适用。荷载试验:为了鉴定地基土的形变性和承载力,可在准备检验的地基上以一定尺寸的平板做荷载试验。6.7基底处理当基底以下地质不符合要求时,应通过变更设计采取处理措施。处理方法随地基土质不同而异。如遇到地基软硬不均、溶洞、裂隙、泉眼等特殊情况,应采用特殊的处理方法:换土法,土桩法、砂桩法、重锤夯实法、
14、强夯法、旋喷法、塑料排水法、振动水冲法、化学液体加固法等。对于大于10m深度的饱和黏质土二号有机质土基底,可采用粉体喷射搅拌桩;利用压缩空气,把水泥、生石灰等固化材料,通过专用深层搅拌机空心钻杆的喷灰口喷出,喷射于地基深处已被螺旋翼强制切削和搅动的天然湿度地基上,使 材料与地基土发生一系列物理、化学方应,并在反应过程中吸水、发热、膨胀,使搅拌均匀的灰土硬结,形成具有整体性、水稳性和强度较高的基底。对于粉质土、黄土、砂土、小粒径等基底,也可采用旋喷桩:利用旋喷钻机把带有特殊喷嘴的灌浆管钻进土层的预定位置后,用高压泥浆泵等高压发生装置,使浆液或水成为20MPa左右的高压喷射流,从灌浆管底部侧面的喷
15、嘴喷出,同时钻杆以一定速度徐徐旋转提升,不断以强力冲击切削体,除一部分细小土粒随浆液冒出水面外,其余在喷射力有效作用范围内从土体剥落下来的土粒与浆液充分搅拌混合,并按一定的浆土比例有规律重新排列。浆液经一定时间凝结后即在土中形成一个柱状固结体。6.8质量控制措施基坑开挖,采用水平桩严格控制基底的高程,标桩间的距离3m,以防基底超挖。在软土地层开挖桩基承台基坑时,应按工程桩施工顺序流水作业,以保证桩身强度到达70%以上时才开挖基坑。挖方要对称进行,高差不应超过0.8m,防止软土滑陷而发生桩身位移。在地下水位以下挖土,必须有措施、有方案。地质资料反映有细砂粉土、中粗砂层的工程项目,必须有截水、降水
16、等有效防止流砂的措施。6.9操作要点根据测量放样出的基坑开挖边线,采用挖掘机结合人工的方式进行基坑开挖。基坑开挖时,挖掘机顺着基础长边的方向、向后退着挖。开挖过程中,注意控制好坑壁坡度,以防止坑壁坍塌;并控制好基坑开挖的深度,先采用机械开挖至基础底标高处,接着再人工精确修整至基础底标高。6.10注意事项基坑顶周边设置连续封闭的安全护栏,防止人员坠落。靠近道路及便道侧,基坑边增加多一道卸荷措施,保证行车的安全距离。基坑开挖完成后,可在基坑边坡上设置两个爬梯,方便人员进出基坑。及时做好抽水,随时注意基坑壁变化防止坍塌事故发生。7 成品保护要求对定位桩、水准点等注意保护好,挖运土时不得碰撞。并应定期复测,检查其可靠性。基坑(槽)、管沟的直立坡,在开挖后应有措施,避免塌陷。挖土需要的支护结构,不得任意损坏或拆除。8 安全控制要点 弃土位置应统一规划,不得随意弃土。临时堆放,应距槽沟边缘0.8m,且高度不宜超过1.5m。选择弃土位置的注意事项:不得妨碍施工;弃土堆放坡脚距坑顶缘的距离不小于基坑的深度;距离桥位附近时,应弃在桥位下游方向;不得弃于河道或河岸滩,淤塞河道,不能影响泄洪。基坑应尽量安排
