通信管道施工规范.ppt

上传人:p** 文档编号:946061 上传时间:2024-05-10 格式:PPT 页数:39 大小:11.11MB
下载 相关 举报
通信管道施工规范.ppt_第1页
第1页 / 共39页
通信管道施工规范.ppt_第2页
第2页 / 共39页
通信管道施工规范.ppt_第3页
第3页 / 共39页
通信管道施工规范.ppt_第4页
第4页 / 共39页
通信管道施工规范.ppt_第5页
第5页 / 共39页
通信管道施工规范.ppt_第6页
第6页 / 共39页
通信管道施工规范.ppt_第7页
第7页 / 共39页
通信管道施工规范.ppt_第8页
第8页 / 共39页
通信管道施工规范.ppt_第9页
第9页 / 共39页
通信管道施工规范.ppt_第10页
第10页 / 共39页
亲,该文档总共39页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《通信管道施工规范.ppt》由会员分享,可在线阅读,更多相关《通信管道施工规范.ppt(39页珍藏版)》请在第壹文秘上搜索。

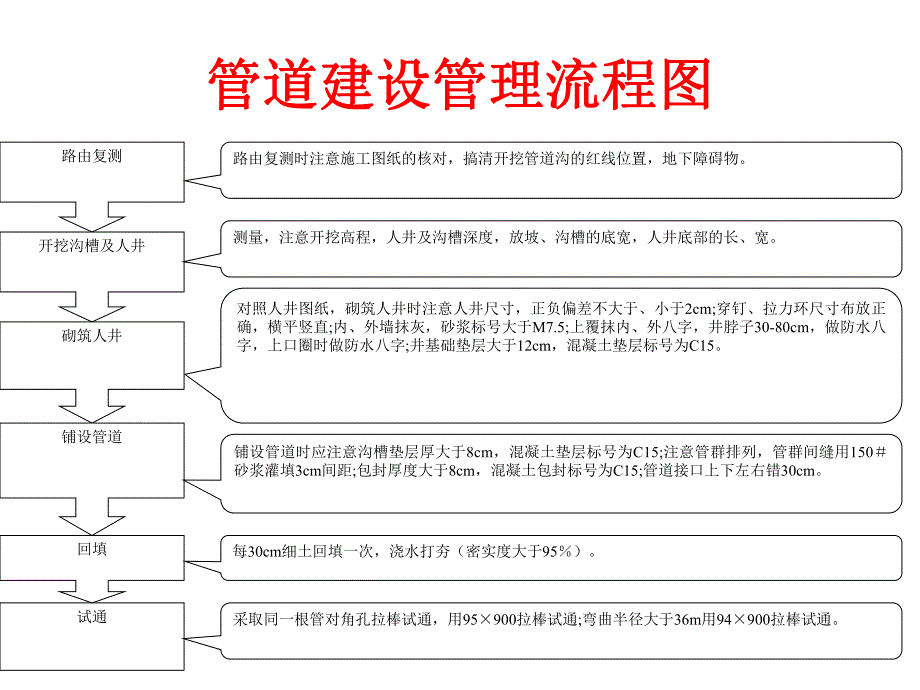

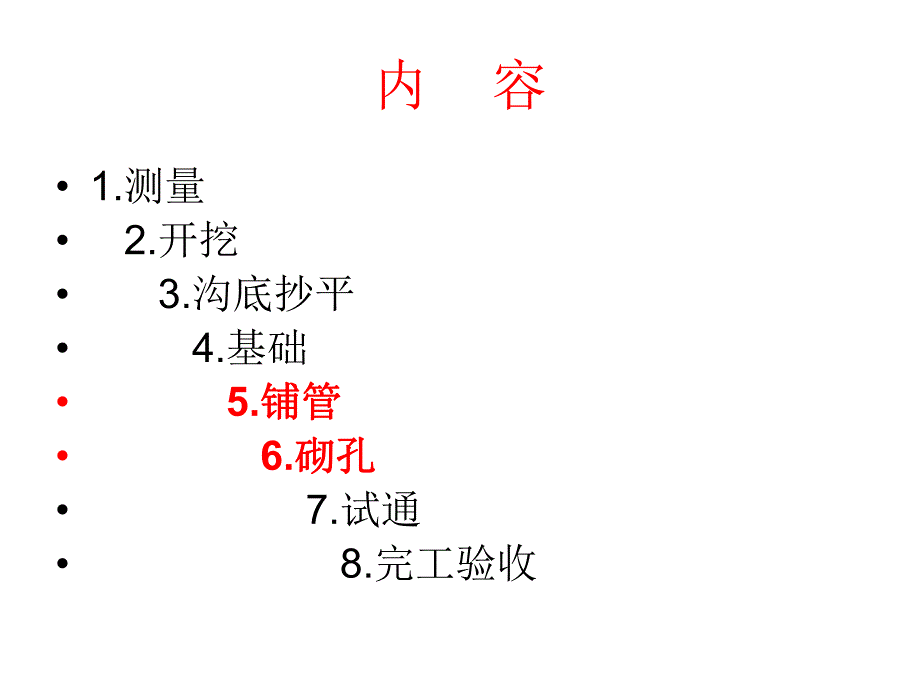

1、通信管道施工通信管道施工内 容 1.测量 2.开挖 3.沟底抄平 4.基础 5.铺管铺管 6.砌孔砌孔 7.试通 8.完工验收管道建设管理流程图管道建设管理流程图路由复测路由复测时注意施工图纸的核对,搞清开挖管道沟的红线位置,地下障碍物。开挖沟槽及人井测量,注意开挖高程,人井及沟槽深度,放坡、沟槽的底宽,人井底部的长、宽。砌筑人井对照人井图纸,砌筑人井时注意人井尺寸,正负偏差不大于、小于2cm;穿钉、拉力环尺寸布放正确,横平竖直;内、外墙抹灰,砂浆标号大于M7.5;上覆抹内、外八字,井脖子30-80cm,做防水八字,上口圈时做防水八字;井基础垫层大于12cm,混凝土垫层标号为C15。铺设管道铺

2、设管道时应注意沟槽垫层厚大于8cm,混凝土垫层标号为C15;注意管群排列,管群间缝用150砂浆灌填3cm间距;包封厚度大于8cm,混凝土包封标号为C15;管道接口上下左右错30cm。回填每30cm细土回填一次,浇水打夯(密实度大于95)。试通采取同一根管对角孔拉棒试通,用95900拉棒试通;弯曲半径大于36m用94900拉棒试通。通信管道施工工序流程图通信管道施工工序流程图测量开沟沟底抄平基础铺管包封铺砂回填清运余土路面恢复砌孔现浇上覆拆模安装人孔口圈安装手孔口圈管孔试通完工报验口 通信管道工程常用术语通信管道工程常用术语(1)水泥标号水泥标号:通信管道工程常用水泥标号分三种:P0.32.5(

3、325)P0.42.5(425)P0.52.5(525)(2)混凝土标号混凝土标号:普通混凝土标号分为C10、C15、C20、C25、C30五种。(3)水泥沙浆标号水泥沙浆标号:分为M2.5、M5、M7.5、M10及素浆五种。(4)标高标高:用水平仪测得的某点的标杆高度。(相对于水准点)(5)高程高程:用水平仪测得的两点标高的差值。(6)水准点水准点:测量标高时选定的基准点。(7)红线红线:城市道路规划所给各类地下管线的断面位置。通信管道工程主要器材通信管道工程主要器材器材分类器材分类水泥及水泥制品水泥及水泥制品塑料管材塑料管材钢材、铁件钢材、铁件建材建材 5 5孔梅花管孔梅花管 32/283

4、2/28子管子管 波纹管波纹管 6363塑料管塑料管 7 7孔蜂窝管孔蜂窝管塑塑 料料 管管 材材栅格管钢材与铁件钢材与铁件 人(手)孔铁件有人孔铁盖、口圈、盖板(手孔)、拉力环、托架、托板、积水罐等。其中人孔铁盖、口圈及手孔盖板分灰铁铸铁和球墨铸铁、复合材料。拉力环穿钉穿钉建筑材料建筑材料 (1)烧结砖或混凝土砌块。)烧结砖或混凝土砌块。(2)砂(天然)。)砂(天然)。(3)石料(碎石、天然砾石)石料(碎石、天然砾石)。砖砖砂砂石料石料工程测量工程测量 通信管道工程的测量,应按照设通信管道工程的测量,应按照设计文件及城市规划部门已批准的计文件及城市规划部门已批准的红线、坐标和高程进行红线、坐

5、标和高程进行。施工前复测包括基准点、中心施工前复测包括基准点、中心线测量和设置高程基准点测量线测量和设置高程基准点测量等等 挖掘沟挖掘沟(坑坑)通信管道施工中,遇到不稳定土壤通信管道施工中,遇到不稳定土壤或有腐蚀性的土壤时,施工单位应或有腐蚀性的土壤时,施工单位应及时提出及时提出 管道沟开挖时,与其它管线的隔距应管道沟开挖时,与其它管线的隔距应符合设计要求。同时注意地下原有管符合设计要求。同时注意地下原有管线安全,如煤气管道、自来水管、电线安全,如煤气管道、自来水管、电力线等。力线等。沟深及人手孔坑超过沟深及人手孔坑超过3m时,采用时,采用放坡法或设倒土平台,确保人身放坡法或设倒土平台,确保人

6、身安全。安全。为了避免污水渗入管道内淤塞管孔、腐蚀通信,铺设管道时往往要保持一定的坡度,使管道内的污水能够流入人孔内以便清除。规定管道坡度为0.30.4%,最小不得低于0.25%。管道坡度一般采用三种形式,如图右所示。管道坡度管道坡度(1 1)人字坡:)人字坡:人字坡是以相邻两个人孔间管道的适当地点作为顶点,以人字坡是以相邻两个人孔间管道的适当地点作为顶点,以一定的坡度分别向两边倾斜铺设,采用人字坡的优点是可以减一定的坡度分别向两边倾斜铺设,采用人字坡的优点是可以减少土方量,但施工铺设较为困难,同时在布放通信时也容易损少土方量,但施工铺设较为困难,同时在布放通信时也容易损伤通信护套。如采用混凝

7、土管,两个混凝土管端面的接口间隙伤通信护套。如采用混凝土管,两个混凝土管端面的接口间隙一般不得大于一般不得大于0.5cm0.5cm,通常管道段长超过,通常管道段长超过130m130m时,多采用人字坡时,多采用人字坡。(2 2)一字坡:)一字坡:一字坡是在两个人孔间铺设一条直线管道,施工铺设一字一字坡是在两个人孔间铺设一条直线管道,施工铺设一字坡较人字坡便利,同时可减少损伤通信护套的可能性,但采用坡较人字坡便利,同时可减少损伤通信护套的可能性,但采用一字坡时两个人孔间的管道两端的沟槽高度相差较大,平均埋一字坡时两个人孔间的管道两端的沟槽高度相差较大,平均埋深及土方量较大深及土方量较大。(3 3)

8、斜坡度:)斜坡度:斜坡度管道是随着路面的坡度而铺设的,斜坡度管道是随着路面的坡度而铺设的,般在道路本身般在道路本身有有0.30.3以上的坡度情况下采用。为了减少土方量将管道坡度向以上的坡度情况下采用。为了减少土方量将管道坡度向一方倾斜所示一方倾斜所示。铺设管道铺设管道1、地、地 基基 天然地基沟底夯实抄平沟底夯实抄平高程符合设计,允许偏差高程符合设计,允许偏差10mm通信管道沟底宽度 铺设管道铺设管道2、基础、基础 通信管道一般宜采用素混凝土基础,混凝土的标号、基础宽度、基础厚度应符合设计规定。管道基础进入人(手)孔窗口部分,按要求加筋,钢筋搭在窗口墙上不小于100mm中心线符合设计规定,左右

9、偏差10mm高程误差10mm宽度、厚度负偏差10mm浇灌前核对加钢筋段落,钢筋绑扎符合规定清除横板杂物浇灌的混凝土捣固密实,初凝后养护断裂拆模后无蜂窝、掉边铺设管道铺设管道3、管道铺设、管道铺设 通信管道铺设前应检查管材及配件的材质、规格、程式和断面的组合必须符合设计的规定 铺设管道铺设管道通信管道采用塑管的,其铺设方法、组群方式、接续方式等均应符合设计规定 塑塑管管铺铺设设直线路由最大段长150m,高速公路最大不超过200m弯管道经自然弯曲形成,弯曲半径15m弯曲管道段长不超过150m同一段弯管道禁止出现“S”弯,弯曲段的塑料管道接口处360度混凝土包封。包封长度2m厚度100mm 多孔式塑

10、料管道、栅格塑管排列方式、接续方法应符合设计规定。不同规格、型号的管材严禁对接。管群的层列管道接口应交错排列,相邻两管之间应错开不小于300mm多根塑料管组群管道,组合排列方式应符合设计要求多根塑料管组群管间缝隙宜为1015mm。每隔23米可放塑料管支撑塑料管群小于两层时,整体固定,大于两层时每相邻两层组绑扎固定。最后整体固定。管道接头管道接头通信工程常用人井(长通信工程常用人井(长宽宽高)单位:高)单位:m管道工程回填土管道工程回填土管道工程回填土管道工程回填土一般规定一般规定明沟过路回填要求明沟过路回填要求人(手)孔坑回填要求人(手)孔坑回填要求市政部门规定市政部门规定人(手)孔、通道建筑

11、人(手)孔、通道建筑人(手)孔、通道建筑人(手)孔、通道建筑人(手)孔、通道地基、基础人(手)孔、通道地基、基础墙体(予埋铁件)墙体(予埋铁件)人(手)孔上覆及通道沟盖板人(手)孔上覆及通道沟盖板口圈安装口圈安装人孔的一般结构1、砖、混凝土左右块(以下简称砌块)、砖、混凝土左右块(以下简称砌块)砌体墙面应平整、美观、不应出现竖向砌体墙面应平整、美观、不应出现竖向通缝;通缝;2、砖缝宽度应为、砖缝宽度应为812mm,同,同一砖缝的宽度应一致;一砖缝的宽度应一致;3、砌块砌体横缝应为、砌块砌体横缝应为1520mm,竖,竖缝应为缝应为1015mm,横缝砂浆饱满程,横缝砂浆饱满程度应不低于度应不低于8

12、0%,竖缝灌浆必须饱满、,竖缝灌浆必须饱满、严实,不得出现跑漏现象;严实,不得出现跑漏现象;4、砌体必须垂直,砌体顶部四角应、砌体必须垂直,砌体顶部四角应水平一致;砌体的形状,尺寸应符合水平一致;砌体的形状,尺寸应符合图纸要求;图纸要求;小区小区内人手孔的选用内人手孔的选用 小区道路管道在主线管道为2-4孔时,人孔以大号手孔(1700X1200X1500)为主;主线管道为1孔时,人孔以小号手孔为主。小区管道的人孔及手孔选用应参考下表人孔名称内径尺寸(毫米)适用范围小号手孔1200X900X930小区二孔管道大号手孔1700X1200X1500小区管道在主线管道为4孔时 小手孔(小手孔(1201

13、2090 90 9393)平面和剖面图)平面和剖面图 大手孔(大手孔(120120170 170 150150)平面和剖面图)平面和剖面图工程验收工程验收通信管道工程竣工验收内容通信管道工程竣工验收内容 核对竣工图与管道人(手)孔口圈高程核对竣工图与管道人(手)孔口圈高程及其他可见部分是否相符,检查人(手)及其他可见部分是否相符,检查人(手)孔通信内的设置安装是否齐全、合格孔通信内的设置安装是否齐全、合格已签证的隐蔽工程如发现异常,应进行抽检复验已签证的隐蔽工程如发现异常,应进行抽检复验管孔试通管孔试通管孔试通规定直线管道管孔试通,应用比被试管孔标准直径直线管道管孔试通,应用比被试管孔标准直径

14、小小5mm,长,长900mm的拉棒进行。的拉棒进行。塑料管采用同一根管对角孔的拉棒试通。标准试通塑料管采用同一根管对角孔的拉棒试通。标准试通棒的直径比试通孔的内切圆直径小棒的直径比试通孔的内切圆直径小5mm,长度为,长度为900mm弯管在曲率半径大于弯管在曲率半径大于36m时,应用比被试管孔标准直径时,应用比被试管孔标准直径小小6mm,长,长900mm的拉棒试通,其孔数同上。的拉棒试通,其孔数同上。通信管道施工流程图通信管道施工流程图测量开沟沟底抄平基础铺管包封铺砂回填清运余土路面恢复砌孔现浇上覆拆模安装人孔口圈安装手孔口圈管孔试通完工报验口 小小 结结通信管道规范通信管道规范思考题思考题1、

15、通信管道按材质分类、目前常用的有哪几种?2、人(手)孔铁盖有哪两种铸铁制成?哪种用于车行道?3、通信管道各种高程,以水准点为基准,允许误差是多少?4、通信管道周围加包封,一般采用哪种标号混凝土浇灌?包封厚度为多少?5、某塑料管群组合为“63”,其中数字表达的意义是什么?6、解释素浆、素混凝土的材料组成?7、多根塑料管的组群间隙宜为多少?管群大于两层时,塑管应为何固定。8、管道基础宽度应比管道组群宽度加宽多少?9、人孔口圈与上覆之间宜砌多高的口腔(井脖子)?10、普通混凝土标号按新的叫法有哪几种?11、写出水泥砂浆标号有哪几种?12、通信管道工程验收量关键一项是什么?13、直线管道管孔试通,应用何种规格的拉棒?

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 国内外标准规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
