《钻探地质技术管理.ppt》由会员分享,可在线阅读,更多相关《钻探地质技术管理.ppt(27页珍藏版)》请在第壹文秘上搜索。

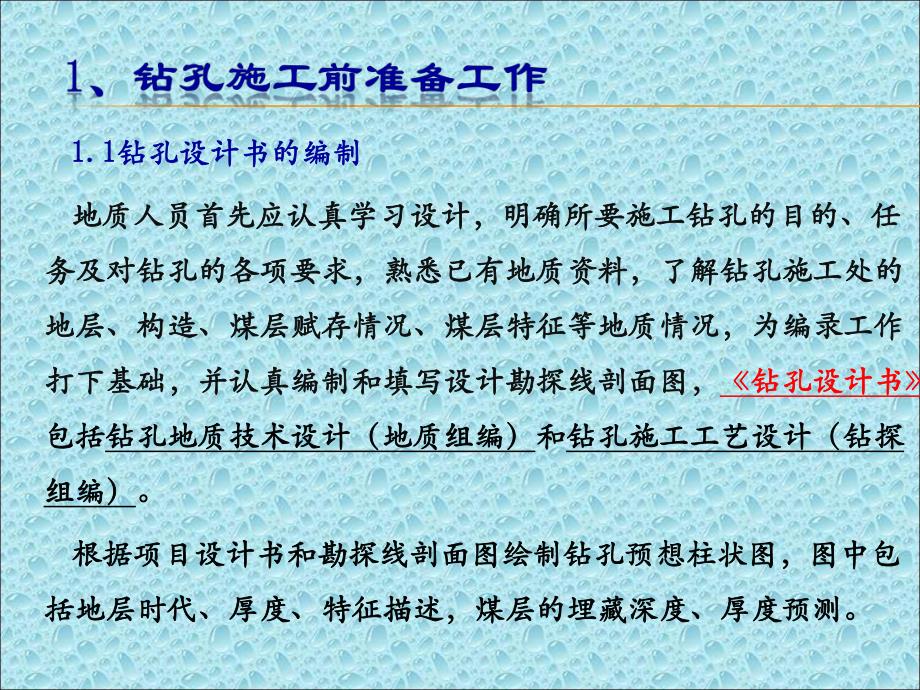

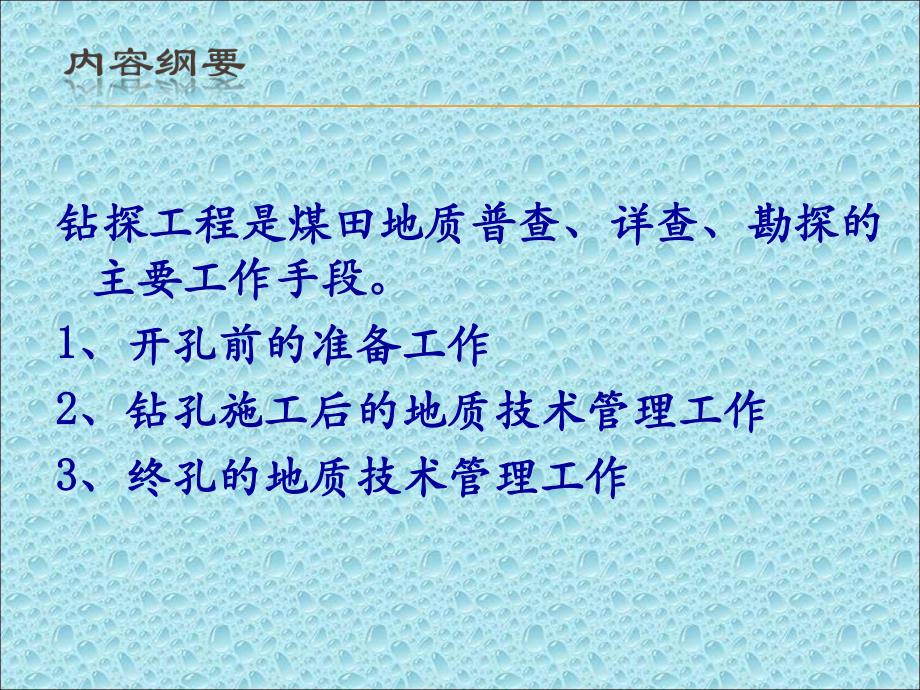

1、钻探工程是煤田地质普查、详查、勘探的钻探工程是煤田地质普查、详查、勘探的主要工作手段。主要工作手段。1 1、开孔前的准备工作、开孔前的准备工作2 2、钻孔施工后的地质技术管理工作、钻孔施工后的地质技术管理工作3 3、终孔的地质技术管理工作、终孔的地质技术管理工作 1.11.1钻孔设计书的编制钻孔设计书的编制 地质人员首先应认真学习设计,明确所要施工钻孔的目的、任地质人员首先应认真学习设计,明确所要施工钻孔的目的、任务及对钻孔的各项要求,熟悉已有地质资料,了解钻孔施工处的务及对钻孔的各项要求,熟悉已有地质资料,了解钻孔施工处的地层、构造、煤层赋存情况、煤层特征等地质情况,为编录工作地层、构造、煤
2、层赋存情况、煤层特征等地质情况,为编录工作打下基础,并认真编制和填写设计勘探线剖面图,打下基础,并认真编制和填写设计勘探线剖面图,钻孔设计书钻孔设计书包括包括钻孔地质技术设计(地质组编)钻孔地质技术设计(地质组编)和和钻孔施工工艺设计(钻探钻孔施工工艺设计(钻探组编)组编)。根据项目设计书和勘探线剖面图绘制钻孔预想柱状图,图中包根据项目设计书和勘探线剖面图绘制钻孔预想柱状图,图中包括地层时代、厚度、特征描述,煤层的埋藏深度、厚度预测。括地层时代、厚度、特征描述,煤层的埋藏深度、厚度预测。1.1.根据设计书、已有钻孔资料根据设计书、已有钻孔资料、地层产状、地层综合柱状图合、地层产状、地层综合柱状
3、图合理预测各地层的厚度,图中注明理预测各地层的厚度,图中注明;2.2.根据已有地质资料预测各煤层根据已有地质资料预测各煤层的见煤深度、厚度,图中注明;的见煤深度、厚度,图中注明;3.3.岩性特征主要依据设计书中内岩性特征主要依据设计书中内容描述,按标准图例绘制柱状;容描述,按标准图例绘制柱状;4.4.地质要求中地质要求中明确钻具丈量明确钻具丈量、孔孔径孔斜径孔斜、岩芯直径岩芯直径、(松散层、(松散层、非煤系、煤系)非煤系、煤系)采取率采取率、煤层长煤层长度度/重量采取率重量采取率、取样种类取样种类、终终孔层位孔层位、岩芯摆放岩芯摆放/保存保存、地质地质资料填写资料填写的要求,不得出现产生的要求
4、,不得出现产生歧义的语句,越具体越好。歧义的语句,越具体越好。5.5.水文要求:水位和冲洗液观测水文要求:水位和冲洗液观测方法、记录内容、水文地质编录方法、记录内容、水文地质编录 6.6.测井其他要求:明确测井其他要求:明确测井参数测井参数,工程地质编录工程地质编录,其他安全要求,其他安全要求钻探组根据钻探组根据地质设计书地质设计书的要求,编的要求,编制钻孔施工制钻孔施工工艺设计书,工艺设计书,包括内容:包括内容:钻机型号钻机型号、水泵型号水泵型号、动力、钻孔动力、钻孔结构、钻机结构、钻机方法、钻具方法、钻具类型类型;针对;针对各种不同可各种不同可钻性的岩石所使用的钻性的岩石所使用的转速、钻压
5、、泵量、钻头、泥浆材料转速、钻压、泵量、钻头、泥浆材料;上述内;上述内容需要明确、具体。容需要明确、具体。保障措施包括技术保障、安全保障、工期保障,具体到人员数、材保障措施包括技术保障、安全保障、工期保障,具体到人员数、材料供给、管理体制、避雷防洪防火、规章制度、遵循规范、意外事料供给、管理体制、避雷防洪防火、规章制度、遵循规范、意外事故处理预案,得到地质组确认后下发至机台。故处理预案,得到地质组确认后下发至机台。1.2 1.2钻孔开钻前,技术负责及测量人员要提前钻孔开钻前,技术负责及测量人员要提前10151015天到实天到实地根据钻孔设计的孔位用地根据钻孔设计的孔位用罗盘和皮尺结合罗盘和皮尺
6、结合GPSGPS、工程后方交汇、工程后方交汇或者地形图确定钻孔定位。布孔后孔位或者地形图确定钻孔定位。布孔后孔位用木桩作标记用木桩作标记,木桩上,木桩上用油漆标注钻孔号,以便机台及时平整机场。钻孔定位后不得用油漆标注钻孔号,以便机台及时平整机场。钻孔定位后不得擅自移动,在平整机场后再次用后方交汇法验证孔口位置,确擅自移动,在平整机场后再次用后方交汇法验证孔口位置,确保孔位未移动。如果遇到建筑物、坟地、公路等无法施工地段,保孔位未移动。如果遇到建筑物、坟地、公路等无法施工地段,对于直孔对于直孔技术负责有权现场做技术负责有权现场做50m50m范围内的调整范围内的调整,超出超出50m50m需要需要向
7、甲方或上级部门汇报后调整向甲方或上级部门汇报后调整。地质员应及时向机台下达。地质员应及时向机台下达钻钻孔测放通知书孔测放通知书,格式见下表,同时下达格式见下表,同时下达钻孔安装通知书钻孔安装通知书格式见下表。格式见下表。1.3 1.3 机台将钻塔、钻机安装完毕,机台将钻塔、钻机安装完毕,泥浆系统调试正常,安全防护设泥浆系统调试正常,安全防护设施到位,钻机自检后,技术负责施到位,钻机自检后,技术负责及编录技术员要到现场进行安装及编录技术员要到现场进行安装复检。按照右表中的项目逐项检复检。按照右表中的项目逐项检查,重点检查查,重点检查钻孔位置是否移动、钻孔位置是否移动、检查和校正钻机水平程度(罗盘
8、检查和校正钻机水平程度(罗盘测量)、钻机立轴测量)、钻机立轴。合格后,签合格后,签发发开钻前安装检查记录表开钻前安装检查记录表。4 4钻孔安装合格后,编录技钻孔安装合格后,编录技术员应及时填发术员应及时填发钻孔开工通钻孔开工通知书知书,下发,下发钻孔设计书钻孔设计书,并应向施工人员详细介绍钻,并应向施工人员详细介绍钻孔施工目的,地质情况及对工孔施工目的,地质情况及对工程质量的要求,严格保证钻孔程质量的要求,严格保证钻孔质量,确保八大指标的实施。质量,确保八大指标的实施。岩心的清洗整理、编号、班报岩心的清洗整理、编号、班报表等一整套工作应由钻机各班表等一整套工作应由钻机各班记录员承担。记录员承担
9、。2.12.1岩心管理岩心管理 装箱:装箱:提钻后岩心缓慢倒出岩芯管,按先提钻后岩心缓慢倒出岩芯管,按先后次序排好(最后取出的岩心先装,最早后次序排好(最后取出的岩心先装,最早取出来的岩心后装),清洗干净,按取出来的岩心后装),清洗干净,按从上从上到下、从左到右到下、从左到右的顺序放入岩心箱中。的顺序放入岩心箱中。岩心编号:岩心编号:岩心放入岩心箱后,对岩心放入岩心箱后,对长度大长度大于于1010厘米的岩芯和长度大于厘米的岩芯和长度大于5 5厘米的煤心厘米的煤心,用油漆进行编号,采用带分数的形式,整用油漆进行编号,采用带分数的形式,整数为回次号,分母为编号总块数,分子为数为回次号,分母为编号总
10、块数,分子为编号第几块。编号第几块。岩心牌:岩心牌:在每回次提取的在每回次提取的最后一块岩心和最后一块岩心和下一回次第一块岩心之间下一回次第一块岩心之间,放置一块用防,放置一块用防水黑笔填写的岩心牌,没有取得岩心的回水黑笔填写的岩心牌,没有取得岩心的回次也要填写岩心牌,并在岩心牌上注明,次也要填写岩心牌,并在岩心牌上注明,岩心牌见右图。岩心牌见右图。岩心箱编号:岩心箱编号:岩心箱装满后,用岩心箱装满后,用油漆在每一箱的侧壁注明油漆在每一箱的侧壁注明:矿区名称,钻孔编号,起止孔深,起止岩心编号及岩心箱顺序矿区名称,钻孔编号,起止孔深,起止岩心编号及岩心箱顺序号,最后一箱要写上号,最后一箱要写上“
11、终孔终孔”二字。二字。岩心长度丈量岩心长度丈量 :编录前应先对岩心进行丈量:测量岩心的长编录前应先对岩心进行丈量:测量岩心的长度时,不论岩心磨损程度如何,都应将度时,不论岩心磨损程度如何,都应将各段紧密连接各段紧密连接,放平使,放平使用用钢卷尺丈量钢卷尺丈量。若发现岩心有人为拉长现象,则应重新测量,。若发现岩心有人为拉长现象,则应重新测量,并通知当班记录员修正。采出的岩心,如果有沿纵柱劈裂为两并通知当班记录员修正。采出的岩心,如果有沿纵柱劈裂为两块或数块的现象,就应先检查各块是否属于同一圆柱体,然后块或数块的现象,就应先检查各块是否属于同一圆柱体,然后再连接丈量。再连接丈量。岩矿心拍照:岩矿心
12、拍照:在检查、整理岩矿心后,地质分层完毕后,应在检查、整理岩矿心后,地质分层完毕后,应将每箱岩心依次用数码相机拍照存档,将每箱岩心依次用数码相机拍照存档,照片中放置刻度尺,首照片中放置刻度尺,首末照片应有矿区、孔号、孔深的标签。末照片应有矿区、孔号、孔深的标签。2.22.2、钻孔天顶角、方位角测量、钻孔天顶角、方位角测量 钻孔天顶角、方位角一般要求钻孔天顶角、方位角一般要求斜孔每钻进斜孔每钻进5050米米,直孔每钻进直孔每钻进100100米米使用测斜仪测量一次钻孔天顶角和方位角使用测斜仪测量一次钻孔天顶角和方位角,孔斜度不得大于下表,孔斜度不得大于下表,如果超斜,应及时采取偏斜措施。如果超斜,
13、应及时采取偏斜措施。2.32.3钻孔孔深验证钻孔孔深验证 孔深验证孔深验证每钻进每钻进100100米米、见煤前或后见煤前或后10m10m范围内范围内、下套管前下套管前和和终孔后终孔后均需均需用钢卷尺准确丈量钻具,填写用钢卷尺准确丈量钻具,填写孔孔深丈量误差记录深丈量误差记录,验证孔深。孔,验证孔深。孔深校正最大允许误差为深校正最大允许误差为1.51.5,超出,超出允许误差时,查找原因并合理平差允许误差时,查找原因并合理平差及时清除。及时清除。误差率误差率()=()=(实测孔深实测孔深-累计孔深累计孔深)/)/累计孔深累计孔深10001000 2.4 2.4简易水文观测简易水文观测 简易水文观测
14、包括孔内简易水文观测包括孔内静止水位静止水位,冲洗液消耗量冲洗液消耗量,涌水位置涌水位置、涌水量涌水量及及水头高度水头高度,漏失位置和漏失漏失位置和漏失量等。每回次提钻后和下量等。每回次提钻后和下钻前各使用水文钟或电子水位仪测量一次,终孔后观测稳定水钻前各使用水文钟或电子水位仪测量一次,终孔后观测稳定水位。在钻进过程中冲洗液位。在钻进过程中冲洗液消耗量每小时观测一次消耗量每小时观测一次,不足一小时不足一小时也应观测一次也应观测一次,提前在泥浆坑中立标尺,计算出每下降或上升,提前在泥浆坑中立标尺,计算出每下降或上升1cm1cm对应的泥浆体积。对应的泥浆体积。2.5 2.5原始班报表记录原始班报表
15、记录 机台原始班报表应由专人负责,必须按报表的内容和要求逐项机台原始班报表应由专人负责,必须按报表的内容和要求逐项填写,准确计算孔深,详细填写简易水文观测及钻进技术参数。填写,准确计算孔深,详细填写简易水文观测及钻进技术参数。地层较简单是可省略钻机技术参数的记录。若发生事故时则应地层较简单是可省略钻机技术参数的记录。若发生事故时则应详细记录事故发生的时间、经过、处理方法、处理步骤及效果详细记录事故发生的时间、经过、处理方法、处理步骤及效果等。记录必须做到及时、准确、详细和整洁,并如实反映情况。等。记录必须做到及时、准确、详细和整洁,并如实反映情况。原始班报表在终孔后汇定成册,归档存查。记录格式
16、见下表。原始班报表在终孔后汇定成册,归档存查。记录格式见下表。2.6 2.6见煤预告书见煤预告书 编录技术员在临近编录技术员在临近煤层时,应下达见煤层时,应下达见煤预告书,提醒机煤预告书,提醒机台工作人员控制回台工作人员控制回次进尺,减少岩芯次进尺,减少岩芯磨损,提高采取率。磨损,提高采取率。稳定煤层的见煤深稳定煤层的见煤深度范围应度范围应2m2m,不,不稳定煤层应稳定煤层应5m5m,预测预测顶底板岩性顶底板岩性、煤层厚度煤层厚度、煤层结煤层结构构。2.7 2.7终孔层位确认终孔层位确认 机台工作人员认为到达终孔层位后,机台工作人员认为到达终孔层位后,停钻通知编录技术员确认,然后由停钻通知编录技术员确认,然后由技术负责或地质组负责确认技术负责或地质组负责确认后,签后,签发发钻孔停钻通知书钻孔停钻通知书,停止施工,停止施工,观测终孔稳定水位,等待测井。观测终孔稳定水位,等待测井。2.8 2.8提交资料提交资料 编录技术员与钻机负责人整理下列资编录技术员与钻机负责人整理下列资料,提交给项目部地质组,验收合料,提交给项目部地质组,验收合格后安排测井。格后安排测井。原始班报表(包括简易水文观测
