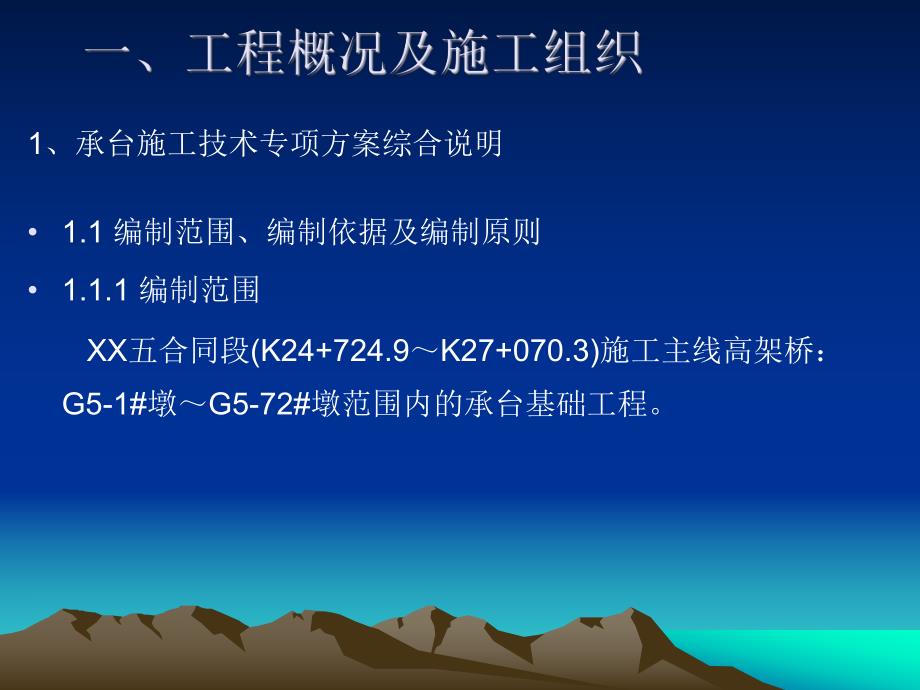

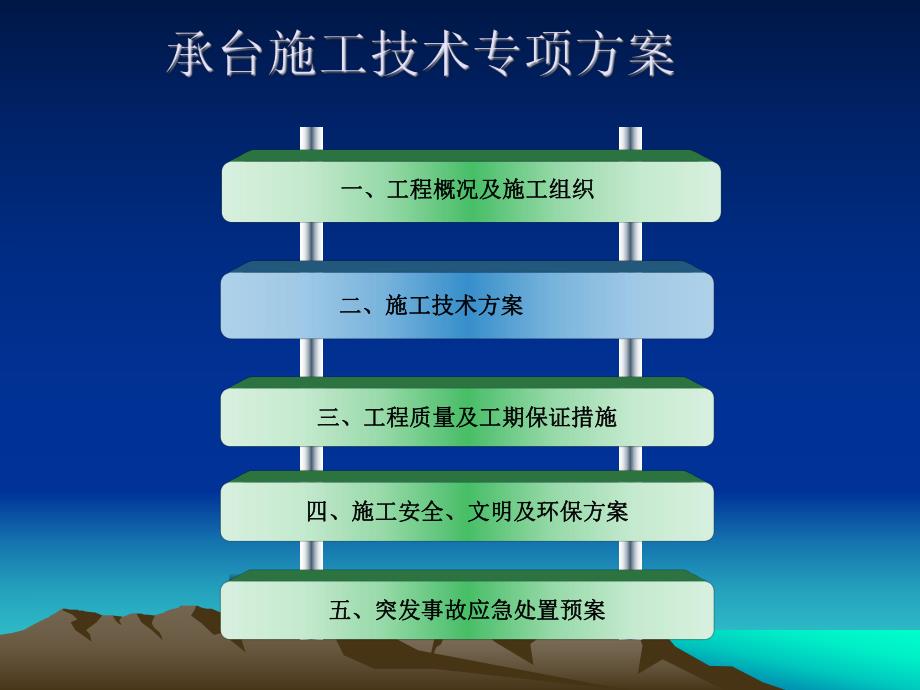

1、一、工程概况及施工组织一、工程概况及施工组织三、工程质量及工期保证措施三、工程质量及工期保证措施二、施工技术方案二、施工技术方案五、突发事故应急处置预案五、突发事故应急处置预案四、施工安全、文明及环保方案四、施工安全、文明及环保方案1、承台施工技术专项方案综合说明 1.1 编制范围、编制依据及编制原则 1.1.1 编制范围 XX五合同段(K24+724.9K27+070.3)施工主线高架桥:G5-1#墩G5-72#墩范围内的承台基础工程。1.1.21.1.2编制依据编制依据l本合同段施工招标文件、合同文件l钱江通道及接线工程南接线段05合同两阶段施工图设计、技术交底报告、图纸会审答疑报告l公路
2、桥涵施工技术规范(JTJ 041-2000)l公路工程质量检验评定标准(土建工程)(JTG F80/1-2004)l公路工程施工安全技术规程l我公司近年来承建类似工程的施工经验、现场查勘资料及周边交通状况。1.2 1.2 总体目标总体目标 坚持工程质量高标准、严要求,确保承台分项工程质坚持工程质量高标准、严要求,确保承台分项工程质量全部合格,并达到招投标文件的相关要求及承诺。量全部合格,并达到招投标文件的相关要求及承诺。1.2.11.2.1质量目标质量目标 承台分项工程质量达到公路工程质量检验评定标准(土建工程)(JTG F80/1-2004)1.2.2 1.2.2 安全安全 目标目标 建立健
3、全安全管理组织机构建立健全安全管理组织机构 坚持坚持 “安全第一、预防为主、综合治理安全第一、预防为主、综合治理”无重大安全事故无重大安全事故 无重大道路交通责任事故无重大道路交通责任事故1.2.31.2.3工期工期 目标目标 20112011年年9 9月月20122012年年4 4月。月。2 2、工程概况、工程概况2.1 2.1 设计概况设计概况 本合同段全长2.3454Km,全部为高架桥,桥梁上部为现浇箱梁,下部为H型双柱式敞口桥墩,底部为矩形承台加群桩基础。本合同共有承台90座,承台均为矩形,分7种规格:C1型1060660300cm C2型660290250cm C2a型7402903
4、00cm C3型13301330350cm C5型13301330350cm C6型830830350cm C7型560560200cm2.12.1设计概况设计概况类型:类型:C1 C1 数量:数量:6666个个尺寸:尺寸:10601060660660300cm300cmC30C30砼:砼:209.9m209.9m3 3/个个钢钢 筋:筋:22.3T/个2.12.1设计概况设计概况类型:类型:C2 C2 数量:数量:4 4个个尺寸:尺寸:660660290290250cm250cmC30砼:47.9m3/个钢钢 筋:筋:7.245T/个2.12.1设计概况设计概况类型:类型:C2a C2a 数
5、量:数量:8 8个个尺寸:尺寸:740740290290300cm300cmC30砼:64.4m3/个钢钢 筋:筋:9.426T/个2.12.1设计概况设计概况类型:类型:C3 C3 数量:数量:4 4个个尺寸:尺寸:1330133013301330350cm350cmC30砼:619.12m3/个钢钢 筋:筋:66.609T/个类型:类型:C5 C5 数量:数量:2 2个个尺寸:尺寸:1330133013301330350cm350cmC30砼:619.12m3/个钢钢 筋:筋:66.609T/个类型:类型:C6 C6 数量:数量:4 4个个尺寸:尺寸:830830830830350cm35
6、0cmC30砼:241.12m3/个钢钢 筋:筋:21.192T/个类型:类型:C7 C7 数量:数量:2 2个个尺寸:尺寸:560560560560200cm200cmC30砼:62.72m3/个钢钢 筋:筋:8.326T/个2.22.2地貌、水文地质地貌、水文地质 本合同项目拟建场址地貌为冲海积平原,地势平坦,本合同项目拟建场址地貌为冲海积平原,地势平坦,高程在高程在4.04.06.4m6.4m范围内,多以农田为主,沿线跨越左十范围内,多以农田为主,沿线跨越左十四线、盛凌湾河道等。四线、盛凌湾河道等。设计承台大部分位于浅表地层,为灰色或黄色粉砂土,设计承台大部分位于浅表地层,为灰色或黄色粉
7、砂土,稍密或中密、易液化、液化等级轻微或中等。稍密或中密、易液化、液化等级轻微或中等。土的各项物理指标土的各项物理指标2.3 2.3 承台基坑开挖类型承台基坑开挖类型 本工程承台基坑底标高均为2.1m(除10#、11#、39#、70#、71#承台底标高为1.6、38#墩承台和39#右辅助墩承台底标高为-1.5m外(因防洪需要,承台底标高变更为-2.5m),承台处于土层主要分布有素填土、粉土等,多未经压实,强度低尤其是粉土易液化,工程地质性能较差,本工程大部分承台基坑开挖深度在3.0m左右,拟采用井点降水放坡开挖;38#墩处于水中、39#右辅助墩位于岸边,墩承台底标高为-2.5m,施组采用土袋围
8、堰普通钢板桩施工,本方案采用围堰并用拉森钢板桩支护开挖;其他跨乡村道路及左十四线等承台为确保交通正常通行,尽可能减小开挖面,亦考虑采用井点降水加普通钢板桩支护开挖。3.3.施工组织3.1.施工组织部署及任务划分 承台施工由桥梁结构施工队完成,该作业面安排井点降水基坑开挖、模板、钢筋、混凝土5个作业工班。各工班按照施工程序展开流水作业。首先根据整体控制工期的要求利用一切现有的条件积极进行施工前期准备,具体施工任务划分为:班 组任 务基坑开挖G5-1#墩G5-72#墩总计90个承台开挖、钢板桩支护、基坑回填。模板承台垫层的施工、模板的安装、拆除。钢筋承台钢筋的下料加工、安装绑扎和墩身钢筋预埋、冷却
9、管安装。混凝土承台混凝土浇筑、养护。井点降水每个承台基坑的井点降水3.3.施工组织3.2.施工人员配置 主要施工管理人员表主要施工管理人员表3.3.施工组织施工组织各施工节段劳动力配置计划表各施工节段劳动力配置计划表3.3.施工组织施工组织主要机械设备一览表主要机械设备一览表3.3.施工组织施工组织3.4.3.4.物资准备情况物资准备情况3.3.施工组织施工组织3.7.3.7.施工进度计划施工进度计划 承台工程(共承台工程(共9090个)计划工期个)计划工期8 8个月,开工时间个月,开工时间20112011年年9 9月,结束时间月,结束时间20122012年年4 4月,施工分月,施工分3 3个
10、节点:个节点:1 1)首件)首件G5-72#G5-72#墩墩20112011年年9 9月上旬完成月上旬完成2 2)因等截面箱梁路线较长,支架现浇需分段同时施工。计划以从标尾向小桩号方)因等截面箱梁路线较长,支架现浇需分段同时施工。计划以从标尾向小桩号方向对承台施工,计划开工日期为向对承台施工,计划开工日期为20112011年年9 9月初,全部承台完工日期为月初,全部承台完工日期为20122012年年4 4月。月。3 3)变截面箱梁因分节段施工,施工周期长,变截面箱梁的合拢直接影响整体工程变截面箱梁因分节段施工,施工周期长,变截面箱梁的合拢直接影响整体工程的工期,在充分具备施工条件时,主墩承台施
11、工将作为控制工期,具体计划如的工期,在充分具备施工条件时,主墩承台施工将作为控制工期,具体计划如下:下:第第4联联1011#墩墩 2012年年4月份施工并完成月份施工并完成 第第12联联3839#墩墩 2012年年1月份施工并完成月份施工并完成 第第21联联7071#墩墩 2012年年1月份施工并完成月份施工并完成 所有承台施工总工期为所有承台施工总工期为8个月,具体进度图附后。个月,具体进度图附后。1.1.施工技术方案施工技术方案1.11.1承台施工工艺流程承台施工工艺流程测量放样井点降水基坑开挖(钢板桩支护)破桩头、桩基检测浇捣垫层测量放样绑扎钢筋支模板(插柱筋)承台混凝土捣混凝土养护拆模
12、回填土1.1.施工技术方案施工技术方案 1.2承台基坑支护及开挖基坑支护方式分为:1)陆上开挖深度5m的非道路、河流交叉墩采用井点降水放坡开挖 2)水中承台采用拉森钢板桩支护施工 3)道路交叉口承台全部采用井点降水及普通钢板桩支护施工 1.2.1井点降水井点降水采用300mm管井,打孔深度根据计算确定:1.2.1井点降水井点降水C1型承台放坡开挖(边坡型承台放坡开挖(边坡1:0.5)井点管埋深)井点管埋深8m,井点管数,井点管数量量29根根/个承台个承台二、承台施工技术方案1.施工技术方施工技术方案案4532井点管;2-集水总管;3-弯连管;4-抽水设备;5-基坑;6-原地下水位线;7-降低后
13、地下水位线1型承台井点降水及放坡开挖示意图11.2.1井点降水井点降水C2型承台放坡开挖(边坡型承台放坡开挖(边坡1:0.5)井点管埋深)井点管埋深7m,井点管数,井点管数量量20根根/个承台个承台二、承台施工技术方案1.施工技术方施工技术方案案435井点管;2-集水总管;3-弯连管;4-抽水设备;5-基坑;6-原地下水位线;7-降低后地下水位线122型承台井点降水及放坡开挖示意图1.2.1井点降水井点降水C2a型承台放坡开挖(边坡型承台放坡开挖(边坡1:0.5)井点管埋深)井点管埋深8m,井点管,井点管数量数量24根根/个承台个承台二、承台施工技术方案1.施工技术方施工技术方案案41235井
14、点管;2-集水总管;3-弯连管;4-抽水设备;5-基坑;6-原地下水位线;7-降低后地下水位线2a型承台井点降水及放坡开挖示意图1.2.1井点降水井点降水C3型承台放坡开挖(边坡型承台放坡开挖(边坡1:0.5)井点管埋深)井点管埋深9m,井点管数,井点管数量量41根根/个承台个承台二、承台施工技术方案1.施工技术方施工技术方案案453213型承台井点降水及放坡开挖示意图井点管;2-集水总管;3-弯连管;4-抽水设备;5-基坑;6-原地下水位线;7-降低后地下水位线1.2.1井点降水井点降水C5型陆上承台放坡开挖(边坡型陆上承台放坡开挖(边坡1:0.5)井点管埋深)井点管埋深9m,井点,井点管数
15、量管数量42根根/个承台个承台二、承台施工技术方案1.施工技术方施工技术方案案123545型陆上承台井点降水及放坡开挖示意图井点管;2-集水总管;3-弯连管;4-抽水设备;5-基坑;6-原地下水位线;7-降低后地下水位线1.2.1井点降水井点降水C6型陆上承台放坡开挖(边坡型陆上承台放坡开挖(边坡1:0.5)井点管埋深)井点管埋深9m,井点,井点管数量管数量30根根/个承台个承台二、承台施工技术方案1.施工技术方施工技术方案案承台井点降水及放坡开挖示意图井点管;2-集水总管;3-弯连管;4-抽水设备;5-基坑;6-原地下水位线;7-降低后地下水位线123541.2.1井点降水井点降水C7型陆上
16、承台放坡开挖(边坡型陆上承台放坡开挖(边坡1:0.5)井点管埋深)井点管埋深7m,井点,井点管数量管数量38根根/个承台个承台二、承台施工技术方案1.施工技术方施工技术方案案412357型承台井点降水及放坡开挖示意图井点管;2-集水总管;3-弯连管;4-抽水设备;5-基坑;6-原地下水位线;7-降低后地下水位线二、承台施工技术方案1.3钢板桩支护施工钢板桩支护施工1.施工技术方施工技术方案案施工工序:施工工序:放线定位放线定位钢板桩定位钢板桩定位打钢板桩打钢板桩安装内支撑安装内支撑(水中承台(水中承台抽水)挖土抽水)挖土承台垫层砼施工承台垫层砼施工承台施工承台施工基坑回填土(陆上承基坑回填土(陆上承台)台)拆除内支撑拆除内支撑拔除钢板桩拔除钢板桩 38#38#墩位于盛凌湾现有河道内、墩位于盛凌湾现有河道内、3939墩右辅墩承台半个墩右辅墩承台半个处于水中处于水中,鉴于本工程三该方案未最终确定,本方案编制拟鉴于本工程三该方案未最终确定,本方案编制拟采用水中钢板桩支护施工采用水中钢板桩支护施工.二、承台施工技术方案1.4基坑开挖基坑开挖1.施工技术方施工技术方案案土方开挖注意事项:土方开挖
