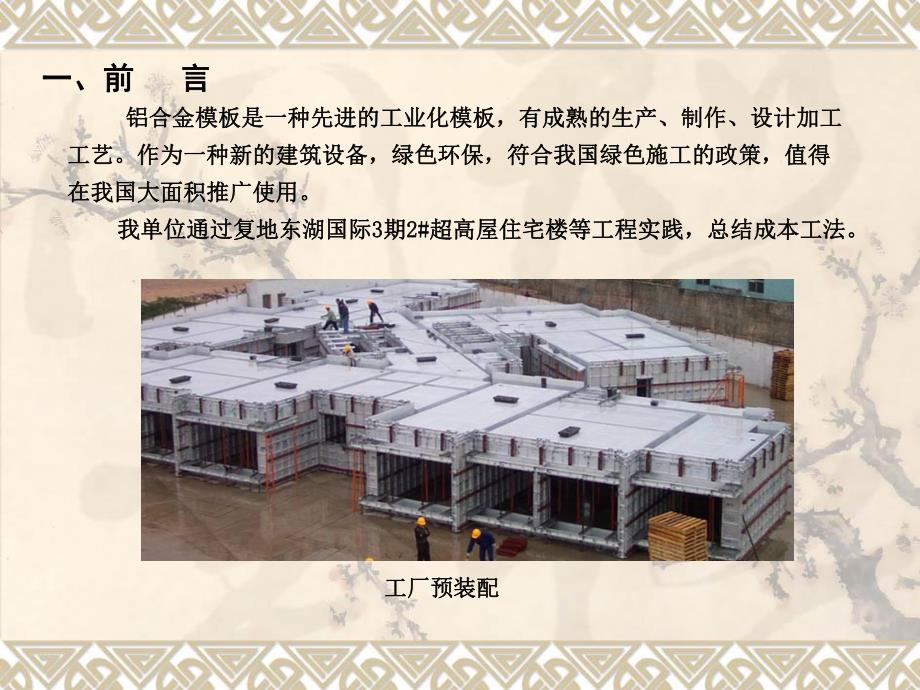

1、铝合金模板体系施工工法铝合金模板体系施工工法 铝合金模板是一种先进的工业化模板,有成熟的生产、制作、设计加工铝合金模板是一种先进的工业化模板,有成熟的生产、制作、设计加工工艺。作为一种新的建筑设备,绿色环保,符合我国绿色施工的政策,值得工艺。作为一种新的建筑设备,绿色环保,符合我国绿色施工的政策,值得在我国大面积推广使用。在我国大面积推广使用。我单位通过复地东湖国际我单位通过复地东湖国际3 3期期2#2#超高屋住宅楼等工程实践,总结成本工法。超高屋住宅楼等工程实践,总结成本工法。一、前一、前 言言工厂预装配工厂预装配2.12.1承载能力高承载能力高2.22.2拼装精度高拼装精度高2.32.3安

2、全系数高安全系数高2.42.4应用范围广应用范围广2.52.5施工速度快施工速度快2.52.5施工方便施工方便2.62.6一次性投入大,循环使用次数多,摊销费用低一次性投入大,循环使用次数多,摊销费用低2.72.7残值高,可完全回收利用残值高,可完全回收利用2.82.8绿色环保,利于保护环境绿色环保,利于保护环境2.92.9文明施工文明施工二、工法特点二、工法特点 本工法适应于建造高层、超高层建筑的现浇剪力墙、柱、梁、本工法适应于建造高层、超高层建筑的现浇剪力墙、柱、梁、水平楼板等结构构件的施工。水平楼板等结构构件的施工。铝合金模板是根据建筑施工图和结构施工图纸,优化设计,完铝合金模板是根据建

3、筑施工图和结构施工图纸,优化设计,完成工程的配模方案,定制所工程所需的模板材料。成工程的配模方案,定制所工程所需的模板材料。四、四、工艺原理工艺原理配模图配模图u按设计配模图纸在工厂完成预拼装,对所有模板构件分按设计配模图纸在工厂完成预拼装,对所有模板构件分 区、分单元分类作相应标记;区、分单元分类作相应标记;u打包转运到施工现场分类进行堆放;打包转运到施工现场分类进行堆放;u在现场按模板编号在现场按模板编号“对号入座对号入座”分别安装并调整。分别安装并调整。四、四、工艺原理工艺原理5.15.1、工艺流程图、工艺流程图五、施工工艺流程及操作要点五、施工工艺流程及操作要点测量放线楼面龙骨及竖向支

4、撑安装与调整施工准备模板施工方案模板材料(清理干净后使用)模板找平模板定位(焊接定位筋)模板安装墙模板的安装及校正梁底模板及梁侧模板的安装及校正楼面模板的安装模板的整体校正、加固,底部堵缝浇筑混凝土模板的拆除拆除墙模板、梁侧模板拆除楼面模板、梁底模板拆除楼面板、梁底、悬臂底支撑预留预埋模板验收5.25.2、操作要点、操作要点5.2.15.2.1、模板设计及编制铝合金模板施工方案、模板设计及编制铝合金模板施工方案1 1、优化设计,合理划分流水段,给出铝合金模板的平面布置、优化设计,合理划分流水段,给出铝合金模板的平面布置 图、分段平面图、模板及支撑组装图、模板节点大样图。图、分段平面图、模板及支

5、撑组装图、模板节点大样图。2 2、完成铝合金模板施工方案的编制,、完成铝合金模板施工方案的编制,3 3、根据模板的设计图纸及方案,对进入施工现场的所有构件的、根据模板的设计图纸及方案,对进入施工现场的所有构件的 编号、数量、尺寸进行核查。编号、数量、尺寸进行核查。4 4 在必要情况下对进场的铝合金模板材料进行复检。在必要情况下对进场的铝合金模板材料进行复检。五、施工工艺流程及操作要点五、施工工艺流程及操作要点5.2.25.2.2、模板安装前的准备、模板安装前的准备1 1、完成施工测量放线并核对,方便模板的定位及校正。、完成施工测量放线并核对,方便模板的定位及校正。2 2、控制好本层的水平标高,

6、保证楼层标高在规定的范围之内。、控制好本层的水平标高,保证楼层标高在规定的范围之内。3 3、模板的找平,应保证模板的底部高度一致。、模板的找平,应保证模板的底部高度一致。4 4、在墙身的两端及转角处,用、在墙身的两端及转角处,用88钢筋定位。钢筋定位。五、施工工艺流程及操作要点五、施工工艺流程及操作要点5.2.35.2.3、铝合金模板的安装、铝合金模板的安装1 1、铝合金模板安装前应向班组作业人员进行技术交底,现场需做样板,经、铝合金模板安装前应向班组作业人员进行技术交底,现场需做样板,经监理及建设单位人员认可后方可进行大面积施工。监理及建设单位人员认可后方可进行大面积施工。五、施工工艺流程及

7、操作要点五、施工工艺流程及操作要点样板区样板区 2 2、铝合金模板安装前应保证设计的预埋件、预留洞口已留置好,管线已铺设铝合金模板安装前应保证设计的预埋件、预留洞口已留置好,管线已铺设 完毕;剪力墙的端柱、角柱、暗柱钢筋绑扎安装完毕并已验收合格。完毕;剪力墙的端柱、角柱、暗柱钢筋绑扎安装完毕并已验收合格。五、施工工艺流程及操作要点五、施工工艺流程及操作要点3 3、铝合金模板的安装按照先内墙、后外墙的顺序安装,安装完毕后应进垂、铝合金模板的安装按照先内墙、后外墙的顺序安装,安装完毕后应进垂直及水平标高的调整。直及水平标高的调整。1)1)安装内墙模板:可从内角模开始,也可从墙头封板开始。安装内墙模

8、板:可从内角模开始,也可从墙头封板开始。五、施工工艺流程及操作要点五、施工工艺流程及操作要点内角模安装内角模安装2)2)安装外墙模板(包括电梯井口内模板)之前需安装外围导墙板,用固定螺安装外墙模板(包括电梯井口内模板)之前需安装外围导墙板,用固定螺丝锚固到混凝土结构中,外墙模板的重量支撑在导墙板上,安装时可丝锚固到混凝土结构中,外墙模板的重量支撑在导墙板上,安装时可使用塔吊整体吊装就位。使用塔吊整体吊装就位。五、施工工艺流程及操作要点五、施工工艺流程及操作要点整块外墙模板安装整块外墙模板安装外围导墙板外围导墙板3)3)安装洞口模板:按工程要求设置门窗洞口模板,洞口四边与墙模板连接牢安装洞口模板

9、:按工程要求设置门窗洞口模板,洞口四边与墙模板连接牢固固五、施工工艺流程及操作要点五、施工工艺流程及操作要点门、窗洞口支模门、窗洞口支模4 4、墙模板的加固处理:墙模板安装完毕后,在模板上预留孔穿上对拉螺杆,、墙模板的加固处理:墙模板安装完毕后,在模板上预留孔穿上对拉螺杆,布置上、中、下共三道。对拉螺杆外边附三道背楞,转角处设置直角布置上、中、下共三道。对拉螺杆外边附三道背楞,转角处设置直角背楞,防止墙模板发生扭转、错台,保证结构的顺直光滑。背楞,防止墙模板发生扭转、错台,保证结构的顺直光滑。五、施工工艺流程及操作要点五、施工工艺流程及操作要点模板阴角加固模板阴角加固模板阳角加固模板阳角加固5

10、 5、墙模板安装完毕后,安装斜向支撑,对墙模板的水平标高及垂直度作初、墙模板安装完毕后,安装斜向支撑,对墙模板的水平标高及垂直度作初步调整。步调整。五、施工工艺流程及操作要点五、施工工艺流程及操作要点墙模调整示意图墙模调整示意图墙模板初步调整完毕后,再安装墙顶边模,为准备下一步的安装作好准备。墙模板初步调整完毕后,再安装墙顶边模,为准备下一步的安装作好准备。五、施工工艺流程及操作要点五、施工工艺流程及操作要点墙顶边模安装示意图墙顶边模安装示意图6 6、安装梁模板及校正。安装时在地面拼接完毕后,、安装梁模板及校正。安装时在地面拼接完毕后,整体安装,两边通过转角模固定在墙模板上。整体安装,两边通过

11、转角模固定在墙模板上。安装时先安装底模板,后安装侧模板。安装时先安装底模板,后安装侧模板。五、施工工艺流程及操作要点五、施工工艺流程及操作要点梁模安装示意图梁模安装示意图梁底模安装梁底模安装梁侧模安装梁侧模安装7 7、楼面龙骨的安装:在所有墙身模板调整完毕后,开始安装楼面龙骨,安、楼面龙骨的安装:在所有墙身模板调整完毕后,开始安装楼面龙骨,安装时同样在底端拼装完毕后,整体安装。装时同样在底端拼装完毕后,整体安装。五、施工工艺流程及操作要点五、施工工艺流程及操作要点龙骨安装示意图龙骨安装示意图8 8、安装楼面板及调平。楼面模板的安装沿墙边平行逐件安装,先用销子临、安装楼面板及调平。楼面模板的安装

12、沿墙边平行逐件安装,先用销子临时固定,最后再统一打紧销子。时固定,最后再统一打紧销子。五、施工工艺流程及操作要点五、施工工艺流程及操作要点楼模板安装楼模板安装楼模板安装后效果楼模板安装后效果9 9、防止漏浆,底部用石膏堵缝堵缝,空隙较大处用方木填堵,方木应贴在、防止漏浆,底部用石膏堵缝堵缝,空隙较大处用方木填堵,方木应贴在铝合金模板的下端,平直放置,保证层间墙体的平滑过度。铝合金模板的下端,平直放置,保证层间墙体的平滑过度。五、施工工艺流程及操作要点五、施工工艺流程及操作要点u施工效率高,降低劳动强度,可节省劳动量施工效率高,降低劳动强度,可节省劳动量30%30%以上。以上。u绿色施工,能有效节能、节地、节水、节材和环境保护。绿色施工,能有效节能、节地、节水、节材和环境保护。九、施工效益分析九、施工效益分析应用实例v湖北武汉中北房地产开发有限公司复地东湖.国际一期三标段及 三期一标段采用铝合金模板体系施工工艺,取得了良好的效果。施工结果表明:采用该工法能有效的提高施工质量,减少劳动力使用量,利于环境保护,经济效益、社会效益显著。
